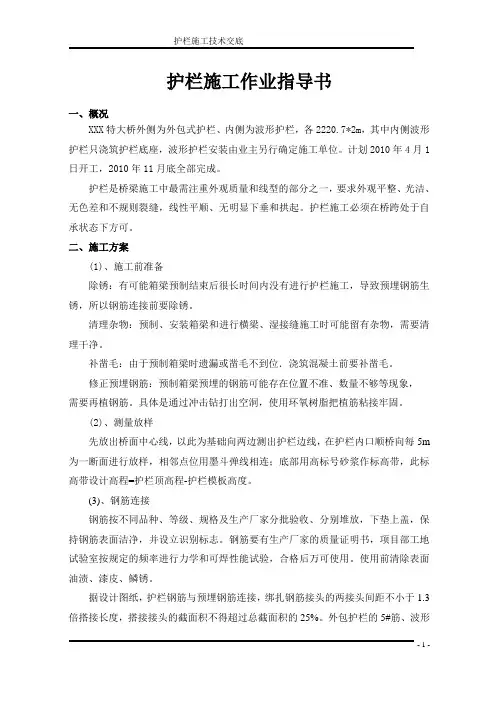

护栏施工作业指导书一、概况XXX特大桥外侧为外包式护栏、内侧为波形护栏,各2220.7*2m,其中内侧波形护栏只浇筑护栏底座,波形护栏安装由业主另行确定施工单位。
计划2010年4月1日开工,2010年11月底全部完成。
护栏是桥梁施工中最需注重外观质量和线型的部分之一,要求外观平整、光洁、无色差和不规则裂缝,线性平顺、无明显下垂和拱起。
护栏施工必须在桥跨处于自承状态下方可。
二、施工方案(1)、施工前准备除锈:有可能箱梁预制结束后很长时间内没有进行护栏施工,导致预埋钢筋生锈,所以钢筋连接前要除锈。
清理杂物:预制、安装箱梁和进行横梁、湿接缝施工时可能留有杂物,需要清理干净。
补凿毛:由于预制箱梁时遗漏或凿毛不到位.浇筑混凝土前要补凿毛。
修正预埋钢筋:预制箱梁预埋的钢筋可能存在位置不准、数量不够等现象,需要再植钢筋。
具体是通过冲击钻打出空洞,使用环氧树脂把植筋粘接牢固。
(2)、测量放样先放出桥面中心线,以此为基础向两边测出护栏边线,在护栏内口顺桥向每5m 为一断面进行放样,相邻点位用墨斗弹线相连;底部用高标号砂浆作标高带,此标高带设计高程=护栏顶高程-护栏模板高度。
(3)、钢筋连接钢筋按不同品种、等级、规格及生产厂家分批验收、分别堆放,下垫上盖,保持钢筋表面洁净,并设立识别标志。
钢筋要有生产厂家的质量证明书,项目部工地试验室按规定的频率进行力学和可焊性能试验,合格后万可使用。
使用前清除表面油渍、漆皮、鳞锈。
据设计图纸,护栏钢筋与预埋钢筋连接,绑扎钢筋接头的两接头间距不小于1.3倍搭接长度,搭接接头的截面积不得超过总截面积的25%。
外包护栏的5#筋、波形护栏的4#筋,因设置断缝,需要每10cm断开,留有5cm左右的空隙。
保护层使用upvc塑料三角垫块,钢筋与模板之间用铅丝扎紧并相互错开。
钢筋绑扎要挂线进行,确保位置准确,不影响钢筋保护层的厚度。
对已施工好的钢筋及预埋件进行自检,自检合格后报监理工程师验收。
(4)、模板总的原则是:板面平整,接缝严密,外露面美观,结构简单,制作、装拆方便,有足够的刚度和强度。
