机房防雷接地工程预算表
- 格式:doc
- 大小:57.50 KB
- 文档页数:1

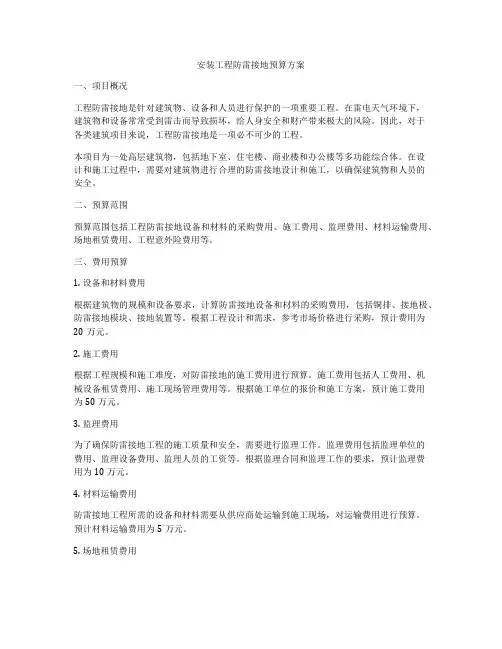

安装工程防雷接地预算方案一、项目概况工程防雷接地是针对建筑物、设备和人员进行保护的一项重要工程。
在雷电天气环境下,建筑物和设备常常受到雷击而导致损坏,给人身安全和财产带来极大的风险。
因此,对于各类建筑项目来说,工程防雷接地是一项必不可少的工程。
本项目为一处高层建筑物,包括地下室、住宅楼、商业楼和办公楼等多功能综合体。
在设计和施工过程中,需要对建筑物进行合理的防雷接地设计和施工,以确保建筑物和人员的安全。
二、预算范围预算范围包括工程防雷接地设备和材料的采购费用、施工费用、监理费用、材料运输费用、场地租赁费用、工程意外险费用等。
三、费用预算1. 设备和材料费用根据建筑物的规模和设备要求,计算防雷接地设备和材料的采购费用,包括铜排、接地极、防雷接地模块、接地装置等。
根据工程设计和需求,参考市场价格进行采购,预计费用为20万元。
2. 施工费用根据工程规模和施工难度,对防雷接地的施工费用进行预算。
施工费用包括人工费用、机械设备租赁费用、施工现场管理费用等。
根据施工单位的报价和施工方案,预计施工费用为50万元。
3. 监理费用为了确保防雷接地工程的施工质量和安全,需要进行监理工作。
监理费用包括监理单位的费用、监理设备费用、监理人员的工资等。
根据监理合同和监理工作的要求,预计监理费用为10万元。
4. 材料运输费用防雷接地工程所需的设备和材料需要从供应商处运输到施工现场,对运输费用进行预算。
预计材料运输费用为5万元。
5. 场地租赁费用为了进行防雷接地的施工工作,可能需要租赁施工现场或设备,对场地租赁费用进行预算。
预计场地租赁费用为10万元。
6. 工程意外险费用在进行防雷接地工程的施工过程中,可能发生意外事故,需要购买工程意外险以保障工程和施工人员的安全。
预计工程意外险费用为5万元。
四、总预算设备和材料费用:20万元施工费用:50万元监理费用:10万元材料运输费用:5万元场地租赁费用:10万元工程意外险费用:5万元总预算:100万元五、经费来源本项目的经费来源包括项目投资方的自有资金和贷款资金。

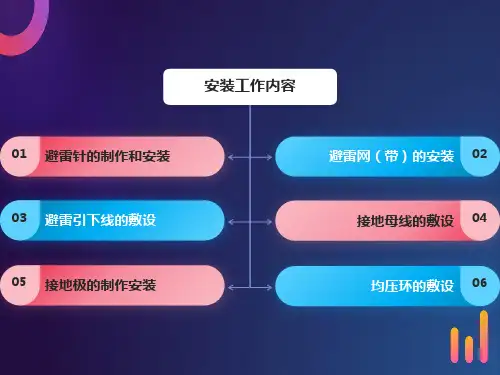

(完整版)防雷接地预算] 防雷接地预算1.屋顶的避雷带工程量=(水平+竖直)*3.9%(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2.引下线距地面300设测试点,应该执行断接卡制作安装.3.如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2(因为定额是按焊接两根考虑的)应该执行接地跨接线项.4.引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
一类防雷建筑物高度超过30M,从30m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
※防雷接地计价及定额套用防雷接地系统,主要解决以下几个问题的工程量计算与定额套用:1、避雷针制作、安装;2、避雷网安装;3、避雷引下线敷设;4、接地极的制作安装;防雷及接地系统计价的编制,主要应用第九章防雷及接地装置的有关项目,该章定额适用于建筑物、构筑物的防雷接地,变配电系统接地,设备接地以及避雷针的接地装置,但不适应采用爆破法施工敷设接地线、安装接地极,也不包括高土壤电阻率地区采用换土或化学处理的接地装置及接地电阻的测定工作。
( 1)避雷针制作、安装注意问题:避雷针制作的未计价主要材料是:针尖、针体材料(如钢管、圆钢、铜质针尖等)。
避雷针安装不包括针体制作,独立避雷针加工制作应执行“一般铁构件”制作定额。
普通避雷针安装在木杆和水泥杆上,包括避雷引下线安装。
避雷针安装均已考虑了高空作业的因素。
现场工程施工中,避雷针一般是由成套购买,自己动手制作的只是:多层或别墅上面的避雷针,用12 钢筋制作,沿女儿墙或屋脊敷设,暗装,高度一般在30 厘米左右。
( 2)避雷网安装定额分类:1、沿混凝土块敷设、2、沿折板支架敷设、3、混凝土块制作、4、利用圈梁钢筋均压环敷设和柱子主筋与圈梁钢筋焊。
避雷网敷设以“10m”为计量单位,工程量按施工图图示延长米计算,其长度按施工图设计水平和垂直规定长度另加 3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,即避雷网敷设长度( m)=施工图设计长度( m)×( 1+ 3.9%)1、混凝土块制作以“10 块”为计量单位,工程量按施工图图示数量计算,施工图未说明时,避雷网直线段可按1~ 1.5 米/ 1 块、转弯段可按0.5~1 米/ 1 块考虑。
2、均压环敷设以“ 10m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
3、柱子主筋与圈梁钢筋焊接计量单位:10 处,每处按两根主筋与两根圈梁钢筋焊接连接考虑,超过两根时,可按比例调整,需要连接的柱子主筋和圈梁钢筋“处”数,按施工图规定的设计计算。

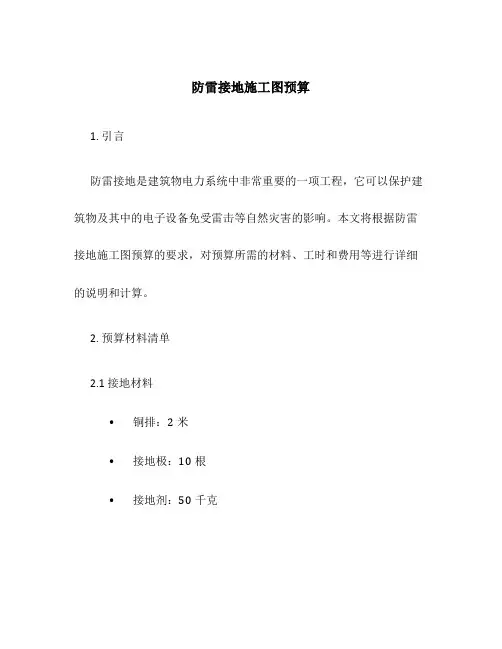

防雷接地施工图预算1. 引言防雷接地是建筑物电力系统中非常重要的一项工程,它可以保护建筑物及其中的电子设备免受雷击等自然灾害的影响。
本文将根据防雷接地施工图预算的要求,对预算所需的材料、工时和费用等进行详细的说明和计算。
2. 预算材料清单2.1 接地材料•铜排:2米•接地极:10根•接地剂:50千克2.2 连接材料•铜焊条:5千克•接地夹:20个•接地线:200米3. 工时安排为了高效完成防雷接地施工图预算所需的工作,根据经验,我们可以将工时安排如下:•安装接地极:2天•铺设接地线:1天•连接接地材料:1天4. 费用计算4.1 材料费用根据上述材料清单,我们可以计算出材料的总费用如下:接地材料费用 = 铜排单价 * 2 + 接地极单价 * 10 + 接地剂单价 * 50连接材料费用 = 铜焊条单价 * 5 + 接地夹单价 * 20 + 接地线单价 * 200总费用 = 接地材料费用 + 连接材料费用4.2 工时费用根据工时安排,我们可以计算出各项工作的总工时费用如下:安装接地极费用 = 安装接地极工时 * 单位工时费用铺设接地线费用 = 铺设接地线工时 * 单位工时费用连接接地材料费用 = 连接接地材料工时 * 单位工时费用总工时费用 = 安装接地极费用 + 铺设接地线费用 + 连接接地材料费用4.3 总费用综合考虑材料费用和工时费用,我们可以计算出防雷接地施工图预算的总费用如下:总费用 = 材料费用 + 工时费用5. 结论通过以上的详细计算,我们可以得出防雷接地施工图预算的材料清单、工时安排和费用计算等结果。
根据实际情况进行进一步调整和优化,可以确保施工过程顺利进行并达到预期的防雷效果。
同时,预算的准确性也可以帮助管理层做出合理的决策和安排,确保资金的有效利用。
参考资料•防雷接地施工图设计手册•电力工程施工图预算实务指南。

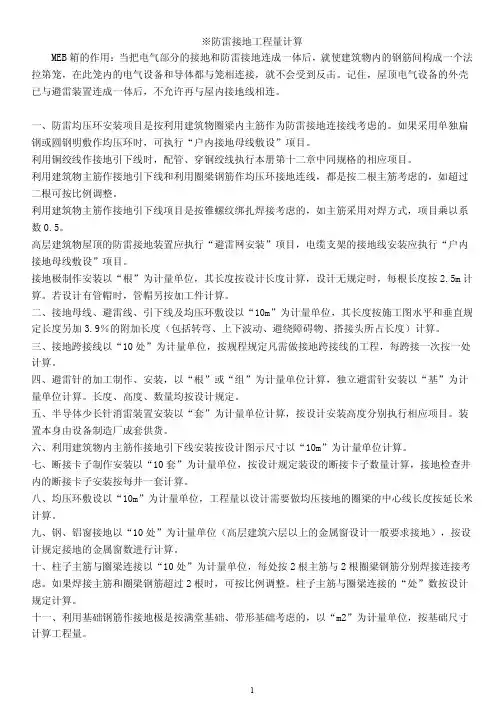

※防雷接地工程量计算MEB箱的作用:当把电气部分的接地和防雷接地连成一体后,就使建筑物内的钢筋间构成一个法拉第笼,在此笼内的电气设备和导体都与笼相连接,就不会受到反击。
记住,屋顶电气设备的外壳已与避雷装置连成一体后,不允许再与屋内接地线相连。

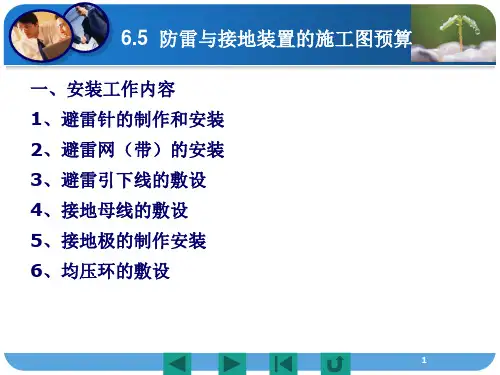

一、防雷均压环安装项目是按利用建筑物圈梁内主筋作为防雷接地连接线考虑的。
如果采用单独扁钢或圆钢明敷作均压环时,可执行“户内接地母线敷设”项目。
利用铜绞线作接地引下线时,配管、穿铜绞线执行本册第十二章中同规格的相应项目。
利用建筑物主筋作接地引下线和利用圈梁钢筋作均压环接地连线,都是按二根主筋考虑的,如超过二根可按比例调整。
利用建筑物主筋作接地引下线项目是按锥螺纹绑扎焊接考虑的,如主筋采用对焊方式,项目乘以系数0.5。
高层建筑物屋顶的防雷接地装置应执行“避雷网安装”项目,电缆支架的接地线安装应执行“户内接地母线敷设”项目。
接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算。
若设计有管帽时,管帽另按加工件计算。
二、接地母线、避雷线、引下线及均压环敷设以“10m”为计量单位,其长度按施工图水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算。
三、接地跨接线以“10处”为计量单位,按规程规定凡需做接地跨接线的工程,每跨接一次按一处计算。
四、避雷针的加工制作、安装,以“根”或“组”为计量单位计算,独立避雷针安装以“基”为计量单位计算。
长度、高度、数量均按设计规定。
五、半导体少长针消雷装置安装以“套”为计量单位计算,按设计安装高度分别执行相应项目。
装置本身由设备制造厂成套供货。
六、利用建筑物内主筋作接地引下线安装按设计图示尺寸以“10m”为计量单位计算。
七、断接卡子制作安装以“10套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的断接卡子安装按每井一套计算。
八、均压环敷设以“10m”为计量单位,工程量以设计需要做均压接地的圈梁的中心线长度按延长米计算。
防雷接地工程量清单(一)引言概述:防雷接地工程量清单是指在建筑、电气设备、通信系统等各类工程中,为了保护人身安全和设备设施免受雷击而进行的接地设施建设的清单。
接地工程量清单包括接地电极、接地线材、接地装置等各项工程量的详细统计和计算。
正文:1. 接地电极工程:a. 室内接地电极的数量和规格:- 确定室内接地电极的总数量- 确定每根接地电极的长度和直径- 确定接地电极的材质和安装要求b. 室外接地电极的数量和规格:- 确定室外接地电极的总数量- 确定每根接地电极的长度和直径- 确定接地电极的材质和安装要求c. 接地电极的固定方式和距离要求:- 确定接地电极的固定方式,如埋地固定、路面固定等- 确定接地电极之间的距离要求,如距离建筑物、设备的最小距离等d. 接地电极的维护和检测:- 确定接地电极的维护周期和方法- 确定接地电极的检测方法和要求,如接地电阻的测试等2. 接地线材工程:a. 室内接地线材的数量和规格:- 确定室内接地线材的总数量- 确定每根接地线材的长度和直径- 确定接地线材的材质和安装要求b. 室外接地线材的数量和规格:- 确定室外接地线材的总数量- 确定每根接地线材的长度和直径- 确定接地线材的材质和安装要求c. 接地线材的敷设方式和保护措施:- 确定接地线材的敷设方式,如埋地敷设、架空敷设等- 确定接地线材的保护措施,如绝缘层的使用等d. 接地线材的连接和固定:- 确定接地线材的连接方式,如焊接、螺旋连接等- 确定接地线材的固定方式,如卡夹固定等e. 接地线材的维护和检测:- 确定接地线材的维护周期和方法- 确定接地线材的检测方法和要求,如接地线材的绝缘测试等3. 接地装置工程:a. 接地装置的类型和数量:- 确定所需的接地装置的类型,如接地网、接地极等- 确定每种接地装置的总数量b. 接地装置的材质和耐久性:- 确定接地装置的材质,如铜、铝等- 确定接地装置的耐久性要求,如防腐蚀处理等c. 接地装置的布置和连接:- 确定接地装置的布置方式,如平面布置、立体布置等 - 确定接地装置的连接方式,如焊接、螺旋连接等d. 接地装置的维护和检测:- 确定接地装置的维护周期和方法- 确定接地装置的检测方法和要求,如接地电阻的测试等4. 其他相关工程量:a. 接地建筑物的数量和规格:- 确定需要进行接地建筑物的总数量- 确定每座接地建筑物的面积和高度b. 接地设备的数量和规格:- 确定需要进行接地的设备的总数量- 确定每个接地设备的功率和额定电流c. 接地系统的敷设长度和面积:- 确定接地系统的总敷设长度- 确定接地系统的总敷设面积d. 接地系统的施工工期和进度:- 确定接地系统的施工工期- 制订接地系统施工的进度计划e. 接地系统的经费和预算:- 确定接地系统的总经费- 制定接地系统施工的预算计划总结:防雷接地工程量清单(一)包括接地电极工程、接地线材工程、接地装置工程以及其他相关工程量的详细统计和计算。
某计算机机房防雷工程方案•项目背景•防雷工程方案设计•防雷工程施工与安装•防雷工程检测与验收•项目实施与运行管理目•防雷工程效益评估与总结录现代信息系统核心计算机机房是现代信息系统的重要组成部分,承载着各类重要业务和数据存储,一旦出现故障,将导致严重的业务中断和数据损失。
高可靠性要求由于计算机机房的重要性,其运行可靠性要求极高,需要采取多重保障措施来确保其稳定运行。
计算机机房的重要性雷电危害雷电是一种自然现象,具有极大的破坏力,对建筑物、电气系统及人身安全构成威胁。
防雷措施为确保计算机机房的安全运行,必须采取有效的防雷措施,以避免雷电对计算机机房造成的损害。
防雷工程的意义确保计算机机房在雷电活动期间能够安全、稳定运行,避免因雷电原因导致的业务中断和数据损失。
目标进行雷电风险评估,设计并实施防雷工程方案,确保计算机机房的防雷设施完善并符合相关标准。
主要任务项目的目标和任务方案设计需根据计算机机房的布局、周边环境、建筑物特点等因素,科学合理地制定防雷措施。
科学性全面性经济性方案设计应综合考虑直击雷、雷电电磁脉冲、接地系统等多方面因素,全面提高机房的防雷能力。
在保证防雷效果的前提下,应尽可能降低防雷成本,选择经济合理的防雷方案。
03方案设计原则0201安装接闪器,如避雷针、避雷带等,将可能直接击中机房的雷电引导到地下泄放。
直击雷防护设计接闪器将接闪器与接地系统连接起来,确保雷电能够顺利地通过引下线导入到地下。
引下线在机房建筑物的周围设置均压环,确保建筑物内部各个点的电位差不大于100V,避免雷电电位差造成危害。
均压环浪涌保护器在电源线路和信号线路安装浪涌保护器,吸收雷电电磁脉冲能量,保护设备免受损害。
屏蔽措施对机房内的电子设备进行屏蔽,以减少雷电电磁脉冲对设备的影响。
等电位连接将机房内所有金属物体、设备外壳、电缆屏蔽层等连接在一起,确保等电位,防止雷电电磁脉冲产生的电位差造成危害。
雷电电磁脉冲防护设计在机房周围埋设接地极,作为雷电电流的泄放通道。
防雷接地系统工程施工图预算编制的探讨【摘要】近些年,防雷工程项目在不断增加,而工程利润却大幅减少,据悉,由于防雷工程造价取费缺乏依据,造价伸缩空间比较大,个别防雷工程公司的防雷预算又没有严格按照建筑安装工程预算,存在恶意的竞争,在一定程度上影响到防雷事业的发展。
结合工程实践和预算经验,总结了对防雷工程的预算步骤及编制技巧,对于技术人员和工程造价管理人员掌握防雷工程的成本控制提供指导和帮助。
【关键词】防雷工程施工图预算从20世纪80年代开始,气象部门逐步承担起社会防雷工作的管理职责,随着管理的制度化,防雷工程的造价在工程的管理和服务方面有了特殊的要求。
在防雷工程预算的时候经常出现取费依据缺乏,预算没有参考,成本难以跟随市场变化等很多实际问题,出现防雷工程造价的取费或高或低,价格伸缩空间过大的工程现象。
在此背景下,对相关工程内容(建筑、机械、安装等)的价格核算进行系统性的研究,形成防雷工程实用的预算方法。
1 防雷工程预算的现状及接地装置工程内容我国的防雷从业人员大都是来自气象、电子、计算机或防雷相关专业,并且大多数都是从防雷检测工作开始的。
对防雷工程设计和施工预算的认识比较较浅,编制的预算表较为简单,所列项目经不起严格的审计,防雷工程的利润也就非常难以把握。
2 防雷与接地装置的工程计算和定额应用防雷与接地装置工程执行《广东省安装工程综合定额》的相关内容,内容适用于建筑,结构,防雷和接地。
不适于使用爆破方法施工敷设接地线、安装接地极,也不包括高土壤电阻率地区采用换土或化学处理的接地与接地电阻的测量。
(1)避雷针的制作和安装可以分为几种:普通避雷针制作、安装和独立避雷针安装。
其中避雷针的生产制作按钢管、圆钢及针长来划分,而避雷针安装可分为安装现场、安装高度。
避雷针的生产制作内容包括:下料、针体的尖端处理(不包括底部)、挂锡、校正、焊接、涂装等。
预埋铁件、螺栓或支架、安装固定、补漆等是避雷针安装的工作内容。
