幕墙龙骨及岩棉板隐蔽验收会议纪要

  • 格式:doc
  • 大小:21.05 KB
  • 文档页数:3

幕墙龙骨及岩棉板隐蔽验收会议纪要
工程名称:光谷分院项目
验收时间:2018年月日
会议地点:项目部会议室

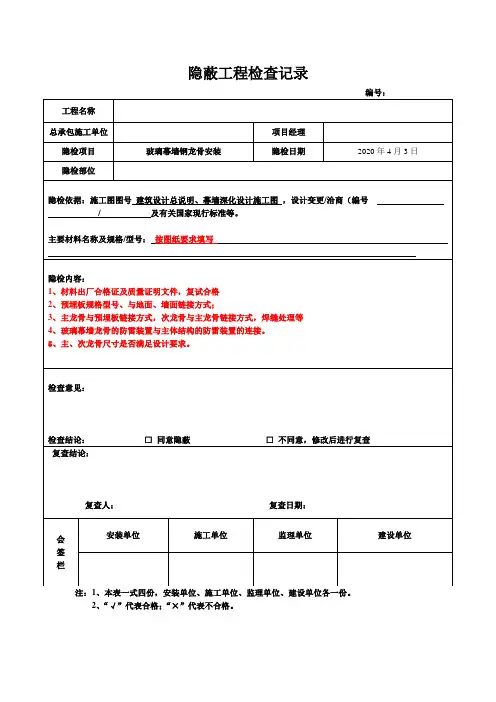

验收部位:幕墙龙骨及岩棉板隐蔽验收
与会人员:见会议签到单
2018年月日上午,由建设单位组织的验收小组(质监站、设计单位、监理单位、施工单位)在项目会议室集中,针对今天验收部位的设计要求及变更情况作了详细的了解,之后一同去施工现场进行检查验收,对现场龙骨尺寸、龙骨焊接的外观质量、岩棉板施工质量等内容进行了全面实地复查。

现场复查后,集中到会议室对现场验收情况作了汇总。

验收会议由总监理工程师主持,各个参建单位先后发言,会议主要内容记录如下:
总承包单位():感谢质监站及各单位负责人来参加本次验收会议。

本工程所有材料进场后均现场见证取样送检,岩棉板、粘结砂浆、抗裂砂浆、耐碱网格布及锚栓共送检6组,岩棉板燃烧性能送检3组,其检测结果合格后方投入施工。

严格遵循施工验收程序,每道工序完工后经自检合格后报监理单位验收,合格后进行下道工序施工。

委托了第三方检测单位对幕墙后置预埋板拉拔试验7组、焊缝外观及质量检验1组,岩棉板结构实体检测3组、锚栓拉拔试验3组结果均符合设计及施工质量验收规范要求。

后期将继续加强对专业分包单位质量、安全管控工作,争创国家优质工程。

幕墙专业施工单位:感谢质监站及各单位负责人来参加本次验收会议。

幕墙钢材、转接件、预埋板、角铁、不锈钢螺栓及化学螺栓材料共送检24组,委托第三方检测单位对幕墙后置预埋板拉拔试验7组,焊缝外观及质量检验1组,检测结果均符合设计及质量验收规范要求。

严格按照设计及施工质量验收规范施工,遵循施工验收程序,每道工序施工完毕自检合格后报监理单位验收,合格后进行下道工序施工。

监理单位():感谢质监站及各单位负责人来参加本次验收会议。

因本项目幕墙施工范围较大,本次主要验收为裙楼石材幕墙区域,其它幕墙作业区域后期将按照验收程序组织验收。

在施工前,幕墙施工图纸已通过图审机构审查,已完成图纸会审;施工期间,每批材料进场后均现场见证取样送检,检测合格后方可投入施工。

在日常巡检中对龙骨尺寸、预埋板、转接件及龙骨焊接质量进行检查,同时,每道工序完后,采用吊篮逐层验收,并留验收影像资料。

施工完工后,监理员见证了第三方检测单位对幕墙预埋板后置件现场拉拔试验、焊缝外观及质量检验。

保温材料见证取样送检,合格后方可施工,施工期间严格检查保温钉安装间距、耐碱网格布铺设质量、抗裂砂浆施工质量及防水涂料涂刷质量,每道工序施工完毕后,监理员采用吊篮逐层验收,并留验收影像资料,同时见证了第三方检测单位对岩棉板结构实体检测、锚栓拉拔试验。

所有检测报告均合格,工程报验资料齐全,施工程序符合要求,同意隐蔽验收。

建筑设计院():在施工过程中,施工单位要严格控制石材厚度及背栓入石材深度,施工质量要满足设计及施工验收规范要求。

注意
幕墙防火分格的布设。

岩棉板施工质量符合设计及施工质量验收规范要求。

幕墙设计院:现场龙骨尺寸及焊接质量符合设计及施工质量验收规范要求。

建设单位():感谢质监站及各单位负责人来参加本次验收会议。

根据各参建单位汇报情况,幕墙龙骨及岩棉板施工材料复检均合格,现场实体检验合格,施工验收程序符合规范要求,同意隐蔽验收。

针对质监站提出幕墙专业分包人员持证上岗问题,总承包单位及监理单位要加以管控。

质监站():通过对现场实体抽查及工程资料检查看,总承包单位要加强对专业分包单位工程资料的管控,做好材料合格证、出厂检验报告、复检报告收集及督促材料复检工作。

后期材料(如石材、结构胶、耐候胶等)要做好提前送检准备,避免材料复检时间滞后。

本次验收程序符合质量验收规范要求。
