钻孔桩成孔检查记录3
- 格式:doc
- 大小:57.00 KB
- 文档页数:3

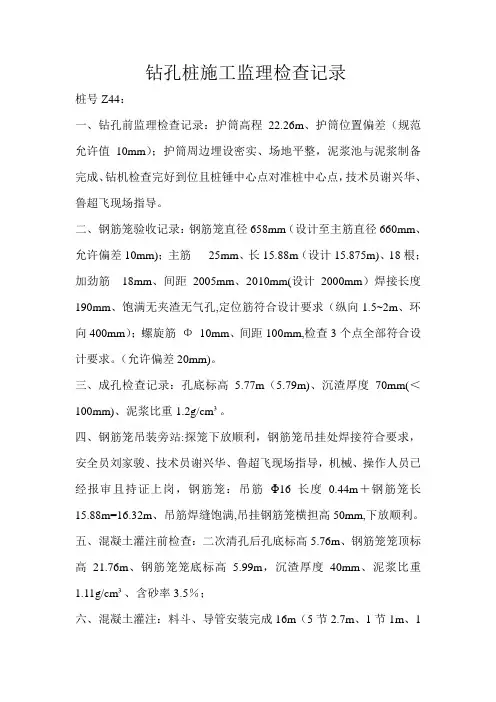

钻孔桩施工监理检查记录桩号Z44:一、钻孔前监理检查记录:护筒高程22.26m、护筒位置偏差(规范允许值10mm);护筒周边埋设密实、场地平整,泥浆池与泥浆制备完成、钻机检查完好到位且桩锤中心点对准桩中心点,技术员谢兴华、鲁超飞现场指导。
二、钢筋笼验收记录:钢筋笼直径658mm(设计至主筋直径660mm、允许偏差10mm);主筋25mm、长15.88m(设计15.875m)、18根;加劲筋18mm、间距2005mm、2010mm(设计2000mm)焊接长度190mm、饱满无夹渣无气孔,定位筋符合设计要求(纵向1.5~2m、环向400mm);螺旋筋Φ10mm、间距100mm,检查3个点全部符合设计要求。
(允许偏差20mm)。
三、成孔检查记录:孔底标高 5.77m(5.79m)、沉渣厚度70mm(<100mm)、泥浆比重1.2g/cm³。
四、钢筋笼吊装旁站:探笼下放顺利,钢筋笼吊挂处焊接符合要求,安全员刘家骏、技术员谢兴华、鲁超飞现场指导,机械、操作人员已经报审且持证上岗,钢筋笼:吊筋Φ16 长度0.44m+钢筋笼长15.88m=16.32m、吊筋焊缝饱满,吊挂钢筋笼横担高50mm,下放顺利。
五、混凝土灌注前检查:二次清孔后孔底标高5.76m、钢筋笼笼顶标高21.76m、钢筋笼笼底标高 5.99m,沉渣厚度40mm、泥浆比重1.11g/cm³、含砂率3.5%;六、混凝土灌注:料斗、导管安装完成16m(5节2.7m、1节1m、1节1.5m )导管底距孔底350mm,技术员谢兴华、鲁超飞现场指导,实验人员到位(名)。
检查混凝土随车配比单,发车时间19:42,水下C30、10m³,厂测坍落度220mm(设计200±20mm),见证做坍落度205mm、现场见证做混凝土试件一组。
浇筑开始时间21:00,首灌1.2m³且过程不间断灌注,能够保证首灌埋深大于1m的要求。
市政工程钻孔桩成孔质量检查记录1.检查日期:2024年10月1日2.检查地点:XX市XX区XX路XX号3.检查人员:市政工程质量监督员A、施工单位负责人B检查内容及结果:1.检查工具:锤子、五米测量尺、水平仪2.检查项目:a.孔径-使用测量尺测量钻孔桩的孔口直径。
测量结果:第1号桩孔口直径为1.2米,第2号桩孔口直径为1.5米,第3号桩孔口直径为1.4米。
b.桩口垂直度-使用水平仪测量桩孔口的垂直度。
测量结果:第1号桩孔口的垂直度误差为0.02米,第2号桩孔口的垂直度误差为0.03米,第3号桩孔口的垂直度误差为0.05米。
c.孔壁光滑度-使用手触摸孔壁,并观察孔壁表面的光滑度。
孔壁表面光滑,没有明显凹凸不平的情况。
d.孔深-使用测量尺测量孔深。
测量结果:第1号桩孔深为20米,第2号桩孔深为22米,第3号桩孔深为21米。
结论:根据以上检查结果,钻孔桩成孔质量合格。
没有发现明显的孔壁破损或其他质量问题。
钻孔桩的孔径符合设计要求,桩口垂直度和孔深也在允许范围内。
施工单位B在钻孔过程中严格按照规范进行操作,并保持了一定的施工质量水平。
下一步,需要施工单位B按照设计要求继续施工,确保桩基的质量达到要求。
检查记录:第1号桩孔口直径:1.2米第1号桩孔口垂直度误差:0.02米第1号桩孔深度:20米第2号桩孔口直径:1.5米第2号桩孔口垂直度误差:0.03米第2号桩孔深度:22米第3号桩孔口直径:1.4米第3号桩孔口垂直度误差:0.05米第3号桩孔深度:21米附图:(可以附上相应桩基的照片,以便于记录和对比)备注:本次检查中,我对施工单位B的团队进行了表扬,他们在钻孔过程中保持了专业的态度和操作技巧。
希望他们继续保持,并加强与设计单位的沟通与协作,确保施工质量的优良。
同时,也提醒他们要严格按照施工规范、设计要求进行作业,确保项目顺利进行。
钻孔灌注桩质量检查表一、施工准备阶段1、施工方案审查施工方案是否经过审批,内容是否完整、合理。
施工工艺流程是否符合规范和设计要求。
质量保证措施是否可行。
2、原材料检验钢筋的品种、规格、质量是否符合设计要求,并有出厂合格证和检验报告。
水泥的品种、强度等级、出厂日期等是否符合要求,且有复试报告。
砂、石的质量和级配是否符合规范要求。
3、测量放线桩位的测量放线是否准确,偏差是否在允许范围内。
水准点的设置是否合理,标高控制是否准确。
4、机械设备检查钻孔设备的性能是否良好,运转是否正常。
起吊设备的起重能力是否满足要求。
混凝土灌注设备是否完好,计量是否准确。
二、钻进成孔阶段1、孔位偏差检查桩孔中心位置与设计桩位中心的偏差,不得大于规范要求。
2、孔径和孔深采用孔径仪或探孔器检查孔径,孔径不得小于设计值。
测量孔深,孔深必须达到设计要求的深度。
3、孔垂直度采用测斜仪或吊锤测量孔的垂直度,偏差不得大于规范规定。
4、泥浆性能检查泥浆的比重、黏度、含砂率等指标,是否符合施工要求。
泥浆的制备和循环系统是否正常运行。
5、清孔质量检查清孔后的孔底沉渣厚度,不得大于规范要求。
清孔后的泥浆性能指标是否符合灌注混凝土的要求。
三、钢筋笼制作与安装阶段1、钢筋质量检查钢筋的规格、数量、间距是否符合设计要求。
钢筋的焊接质量是否合格,焊缝长度、宽度、厚度是否满足规范要求。
主筋的接头位置和接头数量是否符合规定。
2、钢筋笼尺寸检查钢筋笼的直径、长度、主筋保护层厚度等尺寸是否符合设计要求。
加强筋和箍筋的间距是否均匀,绑扎是否牢固。
3、钢筋笼安装钢筋笼的安装位置是否准确,中心偏差是否在允许范围内。
钢筋笼的固定是否牢固,防止在灌注混凝土过程中上浮或下沉。
四、混凝土灌注阶段1、混凝土配合比检查混凝土的配合比是否经过审批,原材料的计量是否准确。
混凝土的坍落度、和易性是否符合施工要求。
2、灌注过程灌注混凝土的初灌量是否满足要求,导管埋深是否符合规定。
灌注过程中导管的提升速度和拆卸长度是否合理,防止断桩。
桥梁工程钻孔桩成孔质量检查记录桥梁工程是一个极其重要的基础设施工程,其中桥梁的稳定性直接关系到道路的安全性和畅通性。
而在桥梁施工中,钻孔桩是常用的桥梁基础形式之一,具有承载力大、抗震性能好等特点。
为了保证钻孔桩成孔质量,需要进行严格的检查记录。
一、钻孔桩成孔质量检查记录的目的:1.确保桩孔按照设计要求成孔,以利于后续的桩基施工;2.保证桥梁的承载力和稳定性;3.预防桥梁基础出现安全隐患。
二、钻孔桩成孔质量检查记录的内容:1.桩孔直径:记录桩孔实际直径,与设计要求进行比对,以确保直径符合要求;2.桩孔位置:记录桩孔的坐标位置,与设计要求进行比对,以确保位置符合要求;3.桩孔深度:记录桩孔的实际深度,与设计要求进行比对,以确保深度符合要求;4.桩孔倾斜情况:记录桩孔的倾斜情况,包括倾斜程度和倾斜方向,与设计要求进行比对,以确保倾斜程度符合要求;5.桩孔土层情况:记录桩孔的土层情况,包括土层的类型、厚度和密实程度等,对于土层较软或者夹有杂物的情况要及时记录和处理;6.周边环境情况:记录桩孔周边的环境情况,包括是否有植物、建筑物等影响桩孔成孔质量的因素;7.成孔工艺措施:记录钻孔桩成孔过程中采取的工艺措施,包括钻具的选择、钻孔速度、冲击力等,以确保成孔质量;8.成孔时间记录:记录每个桩孔的成孔时间,以为后续工程进度提供参考依据;9.其他注意事项:记录桩孔成孔过程中的其他注意事项,如是否发现异常情况或意外事件,需进行记录。
三、钻孔桩成孔质量检查记录的具体步骤:1.检查工具的准备:准备好测量仪器、记录表格和相关资料;2.检查桩孔的位置和直径:使用测量仪器检查桩孔的位置和直径,与设计要求进行比对;3.检查桩孔的深度和倾斜:使用测量工具对桩孔的深度和倾斜进行检查,并记录相应的数据;4.检查桩孔土层情况:观察桩孔中土层的情况,包括类型、厚度和密实程度等,并记录相应的数据;5.检查周边环境情况:观察桩孔周边的环境情况,如是否有植物、建筑物等影响桩孔成孔质量的因素;6.检查成孔工艺措施:检查钻孔桩成孔过程中采取的工艺措施,如钻具的选择、钻孔速度、冲击力等;7.记录成孔时间:记录每个桩孔的成孔时间,以便后续工程安排;8.记录其他注意事项:记录桩孔成孔过程中的其他注意事项,如是否发现异常情况或意外事件等。
华润电力贵州煤电一体化大方电厂(2×660MW)新建工程
回旋钻灌注桩成孔工程检验批质量验收记录
工程编号:020102 电土验表:5.4.23 单位(子单位)
工程名称
厂区挡墙及护坡分部(子分部)工程桩板式挡土墙
分项工程名称混凝土灌注桩成孔工程验收部位ZH214、ZH212
施工单位中建五局第三建设
有限公司
项目经理谢佑华项目技术负责人易权坤
施工执行标准名称及编号1、企业标准: 2、施工技术规范:《电力建设施工质量验收及评价规程第1部分:土建工程DL/T 5210.1-2012》
分包单位贵州众隆集团有
限公司
分包项目经理邹林施工班组长易均彬
类别序
号
检查项目质量标准
单
位
施工单位检查评定记录
监理单位验
收记录
主控项目1 孔底标高偏差必须符合设计要求mm 2
孔底沉渣或虚土
厚度
≤50 mm 3
护壁
泥浆
排出比重 1.2-1.5
含砂率<4 %
胶体率≥90 %4 桩基轴线位移≤10 mm
一般项目1 桩径允许偏差±50 mm
2 垂直偏差≤1%桩长mm 3
桩位允
许偏差
垂直轴
线方向
≤100(相邻桩不能偏
往同一方向)
mm
沿轴线
方向
≤150(相邻桩不能偏
往同一方向)
mm
施工单位检查评定结果主控项目:一般项目:
项目专业质量检查员:年月日
监理单位验
收结论
专业监理工程师:年月日。
钻孔灌注桩钻孔施工检查记录一、工程概况工程名称:_____工程地点:_____施工单位:_____监理单位:_____本次钻孔灌注桩施工的桩号为:_____,设计桩径为:_____,设计桩长为:_____,桩身混凝土强度等级为:_____。
二、施工准备检查1、施工场地施工场地平整坚实,排水畅通,满足钻孔设备的安装和施工要求。
施工现场设置了明显的安全警示标志,保障施工人员和周边环境的安全。
2、钻孔设备选用的钻孔设备型号为:_____,设备性能良好,运转正常。
钻孔设备的配套设施齐全,包括钻头、钻杆、泥浆泵等。
3、原材料钢筋:钢筋的品种、规格、质量符合设计要求,有出厂质量证明书和试验报告。
水泥:水泥的品种、强度等级符合设计要求,有出厂质量证明书和试验报告。
砂、石:砂、石的质量符合设计要求,有试验报告。
4、测量放线桩位的测量放线准确,偏差在允许范围内。
控制桩设置牢固,便于施工过程中的桩位复核。
三、钻孔过程检查1、护筒埋设护筒的材质、规格符合设计要求。
护筒埋设深度符合规范要求,一般应埋入原状土 200mm 以上。
护筒中心与桩位中心的偏差小于50mm,护筒垂直,周围填土密实。
2、泥浆制备泥浆的性能指标符合规范要求,如比重、黏度、含砂率等。
泥浆池的设置合理,容量满足施工需要,泥浆循环系统畅通。
3、钻孔进度开始钻孔时间:_____,结束钻孔时间:_____。
钻进过程中,根据地质情况合理调整钻进速度,避免出现塌孔、缩孔等问题。
4、孔深及孔径孔深采用测绳进行测量,实际孔深达到设计要求。
孔径采用孔径检测仪进行检测,孔径符合设计要求,偏差在允许范围内。
5、孔位偏差钻孔完成后,对孔位进行复核,孔位偏差小于规范允许值。
6、孔底沉渣厚度采用测锤法检测孔底沉渣厚度,沉渣厚度符合规范要求。
7、地质情况钻进过程中,详细记录地质情况,与地质勘察报告进行对比,如发现异常及时采取措施。
四、成孔检查1、成孔质量孔壁完整,无塌孔、缩孔等现象。

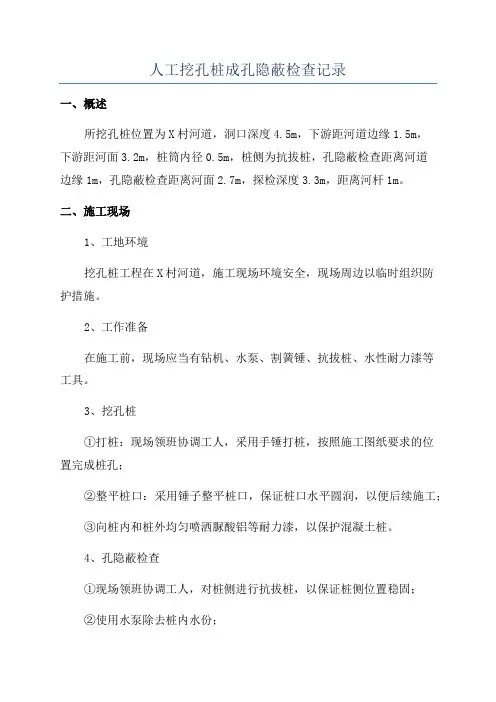

人工挖孔桩成孔隐蔽检查记录
一、概述
所挖孔桩位置为X村河道,洞口深度4.5m,下游距河道边缘1.5m,
下游距河面3.2m,桩筒内径0.5m,桩侧为抗拔桩,孔隐蔽检查距离河道
边缘1m,孔隐蔽检查距离河面2.7m,探检深度3.3m,距离河杆1m。
二、施工现场
1、工地环境
挖孔桩工程在X村河道,施工现场环境安全,现场周边以临时组织防
护措施。
2、工作准备
在施工前,现场应当有钻机、水泵、割簧锤、抗拔桩、水性耐力漆等
工具。
3、挖孔桩
①打桩:现场领班协调工人,采用手锤打桩,按照施工图纸要求的位
置完成桩孔;
②整平桩口:采用锤子整平桩口,保证桩口水平圆润,以便后续施工;
③向桩内和桩外均匀喷洒脲酸铝等耐力漆,以保护混凝土桩。
4、孔隐蔽检查
①现场领班协调工人,对桩侧进行抗拔桩,以保证桩侧位置稳固;
②使用水泵除去桩内水份;
③使用棒式探棄进行孔隐蔽检查,记录探头深度和抗拔桩深度,以及桩侧抗拔桩状态;
④使用棒式探棄测量桩侧抗拔桩后,进行数据比对,以确定抗拔桩位置是否符合要求;。
钻孔桩混凝土灌注前检查记录一、工程概况工程名称:_____工程地点:_____桩号:_____桩径:_____桩长:_____设计混凝土强度等级:_____二、施工单位及人员施工单位:_____施工负责人:_____技术负责人:_____质检人员:_____三、钻孔桩成孔检查1、孔位偏差经测量,孔位偏差在允许范围内,符合设计及规范要求。
测量数据:_____2、孔径采用孔径检测仪对孔径进行检测,孔径符合设计要求。
检测数据:_____3、孔深采用测绳对孔深进行测量,孔深达到设计要求。
测量数据:_____4、孔底沉渣厚度通过测锤测量孔底沉渣厚度,沉渣厚度在规范允许范围内。
测量数据:_____5、垂直度利用测斜仪检测桩孔垂直度,垂直度满足设计及规范要求。
检测数据:_____四、钢筋笼制作与安装检查1、钢筋规格、型号、数量检查钢筋笼所用钢筋的规格、型号、数量,均符合设计要求。
钢筋质量证明文件齐全。
2、钢筋笼主筋间距采用钢尺测量主筋间距,间距偏差在允许范围内。
测量数据:_____3、钢筋笼箍筋间距对箍筋间距进行测量,符合设计及规范要求。
测量数据:_____4、钢筋笼长度测量钢筋笼长度,与设计长度相符。
测量数据:_____5、钢筋笼焊接质量对钢筋笼的焊接部位进行检查,焊缝饱满、无夹渣、无气孔,焊接长度满足规范要求。
6、钢筋笼保护层厚度检查钢筋笼的保护层垫块设置情况,垫块数量充足、位置合理,保护层厚度符合设计要求。
五、导管检查1、导管规格、长度导管的规格、长度符合施工方案要求。
规格:_____ 长度:_____2、导管密封性进行水密性试验,导管密封性良好,无漏水现象。
3、导管内壁光滑度检查导管内壁,光滑无杂物,确保混凝土灌注顺畅。
六、混凝土原材料检查1、水泥水泥品种、强度等级符合设计要求,质量证明文件齐全。
水泥生产日期:_____ 检验报告编号:_____2、砂砂的细度模数、含泥量等指标符合规范要求。
检验报告编号:_____3、石子石子的粒径、级配、含泥量等符合设计及规范要求。
人工挖孔桩成孔验收记录日期:2024年4月10日施工单位:XXX建筑工程有限公司工地名称:XXX项目工地工程名称:XXX建筑项目一、项目概况本项目是为了支撑建筑物的基础结构而进行桩基施工,采用的是人工挖孔桩的方式。
挖孔桩的直径为1.2米,桩的深度为20米。
挖孔桩的设计采用钻进式施工方法,即在挖掘桩孔的过程中同时注入水泥浆体以维持土层的稳定。
二、验收目的本次验收的目的是为了检查人工挖孔桩的成孔质量是否符合设计要求,以及确认是否满足相关的技术规范和施工规程。
三、验收内容1.桩孔直径检查在验收过程中,首先检查了挖孔桩的直径。
通过使用钢卷尺测量了桩孔口的直径,结果表明直径为1.2米,符合设计要求。
2.桩孔深度检查随后,对桩孔的深度进行了检查。
使用了专用的测深仪器对桩孔底部的深度进行了测量,结果显示桩孔深度为20米,达到了设计要求。
3.桩孔的垂直度检查验收人员还对挖孔桩的垂直度进行了检查。
首先在桩孔顶部和底部各安装了两个垂直标杆,然后使用水平仪对标杆进行了测量。
结果显示,挖孔桩的垂直度误差在设计允许范围之内,符合相关要求。
4.桩孔质量检查验收人员对挖孔桩孔的质量进行了综合检查。
主要检查的内容包括土层是否稳定,桩孔边坡是否坍塌,以及桩孔底部是否存在松软土等不良情况。
经过观察和测量,未发现任何不良情况,桩孔质量良好。
四、验收结论根据以上检查结果,本次人工挖孔桩的成孔质量符合设计要求,满足相关的技术规范和施工规程。
桩孔直径、深度和垂直度均在设计范围内,并未发现任何不良情况。
因此,本次验收结论为合格。
五、存在的问题与改进措施在本次验收过程中,并未发现任何存在的问题。
为了进一步提高桩基施工的质量,今后在施工过程中,应加强对桩孔质量的检查和监控,确保每个工序都符合设计要求和规范要求。
六、备注本次验收记录将作为项目档案的一部分保存,并在工程竣工验收时提供给相关单位进行验收。
本次验收记录结束。
施工单位代表签字:__________________验收人签字:__________________。
桥梁桩基冲击钻成孔记录一、工程概况本次工程是一座桥梁的基础施工工作,包括桥梁桩基的冲击钻成孔工作。
该桥梁位于XX市XX区,是一座双幅跨线立交桥。
本次冲击钻孔施工的主要目的是为了准备桥墩的基础钻孔施工。
二、施工设备与材料1.冲击钻机:采用XX型号冲击钻机。
2.钻具:使用直径为XXX的钻杆和直径为XXX的钻头。
3.钻具配件:安装钻头的齿轮箱、安装钻杆的钻杆转接头、连接钻杆的钻杆卡箍等。
4.施工机具:包括起重机、石方车等。
三、施工过程1.施工现场准备1.1机具机械到达现场后,首先进行桩位标定,并通过手机GPS对桩位进行标记。
1.2在施工现场搭建临时施工平台,并搭设起重机来进行钻具的装卸作业。
1.3钻杆上进行仔细检查,确保无损坏或变形,钻头进行检查,确保刀片尖锐。
2.确定孔口位置2.1按照设计图纸确定钻孔位置,并在土地表面进行标记。
2.2使用起重机将冲击钻机的钻杆放置在标记位置上。
2.3通过调整冲击钻机的角度和位置,确保钻头准确对准钻孔位置。
3.孔深控制3.1按照设计要求,通过测量冲击钻机的钻杆长度,确定孔深。
3.2根据孔深,在钻杆上进行标记,方便施工时的监测。
3.3冲击钻机开始工作后,每过一定时间,对孔深进行测量,并记录在施工记录表中。
4.冲击钻孔作业4.1冲击钻机开始运转后,将冲击钻机的钻杆慢慢送入土层,进行冲击钻孔。
4.2在冲击钻孔过程中,必要时需要进行冷却,以保证钻头的正常工作。
4.3如果发现钻孔速度过慢或钻头卡住,需要立即停止冲击钻机的工作,检查问题,并采取相应措施。
5.施工质量控制5.1对每个钻孔的内径、孔深等进行检测,并记录在相关资料中。
5.2检查每个孔口的质量情况,包括是否存在破损、断裂等情况,并记录在施工记录表中。
6.清理孔口6.1钻孔完成后,使用清洁设备将孔口周围的杂质和碎屑清理干净。
6.2通过目测和手感,确保孔口的平整与无杂物。
四、安全措施1.所有参与施工的工人必须穿着符合规定的安全防护服和安全帽。
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表
河西坪田景观桥
桩基冲(钻)孔、挖孔成孔过程质检记录表。
钻孔灌注桩成孔验收记录项目名称:XXXX工程成孔日期:XXXX年XX月XX日成孔工程师:XXX一、成孔基本情况:1.成孔位置:根据设计要求,钻孔位置精确标注,符合设计布置要求。
2.成孔深度:按照设计要求,成孔深度达到XXX米,符合设计规定。
3.成孔直径:根据设计要求,成孔直径为XXX米,符合设计要求。
4.周围环境:周围无明显的土质松软、岩石出露、地下水涌流等对成孔施工产生不利影响的情况。
二、成孔施工过程:1.钻孔设备:采用XXXX钻机进行成孔作业,钻机性能良好,操作灵活,符合成孔要求。
2.成孔方法:采用旋挖钻孔法进行成孔作业,钻孔过程平稳,孔壁垂直度良好,无明显游动和偏斜。
3.钻孔钻具:使用XXX材料制作的钻孔套筒,钻具质量优良,结构牢固,磨损程度符合规范要求。
4.钻孔液:使用XXX型钻孔液进行冲洗和冷却,钻孔液流动性好,具有足够的冲刷力,满足成孔要求。
三、成孔质量控制:1.成孔速度:在成孔过程中,控制了适当的进给速度,保证了钻孔质量。
2.孔口清洁:在成孔完毕后,及时清理孔口,保持孔口清洁,避免土层坍塌和杂质掺入。
3.成孔直径控制:及时测量成孔直径,确保符合设计要求的直径范围,防止因偏差过大导致成孔不合格。
四、成孔验收结果:1.成孔质量:根据现场观察和测量,钻孔护壁垂直,无明显的游动和变形,孔身平整度良好,没有明显的破碎带。
2.孔壁稳定性:钻孔孔壁坚硬、稳定,无地层分层、软弱层或孔底涌水等问题。
3.孔径与设计要求:测量孔径结果与设计要求的直径范围相符合,达到了设计要求。
五、验收结论:根据以上成孔过程和验收结果,钻孔灌注桩成孔施工合格,可以进行后续的灌注桩施工工作。
1.对成孔设备进行定期维护保养,确保钻机和钻具的正常运行。
2.钻孔液要及时更换,严禁使用过期的钻孔液。
3.钻孔前充分了解地下地质情况,以便及时采取相应的措施应对突发情况。
此次成孔过程的验收结果由我XXX负责,成孔验收报告经过XXXX单位的审查确认,具备法律效力。
