边坡支护工程质检站验收会议纪要
- 格式:docx
- 大小:14.24 KB
- 文档页数:2

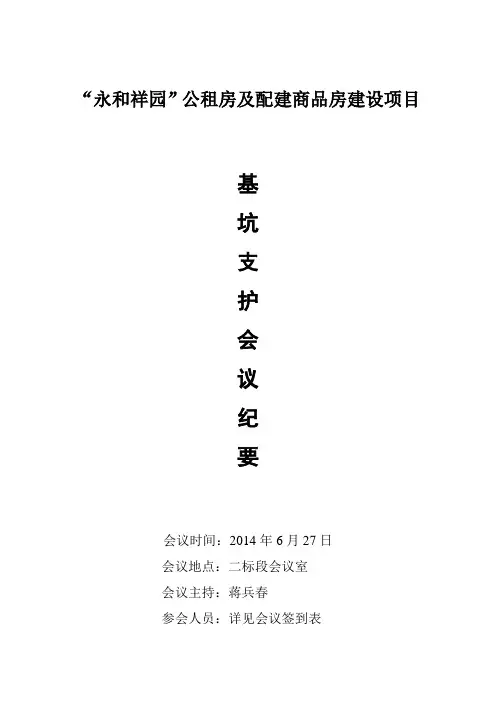

“永和祥园”公租房及配建商品房建设项目
基
坑
支
护
会
议
纪
要
会议时间:2014年6月27日
会议地点:二标段会议室
会议主持:蒋兵春
参会人员:详见会议签到表
会议内容:
为了保证“永和祥园”公租房及配建商品房边坡支护工程顺利有序施工,2014年6月27日我项目监理部部组织各参建单位对施工现场复工存在的问题,在二标段项目会议室召开会议,根据会议内容形成以下纪要:
存在的问题:
1、怎样保证回填土的密实度达到设计要求;
2、现阶段已施工的排水沟,造成部分地下室外墙防水无法施工如何处理?保证防水施工质量,以免出现渗水现象;
3、设计要求上使用MU30毛石砌筑排水沟,实际使用混凝土实心砖砌筑,能否达到设计要求;
4、施工单位复工进场,6月28日将复工申请上报项目部进行审核,并附相关资料;
5、施工单位进场前人员、设备必须配置齐全,并将施工单位人员证件报送监理部;
6、施工单位进场后,场地狭小,无钢筋加工场地,望建设单位给予协调解决;
7、由于施工场地受限,下排锚索设备无法施工,如何解决?
以上存在的问题,望各参建单位高度重视,相互协调处理,保证“永和祥园”公租房及配建商品房边坡支护工程顺利施工
云南诚龙房地产开发有限责任公司(签章)
云南锦盛地基基础工程有限公司(签章)
云南世博建设监理有限责任公司(签章)
日期:2014年6月27日。

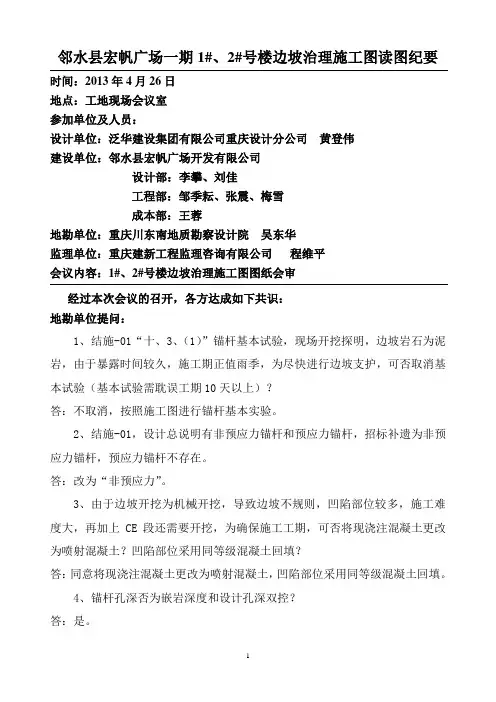

邻水县宏帆广场一期1#、2#号楼边坡治理施工图读图纪要时间:2013年4月26日地点:工地现场会议室参加单位及人员:设计单位:泛华建设集团有限公司重庆设计分公司黄登伟建设单位:邻水县宏帆广场开发有限公司设计部:李攀、刘佳工程部:邹季耘、张震、梅雪成本部:王蓉地勘单位:重庆川东南地质勘察设计院吴东华监理单位:重庆建新工程监理咨询有限公司程维平会议内容:1#、2#号楼边坡治理施工图图纸会审经过本次会议的召开,各方达成如下共识:地勘单位提问:1、结施-01“十、3、(1)”锚杆基本试验,现场开挖探明,边坡岩石为泥岩,由于暴露时间较久,施工期正值雨季,为尽快进行边坡支护,可否取消基本试验(基本试验需耽误工期10天以上)?答:不取消,按照施工图进行锚杆基本实验。
2、结施-01,设计总说明有非预应力锚杆和预应力锚杆,招标补遗为非预应力锚杆,预应力锚杆不存在。
答:改为“非预应力”。
3、由于边坡开挖为机械开挖,导致边坡不规则,凹陷部位较多,施工难度大,再加上CE段还需要开挖,为确保施工工期,可否将现浇注混凝土更改为喷射混凝土?凹陷部位采用同等级混凝土回填?答:同意将现浇注混凝土更改为喷射混凝土,凹陷部位采用同等级混凝土回填。
4、锚杆孔深否为嵌岩深度和设计孔深双控?答:是。
5、结施-04、05、06,立柱1、2断面图立柱标注“400”与“①结点、500”,不符合。
“①结点、500”,是否应为“①结点、400”答:是。
6、4-4、5-5、6-6典型剖面图,顶部标注“表面挂网喷浆”未提供大样图。
答:设计院补充“表面挂网喷浆”的大样图。
详结构施工图7、AB段顶部原设计为硬化封闭,因业主用地需求,拟将挡墙升高后回填,150mm厚挡板是否能满足?由于AB段顶部岩石结构较松散,且发育几组卸荷裂隙,裂隙已到底部,按现有的施工后,可能有隐患?为确保边坡安全,如业主无需用地,建议“硬化封闭”调整为锚杆喷射混凝土支护?答:锚杆挡墙垂直伸至上部无岩体后再向上延长300mm~500mm,以便抵挡后侧填种植土的需要。

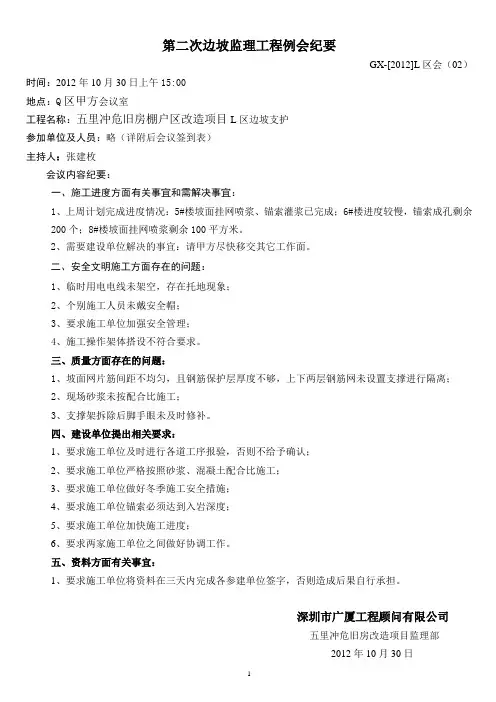

第二次边坡监理工程例会纪要
GX-[2012]L区会(02)时间:2012年10月30日上午15:00
地点:Q区甲方会议室
工程名称:五里冲危旧房棚户区改造项目L区边坡支护
参加单位及人员:略(详附后会议签到表)
主持人:张建枚
会议内容纪要:
一、施工进度方面有关事宜和需解决事宜:
1、上周计划完成进度情况:5#楼坡面挂网喷浆、锚索灌浆已完成;6#楼进度较慢,锚索成孔剩余
200个;8#楼坡面挂网喷浆剩余100平方米。
2、需要建设单位解决的事宜:请甲方尽快移交其它工作面。
二、安全文明施工方面存在的问题:
1、临时用电电线未架空,存在托地现象;
2、个别施工人员未戴安全帽;
3、要求施工单位加强安全管理;
4、施工操作架体搭设不符合要求。
三、质量方面存在的问题:
1、坡面网片筋间距不均匀,且钢筋保护层厚度不够,上下两层钢筋网未设置支撑进行隔离;
2、现场砂浆未按配合比施工;
3、支撑架拆除后脚手眼未及时修补。
四、建设单位提出相关要求:
1、要求施工单位及时进行各道工序报验,否则不给予确认;
2、要求施工单位严格按照砂浆、混凝土配合比施工;
3、要求施工单位做好冬季施工安全措施;
4、要求施工单位锚索必须达到入岩深度;
5、要求施工单位加快施工进度;
6、要求两家施工单位之间做好协调工作。
五、资料方面有关事宜:
1、要求施工单位将资料在三天内完成各参建单位签字,否则造成后果自行承担。
深圳市广厦工程顾问有限公司
五里冲危旧房改造项目监理部
2012年10月30日
1。

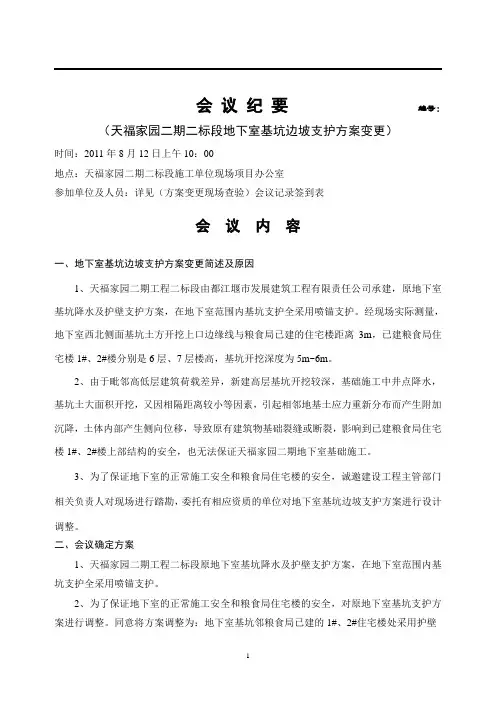

会议纪要编号:(天福家园二期二标段地下室基坑边坡支护方案变更)时间:2011年8月12日上午10:00地点:天福家园二期二标段施工单位现场项目办公室参加单位及人员:详见(方案变更现场查验)会议记录签到表会议内容一、地下室基坑边坡支护方案变更简述及原因1、天福家园二期工程二标段由都江堰市发展建筑工程有限责任公司承建,原地下室基坑降水及护壁支护方案,在地下室范围内基坑支护全采用喷锚支护。
经现场实际测量,地下室西北侧面基坑土方开挖上口边缘线与粮食局已建的住宅楼距离3m,已建粮食局住宅楼1#、2#楼分别是6层、7层楼高,基坑开挖深度为5m~6m。
2、由于毗邻高低层建筑荷载差异,新建高层基坑开挖较深,基础施工中井点降水,基坑土大面积开挖,又因相隔距离较小等因素,引起相邻地基土应力重新分布而产生附加沉降,土体内部产生侧向位移,导致原有建筑物基础裂缝或断裂,影响到已建粮食局住宅楼1#、2#楼上部结构的安全,也无法保证天福家园二期地下室基础施工。
3、为了保证地下室的正常施工安全和粮食局住宅楼的安全,诚邀建设工程主管部门相关负责人对现场进行踏勘,委托有相应资质的单位对地下室基坑边坡支护方案进行设计调整。
二、会议确定方案1、天福家园二期工程二标段原地下室基坑降水及护壁支护方案,在地下室范围内基坑支护全采用喷锚支护。
2、为了保证地下室的正常施工安全和粮食局住宅楼的安全,对原地下室基坑支护方案进行调整。
同意将方案调整为:地下室基坑邻粮食局已建的1#、2#住宅楼处采用护壁桩+桩间支护综合措施,护壁桩20根,桩径1.00m,间距2.5m。
具体位置和方案要求,详见《都江堰市天福家园小区三期基坑护壁支护施工组织设计(方案)》。
为了节约成本,蓝天医院是废弃房物,与其相邻部位处采用原设计方案采用喷锚支护。
其余基坑边坡段按原方案不变施工。
都江堰市发展建筑工程有限责任公司天福家园二期二标项目部整理记录2011年8月12日。
竣工验收工程工作会议纪要会议主题:竣工验收工程工作会议会议时间:具体时间会议地点:具体地点出席人员:建设单位:_____、_____施工单位:_____、_____监理单位:_____、_____设计单位:_____、_____质量监督站:_____、_____会议内容:首先,建设单位代表发言,对参与本工程建设的各方表示感谢,并简要介绍了工程的基本情况和建设目标。
强调了本次竣工验收的重要性,希望各方能够认真对待,严格按照相关标准和规范进行验收。
施工单位代表详细汇报了工程的施工情况。
包括施工过程中遇到的问题及解决措施,工程的质量控制情况,以及各项施工技术的应用等。
表示已按照设计图纸和施工合同的要求完成了全部施工内容,并进行了自检,自评结果为合格。
监理单位代表汇报了监理工作情况。
介绍了在施工过程中对工程质量、进度、投资的控制情况,以及对施工单位的监督管理情况。
表示监理过程中严格按照监理规范和相关标准进行工作,对工程质量进行了全程监控,认为工程质量符合要求。
设计单位代表发表意见,对工程的施工是否符合设计要求进行了说明。
表示从现场查看和相关资料审查的情况来看,施工单位在施工过程中较好地落实了设计意图,工程符合设计要求。
质量监督站代表提出了验收工作的要求和程序。
强调验收工作必须严格按照国家和地方的相关标准和规范进行,要注重对工程实体质量和相关资料的审查。
随后,各方代表分成土建、安装、资料等小组,对工程现场和相关资料进行了详细的检查和验收。
在现场检查过程中,各方代表认真查看了工程的主体结构、装饰装修、给排水、电气等方面的情况。
对发现的一些问题,如局部墙面的平整度不够、个别管道的接口处理不规范等,提出了整改意见。
在资料审查方面,重点审查了施工单位的施工技术资料、质量控制资料、监理单位的监理资料等。
发现部分资料存在签字不齐全、内容不完整等问题,要求相关单位及时补充完善。
经过各方代表的认真检查和讨论,形成了以下验收意见:1、本工程已按照设计图纸和施工合同的要求完成了全部施工内容,工程质量符合国家和地方的相关标准和规范要求。
工程验收工作会议纪要验收工作是安全应用与质量控制的第一关,也是查验合同执行情况的关键环节。
下文是工程验收工作会议纪要,欢迎阅读!工程验收工作会议纪要一会议时间:20XX年5月8日会议地点:会议主持人:XXX参会单位:建设单位:堪察单位:设计单位:监理单位:施工单位:质量监督单位:参会人员:详见会议签到表主持单位介绍与会的有关单位、人员,以及工程项目的有关建设情况及基础、中间验收程序和方法。
会议主题:27#~29#楼地基与基础分部工程质量验收会议记录人:XXX会议内容:一、施工单位:1、我项目部施工的:XXX五期工程,于20XX年10月8日开工,20XX年12月24日地基与基础分部工程完工。
项目部在施工过程中严把质量关,所有原材料进场严格遵循“先检后用”的原则,按规范要求取样复试,若有不合格品,立即清除场地,严禁投入使用。
在砼施工前,分别做了砂、石试验及砼配合比,砼试块均按规范要求留置。
在施工过程中虽然存在一些问题或超过规范标准,但是经监理及业主下达书面整改通知或口头整改通知后,我项目部立即整改并经复检合格后再进行下一道工序施工。
2、经组织进行自检自评,基础各分项工程质量均符合国家强制性要求及最新质量验收规范,我们自评该分部地基与基础工程质量为合格。
二、监理单位:本工程基础在施工过程中,严格按照监理规范,严格按照监理程序,对工程所使用的原材料、构配件及设备进行了认真检查并签字认可,所有原材料均先试验后使用。
对关键工序、关键部位的施工,我方均实施旁站监理,以质量检验批验收为重点,主抓主控项目,保证一般项目,其它部位工程的施工做到了定期或不定期巡视检查,一经发现问题,立即整改。
通过参建各方的共同配合,该分部工程的质量得到了保证。
我方对工程实体的各分项工程进行了检查,均符合设计要求和满足相关规范。
技术资料真实、齐全,根据《建筑工程施工质量验收统一标准》(GB50300-20XX),该分部评定为合格分部,同意验收。

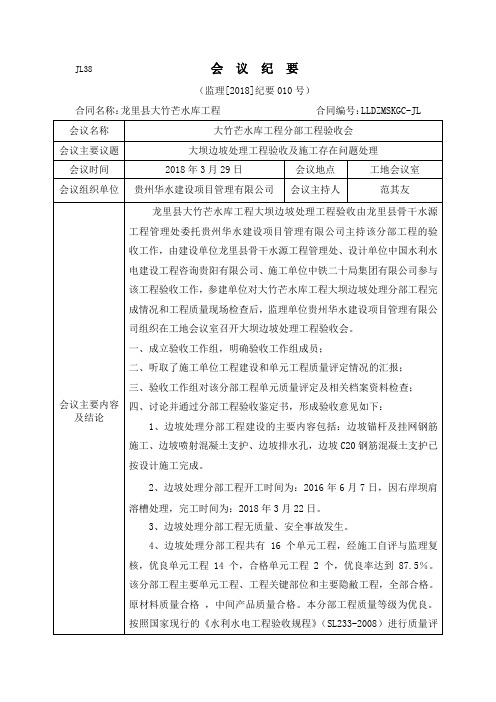

**** 边坡支护工程验收会议纪要会议时间:2013年8月5日 15:00会议地点:施工现场会议室主持单位:监理单位参会单位:建设单位:设计单位:勘察单位:监理单位:施工单位:(附:2013年8月5日桩基验收签到表)会议内容:2013年8月5日下午在**现场会议室由监理单位组织施工单位、设计单位等相关人员对**边坡支护工程进行了验收。
经审查,对本次验收暂定合格。
各单位意见如下:一、施工单位:施工单位汇报**边坡支护工程验收部位施工情况:本边坡支护工程位于**经济适用房北侧及东侧,坡顶标高随原始地形变化,边坡长约241.0m,本工程(除LN段)为永久性支护结构,设计使用年限50年。
综合考虑各种因素确定边坡高度较低的部位采用重力式挡土墙或者土钉墙支护,边坡高度较高的部位采用悬臂桩或者桩锚进行支护,且在E-H段排桩桩身采用一排锚索,腰梁连接,在H-I段排桩采用两排锚索,腰梁连接。
项目部对本工程自检合格,请各单位认证。
二、监理单位:依据监理平行检查结合质量控制检测,核查情况如下:施工基本符合设计要求,过程中未发现违反“工程建设标准强制性条文”的问题,在低应变检测报告中指出有8根桩因锚索预埋套管导致不能正常显示检测波段,无法参与评定,其他资料及施工基本符合设计要求。
对本次验收暂定合格。
施工单位需与设计单位及检测单位协商处理低应变检测事宜,若无法出具正式报告,则施工单位与检测单位对施工与检测实际情况做出书面描述,以备后查。
三、设计单位、地勘单位:除桩身低应变检测外,其他基本符合设计要求和有关施工规范规定,暂定合格。
待低应变检测报告正式结果出具后再次审查。
四、建设单位:暂定合格。
经讨论,本次**东侧边坡支护工程验收暂定合格。
****有限公司**监理项目部2013年8月5日。

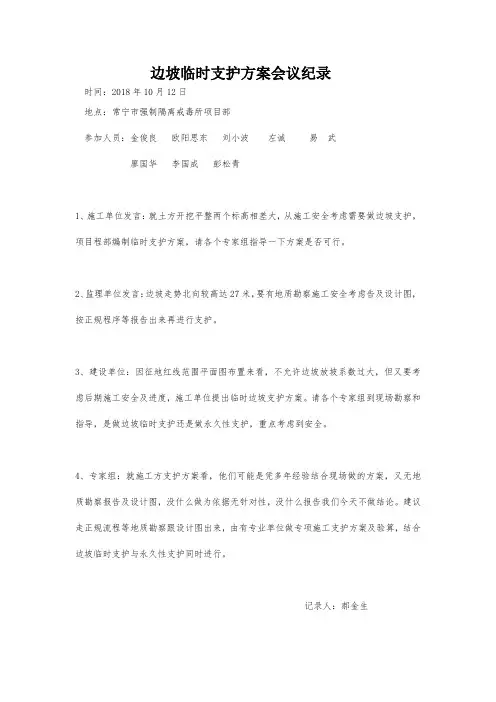

边坡临时支护方案会议纪录
时间:2018年10月12日
地点:常宁市强制隔离戒毒所项目部
参加人员:金俊良欧阳思东刘小波左诚易武
廖国华李国成彭松青
1、施工单位发言:就土方开挖平整两个标高相差大,从施工安全考虑需要做边坡支护,项目程部编制临时支护方案,请各个专家组指导一下方案是否可行。
2、监理单位发言:边坡走势北向较高达27米,要有地质勘察施工安全考虑告及设计图,按正规程序等报告出来再进行支护。
3、建设单位:因征地红线范围平面图布置来看,不允许边坡放坡系数过大,但又要考虑后期施工安全及进度,施工单位提出临时边坡支护方案。
请各个专家组到现场勘察和指导,是做边坡临时支护还是做永久性支护,重点考虑到安全。
4、专家组:就施工方支护方案看,他们可能是凭多年经验结合现场做的方案,又无地质勘察报告及设计图,没什么做为依据无针对性,没什么报告我们今天不做结论。
建议走正规流程等地质勘察跟设计图出来,由有专业单位做专项施工支护方案及验算,结合边坡临时支护与永久性支护同时进行。
记录人:郝金生。
工程验收会议纪要格式(通用3篇)工程验收会议纪要格式(通用3篇)工程验收会议纪要格式篇1年x月xx日,业主、设计、监理、施工单位四方代表,对桩号段高边坡第一阶边坡地质进行现场实地察看,通过对比设计图纸和现场地质状况,各方代表经过仔细的分析和争论,全都同意该高边坡变更方案,现纪要如下:一、变更缘由该边坡目前已开挖究竟,依据现场地质出露状况,第一阶桩号段为砂土状强风化变粒岩,且第一、二阶边坡有多处坡体消失渗水,第一阶坡体有局部溜塌迹象,因此进行设计变更。
二、变更方案1、取消第一阶边坡原设计桩号段非预应力锚杆框架,改为c15片砼x型半挡墙;2、第一阶边坡桩号段、桩号段非预应力锚杆框架取消,变更为客土喷播植草灌;3、其次阶边坡桩号段增加一排平孔排水,间距5m,孔深15m,上仰8~15。
参与会议人员业主:设计:施工:监理:纪要整理:x年x月x日主题词:大路高边坡变更会议纪要抄送:,,设计单位,xx项目部,存档大路总监办xx年xx月xx日印发工程验收会议纪要格式篇2公司各部门、各煤业公司、各项目部:为促进国泰公司所属各煤业的三类工程生产方案任务的落实,公司将于6月26日起对各煤业的基建工作进行工程质量与进度验收,要求各单位做好预备工作。
一、验收检查组组长:1111副组长:222,333成员:生产建设部、安监部、工程预决算部、总工办、机运部、调度室等部门负责人及相关专业人员。
生产建设部、安监部、工程预决算部、总工办、机运部、调度室、等部门各专业抽调数人参与,对各单位工程现场实测,通过争论、讨论评定,进行质量标准化打分,确定等级。
生产部负责月末验收检查的组织工作。
二、验收检查的主要内容1、6月份施工工程质量及进度。
2、复查5月份工程质量验收检查存在问题的整改状况。
3、结合各矿月度进度平面图,核对1~5月份进尺完成的精确性。
三、月度验收检查依据1、三类《工程质量验收规范》;2、三类工程山西省《安全质量标准化标准》;3、公司制定的相关工程质量验收管理方法;4、灵国能发〔20xx〕53号《生产经营管理职务过错行为处理方法》。
飞洋创拓.两港中心项目边坡支护工程
质检站初次隐蔽工程验收会会议纪要筑供议〔2009〕136号签发人:马春雷
2018年5月22日,重庆市质检站就飞洋创拓.两港中心项目边坡支护工程现场勘察完毕于项目部会议室主持召开了技术会议,重庆飞洋创拓房地产开发有限公司、重庆公诚建设监理有限公司、重庆锦通建设(集团)有限公司、成都惟尚建筑设计有限公司、重庆江北地质工程勘察院相关人员参加了会议,会议结合工程建设情况及生产运行要求,就飞洋创拓·两港中心边坡支护工程的PQ、MP、LM、QR段隐蔽工程进行验收,并对相关问题进行了协调与安排。
会议纪要如下:
1、设计单位强调肋柱基础不密实部位需密实并满槽浇筑
砼,保护层厚度局部位置不到位地方需要加设;
2、锚杆抗拔数量严格按照设计执行;
3、箍筋间距局部偏大位置需要调整整改;
4、锚杆切割时必须用切割机且同时除湿;
5、质监站人员要求设计明确锚孔岩芯中风化强度,设计
单位回复不需要,只要求抗拔试验能达到设计值即可;
6、质监站要求形成完整验收记录及资料照片;
7、质监部门要求边坡无截水沟,需设计回复;设计单位
回复说总说明第6条:基坑边坡顶部无汇水面积且边坡顶部四周均为已建成道路,排水系统较为完善。
因此边坡顶部不设置截水沟;
8、质监部门再次强调永固混凝土出现严重质量隐患不建议使用,商品混凝土拌合站需要到质监站备案;
9、地质单位无意见。
附件:飞洋创拓.两港中心边坡支护工程方案及会议签到表。
