高压旋喷桩监理细则交底内容解析
- 格式:doc
- 大小:133.50 KB
- 文档页数:9
某工程高压旋喷桩监理细则1. 引言本文档旨在制定某工程高压旋喷桩的监理细则,以确保在工程实施过程中,高压旋喷桩施工工序的质量和安全得到有效监督和控制。
2. 监理责任和角色2.1 监理责任监理单位应对高压旋喷桩的施工进行全过程质量监督和检查,并及时发现并纠正施工中存在的问题和缺陷。
2.2 监理人员监理人员应具备相关专业背景和资格,并确保在施工现场的实际工作中进行全程参与。
3. 监理活动3.1 桩基设计审查在施工前,监理人员应对高压旋喷桩的设计文件进行审查,包括工程图纸、技术规范等,并确保其符合相关国家和行业标准。
3.2 施工方案审查监理人员应对承包商提交的高压旋喷桩施工方案进行审查,确保施工方法、工艺和设备选用等符合规范要求。
3.3 施工现场巡查监理人员应定期到施工现场巡查,检查施工进度、施工现场管理、桩体质量等,并记录现场情况和发现的问题。
3.4 施工材料审查监理人员应对承包商提供的高压旋喷桩施工材料进行审查,包括钢筋、混凝土、预应力锚杆等,确保其质量达标。
3.5 桩身质量检测监理人员应对高压旋喷桩的桩身进行质量检测,包括桩身直径、轴向力、侧阻力等指标的检测,并记录检测结果。
3.6 施工记录和报告监理人员应对高压旋喷桩施工过程中的记录和报告进行审核,包括施工日志、施工图片、技术交底等,确保施工过程的合规性和可追溯性。
4. 监理报告和意见监理人员应定期向相关管理人员提交监理报告和意见,其中包括对施工现场存在的问题、质量缺陷和改进建议等的详细描述和分析。
5. 安全管理监理人员在施工现场应加强对安全生产的监督和管理,确保高压旋喷桩施工过程中的安全风险得到有效控制和预防。
6. 结束语本文档规定了某工程高压旋喷桩的监理细则,内容包括监理责任和角色、监理活动、安全管理等方面的要求,旨在保证高压旋喷桩施工工序的质量和安全性。
通过严格的监理措施和检查,可以及时发现和纠正施工中存在的问题,确保工程的质量和安全。
听海大道(桂湾四路以北段)和听海大道地下空间(前海湾段)工程工程高压旋喷桩监理细则编制:审批:深圳地铁工程咨询有限公司听海大道(桂湾四路以北段)和听海大道地下空间(前海湾段)工程项目监理部2015年9月20日目录一、工程项目概况 (1)二、编制依据.............................................................................................................三、设计要求.............................................................................................................四、监理工作流程.....................................................................................................五、监理控制目标.....................................................................................................六、监理工作方法....................................................................................................七、质量监理措施.....................................................................................................八、质量通病预防....................................................................................................九、安全监理措施....................................................................................................十、文明施工监理措施........................................................................................... 十一、进度监理措施................................................................................................. 十二、造价监理措施.................................................................................................一、工程项目概况听海大道(桂湾四路以北段)和听海大道地下空间(前海湾段)工程项目位于前海自贸区桂湾片区,地铁1号线前海湾站及前海湾~新安、鲤鱼门~前海湾区间隧道东侧,听海大道呈南北向横穿九号路、七号路及桃园路。
高压旋喷桩监理细则1、审核施工方报批的高压旋喷桩施工方案是否满足工程要求。
2、现场巡视监理现场巡视检查是监理检查和控制工程质量最主要的方法,也是体现监理对工程质量进行预控的一种重要方式。
我们的监理人员将坚持每天都到施工现场进行巡视。
及时发现问题,及时提出,施工单位及时整改,将一些质量和安全问题消灭在初始阶段或萌芽状态,减少因工程返工或大范围的整改而造成的不必要的损失。
3、现场旁站监理根据本工程的施工内容和特点,我们将对高压旋喷桩全程旁站监理,按旁站要求认真填写旁站记录。
4、技术交底为加强对施工质量的预控,监理工程师将在开工前以书面形式对施工单位进行技术交底,明确工序质量控制要点及质量通病,提醒施工单位加强控制。
同时监理工程师将督促施工项目部建立技术交底和安全交底制度,由项目部的技术负责人组织实施,每道工序开始之前,技术负责人必须组织相关人员(包括质量员、班组长等)进行技术交底,对于现场的安全文明施工,也应由技术负责人对相关人员进行技术交底,由安全员组织具体实施、检查并形成书面记录,交底的记录必须报现场监理工程师审查,施工技术交底由施工单位自行进行,必要时,可以邀请现场监理工程师参加。
5、检查和验收每道工序完成后,施工单位须进行自检合格后报告监理工程师,监理工程师现场检验合格并同意后方可进入下道工序施工。
6、监理指令对巡视检查和旁站检查过程中发现的一些问题,监理工程师将以口头指令或书面下发通知单的形式要求施工单位限期整改,监理工程师将全程监督问题的整改情况,直至整改结果达到要求后才允许施工单位继续开展此项目的施工。
如施工过程中发生以下情况,在与建设单位沟通一致后,总监将要求施工单位暂停施工。
⑴隐蔽工程未经现场监理人员检验自行封闭、掩盖者;⑵施工质量下降达不到优良目标,经指出拒不整改继续作业者;⑶存在质量问题或已发生的质量事故未进行处理继续作业者;⑷擅自变更设计者;⑸使用没有完整质保资料的材料、设备,或擅自替换、变更工程材料、设备者;⑹施工质保体系不全,质量自控难以实现者。
高压旋喷桩安全专项施工技术交底1. 引言高压旋喷桩是一种常见的地下工程施工方法,广泛应用于土建工程中。
然而,由于高压旋喷桩施工涉及高压设备和复杂的施工操作,存在一定的安全风险。
因此,在进行高压旋喷桩施工之前,有必要进行专项施工技术的交底,以确保施工人员的安全意识和操作技能,减少施工过程中的安全风险。
2. 交底目的本次高压旋喷桩安全专项施工技术交底的目的是使施工人员充分了解高压旋喷桩施工的安全要求和操作规程,掌握正确的施工方法,提高安全意识和施工技能,确保施工过程中的安全。
3. 安全要求高压旋喷桩施工需要遵守以下安全要求:3.1 施工人员必须熟悉高压旋喷桩设备的结构原理和操作规程,并取得相关资质证书。
3.2 施工现场应设置明显的安全警示标识,确保施工人员能够清晰辨认危险区域和安全通道。
3.3 施工人员应佩戴符合规定的个人防护装备,包括安全帽、防护眼镜、防护手套等。
3.4 施工人员在操作高压设备时,必须严格按照操作规程进行操作,禁止擅自调整设备参数或进行其他危险行为。
3.5 施工人员应定期参加安全教育培训,增强安全意识和应急处理能力。
4. 施工准备工作在进行高压旋喷桩施工之前,需要进行以下准备工作:4.1 检查设备检查高压旋喷桩设备是否正常工作,包括检查电源、控制系统、液压系统等各项功能是否正常,确保设备处于良好的工作状态。
4.2 安全检查对施工现场进行安全检查,包括确认施工区域是否清理完毕,地面是否平整,是否存在明显的安全隐患等。
4.3 通风设施对施工区域进行通风设施的设置,确保施工现场的空气流通,减少有害气体的积聚。
4.4 防护装备检查和准备符合规定的个人防护装备,包括安全帽、防护眼镜、防护手套等,确保施工人员的安全。
5. 施工操作流程5.1 施工前准备施工前,必须对施工区域进行清理,并设置安全警示标识。
施工人员需穿戴好个人防护装备,检查设备工作状态,确保液压系统正常。
5.2 施工设备调试进行设备调试前,需要确认地下管线、电缆等的位置情况,避免损坏现有设施。
高压旋喷桩安全技术交底内容高压旋喷桩,这名字一听就感觉不简单,对吧?就像那种高科技的设备,专门用来解决一些“棘手”的问题。
说白了,就是用来加固地基的,把土壤的稳定性提上去,特别适合那些地质条件不太稳定的地方。
比如说,建筑工地上的那些软土地基,做不好就容易发生沉降,甚至出现大面积塌陷。
为了不让这些意外发生,就需要高压旋喷桩来出场了。
你看,施工过程其实也挺神奇的。
高压旋喷桩就像个“超级吸尘器”,它通过高压水泥浆喷射,将这些水泥浆注入地下土层里,强力搅拌后,土壤和水泥浆融合在一起,形成一个坚硬的“桩体”,然后这个桩体会一直在地下起着支撑作用,防止土壤发生沉降或者变形。
是不是觉得听起来像是魔法一样?其实它背后的原理并不复杂,只不过通过了巧妙的设备和技术手段,使得施工变得非常高效和精确。
但是,这种技术虽然高效,但也有不少安全隐患。
所以啊,今天我们就来聊聊,在施工过程中我们需要特别注意的一些安全技术细节,避免出现问题。
工地上的人员一定要穿戴好个人防护装备。
安全帽、工装、手套、鞋子这些基本的东西一定不能少。
尤其是那些在机器旁边工作的,千万不要穿拖鞋、短裤之类的,这不仅不安全,还特别容易让人“撞大运”。
像高压旋喷桩设备,它的喷射压力可是相当高的,稍不留神,水泥浆飞溅起来,就可能弄伤你。
所以,眼睛、脸部一定要做好保护措施。
千万不能掉以轻心,设备的检查可不能马虎。
每天在施工之前,一定要对所有设备进行全面的检查,包括水泥浆泵、喷嘴、高压泵等,尤其是高压泵。
你知道的,设备有时候就像人一样,老了,出问题也是常有的事。
如果设备有任何故障,赶紧报修,不能硬着头皮干。
否则,如果设备突然出问题,不仅耽误工期,还可能给施工人员带来不必要的伤害,甚至可能引发更大的事故。
再说了,施工现场的安全防护措施得做好。
像那种旋喷桩施工区域周围,应该设置安全警戒线,限制非工作人员的进入。
这些区域可不是随便谁都能进的,尤其是那些施工机械正在运作的时候。
工程项目某大厦高压旋喷桩监理细则一、引言工程项目中,为了确保大厦的稳定性和安全性,常常需要采用高压旋喷桩作为一种基础处理的方式。
本文将针对某大厦高压旋喷桩的监理细则进行详细阐述,以确保工程质量和施工安全。
二、施工前准备1. 确定施工范围和设计要求,包括旋喷桩的位置、数量和尺寸规格等。
2. 检查施工场地的地质条件,评估地质环境对施工的影响。
3. 安排专业监理人员进行现场勘测,确定施工方案和操作流程。
三、施工材料和设备1. 确保旋喷桩材料符合相关标准和规范要求。
2. 定期检查和维护旋喷桩设备,确保设备正常运行。
四、施工工艺与操作1. 确定旋喷桩施工的起点和终点,采用合适的施工工艺。
2. 根据设计要求,确定旋喷桩的直径、深度和间距等参数。
3. 定期检查旋喷桩的施工质量,包括桩身的垂直度和强度等。
五、质量控制与监理1. 设立严格的施工质量控制措施,对旋喷桩施工过程进行监督和检查。
2. 随时记录施工数据和工艺参数,及时报告施工进展和问题。
3. 定期进行工程质量评估和验收,确保施工符合设计要求和标准规范。
六、安全防护与应急准备1. 制定施工现场安全管理制度,确保施工人员的人身安全。
2. 安排专业人员对施工场地进行安全评估,规划防护措施。
3. 开展应急演练,提前准备好应急救援设备和物资。
七、施工验收1. 经过施工工艺和质量控制的验收,对旋喷桩的施工质量进行检查和评估。
2. 验收合格后,出具相应的施工验收报告,并逐一整理相关资料和记录。
八、总结和展望某大厦高压旋喷桩监理细则的详细阐述,将为工程项目提供有力的指导,保障大厦的稳定和安全。
随着科技的进步和工程技术的不断创新,相信在今后的工程项目中,高压旋喷桩监理工作将会得到更好的应用和发展。
以上是关于某大厦高压旋喷桩监理细则的文章,提供了详细的施工准备、工艺操作、质量控制等内容,旨在确保工程的质量和施工安全。
通过本文所述的细则,可以为类似的工程项目提供可行性的参考和操作指南。
高压旋喷桩安全技术交底一、前言高压旋喷桩作为一种重要的土工处理工艺,广泛应用于土石方工程中,其施工安全是施工单位需要高度重视的事项之一。
本文将从高压旋喷桩的施工安全方面,对一些安全注意事项进行交底。
二、施工现场安全2.1 人员安全在施工现场,施工人员是施工过程中最重要的环节之一。
因此,施工现场中的每个人都必须严格遵守安全标准,在施工中保持高度警惕。
同时,施工单位应根据当地法律法规和安全标准,确保员工的人身安全,并对员工进行必要的安全培训。
2.2 设备安全高压旋喷桩施工需要使用到各种设备和机器,这些设备一旦出现问题,在施工现场将会带来严重的安全隐患。
因此,在施工前,施工单位需要对设备进行检查和维护,并确认其符合相关安全标准和法规。
在施工过程中,要保持机器的高效运转,并随时对机器进行检查和维护。
2.3 现场交通安全当在施工现场内运输材料和设备时,需严格按照施工现场的交通标准和规则操作。
现场必须设置警告标志,并采取措施确保行人和车辆之间的安全距离。
在需要进入危险区域时必须佩戴好相应的安全装备,并开启黄色警示灯及其他相关震荡报警装置。
三、现场施工安全3.1 施工场地安全施工地点选定后,需对施工场地进行细致的现场检查,确认现场符合施工标准和安全规定。
同时,需清除施工场地内的各种障碍物,并严格控制未经认定和授权的人员和车辆,确保场地的安全。
3.2 施工操作规范在高压旋喷桩的施工过程中,需要按照操作规范进行。
在进行拆装、加载和卸载事项时,需特别注意安全,以确保没有任何人员被紧缩和死亡危险。
同时,遵循安全操作规程,并确保操作人员接受过有效的安全培训。
3.3 施工设备安全对于高压旋喷桩施工的机械设备都要进行检查和维护,并确认其符合相关安全标准和法规。
行车吊运、反杆吊勾操作和临时性支撑结构,也需按照规章制定操作程序,确保设备的安全运转,并避免桩型滑移,以及棚架突颠等意外事件。
四、施工风险管理4.1 风险评估在施工前,需要对施工现场进行全面评估以判断风险范围和可能的风险程度。
高压旋喷桩技术交底交底记录:高压旋喷桩施工技术承包队伍:松原市文化路地下综合管廊工程交底内容:一、施工准备在施工前,必须保证场地三通一平,确保用电安全,并采取防止施工机械失稳的措施。
材料方面,采用P.C.42.5级普通硅酸盐水泥,每批次进场水泥必须有生产厂家产品合格证,并根据有关规定进行抽查检验。
使用不含有害物质的洁净水。
施工机具包括旋喷钻机、灰浆搅拌机、灰浆泵、高压水泥浆泵、空压机、旋喷管、高压胶管等相关配套设备。
主要工作量为3167根,共米,加固面积为492.36平方米。
二、施工顺序测量放线--确定孔位--钻机就位--下喷射管--测量孔深--搅拌制浆--喷射注浆--达到设计深度--成桩--验收。
三、施工工艺1、测量放线定位根据设计的施工图和坐标网点测量放出施工轴线,并在施工轴线上确定孔位,依据基准点进行测量各孔口地面高程。
2、钻机就位钻机应垂直于地面且摆放平稳。
造孔每钻进5m用水平尺测量机体水平、立轴垂直,放线桩位与设计桩位的偏差不得大于20mm。
3、浆液配制搅拌旋喷桩浆液采用水灰比为0.8-1.0的水泥浆,为防止水泥浆离析,应在灰浆机中不停搅动,水泥用量210Kg/m。
4、喷射注浆为保证加固范围内土体有效切割前能拌合均匀且使桩径达到600mm,注浆压力应不小于25MPa。
下管提管速度控制在20-25cm/min,旋转速度10~20r/min以使土体得到充分切割搅拌。
同一桩施工时因故停工时,必须做好接桩措施,一般接桩长度>0.5m。
四、质量控制由于高压旋喷桩施工难度大,根据本工程实际特制定施工细则,在施工中严格遵守,以保证施工质量。
水泥应有产品合格证和产品质量证明文件方可使用。
旋喷桩桩体强度必须符合设计要求。
测量放线:施工轴线允许偏差为1cm。
测量孔口地面高程允许偏差不超过1cm,定孔位允许偏差不超过2cm。
钻杆中心轴线对准孔位允许偏差不超过2cm。
4.4 钻机造孔:为确保正常返浆和冒浆,钻孔口径应大于喷射管外径20-50mm。

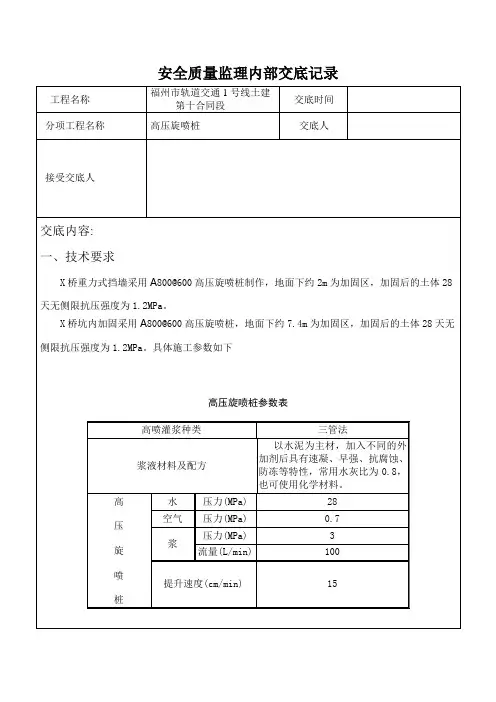

安全质量监理内部交底记录工程名称福州市轨道交通1号线土建第十合同段交底时间分项工程名称高压旋喷桩交底人接受交底人交底内容:一、技术要求X桥重力式挡墙采用A800@600高压旋喷桩制作,地面下约2m为加固区,加固后的土体28天无侧限抗压强度为1.2MPa。
X桥坑内加固采用A800@600高压旋喷桩,地面下约7.4m为加固区,加固后的土体28天无侧限抗压强度为1.2MPa。
具体施工参数如下高压旋喷桩参数表高喷灌浆种类三管法浆液材料及配方以水泥为主材,加入不同的外加剂后具有速凝、早强、抗腐蚀、防冻等特性,常用水灰比为0.8,也可使用化学材料。
高压旋喷桩水压力(MPa) 28 空气压力(MPa) 0.7浆压力(MPa) 3流量(L/min) 100 提升速度(cm/min) 15二、高压旋喷桩监理控制要点(一)桩位、桩径、桩长及桩机架垂直度控制(1)施工单位向监理报送高压旋喷桩轴线和桩位放样成果单,监理工程师对测量施工放样成果进审查和复核。
复核合格后办理复核签证,并准予下道工序施工。
(2)测量自然地面标高,确定桩顶及桩底标高,复核钻杆长度。
(3)每次桩机移位时,桩位偏差应小于5CM,桩机钻杆垂直度偏差应小于1.5%,否则不得进行钻孔施工。
(二)浆液质量控制(1)严格浆液质量,选用合格原材料。
任何未按规定的程序、方法、检验内容与检查频率进行检验的材料和经检验不合格的材料,不得使用。
(2)严格控制水灰比。
根据搅拌筒尺寸计算容积,计算每拌用水量及用灰量,水灰比为0.8。
严格计量工作,实行挂牌施工制度。
(3)水泥浆应随配随用。
灰浆搅拌时间不应少于2分钟,灰浆搅拌机应不断搅动,避免离析。
同一根桩内不得使用不同品种水泥。
(4)水泥浆液应按监理批准的水灰比配制。
每次配浆均须用比重计复核浆液比重,并做好记录。
(三)搅拌桩施工工艺控制(1)钻杆下沉和提升速度、搅拌次数应符合施工组织设计和生产试验确定的经监理批准的施工工艺要求。
贵昆路城区段(三岔口—东连接线)市政工程高压旋喷桩工程监理实施细则
编制
审核
云南铁路工程监理有限责任公司
一工程概况
1、项目名称:贵昆路城区段(三岔口—东连接线)市政工程
2、建设单位:昆明建设管理有限公司
3、设计单位:中国中铁二院工程集团有限责任公司
4、施工单位:中国中铁八局昆明铁路建设有限公司
云南铁路总公司
5、监理单位:云南铁路工程建设监理有限责任公司
二编制依据
1、监理规划;
2、施工组织设计及高压旋喷桩专项施工方案;
3、国家标准《建筑工程施工质量验收统一标准》(GB50300—2001);
4、《建筑地基基础工程施工质量验收规范》(GB50202—2002);
5、国家标准《混凝土结构工程施工质量验收规范》(GB50204-2002);
6、《建筑桩基技术规范》(JGJ94-2008);
7、《建筑基桩检测技术规范》(JGJ106—2003);
8、委托监理合同、施工承包合同;
9、设计图纸文件;
10、其他相关文件资料。
三监理工作流程
四监理工作的控制要点及目标值
1控制标准
1.1高压旋喷桩所用的水泥及外加剂应符合设计和施工规范规定的要
求。
1.2水泥浆液的水灰比:1.0;
1.3高压水泥浆的注浆压力:>20Mpa;
1.4喷射孔与高压注浆泵的距离:≤50M;
1.5每米水泥用量:350Kg/M;
1.6喷嘴直径:按照批准的施工组织设计采用
1.7桩体搭接长度:≥200mm;
1.8成型质量:
桩径允许偏差 < 50mm;垂直度允许偏差 <1.5%;
桩位允许偏差0.2D;
2质量控制点
2.1质量预控点
2.1.1施工组织设计:重点审查施工方三级质量管理保证体系,施工
机械配备,材料供应计划,进度顺序,施工工艺流程等。
2.1.2场地条件:检查三通一平,事先应查明场内地下障碍物分布情
况,提前清除地下障碍。
2.1.3原材料质量:按设计要求检查进场原材料品种、规格、质保
书、并按规定要求见证取样复试。
2.1.4轴线控制:检查轴线定位依据,标高引入点,复核场内控制轴
线及标高控制点。
2.1.5安全审查:桩基施工前对安全、劳动保护、防火、防雨、防强
风、施工用电安全保护等方向进行安全审查。
2.2过程控制要点
2.3.11桩位控制:钻孔的位置与设计位置的偏差不得大于50mm,钻机安放
要水平,钻杆保持垂直,其倾斜度不得大于1.5%;
2.3.12成孔与喷射注浆
2.2.2.1钻机就位后,应控制钻孔深度不得短于设计的桩长;
2.2.2.2插入旋喷管前先检查高压水与空气喷射情况,各部位密封
圈是否封闭,插入后先作高压射水试验,合格后方可喷射浆液;
2.2.2.3浆液搅拌:浆液宜在喷射前1h以内配置,使用时滤去硬块、
砂石等,以免堵塞管路和喷嘴;
2.2.2.4喷射注浆时,先应达到预定的喷射压力、喷浆量后在逐渐
提升注浆管;
2.2.2.5喷射注浆时浆管的提升速度、旋喷速度、喷射压力、排量
等旋喷参数应满足施工组织设计的要求;
2.2.2.6喷到桩高后应迅速拔出注浆管,用清水冲洗管路,防止凝
固堵塞。
2.2.3相邻桩施工时间要求:相邻桩施工间隔时间应不小于48h,间
距应不小于4-6米。
2.3重点控制工序
2.3.1桩位控制:钻孔的位置与设计位置的偏差不得大于50mm,钻机安放
要水平,钻杆保持垂直,其倾斜度不得大于1.5%;
2.3.2成孔与喷射注浆:
2.3.2.1成孔深度:应满足设计要求,施工时在钻杆上做标记;2.3.2.2浆液配置:水灰比应控制在1.0(或施工组织设计要求)2.3.2.3喷浆时浆管的提升速度、旋喷速度、喷射压力、排量等旋
喷参数应满足施工组织设计的要求;
2.3.2.4在施工过程中重点关注压力表、流量表的精度与灵敏度,
压力表的工作读数不得小于20Mpa;
2.3.2.5施工中应严格按照施工参数和材料用量施工,并如实做好
各项记录。
2.4高压旋喷桩控制目标值详见表1.0
表1.0 高压喷射注浆地基质量检验标准
六资源配备和职责分工
(一)专业监理工程职责见GB50319-2000中的3.2.5条。
(二)监理员职责见GB50319-2000中的3.2.6条。
(三)见证员职责见建设部建建字[2000]211号文件的规定。
(四)监理用仪器仪表:经纬仪1台、水准仪1台、数码相机1部、成孔深度计量器具1套。
七材料验收及见证取样
八竣工验收
1、成桩待土方开挖,完成桩顶处理后,核验桩位及桩顶标高。
2、进行小应变测试成桩质量情况。
3、验收时,总包应提供以下资料:
1)桩位放线图;
2)材料检验报告,试块试压报告;
3)桩的工艺试验记录;
4)施工记录;
5)隐蔽工程验收记录;
6)材料质保书;
7)试桩测试报告;
8)设计变更及材料代换签证记录;9)质量事故处理记录和报告;10)桩位竣工实测平面图。
4、监理编制工程质量评估报告。
