文件编号:RHD-QB-K7488 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX井下临时变电所双回路改造的安全技术措施标准版本井下临时变电所双回路改造的安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、改造内容根据山西煤炭运俏集团晋城有限公司下发的晋煤销安[2010]159号文关于重大安全隐患执行红、黄牌管理的规定“主设备(各水平中央变电所、主排水泵、主通风机、瓦斯抽放泵站、提升人员的立井绞车)必须实现双回路供电的要求,决定对我矿临时配电点不合理的供电方式进行改造,以达到上级文件规定的要求。
改造内容主要分两项内容:1、在原来的单母线段加装一联锁开关,以形成单母线分段供电方式;2、再安装一台630移动变压器以实现动力回路实现双回路供电。
二、下井方案确定1、KBSGY-630尺寸3900mm×950mm×1400mm,重量为6.6t。
变压器尺寸为2500mm×950mm×1400mm,重量为5.8T。
PBG-500/10Z 高压配电开关尺寸1300mm×1186mm×1157mm,重量为820kg。
2、罐笼尺寸为长宽高2500mm×1000mm×1800mm 绞车最大提升能力为61KN。
根据设备尺寸及提升设备尺寸要求,需对KBSGY-630及PBG-500开关进行拆卸运输,拆卸设备最大尺寸为2500mm×950mm×1400mm,重量为5.8T;高爆开关拆卸最大尺寸为及1300mm×830mm×1157mm,符合罐笼下放的要求。
因此确定采用拆卸下放的方式。
三、设备运输先在修配车间对变压器及高压配电开关进行拆卸,属于电气部分的拆卸由机电人员操作,并做好相应的记录。

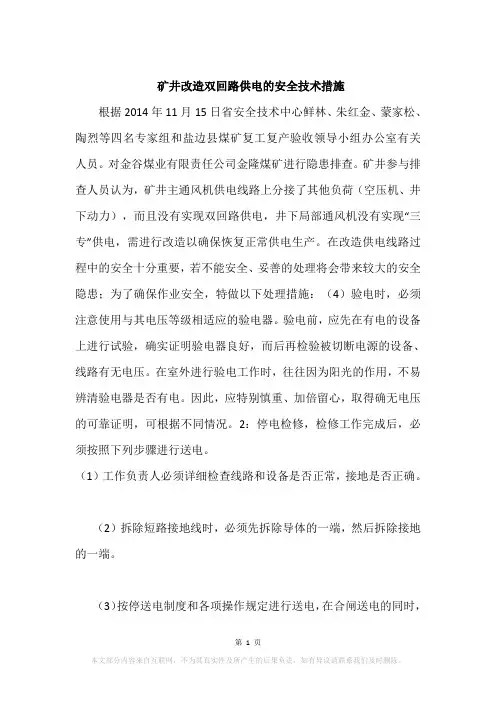

矿井改造双回路供电的安全技术措施
根据2014年11月15日省安全技术中心鲜林、朱红金、蒙家松、陶烈等四名专家组和盐边县煤矿复工复产验收领导小组办公室有关人员。
对金谷煤业有限责任公司金隆煤矿进行隐患排查。
矿井参与排查人员认为,矿井主通风机供电线路上分接了其他负荷(空压机、井下动力),而且没有实现双回路供电,井下局部通风机没有实现“三专”供电,需进行改造以确保恢复正常供电生产。
在改造供电线路过程中的安全十分重要,若不能安全、妥善的处理将会带来较大的安全隐患;为了确保作业安全,特做以下处理措施:(4)验电时,必须注意使用与其电压等级相适应的验电器。
验电前,应先在有电的设备上进行试验,确实证明验电器良好,而后再检验被切断电源的设备、线路有无电压。
在室外进行验电工作时,往往因为阳光的作用,不易辨清验电器是否有电。
因此,应特别慎重、加倍留心,取得确无电压的可靠证明,可根据不同情况。
2:停电检修,检修工作完成后,必须按照下列步骤进行送电。
(1)工作负责人必须详细检查线路和设备是否正常,接地是否正确。
(2)拆除短路接地线时,必须先拆除导体的一端,然后拆除接地的一端。
(3)按停送电制度和各项操作规定进行送电,在合闸送电的同时,
第 1 页
本文部分内容来自互联网,不为其真实性及所产生的后果负责,如有异议请联系我们及时删除。
井下双回路供电对相方案及时安全技术措施因三五站至井下中央变电所6KV高压供电线路(双回路)两趟供电线路需作对相处理,根据两线路状况和矿井生产情况,特制定对相超作方案和施工安全技措施,望有关单位遵照执行。
一、施工时间:二0一二年一月十六日6点20至上午9点二、施工责任队:机电队三、责任人:肖家友四、施工内容1、备两根10mm2的矿用电缆提前一天放到三五站;电缆长度以三五站内380V低压屏空气开关至站内向井下供电的两个高压柜输出端接线柱间的长下料;2、井下停电,确认两高压开关柜油开关、高压隔离开关都断开,分别对两个高压柜输出端接线柱挂接地线放电,确认放电后将接地线挂在高压隔离刀闸原方侧;3、认真检查两高压开关柜输出接线柱的相序,分清两高压开关同相接线柱并作好标记;4、对进井高压电缆摇绝缘;5、用两根10mm2的矿用电缆分别连接向井下供电的高压电缆与低压屏向地面工业广场供电的空气开关负端;6、利用便携式瓦斯报警仪检查井下中央变电所内及周围20米范围瓦斯浓度不超过0.5%7、打电话到三五站确认井下供电已断开;8、井下中央变电所1#总开关开盖,对接线室内所有接线柱放电,确认放电后拆除放电装置;9、将高压开关备用供电电缆三相线头拆掉并悬空,三相间绝缘;10、两台总开关合闸;11、经检查无短路、导体无搭铁、规定范围瓦斯浓度不超过0.5%时,通知三五站分别对两根进井高压电缆通380V三相交流电;12、井下作业人员及时用验电笔验电,并用万用表分别测试两根电缆各相线之间的电位差,两电缆各相线间电位差为0V的即为同相,作好标记(以芯线颜色分);13、若出现两相线间电位差不为0V,则两芯线不同相,作好标记,电话通知三五站,三五站断掉380V电源,将对应不同相的两相(以颜色不同区分)交换;14、再通380V交流电至井下,井下电工再测试两高压电缆对应芯线间的相位差,若为0V,各相序正确;15、各相相序正确后即可搭火、进一步检查无问题后固定开关盖;16、通6KV高压电检验无问题后,三五站停止向井下供电。
双回路建设实施方案一、前言。
随着社会的不断发展和科技的不断进步,电力系统的安全稳定运行对于国家经济和社会发展至关重要。
而双回路电力系统作为一种重要的供电方式,其建设实施方案显得尤为重要。
本文将就双回路建设实施方案进行详细阐述,以期为相关工程人员提供参考和指导。
二、双回路建设的背景。
双回路电力系统是指在同一输电线路或电缆通道中,设置两条电路,可以实现任意一条线路出现故障时,另一条线路仍能正常供电,从而保障供电的连续性和可靠性。
这种供电方式在现代电力系统中得到了广泛应用,尤其是在城市和工业园区等重要供电区域。
三、双回路建设的技术要求。
1. 设备选择,在双回路建设中,需选择高品质的电缆、绝缘子、开关设备等,以确保设备的可靠性和安全性。
2. 线路规划,需要合理规划双回路的走向和布置,避免与其他设施的冲突,同时考虑线路的敷设深度和保护措施。
3. 接地系统,双回路的接地系统需要符合国家标准,确保接地电阻的合理性和可靠性。
4. 防雷措施,在双回路建设中,需考虑雷电防护措施,包括避雷装置、接地装置等,以保护设备和线路不受雷电影响。
四、双回路建设的实施步骤。
1. 前期准备,包括项目立项、勘察设计、环境影响评价等,确保双回路建设符合相关法律法规和环保要求。
2. 施工准备,确定施工方案,组织施工人员,准备施工所需的设备和材料。
3. 施工实施,按照设计要求,进行电缆敷设、设备安装、接地系统铺设等工作。
4. 调试验收,完成双回路建设后,进行设备的调试和系统的验收,确保双回路的正常运行。
五、双回路建设的运行维护。
1. 定期检查,对双回路设备和线路进行定期检查,发现问题及时处理,确保设备的正常运行。
2. 预防维护,加强对双回路设备的预防性维护,延长设备的使用寿命,提高系统的可靠性。
3. 应急处理,建立健全的应急预案,一旦发生故障,能够迅速做出处理,保障供电的连续性。
六、结语。
双回路建设是一项复杂而重要的工程,需要全面考虑各种因素,确保系统的安全稳定运行。
井下临时变电所双回路改造的安全技术措施一、改造内容根据山西煤炭运俏集团晋城有限公司下发的晋煤销安[2010]159号文关于重大安全隐患执行红、黄牌管理的规定“主设备(各水平中央变电所、主排水泵、主通风机、瓦斯抽放泵站、提升人员的立井绞车)必须实现双回路供电的要求,决定对我矿临时配电点不合理的供电方式进行改造,以达到上级文件规定的要求。
改造内容主要分两项内容:1、在原来的单母线段加装一联锁开关,以形成单母线分段供电方式;2、再安装一台630移动变压器以实现动力回路实现双回路供电。
二、下井方案确定1、KBSGY-630尺寸3900mm×950mm×1400mm,重量为6.6t。
变压器尺寸为2500mm×950mm×1400mm,重量为5.8T。
PBG-500/10Z高压配电开关尺寸1300mm×1186mm×1157mm,重量为820kg。
2、罐笼尺寸为长宽高2500mm×1000mm×1800mm 绞车最大提升能力为61KN。
根据设备尺寸及提升设备尺寸要求,需对KBSGY-630及PBG-500开关进行拆卸运输,拆卸设备最大尺寸为2500mm×950mm×1400mm,重量为5.8T;高爆开关拆卸最大尺寸为及1300mm×830mm×1157mm,符合罐笼下放的要求。
因此确定采用拆卸下放的方式。
三、设备运输先在修配车间对变压器及高压配电开关进行拆卸,属于电气部分的拆卸由机电人员操作,并做好相应的记录。
拆卸部件应编号,下放物件时必须按编号顺序下放设备,拆卸部位必须用软性衬垫做好保护,并做好防爆腔的保护工作。
(1)地面设备运输利用铲车将设备移至井口位置,630变压器在下放前必须在其底部安装好车轮,测量设备全部高底。
(2)、井筒下放设备按拆卸编号将设备移入罐笼采用可靠的固定装置将其固定牢固。
登封市君鑫煤业有限责任公司双回路供电切换方案及措施登封市君鑫煤业有限责任公司二零一二年六月十五日君鑫煤业双回路供电切换方案为保证我矿安全生产需要,提高配电操作人员技术水平,为迎接市煤炭局“回头看”检查,确保我矿复工复产验收顺利通过,特制定本方案。
1、供电线路切换前,由维修工对高低压电源柜、线路进行全面检查和检修,确保操作时设备灵敏可靠、运行正常。
2、供电线路切换前,变电所高压供电系统应为分列运行。
3、在接到线路切换命令时,变电所操作人员应先请示领导办理切换操作票。
4、操作票办理完毕后,由下令人下达模拟操作指令,监护人进行唱票,操作人进行模拟操作。
确保模拟操作正确无误。
5、模拟操作完毕后,进行低压停电操作。
下令人下达操作指令,监护人进行唱票并记录,操作人进行操作。
先穿戴绝缘用具,然后停低压3#柜,打开柜门,拉断空气开关,关闭柜门,将刀闸开关旋到分断位置。
打开2#柜门,分别拉断空气开关,关上柜门,将刀闸开关旋到分断位置。
最后关闭1#电源柜电源。
低压停电操作结束。
6、进行高压切换操作。
下令人下达操作指令,监护人进行唱票并记录,操作人进行操作。
先依次拉断高压井下回路、1#变压器、皮带楼、副井绞车控制盘,然后停门石电源柜,从模拟盘上拿回1#钥匙插入门石电源柜控制开关1#孔,旋转控制开关至分断位置,使电源柜处于分闸状态。
拔掉电源柜旋转控制开关2#钥匙,插入误防锁2#孔。
然后将柜门上手柄拨到分断位置,抬起误防锁手柄,拉下隔离开关,合上上接地。
拔出3(1)#钥匙,插入强制锁3(1)孔,旋转强制锁手柄,拔下3#钥匙,将3#钥匙插入联络柜3#孔,将联络柜门上的手柄拨到工作位置后,先拉下上接地,然后推上上隔离,拔下2#钥匙插入控制开关2#孔,进行合闸送电,拔下1#钥匙。
倒闸操作完成后,依次送上副井绞车、皮带楼、1#变压器、井下控制盘。
合上低压1#电源柜,合上2#、3#配电柜刀闸开关,分别合上2#、3#配电柜空气开关。
双回路高压电缆入井敷设安全技术措施1. 引言在电力系统中,高压电缆是将电力传输到不同地方的重要组成部分。
而双回路高压电缆入井敷设是一项需要特殊技术措施的工作,其安全性至关重要。
本文将探讨双回路高压电缆入井敷设时需要采取的安全技术措施。
2. 安全风险评估在进行双回路高压电缆入井敷设之前,需要进行详细的安全风险评估。
评估过程中应考虑以下因素: - 井的结构强度:确保井的结构足够强固,能够承受高压电缆的重量。
- 电缆的电压等级:了解电缆的电压等级,以采取相应的技术措施。
-环境条件:考虑井内的湿度、温度等环境因素对电缆的影响。
3. 安装前准备工作在进行双回路高压电缆入井敷设之前,需要进行以下准备工作: - 清理井内杂物:确保井内没有任何可能影响电缆安装的杂物。
- 检查井内通风条件:确保井内通风良好,以排除可能的有害气体积聚。
- 测量电缆长度:精确测量电缆的长度,以确保能够完全覆盖所需距离。
4. 安装过程及注意事项在进行双回路高压电缆入井敷设时,需要遵循以下技术措施: - 使用适当的工具和设备:确保使用专业工具和设备来确保安全敷设电缆。
- 保持良好通风:井内通风应保持良好,避免有害气体积聚。
- 电缆固定:在敷设过程中,需要对电缆进行适当固定,避免电缆自由悬挂或受力过大。
- 防水处理:为了防止电缆受潮或进水,需要对电缆进行适当的防水处理。
- 定期检查:定期检查电缆入井敷设情况,确保电缆处于良好状态。
5. 安全设备和防护措施在双回路高压电缆入井敷设过程中,需要使用相关的安全设备和采取防护措施,以确保工作人员的安全。
以下是一些常见的安全设备和防护措施: - 安全帽和防护眼镜:保护头部和眼睛免受可能的伤害。
- 绝缘手套和绝缘工具:防止电击事故的发生。
- 防静电服和护目镜:预防静电和化学溅射。
- 通风设备:确保通风良好,避免有害气体积聚。
6. 应急响应和事故处理在双回路高压电缆入井敷设过程中,发生事故的可能性是存在的。
双回路供电切换安全技术措施一回路倒二回路审批人员签字总工程师:机电矿长:通风助理:机电副总:安全科长:机电科长:调度主任:通风区长:同安煤业机电科2014年月日双回路供电切换安全技术措施一回路倒二回路为了确保矿井正常供电,防止事故发生,根据《煤矿安全规程》及矿井供电有关要求,在供电线路停止供电时,能够及时准确的切换到备用电源,以保证矿井供电的连续性,结合我矿实际情况,特制定本规定。
一、切换时间、地点:1、切换时间:2014年月日点分至时分2、切换地点:地面配电室二、双回路切换运行组织机构:总指挥:温勇副指挥:孟玉成李志清监护人:操作人:三、切换前必须做好以下事项:1、供电线路切换前,由电工对高低压电源柜、线路进行全面检查和检修,确保操作时设备灵敏可靠、运行正常。
2、供电线路切换前,高压配电室供电系统应为分列运行。
3、切换时必须一人操作,一人监护,按操作事项逐项进行。
4、非专职人员和非值班人员不得擅自操作电气设备。
5、供电线路切换前应提前通知各部门停电准备,以免丢失数据等。
四、双电源切换步骤:1、在接到线路切换命令时,高压配电室操作人员应接到机电科领导命令方可操作。
2、操作人员明确工作任务后,做好操作前准备工作,穿戴好绝缘用具。
一人站在绝缘台上,另一人手持工作票按程序手指口述,具体操作步骤如下:(1)按下01#柜即一回路停止按钮,用专用双联钥匙锁住01#启动柜,待确认一回路已停将开启02#启动柜。
(2)确认一回路已停止后,用高压专用送电手柄插入02#柜,按顺时针旋转半圈,二回路已启用。
7、待并列运行至少20分钟后,依以上的步骤恢复倒闸前高压供电方式。
8、操作结束后,记下运行数据并向调度室汇报。
五、组织纪律:1、所有作业人员必须由总指挥统一指挥,调度室协调安排。
2、双电源切换前需调度室通知入井人员。
3、所有作业人员必须服从指挥,确保切换过程顺利进行。
4、所有作业人员必须认真学习本安全措施。
5、所有操作人员必须签字后方可作业。
编号:JDK2015-001井下10KV双回路电源送电安全技术措施编制人:审核:编制单位:日期:2015年3月24日审批意见同意本措施内容,并提出如下审批意见,请一并贯彻执行:审批单位及人员签字:调度室:机电科:安全科:机电副总:机电矿长:安全矿长:矿长:10KV双回路供电电源送电安全技术措施一、概况由于我矿现在是60万吨矿井环节改造矿井,目前双回路供电线路已具备送电条件,为保证送电期间的安全、可靠性以及送电期间突发性事故,特编制此安全技术措施。
二、送电时间:2015年3月25日三、工作内容1、中央变电所双回路送电。
2、对中央变电所原供电回路进行替换连接(替换连接工作另行编制安全技术措施)。
三、送电前的准备工作1、确认地面35KV变电站,10KV I段1013开关柜和10KV II段1023手车在拉出状态,接地刀闸为合闸状态,开关柜二次出线搭接完毕。
2、确认井下中央变电所双回路电源进线开关柜手车再拉出状态,开关一次进线搭接完毕。
3、确认线路上断路器为合闸状态。
4、送电前必须清理现场,清除一切障碍物。
5、准备好高压绝缘鞋、绝缘手套等送电工具。
6、开关均在实验位置,且能保证推拉灵活,各插头接触良好,接地刀闸位置正确。
四、送电操作流程在确认第三事项已准备完毕后,再进行以下操作顺序:先送1013断路器,冲击线路三次后,再送1023断路器。
1、分开接地刀闸推进10KV I段1013手车合上10KV I段1013断路器2、分开接地刀闸推进10KV II段1023手车合上10KV II段1023断路器五、安全技术措施1、组织所有参加送电人员学习本措施和《停送电管理制度》。
2、与送电无关的人员一律撤离送电现场。
3、现场要备有足够的灭火器和消防器材。
4、操作人员必须穿绝缘靴和带绝缘手套。
5、与施工负责人说明其它有电设备情况,必要时需在现场设置安全防护栏,并派专人监督。
6、值班电工有权不执行有问题的工作要求,但必须及时向现场负责人回馈问题。
建立抽放瓦斯的专门机构,装备专业施工队伍,负责瓦斯抽放工程的施工和日常管理工作,所有人员必须经过培训合格后才干上岗。
下面是为大家分享最新煤矿安全技术措施方式,欢迎大家阅读阅读。
1、无论何种原因导致主扇、局扇停运,瓦检员必须撤出停风巷道中的全部人员,跟班将巷道中全部开关打到零位,切断进入停风巷道全部电源。
风机开关由瓦检员将开关手把打到零位并挂上停电牌;停风巷道撤人、停电以后,在开口处设上栅栏、提醒警标,严禁人员进入。
凡停风区瓦斯浓度超过 1%并在 3%以下均要制定措施发展排放瓦斯。
2、假设是主扇、局扇同时停顿运转,那末必须切断井下所有电气设备电源,先启动主扇排放负压巷道瓦斯(停风不超过 10min 时可直接排放,超过 10min 后那末调节风井绕道风门以控制经过主扇的瓦斯浓度不超 0.75%),后启动局扇排放掘进巷道瓦斯。
3、局扇排放原那末:排放瓦斯浓度其回风流必须执行停电、撤人及站岗;风机严禁发生循环风;必须执行控制排放,在全风压风流第一交汇点瓦斯和二氧化碳浓度均不得大于 1.5%;启封巷道由外往里逐段控制排放。
4、排放时停电、撤人及站岗工作由消费矿长派专人负责,且每项工作还必须设负责人;停电、撤人、站岗人员只许在新颖风流中站岗,站岗地点还须设“排放瓦斯,严禁人员进入”明显标志。
5、排放均采取三通控制排放,排放时三通靠迎头端风量由小到大逐渐增加,而三通短节风量由大到小;控制迎头方向风量的绳索置于新颖风流中,排放时三通控制和第一交汇点瓦斯检查由瓦检员执行。
6、有两个及以上的掘进工作面需要排放瓦斯时,从进风巷沿回风流方向挨次逐个排放,严禁两个及两个以上掘进工作面同时排放瓦斯。
7、排放时,停电、撤人及站岗三项工作负责人向调度室汇报,调度室在确认这三项工作完成以后,即通知瓦检员可以排放瓦斯,瓦检员得到通知后,检查风机先后 10 米范围内瓦斯浓度小于0.5%,且三通靠迎头端扎紧而短节翻开时,启动风机、在瓦检员的统一指挥下,施工该巷道的两名工人控制三通,瓦检员检查全风压第一交汇点瓦斯和二氧化碳浓度。
瓦斯抽放泵站供电安全技术措施煤矿瓦斯抽采系统关系到矿井瓦斯抽采处理的安全,属一类负荷,因此,对瓦斯抽采系统的供电系统,必须采取双回路供电,且必须能自行转换,保证供电的可靠性,特此制定瓦斯抽采系统供电的安全技术措施。
一、安全技术措施:1、瓦斯抽采系统所有供电设施和设备必须使用防爆的电气设备、线路和设施。
非防爆的电气设备和设施、电缆,严禁使用。
2、瓦斯抽采泵房周围20m范围内严禁有烟火及明电、明刀闸。
并悬挂"机房重地,闲人免入',"严禁烟火'警示牌板。
3、定期清除瓦斯抽采泵房周围50m以内的杂草及树木,以防森林火灾而带来意外的矿井事故。
4、瓦斯抽采系统必须采取双回路供电,且两趟电源必须来自地面变电所不同的母线段。
即由两台变压器各分一路至瓦斯抽采供电线路上,作为瓦斯抽采泵的双电源线路。
5、两趟供电线路必须相互带电互为备用。
当其中一路断电时,立即转换为另一路供电。
6、瓦斯抽采供电线路必须经过计算,其耐电流能力和截面积必须符合供电负荷要求。
任何一路供电线路必须能全部负载抽采泵的全部负荷。
7、抽采泵所有供电线路和设施采购选型必须符合要求,且有一定的富余量。
所有线路和设施不得超负荷运行。
8、抽采泵机房内在醒目处,必须悬挂本处抽采泵的供电系统图。
9、所有一切转动部位均必须安设防护栏和防护网,以防发生意外事故。
10、严禁非电气检修人员擅自检修瓦斯抽采系统的供电线路和供电设施。
11、严禁带电搬迁电气设施和电缆。
严禁带电检修电气设备和设施。
12、泵站司机检查站内的灭火器、沙箱、及各消防设施是否完好,如不完好及时汇报领导更换;13、每班检查瓦斯浓度,泵房内瓦斯浓度高于0.5%时必须停泵、停电,确保电气设备在瓦斯浓度低于0.5%以下运行;14、其它未尽事宜,须严格按照《煤矿安全规程》的有关规定执行。
三、保障措施1 确保站内所有电气设备无失爆、无不完好,电缆无破口、破皮、无明接头;2、确保瓦斯抽放泵站三专线路供电,不得跨接任何负荷;3、确保每班检查瓦斯浓度及电气设备的完好状况;4、确保瓦斯抽放泵站内无易燃可燃物品,及造成明火的火源;5、确保电气设备检修的完好性,要做到有检修、有检查落实、有记录;6、严格按照措施执行!总结在两个月的实习里,所里的同事言传身教,不仅使我学到不少的工作经验,还向我灌输一些做人的道理及人生信条,这些谆谆教悔将使我受益不浅。
矿井双回路供电中断安全技术措施一、编制原则和依据为了减小矿井双回路供电中断对矿井安全生产造成影响,提高处理停电事故的能力,及时、准确、高效地采取有效措施,以防停电事态的进一步扩大,最大限度地缩短停电时间,降低危害程度,制定本安全技术措施。
二、矿井生产系统概况1、2022年计划原煤产量600万吨,其中:回采原煤550万吨,掘进煤量50万吨。
2022年计划掘进进尺20055m,其中:开拓进尺:1320m,回采进尺18735m。
2、2022年计划3205、3207综采工作面与2401、3401综采工作面搭配开采,2#煤层主采、4#煤层配采。
3、2022年主要完成1-西三采区4#煤辅运大巷、1-西三采区水仓开拓施工;完成3401、3403、3209、2204、3214工作面及3403、2204、3214、3405运输巷机头碉室回采巷道施工。
三、矿井供电系统概况:公司现有35kV变电站2座,具体供电情况如下:(一)南区工业场地35kV变电站南区工业场地35kV变电站1、2号电源分别引自清水川发电厂用电6.3kVI,∏段母线上,经清水川电厂两台SClO-16000/35/6电力变压器升压至35kV,两回线路同铁塔架设,线路所经地区以高山为主,架空线路采用(LGJ-240/40型钢芯铝绞线、线路总长1.6km),送至矿井35kV变电站,经两台SFZ9-16000/35/10有载调压电力变压器降压为IOkV供南区工业场地、主井胶带输送机、中央水泵房、1-2采区等负荷用电。
1、地面部分(D∙南区工业场地35kV变电站:站内配电装置采用户内单列布置,35kV 配电装置KYNIo-40.5型户内开关柜10台,配NL2-40.5型高压六氟化硫断路器。
两台SFZ9-16000/35/IOkV型有载调压主变压器,采用分列运行,1OkV配电装置采用户内双列布置方式,1OkV配电装置KYN28A-12型户内中置式开关柜32台,配VBG-12真空断路器。
供电双回路实施方案一、背景介绍。
随着城市建设的不断发展,城市供电负荷逐渐增大,传统的单回路供电系统已经无法满足城市电力需求的增长。
为了提高供电可靠性,减少停电影响,保障城市正常用电,需要对供电系统进行改造,引入供电双回路实施方案。
二、供电双回路的概念。
供电双回路是指在城市电网中,将原有的单回路供电系统改造成两个相互独立的供电回路,通过双回路供电系统的实施,可以在一定程度上避免因单回路故障导致的大面积停电,提高供电可靠性,保障城市电力供应的稳定。
三、供电双回路实施方案的优势。
1. 提高供电可靠性,双回路供电系统可以有效避免单回路故障导致的大面积停电,保障城市居民的正常用电。
2. 减少停电影响,双回路供电系统可以在一定程度上减少停电对城市生产、生活的影响,提高城市的电力供应稳定性。
3. 提升电网安全性,双回路供电系统可以提高电网的安全性,减少电力设备损坏和事故发生的可能性,保障城市电网的稳定运行。
四、供电双回路实施方案的关键技术。
1. 双回路供电系统的设计,需要对城市电网进行全面的规划和设计,确定双回路供电系统的布置方案和关键设备的选型。
2. 双回路供电系统的建设,需要对城市电网进行改造和升级,引入新的设备和技术,确保双回路供电系统的可靠运行。
3. 双回路供电系统的运行管理,需要建立完善的运行管理体系,加强对双回路供电系统的监测和维护,及时处理故障和异常情况,确保供电系统的稳定运行。
五、供电双回路实施方案的具体措施。
1. 建立双回路供电系统,对城市电网进行改造,引入双回路供电系统,确保城市电网的供电可靠性。
2. 加强设备维护,加强对供电设备的维护和保养,提高设备的可靠性和稳定性。
3. 完善应急预案,建立健全的应急预案,提高应对突发事件的能力,减少停电对城市的影响。
4. 加强监测管理,加强对双回路供电系统的监测和管理,及时发现和处理潜在故障,确保供电系统的稳定运行。
六、结语。
通过实施供电双回路方案,可以有效提高城市电网的供电可靠性,减少停电影响,保障城市电力供应的稳定。
矿井双回路供电中断安全技术措施矿井双回路供电中断是指矿井供电系统的两个回路中,其中一个回路因故障或其他原因中断供电,而另一个回路仍然正常供电,以确保矿井照明和其他设备的正常运行。
为了保证矿井双回路供电中断的安全性,需要采取一系列的技术措施。
1.设计合理的电力系统架构:在矿井电力系统设计中,应采用双回路供电方案,确保两个回路相对独立且互不干扰。
回路的分布应尽量均匀,避免重要设备全部集中在一个回路上,导致其中一回路故障时无法正常供电。
2.电力设备的可靠性和备份:在矿井电力系统中,应选用具有较高可靠性的电力设备,如电缆、电线、开关设备等。
在设计上应考虑设备的备份,如备用开关、备用电源等,以备不时之需。
3.过载保护和断路器选择:为了防止电力设备的过载损坏,应在矿井电力系统中设置合适的过载保护装置,如熔断器、电流互感器等。
同时,在电力系统的设计中,还应考虑断路器的选择,确保在设备故障或其他问题发生时,能够及时切断电源。
4.接地保护措施:为了避免电力设备或电力系统出现安全事故,需要进行接地保护。
接地保护主要包括设备接地、电气设备绝缘检测和电阻接地等措施,以确保设备和人员的安全。
5.监测系统和报警装置:为了及时发现电力设备的故障,应在矿井电力系统中设置监测系统和报警装置。
监测系统可以实时监测电力设备的运行状态,如电压、电流、温度等参数,一旦发现异常情况,将及时报警,以便采取相应的应对措施。
6.安全操作规程和培训:在矿井供电中断安全技术措施的实施过程中,需要制定相应的安全操作规程,并对相关人员进行培训,使其了解并掌握矿井双回路供电中断的相关知识和技能,熟悉应急处理措施,提高他们的安全意识和应急反应能力。
7.定期检查和维护:为了确保矿井供电中断安全技术措施的有效性,需要定期对电力设备进行检查和维护,及时发现并处理设备的问题,确保其正常运行。
尤其是对于关键设备和重要回路,应加强监测和维护工作,以提高系统的可靠性和安全性。
荣县双庆矿业有限公司顺利煤矿10KV双回路停电启动备用电源供电安全技术措施编制人:审核:总工程师:矿长:编制日期:2017年12月10日10KV双回路停电启动备用电源供电安全技术措施一、双庆矿业10KV变电站供电方式双庆矿业有限公司10KV变电站高压电源主供电I回路荣县双古镇10KV 变电站和备用电源II回路威远小河镇10KV变电站,于2017年12月13日07:00-21:00主、备用电源线路检修停电,矿上启动1000KW/10KV/400V 发电机供电。
为了确保矿井主要通风机、矿井排水、安全监测监控、架空乘人器以及照明等,特制定本安全技术措施。
二、组织领导、停电前相关准备工作、市电停电范围和矿自备发电负荷要求(一)组织领导小组本次停电启用备用发电机组供电确保一类负荷用电及完成必要的检修工作,特成立领导小组,全面负责本次工作的开展和指挥。
组长:虞波成员:机电技术员董永强、车间主任蔡强、电工班长董坤五、钳工班长曹国平组长全面协调和指挥各方工作和全面安全工作。
各成员负责分工项工作和安全工作。
(二)停电前相关准备工作1、机运科电工组在2017年12月10日全面检查确认发电机完好后试运转发电机(如有不正常故障原因及时抢修)保证备用发电机随时能够启动。
2、机运科申报计划准备柴油,能够保证发电机连续运转12小时的油料。
3、安排好12月13日早上6:00安排有经验电工操作发电机发电。
再次检查发电的设备情况,两趟回路停电时,及时启动发电机供电。
4、停电前各分管领导通知各岗位上班地点,安排好停电后恢复供电的相关工作。
5、电工组安排对高压变电所、压风机、绞车房、洗煤厂配电室检修准备的相关工作。
(三)市电停电范围全矿井。
(四)自发电负荷要求和原则1、地面主要通风机;2、矿井安全监测监控、通讯系统、充电房、调度室;3、井下排井排水系统、井下局部通风机;4、压风自救系统。
按以上顺序依次进行。
井上送电条件为抽风正常后不低于20min,且瓦斯浓度(CO2浓度)符合规定。
专业的论文在线写作平台
双回路安全技术措施
正确合理地操作使用压力容器,是保证安全运行的重要措施,因为即使是容器的设计完全符合要求,制造、安装质量优良,如果操作不当,同样会造成压力容器事故。
压力容器作为石油化工生产工艺过程中的主要设备,要保证其安全运行,必须作到:
一、平稳操作
压力容器在操作过程中,压力的频繁变化和大幅度波动,对容器的抗疲劳破坏是不利的。
应尽可能使操作压力保持平稳。
同时,容器在运行期间,也应避免壳体温度的突然变化,以免产生过大的温度应力。
压力容器加载(升压、升温)和卸载(降压、降温)时,速度不宜过快,要防止压力或温度在短时间内急剧变化对容器产生不良影响。
二、防止超载
防止压力容器超载,主要是防止超压。
反应容器要严格控制进料量、反应温度,防止反应失控而使容器超压,贮存容器充装进料时,要严格计量,杜绝超装,防止物料受热膨胀使容器超压。
三、状态监控
压力容器操作人员在容器运行期间要不断监督容器的工作状况,及时发现容器运行中出现的异常情况,并采取相应措施,保证安全运行。
容器运行状态的监督控制主要从工艺条件、设备状况、安全装置等方面进行。
(一)工艺条件。
