二次设备及回路工作安全技术措施单一、工作安全技术措施1.在进行二次设备及回路工作前,必须对工作区域进行全面的检查,确保没有任何不安全的因素存在,包括但不限于杂物、水源、火源、电源等。
2.工作前,必须对工作用具和设备进行检查和保养,确保设备完好,安全可靠。
3.在工作区域周围设置明显的安全警示标志,提醒他人注意工作区域的安全。
4.所有工作人员必须佩戴符合相关要求的个人防护装备,包括但不限于安全帽、防护眼镜、耳塞等。
5.严禁在二次设备及回路的电气连接中使用不合格的电气元件和材料,以确保电气连接部分的安全可靠。
二、设备安全技术措施1.所有二次设备和回路必须符合国家标准和技术规范的相关要求,确保设备的质量和安全性能。
2.定期对二次设备和回路进行巡视和检修,发现问题及时处理,保持设备的正常运行状态。
3.设备的维护和维修必须由经过相关培训和持证上岗的人员进行,确保操作的准确性和安全性。
4.设备安装和调试过程中,必须按照相关要求和技术规范进行,严禁违反操作规程和操作流程。
5.设备运行时,必须保持设备周围的通风畅通,防止设备过热或发生其他安全事故。
三、工作人员安全技术措施1.所有参与二次设备及回路工作的人员必须熟悉工作内容和要求,并持有相关证件,确保具备相关技能和经验。
2.工作人员必须严格遵守操作规程和操作流程,不得擅自操作或违规操作,以免发生安全事故。
3.工作人员必须严格按照作业指导书的要求进行工作,不得胡乱操作,以免影响设备运行和工作安全。
4.工作人员必须定期接受安全教育和培训,保持技能更新和意识提升,不断增强安全意识和风险防范能力。
5.工作人员发现任何安全隐患或异常情况,必须立即上报并采取合理的措施进行处理,以防止事故的发生。
四、紧急事故处理技术措施1.在紧急情况下,工作人员必须冷静应对,遵循应急预案和救援措施,确保人员安全和事故控制。
2.在电气灭火、电气救援等应急处理过程中,必须使用专门的工具和设备,并由经过培训的人员进行操作。
变电站双回路切换安全技术措施变电站双回路切换安全技术措施,说白了就是在变电站进行两条电力回路切换时,如何确保安全,避免出乱子。
这个事儿,虽然听上去是个技术活,但如果把它讲得简单一点,大家可能会觉得这也是一件挺有趣的事儿。
你想,电力系统一旦出了问题,影响的可不只是几盏灯泡,甚至会让整个城市都“掉链子”。
所以,咱们要小心再小心,谨慎再谨慎。
说到这双回路切换,其实就是为了保证电力供应的稳定性。
你想啊,电力的传输不像水流一样自由,出现一点儿小问题,整个系统就可能崩盘。
为了避免这类事故发生,变电站需要在两条回路之间进行切换。
这个切换,看似简单,可背后却隐藏着不少猫腻。
万一不小心,搞不好会把电力系统搞得一团乱麻。
要想顺利切换,必须得有一套成熟的技术措施。
而这些措施,不仅是为了让电力保持畅通无阻,更是为了保障大家的生命财产安全。
比如说,首先得进行设备检查,不能瞎玩。
设备检查可不是随便看看就完事儿了,得精细到每个小螺丝、每条电线都不能放过。
就像你自己开车前会检查油量、胎压一样,电力设备也得过细的“体检”。
这一步,就好比是给变电站做个“健康检查”。
如果检查不严,万一出了故障,谁也担得起这责任。
所以呀,事先把设备检查好,不仅省心,而且能避免大问题。
切换的时候一定要控制好每个环节的操作顺序。
这就像是过马路一样,得按规矩来。
假如你随便走,指不定就撞上车。
而在变电站的切换操作中,规矩多了去了。
比如说,首先要断开原来的电路,然后切换到备用回路上。
这一切操作,都得经过层层审核,大家要是没有提前沟通好,动作不协调,那简直就是“自掘坟墓”。
大家都知道,电力这个东西,一旦操作不当,后果是相当严重的。
想想看,停电后,商场不亮了,路灯熄了,整个城市变成了“黑洞”,光是想象一下都让人头皮发麻。
这种切换操作,需要一些经验丰富的人员。
毕竟,变电站的设备种类多,控制系统复杂,一个小小的操作失误,后果可不堪设想。
所以啊,工作人员得时刻保持警觉,像狙击手一样,任何一个环节都不能大意。
双回路电源切换安全技术措施双回路电源切换安全技术措施为确保矿井正常供电,防⽌事故发⽣,根据《煤矿安全规程》及矿井供电有关要求,在供电线路停⽌供电时,能够及时准确的切换到备⽤电源(或正确地启⽤保安负荷电源),以保证矿井供电的连续性,结合我矿实际情况,特制定本规定:⼀、倒闸操作的执⾏程序:1、接受命令和任务:电⼯在接受上级的操作任务或命令以及其它单位的操作任务后,(凭⼯作票)应明确操作⽬的和停送电范围,经双⽅校对⽆误填写操作票;2、填写操作票:根据操作任务对照系统图填写操作步骤,顺序不可颠倒,字迹应清楚不得涂改,不使⽤红笔或铅笔填写,操作票必须由操作⼈填写,监护⼈审查,⽆误后共同在操作票上签字;3、操作监护:3.1、⼀组操作⼈员⼀次只能持⼀个任务的操作票;3.2、每次操作前监护⼈和操作⼈应共同核对设备的名称、编号和运⾏状态,核对⽆误后,操作⼈戴上绝缘⼿套,穿上绝缘鞋,在绝缘垫上站好位置,准备操作;3.3、操作中必须按操作票上的操作项⽬依次进⾏操作,禁⽌跳项、倒项、添项和漏项;3.4、监护⼈发出执⾏命令后,操作⼈才可动⼿操作,遇有事故或异常现象时,则应进⾏处理,然后在继续操作;3.5、每⼀项操作后,操作⼈在监护下必须认真检查操作质量,如⼑闸的三项是否完好,⼑闸拉开的⾓度够不够,真空开关的指⽰器(分、合)是否正常闭锁,销⼦是否插牢等经检查良好后,该加销的⽴即加销,同时监护⼈应⽴即在该操作项⽬左侧画“√”;3.6、对第⼀项、最后⼀项和重要操作项⽬(包括拉、合真空开关,投、退保护,装、拆接地线或拉、合接地⼑闸等)应在该项右侧“操作时间”栏内填写实际操作时间,中间的⼀般操作项⽬可以不填写操作时间;3.7、全部操作项⽬进⾏完毕后,监护⼈和操作⼈还应共同进⾏⼀次复查,以防漏项、错项;⼆、倒闸操作的主要技术原则:1、双电源线路停送电的操作顺序:停电时,应先将线路两端真空开关断开,最后拉开各侧⼑闸,送电操作顺序与此相反;2、在倒闸操作中,应注意分析仪表计的指⽰;3、在下列情况下,应切断断路器的操作电源:3.1、真空开关的检修;3.2、⼆次回路及保护装置有⼀⼈⼯作;4、⾼峰负荷时避免操作,倒闸操作中不进⾏交接班;5、程序锁失效期间,投⼊运⾏的⾼压配电盘,严禁开启柜门。
专业的论文在线写作平台
双回路安全技术措施
正确合理地操作使用压力容器,是保证安全运行的重要措施,因为即使是容器的设计完全符合要求,制造、安装质量优良,如果操作不当,同样会造成压力容器事故。
压力容器作为石油化工生产工艺过程中的主要设备,要保证其安全运行,必须作到:
一、平稳操作
压力容器在操作过程中,压力的频繁变化和大幅度波动,对容器的抗疲劳破坏是不利的。
应尽可能使操作压力保持平稳。
同时,容器在运行期间,也应避免壳体温度的突然变化,以免产生过大的温度应力。
压力容器加载(升压、升温)和卸载(降压、降温)时,速度不宜过快,要防止压力或温度在短时间内急剧变化对容器产生不良影响。
二、防止超载
防止压力容器超载,主要是防止超压。
反应容器要严格控制进料量、反应温度,防止反应失控而使容器超压,贮存容器充装进料时,要严格计量,杜绝超装,防止物料受热膨胀使容器超压。
三、状态监控
压力容器操作人员在容器运行期间要不断监督容器的工作状况,及时发现容器运行中出现的异常情况,并采取相应措施,保证安全运行。
容器运行状态的监督控制主要从工艺条件、设备状况、安全装置等方面进行。
(一)工艺条件。
双回路高压电缆入井敷设安全技术措施1. 引言在电力系统中,高压电缆是将电力传输到不同地方的重要组成部分。
而双回路高压电缆入井敷设是一项需要特殊技术措施的工作,其安全性至关重要。
本文将探讨双回路高压电缆入井敷设时需要采取的安全技术措施。
2. 安全风险评估在进行双回路高压电缆入井敷设之前,需要进行详细的安全风险评估。
评估过程中应考虑以下因素: - 井的结构强度:确保井的结构足够强固,能够承受高压电缆的重量。
- 电缆的电压等级:了解电缆的电压等级,以采取相应的技术措施。
-环境条件:考虑井内的湿度、温度等环境因素对电缆的影响。
3. 安装前准备工作在进行双回路高压电缆入井敷设之前,需要进行以下准备工作: - 清理井内杂物:确保井内没有任何可能影响电缆安装的杂物。
- 检查井内通风条件:确保井内通风良好,以排除可能的有害气体积聚。
- 测量电缆长度:精确测量电缆的长度,以确保能够完全覆盖所需距离。
4. 安装过程及注意事项在进行双回路高压电缆入井敷设时,需要遵循以下技术措施: - 使用适当的工具和设备:确保使用专业工具和设备来确保安全敷设电缆。
- 保持良好通风:井内通风应保持良好,避免有害气体积聚。
- 电缆固定:在敷设过程中,需要对电缆进行适当固定,避免电缆自由悬挂或受力过大。
- 防水处理:为了防止电缆受潮或进水,需要对电缆进行适当的防水处理。
- 定期检查:定期检查电缆入井敷设情况,确保电缆处于良好状态。
5. 安全设备和防护措施在双回路高压电缆入井敷设过程中,需要使用相关的安全设备和采取防护措施,以确保工作人员的安全。
以下是一些常见的安全设备和防护措施: - 安全帽和防护眼镜:保护头部和眼睛免受可能的伤害。
- 绝缘手套和绝缘工具:防止电击事故的发生。
- 防静电服和护目镜:预防静电和化学溅射。
- 通风设备:确保通风良好,避免有害气体积聚。
6. 应急响应和事故处理在双回路高压电缆入井敷设过程中,发生事故的可能性是存在的。

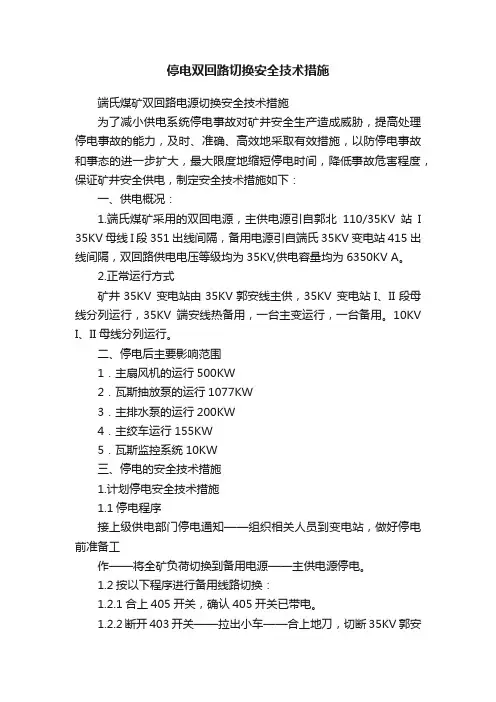

停电双回路切换安全技术措施端氏煤矿双回路电源切换安全技术措施为了减小供电系统停电事故对矿井安全生产造成威胁,提高处理停电事故的能力,及时、准确、高效地采取有效措施,以防停电事故和事态的进一步扩大,最大限度地缩短停电时间,降低事故危害程度,保证矿井安全供电,制定安全技术措施如下:一、供电概况:1.端氏煤矿采用的双回电源,主供电源引自郭北110/35KV站I 35KV母线I段351出线间隔,备用电源引自端氏35KV变电站415出线间隔,双回路供电电压等级均为35KV,供电容量均为6350KV A。
2.正常运行方式矿井35KV 变电站由35KV郭安线主供,35KV 变电站I、II段母线分列运行,35KV端安线热备用,一台主变运行,一台备用。
10KVI、II母线分列运行。
二、停电后主要影响范围1.主扇风机的运行500KW2.瓦斯抽放泵的运行1077KW3.主排水泵的运行200KW4.主绞车运行155KW5.瓦斯监控系统10KW三、停电的安全技术措施1.计划停电安全技术措施1.1停电程序接上级供电部门停电通知——组织相关人员到变电站,做好停电前准备工作——将全矿负荷切换到备用电源——主供电源停电。
1.2按以下程序进行备用线路切换:1.2.1合上405开关,确认405开关已带电。
1.2.2断开403开关——拉出小车——合上地刀,切断35KV郭安线路,由备用线路35KV端安线路供电。
2 .无计划停电安全技术措施2.1 35KV线路停电后,变电站值班人员应立即汇报,汇报程序值班人员——值班队长——机电科——分管矿长——矿长。
2.2 备用电源切换程序如下:2.2.1 断开403 I段进线开关——断开401 1#变压器开关——断开10KV I、II母线所有开关。
2.2.2合上405开关。
2.2.3检查10KV各开关位置是否在断开位置,确认无误后,合上401 1#变压器开关。
2.2.5依次合上10KV I段母线上风机房、抽放站、第四套抽放站、井下、主斜井、地面3#变压器、生活区、I段电容器、II段电容器的10KV开关柜。
整改双回路供电系统安全措施1.引言双回路供电系统是一种常用的电力系统设备,它通过两个独立的供电回路来提供电力供应,以确保供电的可靠性和稳定性。
然而,在实际应用中,双回路供电系统也存在一些潜在的安全隐患。
为了保障整个供电系统的安全性,需要采取一系列的安全措施进行整改。
本文将介绍整改双回路供电系统的安全措施。
2. 安全措施2.1 定期检查供电设备供电设备是双回路供电系统的核心部分,对其进行定期检查是确保供电系统安全运行的重要手段。
定期检查应包括对供电设备的物理连接、电气连接、绝缘等方面进行全面检查,发现问题及时修复或更换。
2.2 安装双回路供电系统的相互隔离装置为了防止双回路供电系统之间的相互干扰,需要安装相互隔离装置。
这些装置可以将两个回路之间的电力和信息信号隔离,避免相互干扰。
常见的相互隔离装置包括隔离继电器、隔离开关等。
2.3 设计合理的供电线路布局供电线路布局的合理性对整个双回路供电系统的安全性至关重要。
合理的布局可以减少线路之间的相互干扰和交叉干扰,提高供电系统的可靠性。
在设计供电线路时,应考虑供电负载的分布情况、线路长度、线路容量等因素,合理安排线路走向和连接方式。
2.4 安装过载保护装置过载是供电系统常见的故障情况之一,如果过载不得到及时发现和处理,将对供电系统带来严重的安全隐患。
为了防止过载事故的发生,应在双回路供电系统中安装过载保护装置。
过载保护装置可以及时检测到供电系统的过载情况,并自动切断电源,保护供电设备的安全运行。
2.5 定期进行漏电保护装置检测漏电是一种常见的电力系统安全隐患,它可能导致电气火灾、触电事故等。
为了确保双回路供电系统的安全性,应定期进行漏电保护装置的检测。
漏电保护装置可以及时检测到回路中的漏电情况,并自动切断电源,防止漏电事故的发生。
2.6 定期进行防雷保护装置检测雷击是供电系统的常见故障之一,它可能导致设备损坏、供电中断等严重后果。
为了保护双回路供电系统免受雷击的影响,应定期进行防雷保护装置的检测和维护。

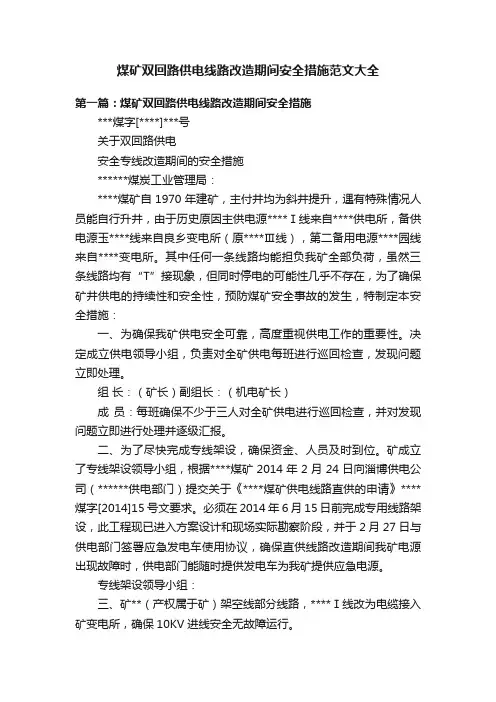

煤矿双回路供电线路改造期间安全措施范文大全第一篇:煤矿双回路供电线路改造期间安全措施***煤字[****]***号关于双回路供电安全专线改造期间的安全措施******煤炭工业管理局:****煤矿自1970年建矿,主付井均为斜井提升,遇有特殊情况人员能自行升井,由于历史原因主供电源****Ⅰ线来自****供电所,备供电源玉****线来自良乡变电所(原****Ⅲ线),第二备用电源****园线来自****变电所。
其中任何一条线路均能担负我矿全部负荷,虽然三条线路均有“T”接现象,但同时停电的可能性几乎不存在,为了确保矿井供电的持续性和安全性,预防煤矿安全事故的发生,特制定本安全措施:一、为确保我矿供电安全可靠,高度重视供电工作的重要性。
决定成立供电领导小组,负责对全矿供电每班进行巡回检查,发现问题立即处理。
组长:(矿长)副组长:(机电矿长)成员:每班确保不少于三人对全矿供电进行巡回检查,并对发现问题立即进行处理并逐级汇报。
二、为了尽快完成专线架设,确保资金、人员及时到位。
矿成立了专线架设领导小组,根据****煤矿2014年2月24日向淄博供电公司(******供电部门)提交关于《****煤矿供电线路直供的申请》****煤字[2014]15号文要求。
必须在2014年6月15日前完成专用线路架设,此工程现已进入方案设计和现场实际勘察阶段,并于2月27日与供电部门签署应急发电车使用协议,确保直供线路改造期间我矿电源出现故障时,供电部门能随时提供发电车为我矿提供应急电源。
专线架设领导小组:三、矿**(产权属于矿)架空线部分线路,****Ⅰ线改为电缆接入矿变电所,确保10KV进线安全无故障运行。
四、各水平水仓要确保水位保持最低,***泵房水仓设计容量为3790立方米,最大涌水量每小时190立方米,正常涌水量每小时160立方米:***泵房水仓设计容量4000立方米,最大涌水量每小时310立方米,正常涌水量每小时290立方米。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改安装双回路高压电缆停送电安全措施(2020版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes安装双回路高压电缆停送电安全措施(2020版)1、进班前,必须组织参加工作人员开好班前会,布置当天工作任务及交待有关安全注意事项,学习本安全措施,凡不参加班前会者,绝不给予排班。
2、工作的前一天填写申请报相关部门审批后执行且必须由专人指挥停送电工作。
并提前将需用材料及配件准备妥当。
3、安全负责人在每班进班在井口领用便携式瓦斯检测仪。
在工作开始前,安全负责人必须检查工作地点及周围20米范围内的瓦斯浓度,只有在瓦斯浓度不超过0.4%时,方可进行请示调度室停电工作。
电工必须严格按《井下电工操作规程》进行作业。
4、在到达工作地点后,严格执行停电前请示调度室,并讲明停电原因及影响范围后。
经调度室同意后,停送电负责人派专人在+180中央变电所将送南大巷二回高压开关停电,并检测瓦斯浓度不超过0.4%时,进行验电、放电,并将开关摇出锁好,挂上“有人工作,严禁送电”的告示牌,挂上短路接地线。
5、在工作中,安全负责人要随时检查周围瓦斯浓度,一旦发现瓦斯浓度超过0.4%,必须通知工作人员立即停止工作,并向有关部门及调度室汇报情况。
6、拆电缆头时双方必须检查妥当后,方可进行拆除电缆头。
电缆头拆除时,必须做好相序记号,便于恢复时不乱相。
7、在3604区+180绞车房变电所连接联络电缆时,必须将送南大巷二回及南大巷三回联络开关断开,并将开关摇出锁好,挂上“有人工作,严禁送电”的告示牌,挂上短路接地线。

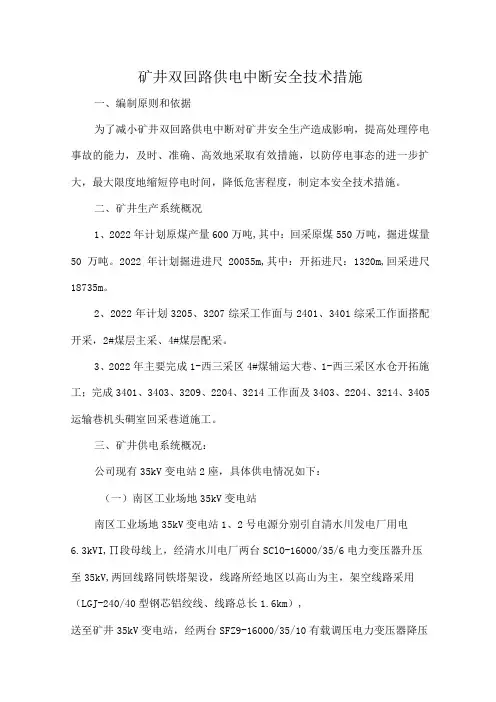

矿井双回路供电中断安全技术措施一、编制原则和依据为了减小矿井双回路供电中断对矿井安全生产造成影响,提高处理停电事故的能力,及时、准确、高效地采取有效措施,以防停电事态的进一步扩大,最大限度地缩短停电时间,降低危害程度,制定本安全技术措施。
二、矿井生产系统概况1、2022年计划原煤产量600万吨,其中:回采原煤550万吨,掘进煤量50万吨。
2022年计划掘进进尺20055m,其中:开拓进尺:1320m,回采进尺18735m。
2、2022年计划3205、3207综采工作面与2401、3401综采工作面搭配开采,2#煤层主采、4#煤层配采。
3、2022年主要完成1-西三采区4#煤辅运大巷、1-西三采区水仓开拓施工;完成3401、3403、3209、2204、3214工作面及3403、2204、3214、3405运输巷机头碉室回采巷道施工。
三、矿井供电系统概况:公司现有35kV变电站2座,具体供电情况如下:(一)南区工业场地35kV变电站南区工业场地35kV变电站1、2号电源分别引自清水川发电厂用电6.3kVI,∏段母线上,经清水川电厂两台SClO-16000/35/6电力变压器升压至35kV,两回线路同铁塔架设,线路所经地区以高山为主,架空线路采用(LGJ-240/40型钢芯铝绞线、线路总长1.6km),送至矿井35kV变电站,经两台SFZ9-16000/35/10有载调压电力变压器降压为IOkV供南区工业场地、主井胶带输送机、中央水泵房、1-2采区等负荷用电。
1、地面部分(D∙南区工业场地35kV变电站:站内配电装置采用户内单列布置,35kV 配电装置KYNIo-40.5型户内开关柜10台,配NL2-40.5型高压六氟化硫断路器。
两台SFZ9-16000/35/IOkV型有载调压主变压器,采用分列运行,1OkV配电装置采用户内双列布置方式,1OkV配电装置KYN28A-12型户内中置式开关柜32台,配VBG-12真空断路器。

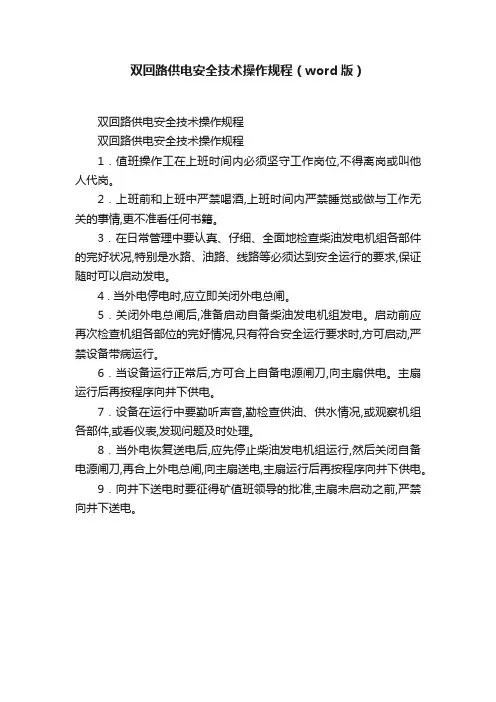

双回路供电安全技术操作规程(word版)
双回路供电安全技术操作规程
双回路供电安全技术操作规程
1.值班操作工在上班时间内必须坚守工作岗位,不得离岗或叫他人代岗。
2.上班前和上班中严禁喝酒,上班时间内严禁睡觉或做与工作无关的事情,更不准看任何书籍。
3.在日常管理中要认真、仔细、全面地检查柴油发电机组各部件的完好状况,特别是水路、油路、线路等必须达到安全运行的要求,保证随时可以启动发电。
4 . 当外电停电时,应立即关闭外电总闸。
5.关闭外电总闸后,准备启动自备柴油发电机组发电。
启动前应再次检查机组各部位的完好情况,只有符合安全运行要求时,方可启动,严禁设备带病运行。
6.当设备运行正常后,方可合上自备电源闸刀,向主扇供电。
主扇运行后再按程序向井下供电。
7.设备在运行中要勤听声音,勤检查供油、供水情况,或观察机组各部件,或看仪表,发现问题及时处理。
8.当外电恢复送电后,应先停止柴油发电机组运行,然后关闭自备电源闸刀,再合上外电总闸,向主扇送电,主扇运行后再按程序向井下供电。
9.向井下送电时要征得矿值班领导的批准,主扇未启动之前,严禁向井下送电。
双回路切换安全技术措施根据生产需要和煤矿安全技术措施要求,井下队组使用局部通风机必须安装双回路切换装置,为保证双回路切换的做到稳定可靠,做到不停电、不停风、不失控,根据职责不同,特制定本措施:一、负责本队掘进巷道双回路切换装置的安装使用、日常检查维护、试验及定期检修、回收等工作。
1)、领用与回收:(1)根据工作面设计要求按设备领取程序领取双回路切换装置。
(2)工作面掘进完毕后,按照衔接安排回收或继续在井下使用。
(3)回收时,要保护到位,防止在运输过程中有损坏,并于三日内回收上井。
2)、安装:(1)双回路装置入井后,由专职电工按照说明书及设计要求与相关设备连接。
(2)双回路装置安装完毕后,检查各部连线合格方可送电试验,必须保证装置动作可靠。
(3)双回路装置安装必须满足防爆要求及自动切换要求。
3)、使用:(1)由机电管理部组织,调度指挥部、通风管理部、安监部、信息部共同验收合格后方可投入使用。
(2)对投入使用前的双回路进行试验,通过控制开关本身和上级电源开关分别进行断电试验(来回切换两次),同时要保证工作面回风流中的所有设备、电缆实现风电、瓦斯电闭锁,并保存试验记录。
(3)双回路切换装置安装完毕投运前,通风管理部检查确认符合通风条件后,方可组织验收和投入使用,在使用过程中必须有可靠的风电、瓦斯电闭锁。
(4)运行过程中看护双回路切换装置的人员必须持证上岗,看护双回路切换装置人员上岗必须挂牌(机电管理部配发的牌)。
当正使用的这一回路风机专用线路出现故障时,切换装置必须可靠投入使用(即使用另一回路风机专用线路),确保掘进工作面的通风。
并汇报给调度指挥部和机电管理部,并组织人员处理故障。
故障处理完好后,要对线路进行空载试验,合格后使用。
运行过程中当在使用的切换装置出现故障时,必须将开关打至就地可靠投入使用,确保掘进工作面的通风。
并汇报给调度指挥部和机电管理部,并组织人员处理故障。
故障处理好后,要对故障的切换装置进行试验,合格后使用。
矿井双回路供电中断安全技术措施矿井双回路供电中断是指矿井供电系统的两个回路中,其中一个回路因故障或其他原因中断供电,而另一个回路仍然正常供电,以确保矿井照明和其他设备的正常运行。
为了保证矿井双回路供电中断的安全性,需要采取一系列的技术措施。
1.设计合理的电力系统架构:在矿井电力系统设计中,应采用双回路供电方案,确保两个回路相对独立且互不干扰。
回路的分布应尽量均匀,避免重要设备全部集中在一个回路上,导致其中一回路故障时无法正常供电。
2.电力设备的可靠性和备份:在矿井电力系统中,应选用具有较高可靠性的电力设备,如电缆、电线、开关设备等。
在设计上应考虑设备的备份,如备用开关、备用电源等,以备不时之需。
3.过载保护和断路器选择:为了防止电力设备的过载损坏,应在矿井电力系统中设置合适的过载保护装置,如熔断器、电流互感器等。
同时,在电力系统的设计中,还应考虑断路器的选择,确保在设备故障或其他问题发生时,能够及时切断电源。
4.接地保护措施:为了避免电力设备或电力系统出现安全事故,需要进行接地保护。
接地保护主要包括设备接地、电气设备绝缘检测和电阻接地等措施,以确保设备和人员的安全。
5.监测系统和报警装置:为了及时发现电力设备的故障,应在矿井电力系统中设置监测系统和报警装置。
监测系统可以实时监测电力设备的运行状态,如电压、电流、温度等参数,一旦发现异常情况,将及时报警,以便采取相应的应对措施。
6.安全操作规程和培训:在矿井供电中断安全技术措施的实施过程中,需要制定相应的安全操作规程,并对相关人员进行培训,使其了解并掌握矿井双回路供电中断的相关知识和技能,熟悉应急处理措施,提高他们的安全意识和应急反应能力。
7.定期检查和维护:为了确保矿井供电中断安全技术措施的有效性,需要定期对电力设备进行检查和维护,及时发现并处理设备的问题,确保其正常运行。
尤其是对于关键设备和重要回路,应加强监测和维护工作,以提高系统的可靠性和安全性。
(安全生产)供电安全技术措施矿井供电安全技术措施壹、对供电电源的几项安全措施1、为了保证对煤矿供电的安全性和可靠性,矿井应有俩回电源线路,俩回电源线路可来自不同变电所或同壹变电所的不同母线上,即于壹个电源发生故障的情况下,另壹回路仍能担负矿井全部负荷。
2、矿井的俩回电源线路上均不得分接任何负荷。
3、矿井主通风、提升及排水设备供电,必须设置备用电源,备用电源容量达到保安负荷的运行要求。
4、经由地面引入井下的供电线路必须于入井处装设避雷器,其接地电阻不得大于5Ω。
地面直接入井的轨道,排水管路,必须于井口附近进行不少于俩处的可靠接地,接地极的电阻不得大于5Ω。
俩接地极的距离应大于20米,通讯线路必须于入井处装设熔断器和避雷器,接地极的电阻不得大于1Ω。
5、为保证供电的安全性和可靠性,避雷装置及保护装置必须每俩年进行壹次检验。
6、于满足供电可靠和安全的前提下,仍应保证供电的质量,且力求系统简单、操作方便,使建设投资和运行维护费用低。
二、电气设备安全措施1、防爆电气设备入井前应检查其“产品合格证,煤矿矿用产品安全标志”及安全性能,检查合格且签发合格证后,方可入井。
2、矿井必须备有井上、下供电系统图、井下电气设备布置示意图和通讯系统图,且随情况变化定期填绘。
3、井下供电系统必须采取漏电保护、过流保护和接地保护。
4、接地网上任壹保护接地接地点的接地电阻值不得超过2Ω,每壹移动式和手持式电气设备至局部接地极之间的保护接地用的电缆芯线和接地连接导线的电阻值,不得超过1Ω,且且每季度进行壹次测定。
5、井下防爆电气设备的防爆性能检查,必须每月检查壹次,配电系统继电保护装置检查整定,每半年进行壹次,主要设备绝缘电阻每半年至少进行壹次检查。
6、井下不得带电检修、搬迁电气设备,电缆和电线。
检修或搬迁前必须切断电源,检查瓦斯,于其巷道风流中瓦斯浓度低于1.0%时。
再用和电源电压相适应的验电笔检验,检验无电后,方可进行导体对地放电。
仅供参考[整理] 安全管理文书二次接线安全技术措施日期:__________________单位:__________________第1 页共7 页二次接线安全技术措施.1概述二次系统在变电站安全,稳定,可靠的运行中起着重要作用,确保二次系统的正确接线,实现设计及装置的功能,显得尤其重要。
同时,二次接线工艺的好坏也直接影响到二次接线的综合质量,影响到二次系统的正常运行,所以,在本工程我们将以提高接线工艺,保证二次接线正确、可靠为目标,精心组织,精心施工,改进施工手段,严抓工艺质量。
为此,依照二次回路接线施工及验收规范,针对本工程二次接线工作实际,编制本安全技术措施。
.2二次回路接线安全技术措施.2.1 二次接线施工目标1、严格依照设计图纸施工,保证接线正确率达到100%,不发生除设计修改以外的改接线。
2、大力提高施工工艺,确保施工质量,达到并超过验收规范的要求。
.2.2 准备工作1、所有盘柜及端子箱安装工作全部结束后,要求施工单位做好柜内的清洁工作。
并做好屏柜周围的环境卫生,为二次接线工作提供一个整洁清爽的工作环境。
因安装位置空间狭小而拆除的屏柜门要作好标记,在利于保管和安全的地方统一放置。
2、由现场技术部门认真核查设计二次接线图,核实正确无误后,按屏柜、端子箱、配电装置,复印好施工用图。
并在复印图上将原设计图纸上未注明的电缆编号,二次线回路编号补齐,对容易引起混淆的地方做好特别说明。
3、与屏柜、端子箱、配电装置二次接线图一一对应准备好电缆芯线回路标号(胶木套)。
本工程配置了一台日本进口的电脑烫号机,专门用于胶木套的制作。
为提高胶木套制作效率,保证胶木套制作统一,第 2 页共 7 页由专人负责电脑烫号机的操作,维护和保养。
4、做好人员组织和培训。
二次回路接线要由熟悉二次工作、经验丰富的施工人员进行。
在工作前进行技术培训,明确二次接线各个工艺环节的技术要求,统一接线格式。
.2.3 二次回路接线技术要求及措施1、剥电缆:a、剥电缆外皮时,不得损伤电缆绝缘层,最好用专用电缆刀进行,电缆剥好后,按设计要求,应将屏蔽电缆的屏蔽层可靠接地。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
2020年双回路安全技术措施
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
2020年双回路安全技术措施
一、重大危险源及危害因素辨识
井下中央变电所,使用双回路供电,其中的一个回路属于地面直接送至井下660V电源,平时处于冷备状态。
一旦常用线路停电时将出现全矿停电、停风。
为缩短井下停风、停电时间,确保突发停电事件顺利进行,专门制定此专项技术措施,并对各配电点及要害机房进行了合理的人员组织安排。
二、作业概况
在煤矿开采过程中,随着开采水平的不断延深,机械化程度的提高,采、掘工作面单产、单掘量增加,瓦斯涌出量增大。
为杜绝瓦斯积聚和降低瓦斯浓度,采、掘工作面均采用局部通风机来供风。
只有局部通风机供电正常,才能保证采、掘工作面瓦斯不超限和不积聚,并保证煤炭安全生产。
据资料统计因停电、停风原因造成瓦斯爆炸
事故占煤矿瓦斯爆炸事故的49.6%,所以必须提高井下供电安全可靠性。
供电系统存在的问题和隐患
1、中央变电所高压单电源供电。
2、地面直接送至井下一趟660V电源,做备用电源。
3、此电缆做冷备状态,一旦常用线路停电,启动本线路。
三、变电站切换前的运行方式
左其线964→1#进线柜→10KV母线段→802出线柜→中央变电所进线高开→干式变压器→中央变电所运行;
四、变电站切换中的运行方式
1、左其线964→1#进线柜→10KV母线段→主变压器→低压母线段→井下660V升压器→1车场馈电→中央变电所由冷备用转为运行;
2、10KV母线段→802出线柜→中央变电所进线高开→干式变压器→中央变电所运行逐级停电,并拉出中央变电所进线高开开关小车。
五、35KV变电站切换完的运行方式
左其线964→1#进线柜→10KV母线段→主变压器→低压母线段→井下660V升压器→1车场馈电→中央变电所运行。
六、35KV变电站倒闸操作前的准备
1、检查切换前的运行方式中10KV母线段负荷情况;
2、10KV变电所当班配电工要提前填写好倒闸操作票并且在系统模拟图上模拟操作一次。

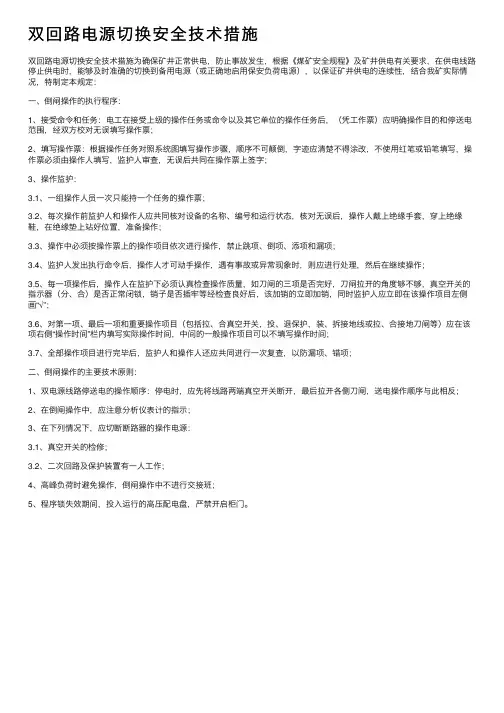

七、安全技术措施
1、作业准备
1、停电倒闸操作前,运行值班员必须根据切换前的运行方式、切换中的运行方式和切换后的运行方式填写倒闸操作票、在一次系统图上模拟操作一次。
2、停电倒闸操作前,运行值班员必须通知地面各高压用电场所停止设备运行、切断电源进线开关向10KV变电站汇报,井下部分由矿调度负责通知并向10KV变电站转达。
3、在发布和接受操作任务命令时,双方必须互通姓名、使用专业术语,高压设备还必须使用双重编号。
受令人接受任务时,应对
操作任务复诵无误后,将操作任务记入运行记录薄。
4、倒闸操作必须一人监护、一人操作,逐项按操作票进行。
5、倒闸操作时必须穿绝缘鞋、带绝缘手套。
6、非专职人员或非值班人员不得擅自操作电气设备。
7、10KV变电站、井下中央变电所、主扇风机房操作时必须有人在现场负责指挥。
8、井下各点恢复供电、设备恢复运行的命令必须由矿调度室下达。
9、变电所、配电点、用电场所停送电的倒闸操作和设备启停的操作按照各自的运行规程、操作规程执行。
10、地面各低压负荷的供电,在上级站所具备送电条件后,要联系上级站所方可送电,否则不与送电。
11、两电源进线回路分列运行期间,任何变配电所(点)禁止将各自的两回电源进线并列运行。
12、各级变电站所、配电点、用电场所的操作必须得到调度室的命令后方可进行,操作完毕立即向调度室汇报。
八、35KV变电站电源进线单回路运行期间的安全注意事项
1、运行值班员值班期间必须精力集中,搞好运行监视和记录工作。
2、运行值班员值班期间必须加强巡回检查的力度和质量。
3、发生任何跳闸都不得擅自恢复送电,必须立即向队值班员、矿调度汇报听候处理。
4、当发生进线电源失压的故障时,除立即查明故障外,必须立即向机电队值班员,向机电部、矿调度汇报听候处理。
