作业规程编制基本要求及编制概要
- 格式:doc
- 大小:42.00 KB
- 文档页数:10

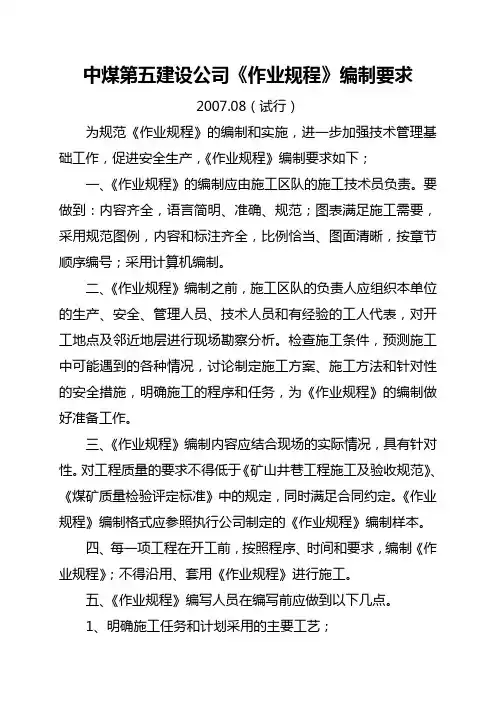

中煤第五建设公司《作业规程》编制要求2007.08(试行)为规范《作业规程》的编制和实施,进一步加强技术管理基础工作,促进安全生产,《作业规程》编制要求如下;一、《作业规程》的编制应由施工区队的施工技术员负责。
要做到:内容齐全,语言简明、准确、规范;图表满足施工需要,采用规范图例,内容和标注齐全,比例恰当、图面清晰,按章节顺序编号;采用计算机编制。
二、《作业规程》编制之前,施工区队的负责人应组织本单位的生产、安全、管理人员、技术人员和有经验的工人代表,对开工地点及邻近地层进行现场勘察分析。
检查施工条件,预测施工中可能遇到的各种情况,讨论制定施工方案、施工方法和针对性的安全措施,明确施工的程序和任务,为《作业规程》的编制做好准备工作。
三、《作业规程》编制内容应结合现场的实际情况,具有针对性。
对工程质量的要求不得低于《矿山井巷工程施工及验收规范》、《煤矿质量检验评定标准》中的规定,同时满足合同约定。
《作业规程》编制格式应参照执行公司制定的《作业规程》编制样本。
四、每一项工程在开工前,按照程序、时间和要求,编制《作业规程》;不得沿用、套用《作业规程》进行施工。
五、《作业规程》编写人员在编写前应做到以下几点。
1、明确施工任务和计划采用的主要工艺;2、熟悉现场情况,进行相关资料的分析研究;3、熟悉有关部门提供的技术资料;4、熟悉相关安全规程、施工规范、技术标准;六、掘进工作面作业规程一般应具备下列图纸。
1、巷道布置平、剖、断面图;3、预测地质平、剖面图;4、巷道开口大样图;5、巷道支护断面图;6、临时支护平、剖面图;7、掘进机截煤顺序图;8、设备布置示意图,供电系统图;9、炮眼布置正视图、侧视图、俯视图、装药结构示意图;10、通风系统图;11、运输系统、排水系统、防尘系统示意图;12、抽放瓦斯系统图;13、安全监测系统示意图;14、避灾路线示意图。
七、《煤矿安全规程》、《煤矿技术操作规程》、公司有关《管理规定》已有明确规定的,且又属于在《作业规程》中必须执行的条文,只需在《作业规程》中写上该条文的条、款号,在学习《作业规程》时一并贯彻其条款内容;未明确规定的,而在《作业规程》中需要规定的内容,必须在《作业规程》或《施工技术安全措施》中明确规定。
作业规程编制指南1000字作业规程是指对某个作业过程的安全生产操作规程的编制,是企业管理中很重要的内容之一。
编制作业规程可以规范生产操作流程,减少事故发生风险,提高作业效率,保障生产安全。
下面是作业规程编制的指南,供大家参考。
一、作业规程编制前的准备1.确定编制作业规程的工作组作业规程的编制需要有专人负责,工作组应该由负责该项工作的高级管理人员或专门的生产安全管理人员和技术人员组成。
组成工作组的人员应具备以下条件:熟悉该项工作的技术原理、有一定的管理经验、了解安全生产法规和行业标准等。
2.收集相关资料作业规程编制需要收集技术资料、设备资料、生产现场的相关数据、安全生产标准和法规等方面的资料。
在资料收集的过程中需要注重资料的完整、准确和及时性,对数据要认真核对。
3.确定编制的范围制定作业规程应确定作业的范围,包括作业场所、作业时间、作业环境、作业步骤等内容。
二、作业规程编制的要点1.制定安全措施在制定作业规程的过程中,需要注意保障安全,制定必要的安全措施,例如防火措施、防爆措施、防毒措施、防静电措施等。
对特别危险的操作和有重大风险的作业环节要增加加强安全措施。
2.注重风险评估在制定作业规程的过程中,需要对作业过程进行风险评估,从而对存在的风险进行分类,确定相应的风险等级,并制定相应的安全管理措施。
3.制定作业流程制定作业规程时,需要规范其操作流程,明确操作的标准化要求。
作业规程应包括操作步骤、操作方法、操作时限、质量要求等内容。
4.合理规划备料制定作业规程时,需要结合实际情况合理规划备料,保证物资供应充足,防止由于物资短缺或不足造成生产线中断或其他质量问题。
5.操作规程制定作业规程制定需要详细规范操作规程,明确操作规范、操作方法和工艺要求,同时对可能存在的危险进行提示和提醒。
6.审核与修改制定作业规程后,需要进行审核,确认其实施可行性。
同时,需要定期评估与修改,避免规程落后、不合适的情况出现。
三、作业规程编制的注意事项1.编制作业规程的过程应该重视标准化,注重文本的规范性、可操作性、可读性,要求语言质量高、表述清晰。

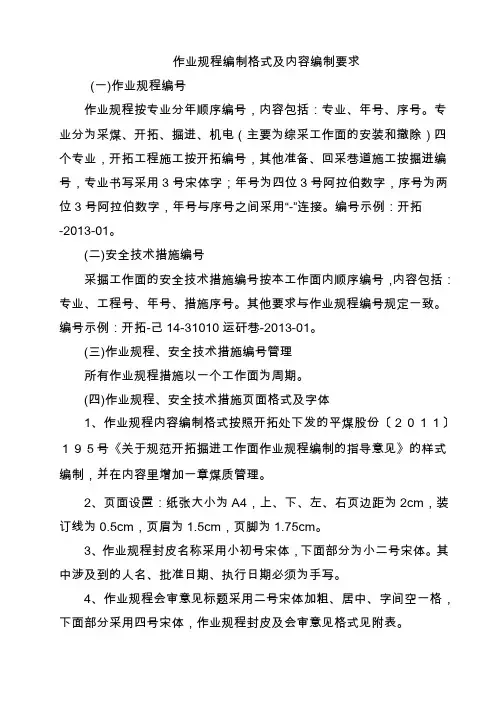

作业规程编制格式及内容编制要求(一)作业规程编号作业规程按专业分年顺序编号,内容包括:专业、年号、序号。
专业分为采煤、开拓、掘进、机电(主要为综采工作面的安装和撤除)四个专业,开拓工程施工按开拓编号,其他准备、回采巷道施工按掘进编号,专业书写采用3号宋体字;年号为四位3号阿拉伯数字,序号为两位3号阿拉伯数字,年号与序号之间采用“-”连接。
编号示例:开拓-2013-01。
(二)安全技术措施编号采掘工作面的安全技术措施编号按本工作面内顺序编号,内容包括:专业、工程号、年号、措施序号。
其他要求与作业规程编号规定一致。
编号示例:开拓-己14-31010运矸巷-2013-01。
(三)作业规程、安全技术措施编号管理所有作业规程措施以一个工作面为周期。
(四)作业规程、安全技术措施页面格式及字体1、作业规程内容编制格式按照开拓处下发的平煤股份〔2011〕195号《关于规范开拓掘进工作面作业规程编制的指导意见》的样式编制,并在内容里增加一章煤质管理。
2、页面设置:纸张大小为A4,上、下、左、右页边距为2cm,装订线为0.5cm,页眉为1.5cm,页脚为1.75cm。
3、作业规程封皮名称采用小初号宋体,下面部分为小二号宋体。
其中涉及到的人名、批准日期、执行日期必须为手写。
4、作业规程会审意见标题采用二号宋体加粗、居中、字间空一格,下面部分采用四号宋体,作业规程封皮及会审意见格式见附表。
5、作业规程“目录”两字为二号宋体加粗、居中、两字间空四格,与正文空一行,目录中章为四号宋体加粗,节为四号宋体,行间距为25。
6、作业规程内容中章的字体采用三号宋体加粗,节为四号宋体加粗,节内的“一、二、三……”等标题为四号宋体加粗,正文内容为四号宋体;表格标题为小四号宋体,表格内容为五号宋体,页眉、页脚为五号宋体;正文行间距为25;章、节标题段前0.5行、段后0.5行,表格标题段前0.5行,表格分页的要重写标题,并在标题上标注“附表1、附表2……”。

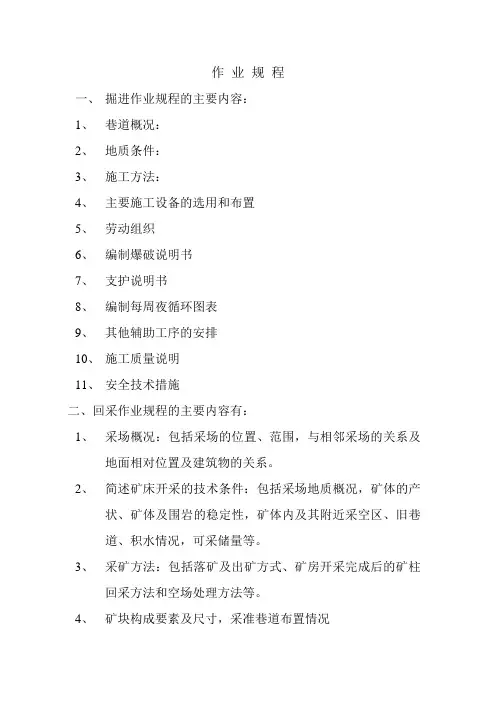

作业规程
一、掘进作业规程的主要内容:
1、巷道概况:
2、地质条件:
3、施工方法:
4、主要施工设备的选用和布置
5、劳动组织
6、编制爆破说明书
7、支护说明书
8、编制每周夜循环图表
9、其他辅助工序的安排
10、施工质量说明
11、安全技术措施
二、回采作业规程的主要内容有:
1、采场概况:包括采场的位置、范围,与相邻采场的关系及
地面相对位置及建筑物的关系。
2、简述矿床开采的技术条件:包括采场地质概况,矿体的产
状、矿体及围岩的稳定性,矿体内及其附近采空区、旧巷
道、积水情况,可采储量等。
3、采矿方法:包括落矿及出矿方式、矿房开采完成后的矿柱
回采方法和空场处理方法等。
4、矿块构成要素及尺寸,采准巷道布置情况
5、回采的生产工艺过程
6、回采的施工工序、技术措施、要求及劳动组织安排。
7、采场通风防尘措施
8、采场施工安全技术措施
9、主要技术经济指标,包括采场出矿强度及损失率、贫化率
等。
王村煤矿采掘作业规程编制指南第一章总则第一条为了规范煤矿作业规程的编制和实施,加强煤矿采掘工程的技术基础工作,促进安全生产,特编制(王村煤矿采掘作业规程编制指南)(以下简称〈指南〉)。
第二条编制煤矿作业规程的原则是:(一)必须严格遵守(中华人民共和国安全生产法)、(中华人民共和国煤炭法)、(中华人民共和国矿山安全法)、(煤矿安全监察条例)、(煤矿安全规程)等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。
(二)坚持“安全第一、预防为主”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段,提高经济效益。
(三)单项工程、单位工程开工之前,必须严格按照“一工程,一规程”的原则编制作业规程,不得沿用套用作业规程,严禁无规程组织施工第三条必须建立健全煤矿作业规程编制和实施的责任制度。
煤矿生产和建设企业由总工程师或技术负责人组织,做好煤矿作业规程的编制、审批、贯彻、管理等各个环节的工作。
第四条煤矿作业规程的编制应由施工单位的工程技术人员负责。
要做到:内容齐全,语言简明、准确、规范;图表满足施工需要,采用规范图例,内容和标注齐全,比例恰当、图面清晰,按章节顺序编号,采用计算机编制。
第五条编制煤矿作业规程,必须具备下列文件、资料:(一)已批准的有关设计(采区、综采工作面、基建工程等设计)文件、资料。
“(二)由地质测量部门提供的经过批准的地质说明书及施工现场地质条件变化的勘查资料。
(三)同一煤层或邻近工作面的矿压观测、瓦斯等级和煤尘的爆炸性、煤的自燃倾向性鉴定、矿井水害等资料。
(四)由通风部门提供的通风资料。
(五)由机电部门提供的供电系统图和机电设备资料。
(六)(煤矿安全规程)、《煤矿安全技术操作规程》等。
(七)有关安全生产的管理制度,如岗位责任制、工作面交接班制度、“一通三防”管理制度、爆破管理制度、巷道维修制度、机电设备维修保养制度、通风安全仪表使用维修制度等。
第六条煤矿作业规程编制之前,施工单位的负责人应组织本单位的生产、安全、管理人员、技术人员和有经验的工人代表,对开工地点及邻近煤层进行现场勘察。

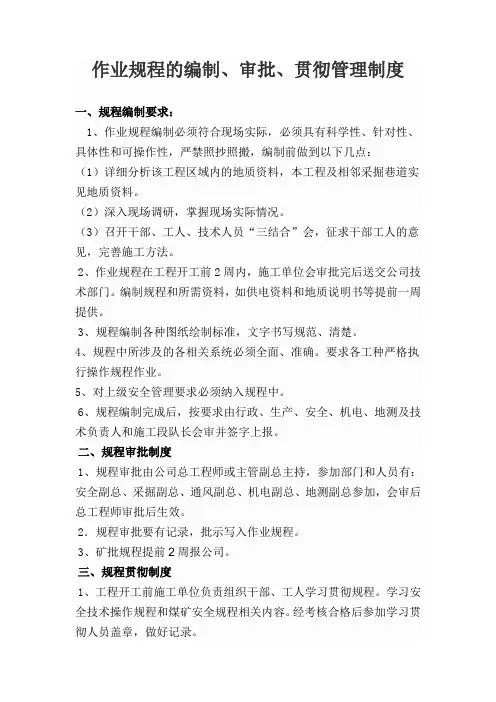

作业规程的编制、审批、贯彻管理制度
一、规程编制要求:
1、作业规程编制必须符合现场实际,必须具有科学性、针对性、具体性和可操作性,严禁照抄照搬,编制前做到以下几点:
(1)详细分析该工程区域内的地质资料,本工程及相邻采掘巷道实见地质资料。
(2)深入现场调研,掌握现场实际情况。
(3)召开干部、工人、技术人员“三结合”会,征求干部工人的意见,完善施工方法。
2、作业规程在工程开工前2周内,施工单位会审批完后送交公司技术部门。
编制规程和所需资料,如供电资料和地质说明书等提前一周提供。
3、规程编制各种图纸绘制标准,文字书写规范、清楚。
4、规程中所涉及的各相关系统必须全面、准确。
要求各工种严格执行操作规程作业。
5、对上级安全管理要求必须纳入规程中。
6、规程编制完成后,按要求由行政、生产、安全、机电、地测及技术负责人和施工段队长会审并签字上报。
二、规程审批制度
1、规程审批由公司总工程师或主管副总主持,参加部门和人员有:安全副总、采掘副总、通风副总、机电副总、地测副总参加,会审后总工程师审批后生效。
2.规程审批要有记录,批示写入作业规程。
3、矿批规程提前2周报公司。
三、规程贯彻制度
1、工程开工前施工单位负责组织干部、工人学习贯彻规程。
学习安全技术操作规程和煤矿安全规程相关内容。
经考核合格后参加学习贯彻人员盖章,做好记录。
2、规程学习贯彻率必须达到100%,没参加学习或不合格人员不准入井作业。

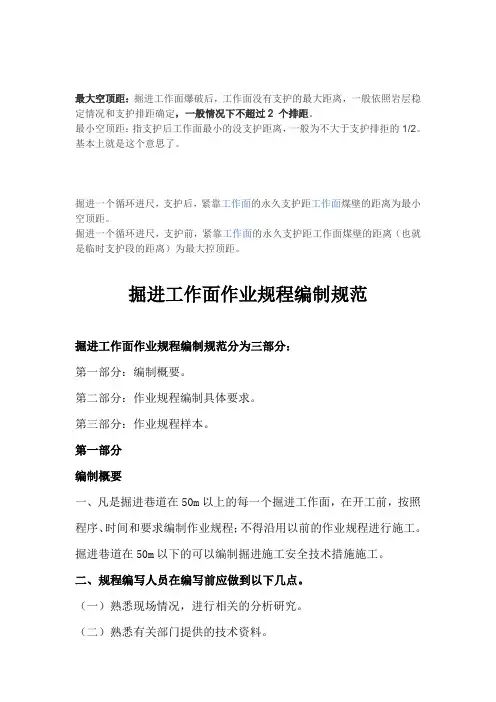

最大空顶距:掘进工作面爆破后,工作面没有支护的最大距离,一般依照岩层稳定情况和支护排距确定,一般情况下不超过2 个排距。
最小空顶距:指支护后工作面最小的没支护距离,一般为不大于支护排拒的1/2。
基本上就是这个意思了。
掘进一个循环进尺,支护后,紧靠工作面的永久支护距工作面煤壁的距离为最小空顶距。
掘进一个循环进尺,支护前,紧靠工作面的永久支护距工作面煤壁的距离(也就是临时支护段的距离)为最大控顶距。
掘进工作面作业规程编制规范掘进工作面作业规程编制规范分为三部分:第一部分:编制概要。
第二部分:作业规程编制具体要求。
第三部分:作业规程样本。
第一部分编制概要一、凡是掘进巷道在50m以上的每一个掘进工作面,在开工前,按照程序、时间和要求编制作业规程;不得沿用以前的作业规程进行施工。
掘进巷道在50m以下的可以编制掘进施工安全技术措施施工。
二、规程编写人员在编写前应做到以下几点。
(一)熟悉现场情况,进行相关的分析研究。
(二)熟悉有关部门提供的技术资料。
(三)明确施工任务和计划采用的主要工艺。
三、作业规程一般应具备下列图纸。
1、巷道布置平面图和巷道关系剖面图(倾斜方向)(1:2000或1:1000)。
2、综合柱状图(1:100或1:200)3、地质平面图、剖面图(1:1000或1:2000)。
4、有煤与瓦斯突出的瓦斯地质图(1:1000或1:2000)。
5、巷道永久支护平面图、剖面图(1:50100)。
6、临时支护平面图、剖面图(1:50或1:100)。
7、水沟断面图(1:50)8、巷道断面图(1:50)9、巷道开口大样图10、特殊工程大样图(1:50或1:100)11、绘制设备布置示意图。
12、绘制掘进机截割顺序图。
13、炮眼布置正面图、俯视平面图、剖面图,14、炮眼装药结构示意图。
15、运输系统示意图。
16、通风系统示意图。
17、压风系统示意图。
18、抽采瓦斯系统示意图。
19、防尘系统示意图。
20、安全监测仪器仪表布置示意图。
采煤工作面作业规程编制标准采煤作业规程编制概要一、每一个采煤工作面开采前,必须按照程序、时间和要求,编制采煤工作面作业规程。
二、规程编写人员在编写前应做到以下几点:(一)熟悉现场情况,进行相关的生产技术分析研究。
(二)熟悉有关部门提供的技术资料。
(三)明确施工任务和计划采用的主要工艺。
三、采煤作业规程一般应具备下列图纸:(一)工作面综合柱状图(1:200)。
(二)工作面平面布置图、剖面图(1:1000 或 1:2000)。
(三)运输巷、回风巷断面图(1:50)。
(四)工作面(采场)及巷道布置平面图、剖面图(工作面最大、最小控顶距、支柱排距、绞接顶梁悬臂长度等,1:100 或 1:200)。
(五)采煤机进刀示意图。
(六)炮眼布置图(正、平、剖示图,1:50 或 1:100)。
(七)工作面设备布置示意图。
(八)工作面、运输巷、回风巷及端头支护示意图(平、剖面图)。
(九)正规循环作业图。
(十)运输巷、回风巷加强支护断面图(1:50)。
(十一)运输系统示意图。
(十二)通风、压风管路系统示意图。
(十三)瓦斯抽采系统示意图。
(十四)排水系统示意图。
(十五)供电照明、通信、信号系统示意图。
(十六)消防防尘管路系统示意图。
(十七)安全监控系统布置示意图。
(十八)避灾路线示意图。
(十九)注浆系统图。
(二十)注氮系统图。
四、采用对拉、顺拉等方式布置采煤工作面时,应视作同一个采煤工作面编制作业规程,必须明确规定相关内容。
五、特殊开采,“三下”开采,以及开采有冲击地压的煤层,必须编制专门的开采设计和安全技术措施。
六、采煤工作面在以下情况下需编制专项安全技术措施。
(一)工作遇顶底板松软、过断层、过老空、过煤柱、过冒顶区,以及托伪顶开采。
(二)工作面初次放顶及收尾。
(三)工作面进行机电设备安装、采完撤除。
(四)采用水砂充填法清理因跑沙堵塞的倾斜巷道前。
(五)试验新技术、新工艺、新设备、新材料。
(六)《煤矿安全规程》规定中要求其他需要编制的专项安全技术措施。
为更进一步规范我矿作业规程编制、审批、贯彻、实施、复审工作,使作业规程能有效地指导井下生产作业、施工组织及规范作业人员现场操作,真正实现安全有效,特制定本管理制度:一、总则1、采掘工作面作业规程应充分体现国家及煤炭行业的技术政策,积极推广新技术、新工艺、新材料、新成果、新标准,依靠科学技术,提高煤炭资源回收率,不断推进企业安全、稳定、高效发展。
2、作业规程在编制过程中,应选择最佳正规循环作业方式,合理配置劳动力资源,降低材料消耗,发挥设备效能,大力促进安全高效矿井建设。
3、作业规程必须贯彻党和国家的安全生产方针,全面落实《煤矿安全规程》及《安全生产标准化》,采区可靠的安全技术措施,搞好安全生产标准化建设,确保现场安全施工。
4、推进现代化管理方法,应把系统工程、价值工程等先进管理方法应用到采掘生产中,使采掘工作面的管理逐步走向科学化。
规范化。
5、作业规程作为煤矿“三大规程”之一,在编制、审批、贯彻及实施过程中,要体现出权威性。
编制内容要严密、科学,审批程序要规范,对于违反作业规程的行为,要追究责任,并赋予处罚。
二、作业规程编制:1、作业规程编制必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》、《安全生产标准化》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。
2、坚持“安全第一、预防为主、综合管理”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段。
3、作业规程的编制必须严格按照“一工程,一规程严禁无规程组织施工。
4、由各生产连队技术员负责对作业规程进行编制,并做到:内容齐全、计量单位符合国家标准、专业术语正确规范;图表满足施工要求,采用规范图例,内容标准齐全,比例恰当,图面清晰,按章节顺序编制等。
5、编制作业规程时,规程的工程质量等标准,均应高于或者等同于《煤矿安全规程》、《安全生产标准化》等其他国家或者行业标准,不得低于国家行业工程质量检验评定标准。

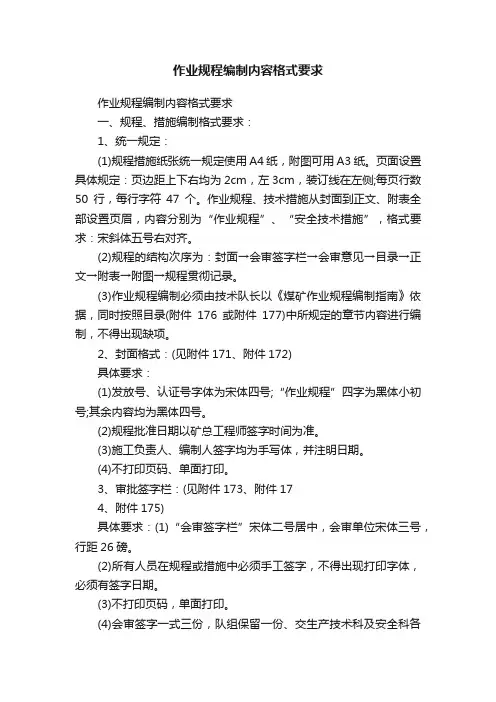

作业规程编制内容格式要求作业规程编制内容格式要求一、规程、措施编制格式要求:1、统一规定:(1)规程措施纸张统一规定使用A4纸,附图可用A3纸。
页面设置具体规定:页边距上下右均为2cm,左3cm,装订线在左侧;每页行数50行,每行字符47个。
作业规程、技术措施从封面到正文、附表全部设置页眉,内容分别为“作业规程”、“安全技术措施”,格式要求:宋斜体五号右对齐。
(2)规程的结构次序为:封面→会审签字栏→会审意见→目录→正文→附表→附图→规程贯彻记录。
(3)作业规程编制必须由技术队长以《煤矿作业规程编制指南》依据,同时按照目录(附件176或附件177)中所规定的章节内容进行编制,不得出现缺项。
2、封面格式:(见附件171、附件172)具体要求:(1)发放号、认证号字体为宋体四号;“作业规程”四字为黑体小初号;其余内容均为黑体四号。
(2)规程批准日期以矿总工程师签字时间为准。
(3)施工负责人、编制人签字均为手写体,并注明日期。
(4)不打印页码、单面打印。
3、审批签字栏:(见附件173、附件174、附件175)具体要求:(1)“会审签字栏”宋体二号居中,会审单位宋体三号,行距26磅。
(2)所有人员在规程或措施中必须手工签字,不得出现打印字体,必须有签字日期。
(3)不打印页码,单面打印。
(4)会审签字一式三份,队组保留一份、交生产技术科及安全科各一份。
4、会审意见:具体要求:(1)“会审意见”宋体二号居中,会审意见条数据实际情况而定,会审意见内容字体为宋体四号。
(2)不打印页码、单面打印。
5、目录:(见附件176、附件177)具体要求:(1)“目录”宋体二号居中,章用黑体小三,节用宋体四号,章节空二个字符。
(2)标明章节所在页码,并用点画线对齐。
(3)双面打印,页码居中。
6、正文:(1)章用宋体二号加黑,节用宋体三号,其余全部为宋体四号。
表格文字:表头文字四号宋体,表内文字可根据具体情况定为小四、五号宋体。
作业规程编制原则及标准(一)作业规程编制原则1、作业规程编制必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规程和相关技术规范。
2、必须坚持“安全第一、预防为主”的方针,积极推广使用新技术、新工艺、新设备、新材料和先进的管理手段,不断提高矿井管理水平。
3、单位工程、单项工程开工前,必须严格按照“一工作面、一规程”的原则编制作业规程,不得沿用套用作业规程,严禁无规程组织生产。
(二)作业规程和安全技术措施均由施工单位编制(串联通风、恢复通风、瓦斯排放安全技术措施由通风队编写)。
作业规程和安全技术措施编制要做到内容齐全,语言简明,准确规范,思路清晰,易于理解;图表满足生产需要,采用规范图例,内容和标注齐全,比例恰当、图面清晰,按章节顺序编号,具有较强的针对性和可操作性,要做到章节标准化,各类图表格式化,采用计算机编制。
(三)编制作业规程,必须具备下列文件及资料:1、已经批准的有关设计(采区、综采工作面等设计)文件及资料;2、地质测量部门提供的经过批准的地质说明书;3、临近工作面的矿压观测、瓦斯等级、煤尘爆炸性、煤层自燃倾向性鉴定及水害等资料;4、由通风部门提供的通风资料;5、由机电部门提供的供电系统图和机电设备资料;6、《煤矿安全规程》、《煤矿安全技术操作规程》等;7、有关安全生产的管理制度,如岗位责任制、工作面交接班制度、“一通三防”管理制度、爆破管理制度、巷道维修制度、机电设备维修保养制度、通风安全仪表使用维修制度等。
(四)作业规程编制前,由矿总工程师或副总工程师组织各专业生产管理人员、技术人员和有经验的工人代表,对工作面煤层、地质构造、工作面四邻情况进行现场勘查。
检查现场的生产条件、预测生产中可能遇到的各种情况,讨论制定有针对性的安全措施,明确生产程序和任务,为作业规程编制做好准备工作。
作业规程编制基本要求及专项措施编制柴俊平三交河煤矿二〇一四年八月十五日作业规程编制基本要求及编制概要煤矿作业规程是规范采掘工程技术管理、现场管理,协调各工序、工种关系,落实安全技术措施、保障安全生产的准则,是煤矿贯彻安全生产方针、法律、法规,落实安全生产责任制的具体体现。
因此,编制好煤矿采掘工作面作业规程,是矿井正规作业、安全生产的重要环节,必须高度重视。
由于工作面不同,在质条件有差异,技术装备不同,要求作业规程必须针对实际进行编制。
煤矿安全生产的重点在采掘工作面。
据统计,煤矿事故80%以上发生在采掘工作面。
事故发生的原因,往往与作业规程不规范、内容不完善、程序缺失、责任不明确、技术措施针对性不强、不能正确指导现场施工有关。
因此,制定好采掘作业规程是非常重要的。
一、基本要求第一编制煤矿作业规程的原则(一)必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。
(二)坚持“安全第一,预防为主”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段,提高经济效益。
(三)单项工程、单位工程(单项工程是指具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程。
如工厂中的生产车间、办公楼、住宅;学校中的教学楼、食堂、宿舍等,它是工程项目的组成部分。
单位工程是指具有单独设计和独立施工条件,不能独立发挥生产能力或效益的工程,它是单项工程的组成部分。
如生产车间这个单项工程是由厂房建筑工程和机械设备安装工程等单位工程所组成。
两者的区别主要是看它竣工后能否独立地发挥整体效益或生产能力)开工前,必须严格按照“一工程,一规程”的原则编制作业规程,不得沿用、套用作业规程,严禁无规程组织施工。
第二必须建立健全煤矿作业规程编制和实施的责任制度。
煤矿生产和建设企业由总工程师或技术负责人组织,做好煤矿作业规程的编制、审批、贯彻、管理等各个环节的工作。
作业规程编制指南一、引言作业规程是为了保障工作的高效性和安全性而制定的一系列规定和流程的文件。
编制作业规程可以帮助组织提高工作的规范性和管理的科学性,促进员工对工作流程的理解和执行。
二、编制原则编制作业规程应遵循以下原则:1.合理性原则:作业规程应根据实际工作情况和需求进行制定,确保规程的内容与实际操作一致。
2.安全性原则:作业规程应充分考虑安全因素,确保员工在工作过程中可以遵循正确的操作流程,预防事故和危险。
3.可操作性原则:作业规程的内容应简明易懂,条理清晰,便于员工理解和执行。
4.易更新原则:作业规程应与工作实践的发展同步更新,以适应不断变化的工作环境和需求。
三、编制步骤1.确定编制目标:明确编制作业规程的目的和内容范围,以及需要涵盖的工作流程和规定。
2.收集信息:通过观察、调查、会议等方式,收集与目标相关的操作方法、流程要求、安全规范等信息。
3.初步拟稿:根据收集到的信息,初步拟定作业规程的内容框架,并明确各项规定和流程的顺序和关系。
4.内部审查:提交拟稿版本给相关部门或人员进行审查和修改,确保作业规程的合理性和实操性。
5.外部审查:将经过内部审查的作业规程版本提交给其他相关部门或人员进行审查和修改,获取更广泛的意见和建议。
6.修订终稿:根据内外部审查的意见和建议,修订作业规程,使其更加合理和可操作。
7.批准发布:由相关主管部门或领导批准最终版本的作业规程,并发布给员工使用。
8.培训和执行:对员工进行相关的培训,使他们了解和理解作业规程的内容和要求,并能够准确执行。
四、编制内容作业规程的内容应包括以下方面:1.任务目标和背景:明确作业的目标和意义。
2.作业前准备:列出作业前的准备工作和要求,包括设备准备、材料准备、环境准备等。
3.作业步骤和流程:按照任务的先后顺序,详细列出每个步骤和流程,并说明各个环节的要求和注意事项。
4.安全措施:列出作业过程中需要采取的安全措施,包括个人防护措施、设备安全要求、应急处理等。
XXXXX采掘工作面作业规程标准化管理的若干规定第一章总则第一条采掘工作面作业规程(以下简称作业规程)应充分体现国家及煤炭行业的技术政策,积极推广新技术、新工艺、新材料、新成果,依靠科学技术,提高煤炭资源回收率,不断推进企业持续、稳定、和谐发展。
第二条作业规程必须贯彻党和国家的安全生产方针,全面落实《煤矿安全规程》,采取可靠的安全技术措施,搞好煤矿安全质量标准化,确保现场施工安全。
第三条作业规程在编制过程中,应选择最佳正规循环作业方式,合理配置劳动力资源,合理利用工时,降低材料消耗,发挥设备效能,大力促进安全高效矿井建设。
第四条推进现代化管理方法,应把系统工程、价值工程等先进管理方法应用到采掘生产中,使采掘工作面的管理逐步走向科学化、规范化。
第五条作业规程作为煤矿“三大规程”之一,在编制、审批、贯彻执行过程中,要体现出权威性。
编制内容要严密、科学;审批程序要规范;对于违反作业规程的行为,要追究责任,并给予处罚。
第二章作业规程编制第六条采掘作业规程的编制,分别由采煤或掘进副总工程师指导、生产技术科或开拓科协助、施工单位安全第一责任者督促、施工单位的技术员负责编制。
其中,采煤工作面作业规程在投产以前20天、掘进工作面作业规程在开工以前15天编制完毕。
第七条采煤工作面作业规程编制依据:(一)地质测量部门提供的工作面水文、地质说明书及防治水设计方案。
(二)技术科提供的相邻工作面的各项矿压观测资料,采煤工作面支护方式及支柱(架)初撑力、支护密度的确定,底板比压的测定。
(三)总办、机电、综机等部门提供运输、供电、供排水、液压系统图和设备安装图。
(四)通风、防突部门提供的采煤工作面“一通三防”和防突设施,瓦斯含量、瓦斯等级、煤尘爆炸指数、自然发火等数据,以及瓦斯综合治理设计、防突工程(专项)措施。
(五)开拓部门提供的工作面两巷支护形式、硐室、隐蔽工程等资料。
(六)其它深入现场实地调查取得的资料。
第八条采煤工作面初采初放安全技术措施,要作为作业规程的独立章节,并包括以下内容:(一)施工单位成立的初采初放领导小组及其工作制度。
作业规程编制基本要求及专项措施编制柴俊平三交河煤矿二〇一四年八月十五日作业规程编制基本要求及编制概要煤矿作业规程是规范采掘工程技术管理、现场管理,协调各工序、工种关系,落实安全技术措施、保障安全生产的准则,是煤矿贯彻安全生产方针、法律、法规,落实安全生产责任制的具体体现。
因此,编制好煤矿采掘工作面作业规程,是矿井正规作业、安全生产的重要环节,必须高度重视。
由于工作面不同,在质条件有差异,技术装备不同,要求作业规程必须针对实际进行编制。
煤矿安全生产的重点在采掘工作面。
据统计,煤矿事故80%以上发生在采掘工作面。
事故发生的原因,往往与作业规程不规范、内容不完善、程序缺失、责任不明确、技术措施针对性不强、不能正确指导现场施工有关。
因此,制定好采掘作业规程是非常重要的。
一、基本要求第一编制煤矿作业规程的原则(一)必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿山安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。
(二)坚持“安全第一,预防为主”的方针,积极推广、采用新技术、新工艺、新设备、新材料和先进的管理手段,提高经济效益。
(三)单项工程、单位工程(单项工程是指具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程。
如工厂中的生产车间、办公楼、住宅;学校中的教学楼、食堂、宿舍等,它是工程项目的组成部分。
单位工程是指具有单独设计和独立施工条件,不能独立发挥生产能力或效益的工程,它是单项工程的组成部分。
如生产车间这个单项工程是由厂房建筑工程和机械设备安装工程等单位工程所组成。
两者的区别主要是看它竣工后能否独立地发挥整体效益或生产能力)开工前,必须严格按照“一工程,一规程”的原则编制作业规程,不得沿用、套用作业规程,严禁无规程组织施工。
第二必须建立健全煤矿作业规程编制和实施的责任制度。
煤矿生产和建设企业由总工程师或技术负责人组织,做好煤矿作业规程的编制、审批、贯彻、管理等各个环节的工作。
第三煤矿作业规程的编制应由施工单位的工程技术人员负责。
要做到:内容齐全,语言简明、准确、规范;图表满足施工需要,采用规范图例,内容和标注齐全,比例恰当、图面清晰,按章节顺序编号;采用计算机编制。
第四编制煤矿作业规程,必须具备的文件、资料:(一)已批准的有关设计(采区、综采工作面、基建工程等设计)文件、资料。
(二)由地质测量部门提供的经过批准的地质说明书及施工现场地质条件变化的勘查资料。
(三)同一煤层或临近工作面的矿压观测,瓦斯等级和煤尘的爆炸性、煤的自燃倾向性鉴定,水害等资料。
(四)由通风部门提供的通风资料。
(五)由机电部门提供的供电系统图和机电设备资料。
(六)《煤矿安全规程》、《煤矿安全技术操作规程》等。
(七)有关安全生产的管理制度,如岗位责任制、工作面交接班制度、“一通三防”管理制度、爆破管理制度、巷道维修制度、机电设备维修保养制度、通风安全仪表使用维修制度等。
第五煤矿作业规程编制前,施工单位的负责人应组织本单位的生产、安全、管理人员、技术人员和有经验的工人代表,对开工地点及临近煤层进行现场勘察。
检查现场的施工条件,预测施工中可能遇到的各种情况,讨论制定有针对性的安全措施,明确施工的程序和任务,为煤矿作业规程的编制做好准备工作。
第六煤矿作业规程编制内容应结合现场的实际情况,具有针对性。
对工程质量的要求不得低于《煤矿安全质量标准化标准及考核评级办法》中的规定。
第七工程技术人员完成煤矿作业规程编制后,应征求施工单位负责人的意见,获得同意并签字后,方可上报审批。
第八煤矿作业规程的审批,由矿总工程师或技术负责人负责组织进行,并应由生产技术、安全、通风、地测、计划、机电、运输、煤质、劳资等相关部门进行集体会审;各部门都要提出审查意见并签字,最后由总工程师或技术负责人审批。
经批准的作业规程文本要按企业或地区行业管理区划进行统一编号,并在生产技术、安全等部门备案。
第九煤矿作业规程的贯彻学习,必须在工作面开工前完成;由施工单位负责人组织参加施工的人员学习,应由编制本规程的技术人员负责贯彻。
参加学习的人员,经考试合格方可上岗。
考试合格人员的考试成绩应登记在本规程的学习考试记录表上,并签字。
第十煤矿作业规程应由主管负责人(大中型矿井为主管生产的负责人,小型矿井为矿长)签字并组织执行,施工单位负责人负责实施。
所有现场工作人员都必须按照作业规程进行作业和操作。
第十一对煤矿作业规程的实施应进行全过程、全方位的管理,重点抓好下列工作:(一)工程技术人员负责施工现场规程的指导、落实、修改和补充工作。
(二)应定期复查作业规程执行情况。
(三)从开工之日起,至少每月应重新学习一次煤矿作业规程。
(四)工作面地质、施工条件发生变化时,必须及时修改补充安全技术措施,并履行审批和贯彻程序。
(五)施工结束后,应写出作业规程的执行总结,送交生产技术部门,连同煤矿作业规程及修改补充措施一起存档。
存档的作业规程文本、电子文档不得修改,一般应保持3年以上。
第十二煤矿企业应把煤矿作业规程的编制执行作为安全检查的重要内容,组织生产技术、安全、通风等部门对煤矿作业规程及其执行情况,进行定期和不定期的监督检查。
发现生产现场不按规程要求施工,应责令及时整改;如有规程不满足现场需要的情况,应责令其及时补充、修改。
第十三煤矿应每年至少组织一次煤矿作业规程检查、评比、奖励活动,不断总结经验,提高规程的编审质量。
第十四上级部门对作业规程的编制及实施监督监察时,对检查出的问题和隐患,必须认真、及时地进行整改。
第十五对于违反煤矿作业规程所造成的各类事故,要按照“四不放过”(事故原因未查清不放过;事故责任人未受到处理不放过;事故责任人和广大群众没有受到教育不放过;事故没有制订切实可行的整改措施不放过)的原则,严格进行追查处理,以便吸取教训,进一步抓好安全生产。
第十六其它规定要求(一)每一个工作面,在开工前,按照程序、时间和要求,编制作业规程;不得沿用、套用作业规程进行施工。
(二)规程编写人员在编写前应做到以下几点:1、明确施工任务和计划采用的主要工艺。
2、熟悉现场情况,进行相关的分析研究。
3、熟悉有关部门提供的技术资料。
(四)作业规程中的采矿、地质、通风、机电、运输等专业术语和图例、计算公式一律以《煤炭工业矿井设计规范》、《煤矿生产能力核定标准》、《煤矿采矿工程设计手册》和《煤矿电工手册》为准。
作业规程实行各矿统一编号,具体由各矿规定。
(五)作业规程内容的字体为宋体字,字号为小四,章节题目加粗,“会审意见”、“处理意见”和“目录”为宋体,三号,加粗,其它为小四宋体字,文字部分行距为1.5倍,上下章节间隔一行。
(六)规程封面“××作业规程”用黑体字并加粗,字号为二号,其它为黑体字,字号为四号。
(七)作业规程用A4纸张双面打印,文字和表格页面设置上下各为2.8cm,左右各2.5cm,页码设置在页面下端中间位置。
页码设置“第×页,总×页”。
(八)作业规程施工前发放到以下部门并落实专人管理:施工工区、生产技术部门、矿调度室、安全部门、机电部门、通风部门等。
(九)作业规程按章节附图表,并按顺序编号。
作业规程附图编号规定:如附图5-3-16,其中5——表示第五章,3——表示第五章第三个附图编号,16——表示作业规程从第一章第一个附图到第五章的第三个附图的总顺序编号,以此类推。
(十)《煤矿安全规程》、《煤矿安全技术操作规程》、上级文件中已有明确规定的,且又属于在作业规程中必须执行的条文,只需在作业规程中写上该条文的条、款号,在学习作业规程时一并贯彻其条文内容;未明确规定的,而在作业规程中需要规定的内容,必须在作业规程或施工措施中明确规定。
二专项措施编制要求专项安全技术措施,由施工单位的工程技术人员根据施工现场生产条件发生变化的实际情况进行编写。
编写的专项安全技术措施要有预见性、针对性、可行性。
编制前,编写人员必须先到现场勘查工作面的实际情况,掌握现场施工条件;要使安全技术专项措施符合工程设计文件的规定。
编制专项安全技术措施,要参照工作面作业规程的编制、审批、贯彻程序进行。
编制的专项安全技术措施要按照先后顺序进行编号,作为工作面作业规程的附件。
一、开掘工作面专项安全技术措施编制(一)出现下列情况之一者,应编写专项安全技术措施:1、施工过程中突然遇到地质构造,过较大的断层、褶曲构造、老空,瓦斯异常、透水等;2、遇冒顶区,应力集中区;3、施工过程中遇松软的煤、岩层或流沙性地层;4、施工现场地质条件、施工方法、支护方式发生变化,与作业规程不符;5、作业规程有关规定不具体或未包括的内容;6、其他可能受到危害或威胁的施工现场。
(二)安全技术专项措施编制的内容:1、施工方法、工艺、工序安排等;2、支护方式和支护材料;3、生产系统与原规程不同的,在措施中说明;4、工程的规格尺寸等,要有附图;5、其他与措施有关的内容。
(三)巷道贯通专项安全技术措施:1、必须符合《煤矿安全规程》第一百零八条的规定;2、工序安排,在掘进巷道贯通前,综合机械化掘进巷道在相距50m 前、其它巷道在相距20m前,只准从一个掘进工作面向前贯通,另一个工作面必须停止作业等;3、工作面加强顶板支护的支护方式;4、贯通前长探短掘,明确探眼的位臵、角度、深度、数量,附三视图;5、制定爆破制度,设定警戒位臵,对有关设施采取保护措施;6、水、火、瓦斯及有害气体的检查和处理办法;7、贯通前通风,贯通后调风的方法,附贯通前后通风示意图;8、有水患的巷道贯通,制定探水、放水、排水的办法。
(四)出现下列情况之一时,必须重新编写作业规程:1、地质条件和围岩有较大变化;2、改变了原巷道规格和支护形式;3、改变了原施工工艺和主要工序安排;4、原作业规程与现场情况不符,失去可操作性。
二、回采工作面专项措施编制要求(一)采煤工作面在以下情况下需编制专项安全技术措施1、采煤工作遇顶底板松软、过断层、过老空、过煤柱、过冒顶区,以及托伪顶开采。
2、采煤工作面初次放顶及收尾。
3、采煤工作面进行机电设备安装、采完撤除。
4、试验新技术、新工艺、新设备、新材料。
5、《煤矿安全规程》规定中要求其他需要编制的专项安全技术措施。
(二)采煤工作面在以下情况下需对原作业规程进行修改或补充完善1、现场地质条件与提供的地质说明书不符。
2、现场需要采用与作业规程规定不同的工艺。
3、采煤工作面以及运输巷、回风巷加强支护方式、支护强度需要进行变更。
4、发现作业规程有遗漏。
5、《煤矿安全规程》等规定的其他需要修改、补充的内容。
(三)出现下列情况之一时必须重新编制作业规程1、改变了原采煤工艺和主要工序安排。
2、原作业规程与现场不符,失去可操作性。
