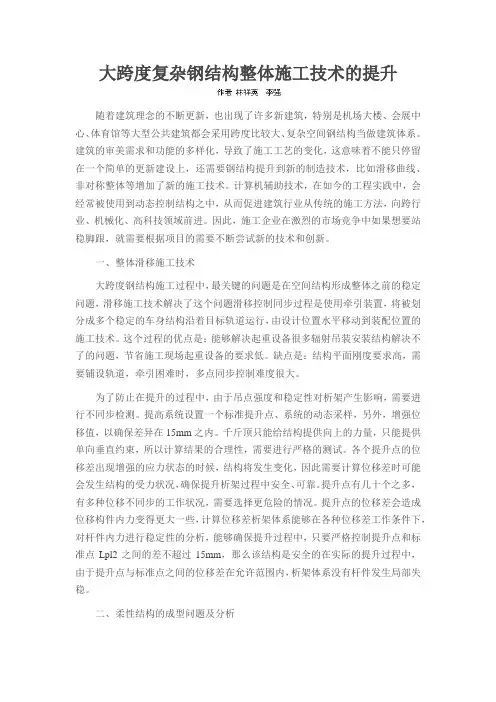

大跨度复杂钢结构整体施工技术的提升随着建筑理念的不断更新,也出现了许多新建筑,特别是机场大楼、会展中心、体育馆等大型公共建筑都会采用跨度比较大、复杂空间钢结构当做建筑体系。
建筑的审美需求和功能的多样化,导致了施工工艺的变化,这意味着不能只停留在一个简单的更新建设上,还需要钢结构提升到新的制造技术,比如滑移曲线、非对称整体等增加了新的施工技术。
计算机辅助技术,在如今的工程实践中,会经常被使用到动态控制结构之中,从而促进建筑行业从传统的施工方法,向跨行业、机械化、高科技领域前进。
因此,施工企业在激烈的市场竞争中如果想要站稳脚跟,就需要根据项目的需要不断尝试新的技术和创新。
一、整体滑移施工技术大跨度钢结构施工过程中,最关键的问题是在空间结构形成整体之前的稳定问题,滑移施工技术解决了这个问题滑移控制同步过程是使用牵引装置,将被划分成多个稳定的车身结构沿着目标轨道运行,由设计位置水平移动到装配位置的施工技术。
这个过程的优点是:能够解决起重设备很多辐射吊装安装结构解决不了的问题,节省施工现场起重设备的要求低。
缺点是:结构平面刚度要求高,需要铺设轨道,牵引困难时,多点同步控制难度很大。
为了防止在提升的过程中,由于吊点强度和稳定性对析架产生影响,需要进行不同步检测。
提高系统设置一个标准提升点、系统的动态采样,另外,增强位移值,以确保差异在15mm之内。
千斤顶只能给结构提供向上的力量,只能提供单向垂直约束,所以计算结果的合理性,需要进行严格的测试。
各个提升点的位移差出现增强的应力状态的时候,结构将发生变化,因此需要计算位移差时可能会发生结构的受力状况,确保提升析架过程中安全、可靠。
提升点有几十个之多,有多种位移不同步的工作状况,需要选择更危险的情况。
提升点的位移差会造成位移构件内力变得更大一些,计算位移差析架体系能够在各种位移差工作条件下,对杆件内力进行稳定性的分析,能够确保提升过程中,只要严格控制提升点和标准点Lpl2之间的差不超过15mm,那么该结构是安全的在实际的提升过程中,由于提升点与标准点之间的位移差在允许范围内,析架体系没有杆件发生局部失稳。

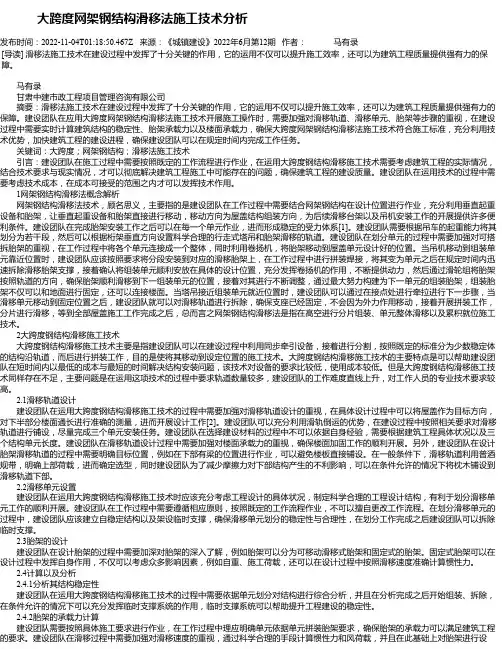

大跨度网架钢结构滑移法施工技术分析发布时间:2022-11-04T01:18:50.467Z 来源:《城镇建设》2022年6月第12期作者:马有录[导读] 滑移法施工技术在建设过程中发挥了十分关键的作用,它的运用不仅可以提升施工效率,还可以为建筑工程质量提供强有力的保障。
马有录甘肃中建市政工程项目管理咨询有限公司摘要:滑移法施工技术在建设过程中发挥了十分关键的作用,它的运用不仅可以提升施工效率,还可以为建筑工程质量提供强有力的保障。
建设团队在应用大跨度网架钢结构滑移法施工技术开展施工操作时,需要加强对滑移轨道、滑移单元、胎架等步骤的重视,在建设过程中需要实时计算建筑结构的稳定性、胎架承载力以及楼面承载力,确保大跨度网架钢结构滑移法施工技术符合施工标准,充分利用技术优势,加快建筑工程的建设进程,确保建设团队可以在规定时间内完成工作任务。
关键词:大跨度;网架钢结构;滑移法施工技术引言:建设团队在施工过程中需要按照既定的工作流程进行作业,在运用大跨度钢结构滑移施工技术需要考虑建筑工程的实际情况,结合技术要求与现实情况,才可以彻底解决建筑工程施工中可能存在的问题,确保建筑工程的建设质量。
建设团队在运用技术的过程中需要考虑技术成本,在成本可接受的范围之内才可以发挥技术作用。
1网架钢结构滑移法概念解析网架钢结构滑移法技术,顾名思义,主要指的是建设团队在工作过程中需要结合网架钢结构在设计位置进行作业,充分利用垂直起重设备和胎架,让垂直起重设备和胎架直接进行移动,移动方向为屋盖结构组装方向,为后续滑移台架以及吊机安装工作的开展提供许多便利条件。
建设团队在完成胎架安装工作之后可以在每一个单元作业,进而形成稳定的受力体系[1]。
建设团队需要根据吊车的起重能力将其划分为若干段,然后可以根据桁架垂直方向设置科学合理的行走式塔吊和胎架滑移的轨道。
建设团队在划分单元的过程中需要加强对可搭拆胎架的重视,在工作过程中将各个单元连接成一个整体,同时利用卷扬机,将胎架移动到屋盖单元设计好的位置。

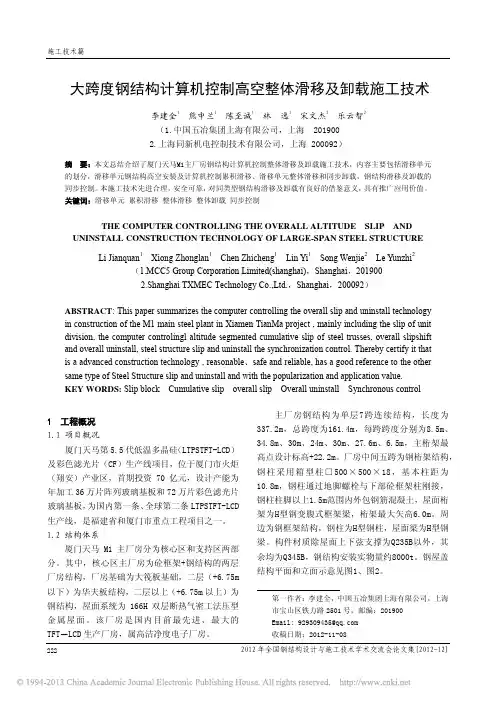

New technology promotion总第323期(新技术推广与应用:超大跨度重型钢网架计算机控制同步整体提升核心施工技术李长山苏林申爱华才石磊(黑龙江省建筑安装集团有限公司哈尔滨150040)摘要:本文详细介绍了飞机拆解基地项目超大跨度重型钢网架计算机控制同步整体提升施工技术及实施内容,该技术通过计算机演算及模型设计计算实现了超大跨度网架的同步提升,为同类大型钢网工程提供技术参考与借鉴.关键词:超大跨度整体吊装计算机同步提升中图分类号:TU17文献标识码:B文章编号:1002-3607(2019)06-0027-031项目概况飞机拆解项目是亚洲唯一填补我国航空产业空白、打破垄断、建立我国独立自主民族工业的重要项目。
该项目自2014年末与哈尔滨市政府签署合作协议以来,引起了国内、国际业界和媒体的高度关注,连续多年被列入省、市《政府工作报告》的重点推进项目。
飞机拆解项目位于哈尔滨市道里区临空经济区太平国际机场南侧,是亚洲首个大型飞机拆解项目。
工程总建筑面积4.8万m2,是集库房、指挥、办公、业务技术于一体的综合性工程,项目总投资二十亿美元。
飞机拆解一期工程共九个单体项目:1号飞机拆解机库、2号飞机零部件库房、3号综合楼、4号特殊品存放库、5号特种车库、6号动力站、7号门房。
其中4号飞机拆解机库网架结构形式为两层斜放四角锥网架,下弦支承,主要网格尺寸5m(4.5m)x5m(4.5m),高度4.5m,跨度125m,网架短边64m,钢网架提升最大安装标高为32.980m,提升高度为26.5m,提升总重量982t,节点为焊接空心球节点。
1号飞机拆解机库举架高,跨距大,超高作业多是本工程的重点和难点。
2项目难点解决方案针对飞机拆解机库举架高,跨距大等难点,项目集团单位与项目部经过探讨策划,决定对本项目网架施工采取液压同步提升及预应力弦支网架技术。
液压同步提升是一项新颖的建筑构建提升安装施工技术,它采用柔性钢绞线和刚性立柱承重,采用液压提升器集群进行提升,通过传感监测和计算机集中控制,全自动完成同步升降'负载平衡、姿态校正、应力控制、操作闭锁、过程显示和故障报警等多种功能,是集机、电、液、传感器、计算机控制于一体的现代化先进设备。
大跨度钢结构滑移施工工法大跨度钢结构滑移施工工法一、前言大跨度钢结构滑移施工工法是一种用于建造大型桥梁、高架桥和大跨度钢结构等工程的先进施工技术。
它通过利用滑道和液压推力来实现预制构件的滑移和组装,提高了施工效率和质量。
二、工法特点1. 高效快速:滑移施工工法能够实现快速施工,大大缩短工期。
2. 优质高精度:滑移施工工法能够保证施工精度和质量,减少施工误差。
3. 灵活可调整:滑移施工工法可以根据实际情况进行调整和改变,适应各种工程需求。
4. 节省成本:滑移施工工法能够减少人工和材料的使用,降低施工成本。
三、适应范围大跨度钢结构滑移施工工法适用于大型桥梁、高架桥和大跨度钢结构等工程的施工。
它可以应用于各种地形和复杂环境下,具备良好的适应性和灵活性。
四、工艺原理滑移施工工法的原理是通过液压推力将预制构件滑行到设计位置。
在施工过程中,首先建立临时滑道,然后在滑道上进行预制构件的组装和调整,最后利用液压推力将构件沿滑道滑行到设计位置。
采用滑移施工工法的实际工程中,需要根据具体的工程条件和需求采取相应的技术措施,包括:1. 滑道设计:根据施工现场的地形和设计要求,设计滑道的形状和结构,确保能够顺利进行滑移施工。
2. 构件保护:采取措施保护预制构件,避免在滑移过程中出现损坏或变形。
3. 液压推力控制:合理控制液压推力的大小和施加位置,确保构件能够平稳滑行,同时避免超载引起的安全隐患。
五、施工工艺滑移施工工法的施工过程分为以下几个阶段:1. 准备工作:包括施工现场的准备、滑道的铺设和调整等。
2. 构件组装:将预制构件组装在滑道上,并进行精确定位和调整。
3. 液压推力:通过液压推力系统施加推力,推动构件沿滑道滑行到设计位置。
4. 后续工作:包括施工现场的清理、滑道的拆除以及其他辅助工作。
六、劳动组织滑移施工工法需要合理组织施工人员和管理工作,包括对施工人员的培训和指导,确保施工过程的安全和高效。
七、机具设备滑移施工工法所需的机具设备包括滑移机、液压推力设备、滑道支撑设备等。
超重超大跨度钢结构滑移安装施工工法超重超大跨度钢结构滑移安装施工工法一、前言超重超大跨度钢结构滑移安装施工工法是一种常用于大型建筑物、桥梁和其他结构的施工技术。
该工法通过采用滑移模板和滑移设备来实现结构元件的顺序、连续、快速安装,具有高效、安全和经济的特点,已经在许多工程项目中得到成功应用。
二、工法特点1. 可以轻松应对超重、超大跨度的钢结构安装需求,适用于各种建筑物、桥梁等工程项目。
2. 采用滑移模板和滑移设备,能够实现结构元件的连续推进和滑动,提高施工效率。
3. 施工过程中不需要起重机械进行吊装操作,降低了工程费用和人工风险。
4. 可以将施工时间和难度降到最低,减少对周围环境和交通的干扰。
三、适应范围该工法适用于各种超重超大跨度的钢结构,如高层建筑物、长跨度桥梁、大型厂房等。
它可以应对各种地形和环境限制,适用性广泛。
四、工艺原理超重超大跨度钢结构滑移安装施工工法的实际工程应用与施工工法之间具有密切联系。
在实际应用中,需要采取一系列技术措施来确保滑移过程的安全和顺利进行。
采用滑移模板和滑移设备作为基本工具,通过调整方向和坡度来控制滑移速度和精度。
施工人员需要准确测量和控制结构的位置和角度,以确保结构元件的正确安装。
五、施工工艺施工工法包括以下几个施工阶段:1. 准备阶段:规划施工工艺和准备所需材料、机具和设备。
2. 准备基座:进行地基处理,确定基座位置和尺寸。
3. 滑移模板安装:安装滑移模板和导向框架,调整方向和坡度。
4. 结构元件安装:使用滑移设备将结构元件推进到预定位置,逐步连接并进行调整。
5. 模板回收:在完成结构元件的安装后,回收滑移模板和导向框架。
六、劳动组织施工过程中需要合理组织和协调各类人员,包括工地管理人员、技术人员和施工人员。
他们需要按照施工计划和工艺要求进行工作,并保证施工过程的顺利进行。
七、机具设备施工过程中需要使用滑移模板、导向框架、滑移设备等机具设备。
这些设备需要具备高度精度和稳定性,在施工现场能够满足工艺要求并保证安全。

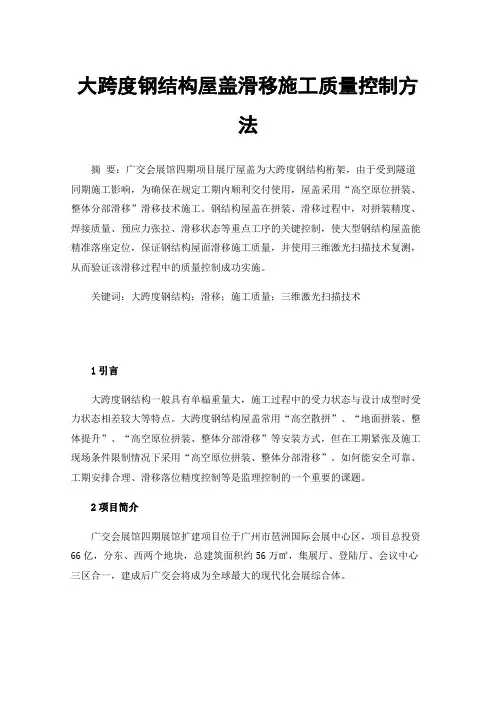

大跨度钢结构屋盖滑移施工质量控制方法摘要:广交会展馆四期项目展厅屋盖为大跨度钢结构桁架,由于受到隧道同期施工影响,为确保在规定工期内顺利交付使用,屋盖采用“高空原位拼装、整体分部滑移”滑移技术施工。
钢结构屋盖在拼装、滑移过程中,对拼装精度、焊接质量、预应力张拉、滑移状态等重点工序的关键控制,使大型钢结构屋盖能精准落座定位,保证钢结构屋面滑移施工质量,并使用三维激光扫描技术复测,从而验证该滑移过程中的质量控制成功实施。
关键词:大跨度钢结构;滑移;施工质量;三维激光扫描技术1引言大跨度钢结构一般具有单榀重量大,施工过程中的受力状态与设计成型时受力状态相差较大等特点。
大跨度钢结构屋盖常用“高空散拼”、“地面拼装、整体提升”、“高空原位拼装、整体分部滑移”等安装方式,但在工期紧张及施工现场条件限制情况下采用“高空原位拼装、整体分部滑移”。
如何能安全可靠、工期安排合理、滑移落位精度控制等是监理控制的一个重要的课题。
2项目简介广交会展馆四期展馆扩建项目位于广州市琶洲国际会展中心区,项目总投资66亿,分东、西两个地块,总建筑面积约56万㎡,集展厅、登陆厅、会议中心三区合一,建成后广交会将成为全球最大的现代化会展综合体。
由于展馆区域受到隧道同期施工影响,为确保展馆在规定工期内顺利交付使用,项目钢结构屋盖采用“高空原位拼装、整体分部滑移”滑移技术施工,为后续金属屋面和精装修提供提前穿插的条件。
图1 项目效果图3滑移方案简介高空平台施工工艺采用12排(东西方向)*6列(南北方向)的布置,安装72座格构柱用于高空平台搭设,每个格构柱下方设置转换梁,将荷载传递至混凝土结构,确保高空平台安全。
调节立柱位置设置200型贝雷架南北贯通,贝雷架上方铺设H200*100型钢作为平台钢梁,再铺设PL4花纹钢板形成平台。
格构柱顶设置圆管支撑,作为拼装桁架的胎架使用。
图2 高空平台展厅采用“高空原位拼装、整体分部滑移”的方法由东向西进行施工,每个展厅共计6榀主桁架,3榀为一个滑移单元,共计7次滑移、1次原位安装。
大跨度钢结构计算机控制高空整体滑移及卸载施工技术李建全1 熊中兰1 陈至诚1 林 逸1 宋文杰2 乐云智2(1.中国五冶集团上海有限公司,上海 2019002.上海同新机电控制技术有限公司,上海 200092)摘 要:本文总结介绍了厦门天马M1主厂房钢结构计算机控制整体滑移及卸载施工技术,内容主要包括滑移单元的划分,滑移单元钢结构高空安装及计算机控制累积滑移、滑移单元整体滑移和同步卸载,钢结构滑移及卸载的同步控制。
本施工技术先进合理,安全可靠,对同类型钢结构滑移及卸载有良好的借鉴意义,具有推广应用价值。
关键词:滑移单元 累积滑移 整体滑移 整体卸载 同步控制THE COMPUTER CONTROLLING THE OVERALL ALTITUDE SLIP AND UNINSTALL CONSTRUCTION TECHNOLOGY OF LARGE-SPAN STEEL STRUCTURELi Jianquan1 Xiong Zhonglan1 Chen Zhicheng1 Lin Yi1 Song Wenjie2 Le Yunzhi2(1.MCC5 Group Corporation Limited(shanghai),Shanghai,2019002.Shanghai TXMEC Technology Co.,Ltd.,Shanghai,200092)ABSTRACT:This paper summarizes the computer controlling the overall slip and uninstall technology in construction of the M1 main steel plant in Xiamen TianMa project , mainly including the slip of unit division, the computer controlingl altitude segmented cumulative slip of steel trusses, overall slipshift and overall uninstall, steel structure slip and uninstall the synchronization control. Thereby certify it that is a advanced construction technology , reasonable、safe and reliable, has a good reference to the other same type of Steel Structure slip and uninstall and with the popularization and application value.KEY WORDS: Slip block Cumulative slip overall slip Overall uninstall Synchronous control1 工程概况1.1 项目概况厦门天马第5.5代低温多晶硅(LTPSTFT-LCD)及彩色滤光片(CF)生产线项目,位于厦门市火炬(翔安)产业区,首期投资70亿元,设计产能为年加工36万片阵列玻璃基板和72万片彩色滤光片玻璃基板,为国内第一条、全球第二条LTPSTFT-LCD 生产线,是福建省和厦门市重点工程项目之一。

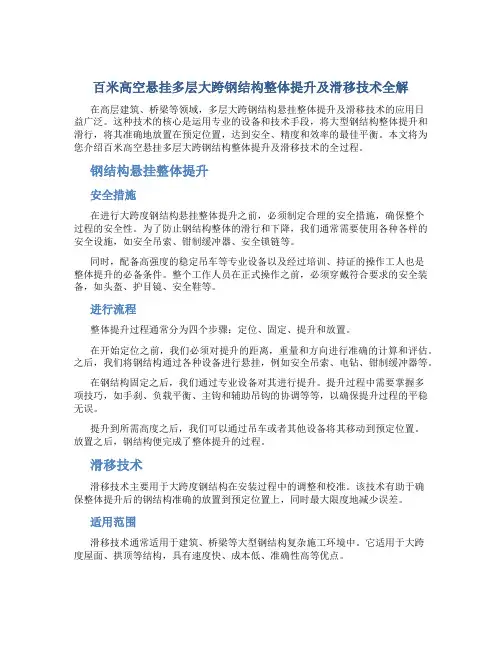

百米高空悬挂多层大跨钢结构整体提升及滑移技术全解在高层建筑、桥梁等领域,多层大跨钢结构悬挂整体提升及滑移技术的应用日益广泛。
这种技术的核心是运用专业的设备和技术手段,将大型钢结构整体提升和滑行,将其准确地放置在预定位置,达到安全、精度和效率的最佳平衡。
本文将为您介绍百米高空悬挂多层大跨钢结构整体提升及滑移技术的全过程。
钢结构悬挂整体提升安全措施在进行大跨度钢结构悬挂整体提升之前,必须制定合理的安全措施,确保整个过程的安全性。
为了防止钢结构整体的滑行和下降,我们通常需要使用各种各样的安全设施,如安全吊索、钳制缓冲器、安全锁链等。
同时,配备高强度的稳定吊车等专业设备以及经过培训、持证的操作工人也是整体提升的必备条件。
整个工作人员在正式操作之前,必须穿戴符合要求的安全装备,如头盔、护目镜、安全鞋等。
进行流程整体提升过程通常分为四个步骤:定位、固定、提升和放置。
在开始定位之前,我们必须对提升的距离,重量和方向进行准确的计算和评估。
之后,我们将钢结构通过各种设备进行悬挂,例如安全吊索、电钻、钳制缓冲器等。
在钢结构固定之后,我们通过专业设备对其进行提升。
提升过程中需要掌握多项技巧,如手刹、负载平衡、主钩和辅助吊钩的协调等等,以确保提升过程的平稳无误。
提升到所需高度之后,我们可以通过吊车或者其他设备将其移动到预定位置。
放置之后,钢结构便完成了整体提升的过程。
滑移技术滑移技术主要用于大跨度钢结构在安装过程中的调整和校准。
该技术有助于确保整体提升后的钢结构准确的放置到预定位置上,同时最大限度地减少误差。
适用范围滑移技术通常适用于建筑、桥梁等大型钢结构复杂施工环境中。
它适用于大跨度屋面、拱顶等结构,具有速度快、成本低、准确性高等优点。
操作流程滑移技术的操作流程可以分为以下几个关键步骤:•准备工作:对工作环境进行评估,确认机械设备等准备工作是否就绪,并对操作人员进行必要的技术培训。
•安装拉杆:使用电钻和螺栓,将拉杆放在合适的位置,以防止钢结构滑动。
大跨度、高空间双钢梁整体滑移施工工法大跨度、高空间双钢梁整体滑移施工工法一、前言大跨度、高空间双钢梁整体滑移施工工法是一种在大型桥梁、高架桥等工程中广泛应用的先进施工技术。
该工法通过将两根钢梁预制好并平行放置,利用润滑材料和液压推力将钢梁整体沿设定路线滑移,经过精确控制和调整,最终完成整座桥梁的施工。
二、工法特点1. 高效快速:整体滑移施工工法能够大幅度提高施工效率,相比于传统的钢梁分段安装,工期可缩短40%以上。
2. 准确精细:通过液压控制和精确的仪器,能够实现毫米级的滑移精度,保证了施工质量。
3. 适应性强:该工法适用于各种桥梁结构类型,包括曲线桥、斜线桥等,能够满足多样化的设计要求。
4. 对环境影响小:整体滑移施工过程中,不需要大量现场拼装,减少了施工噪音和空气污染。
三、适应范围大跨度、高空间双钢梁整体滑移施工工法适用于大跨度桥梁、高架桥、特殊线型桥等工程,尤其适合对施工期限要求高、结构复杂的项目。
四、工艺原理双钢梁整体滑移施工工法的工艺原理主要包括以下几个方面:1. 施工工法与实际工程之间的联系:根据工程设计和方案要求,确定施工线路、施工场地和施工顺序等。
2. 采取的技术措施:包括地基处理、沉降预测、钢梁预制和调试等,通过精确计算和实验验证,确保施工过程的稳定和安全。
五、施工工艺双钢梁整体滑移施工工法的施工过程可分为以下几个阶段:1. 地基处理:对施工场地进行平整处理,并确保地基的稳定性和坚固性。
2. 钢梁预制:将两根钢梁进行预制,并按照设计要求进行构件加工和装配。
3. 沉降预测:通过测量和计算,确定钢梁滑移过程中的沉降量,并进行相应的控制和补偿。
4. 施工准备:包括安装润滑材料、调整滑移系统、布置仪器设备等。
5. 整体滑移:利用液压推力和对钢梁的控制,实现钢梁整体沿预定线路滑移。
6. 监控和调整:通过实时监控和仪器测量,对滑移过程进行调整和控制,确保施工精度。
七、机具设备双钢梁整体滑移施工工法所需的机具设备主要包括:1. 液压推力器:用于提供滑移所需的液压力量,具有稳定性和可调节性。
大跨度钢结构计算机控制整体施工工法大跨度钢结构计算机控制整体施工工法一、前言对于大跨度钢结构的施工来说,施工高度、结构精度、施工速度和安全性都是非常重要的。
传统的施工工艺存在人工操作难度大、工期长、质量控制难度高等问题,因此需要一种新的施工工法来提高施工效率和质量。
大跨度钢结构计算机控制整体施工工法应运而生,通过计算机控制和精密设备的使用,实现了对大跨度钢结构施工过程的精确控制,提高了施工效率和质量。
二、工法特点大跨度钢结构计算机控制整体施工工法具有以下几个特点:1. 自动化程度高:采用计算机控制系统,可以实现大部分施工工序的自动化操作,降低人力投入,提高施工效率。
2. 精度高:通过计算机控制和精密设备的使用,可以实现对大跨度钢结构的精确施工,保证施工精度。
3. 安全性好:采用计算机控制系统对施工过程进行监控和管理,可以有效预防事故的发生,提高施工安全性。
4. 施工周期短:相比传统施工工法,大跨度钢结构计算机控制整体施工工法具有更短的施工周期,可以大大缩短工程建设时间。
5. 质量可靠:采用先进的技术和设备,保证施工质量可靠,达到设计要求。
三、适应范围大跨度钢结构计算机控制整体施工工法适用于建设大型跨度的钢结构工程,如体育馆、会展中心、大型商业综合体等。
由于其自动化程度高、施工效率高、质量可靠,使其在大跨度钢结构领域具有广泛的应用前景。
四、工艺原理大跨度钢结构计算机控制整体施工工法的原理是通过计算机控制系统对施工过程进行监控和管理,精确控制施工工序,提高施工效率和质量。
具体包括以下几个方面:1. 施工工艺分析:通过对钢结构工程的施工工艺进行分析,确定施工流程和关键节点。
2. 技术措施选择:选择合适的技术措施,如激光测量、全站仪测量等,保证施工的精确性。
3. 模型建立:根据设计图纸和工艺要求,在计算机中建立钢结构的施工模型。
4. 参数设置:根据实际情况设置施工的参数,如激光测距的参考点、坐标系的建立和测量方法等。
整体滑移式脚手架架设高空大跨度钢网架施工技术张秀玉【摘要】搭设整体滑移式脚手架是为解决高空大跨度钢结构网架安装而采用的新型工艺,即利用牵引设备将组装好的整体脚手架操作平台沿轨道滑移至钢结构网架拼装位置,从建筑物纵向一端开始向另一端分段安装钢网架,直至网架拼装完毕.此方法解决了大量钢结构网架吊装安装难题,节约了施工场地,其交叉施工,加快了施工进度.【期刊名称】《铁道标准设计》【年(卷),期】2010(000)007【总页数】4页(P124-127)【关键词】整体滑移式脚手架;钢网架结构;牵引设备;施工【作者】张秀玉【作者单位】中铁十二局集团有限公司,太原,030024【正文语种】中文【中图分类】TU758.151 工程概况中船龙穴造船基地民船项目涂装风雨棚工程,屋盖为正放四角锥钢网架结构,螺栓球节点连接,采用下弦柱点支承,支撑点为钢筋混凝土柱顶支承,投影面积约为15 587.6 m2,长266 m;宽58.6 m。
沿建筑物纵向分为A~F 6个区,其中A区长45m,网架安装高度(底高程)20.5 m,B~F区长221 m,网架安装高度(底高程)17.5 m。
屋面为彩钢板,采用单层蓝色镀铝锌暗扣式360°直立锁缝屋面系统板。
网架内设有灯具以及排水系统。
2 施工方案选择钢网架根据其结构形式和施工条件的不同,可选用高空拼装法、整体提升法、分块吊装法或高空滑移法进行安装。
整体提升法和分块吊装法需要大的起重设备,技术较复杂;高空滑移法需在高空安拆滑移轨道和牵引设备,增加了高空作业的危险;高空散装法,脚手架用量大。
中船龙穴造船基地民船项目涂装风雨棚工程建筑物平面为矩形,高度高,跨度大,纵向较长,选择整体滑移式脚手架高空散装就位方案,拼装平台小,占用跨内场地少,减少了脚手架的用量及脚手架的反复搭拆;施工设备简单,不需要大的起重设备,施工费用低;网架拼装和脚手架滑移施工可以与土建施工平行流水立体交叉,缩短整个工程的工期。
