门卫室模板及其支撑架施工方案样本
- 格式:doc
- 大小:169.00 KB
- 文档页数:10

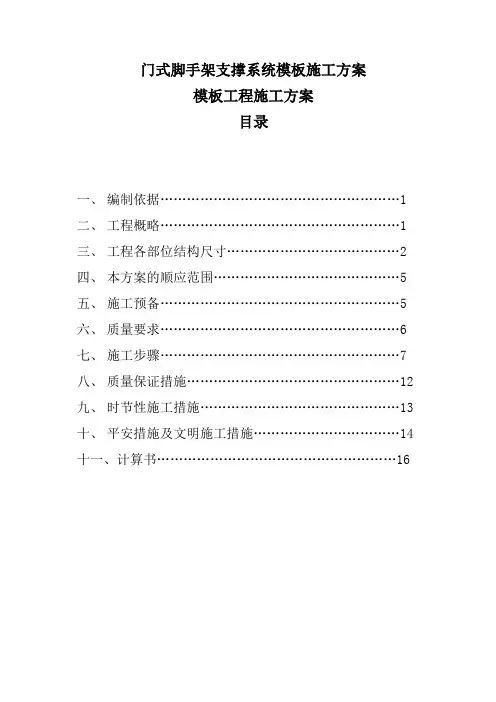

门式脚手架支撑系统模板施工方案模板工程施工方案目录一、编制依据 (1)二、工程概略 (1)三、工程各部位结构尺寸 (2)四、本方案的顺应范围 (5)五、施工预备 (5)六、质量要求 (6)七、施工步骤 (7)八、质量保证措施 (12)九、时节性施工措施 (13)十、平安措施及文明施工措施 (14)十一、计算书 (16)一、编制依据1.1、«修建结构荷载规范»GB50009-2001;1.2、«混凝土结构设计规范»GB50010-2002;1.3、«混凝土结构工程施工质量验收规范»GB50204-2002;1.4、«修建施工计算手册»;1.5、«修建施工手册»第四版中国修建工业出版社;1.6、«修建施工扣件式钢管脚手架平安技术规范»JGJ130-2020 ;1.7、«钢结构设计规范»GB 50017-2003;1.8、«修建施工门式钢管脚手架平安技术规程»。
JGJ128-20201.9、工程施工图纸。
1.10、公司的外部技术规范、任务规范、管理规范以及公司ISO9002质量体系顺序文件。
1.11本工程模板工程专项施工方案二、工程概略:坂田保证性住房树立工程位于广东省深圳市龙岗区坂田街道杨美地块,分A、B两座高层住宅修建,施工总承包为深圳潮阳修建工程公司,由深圳市修建迷信研讨院设计,深圳市龙岗区修建工务局兴修。
该工程的施工范围包括4栋高层及一层地下室,局部二层;高层为15~28层,总修建面积约43828.55m2。
结构类型为框架剪力墙结构,基础采用筏板和独立基础设计。
三、工程各部位结构尺寸:1、地下室局部2、主体局部:3、结构概略〔一〕结构体系主要设计参数1、结构平安等级:二级2、抗震设防烈度:7度3、抗震设防类别:丙类4、主要结构类型:高层为钢筋混凝土框架结构〔二〕修建分类等级及结构设计规范〔三〕混凝土环境类别及耐久性要求〔四〕混泥土强度等级注:1、结构柱及圈梁混泥土强度等级采用C202、当本表混泥土强度等级与详图有矛盾时以详图为准。

门卫室修建施工方案模板项目背景和目标本项目旨在为某个建筑物或社区修建一个现代化的门卫室,以提供安全和便捷的门禁管理服务。
这个门卫室将会是一个多功能的空间,用于门禁设备的安装、安保人员工作和来访人员管理。
本文档提供了门卫室修建的施工方案模板,可以根据实际情况进行调整和修改。
施工方案概述本施工方案旨在确保门卫室的建设和装修工作能够按照规范进行,以达到高质量的建设标准。
方案包括以下主要内容:1.设计和规划2.施工流程和时间计划3.材料和设备清单4.安全和环境保护措施5.质量控制和验收标准设计和规划门卫室的设计应充分考虑以下因素:1.功能性:门卫室应具备足够的空间用于门禁设备的安装和操作,以及安保人员的工作和休息。
2.安全性:门卫室的设计应能够提供安全的工作环境,并具备适当的门禁和监控设备。
3.美观性:门卫室的外观和内部装修应与周围环境和建筑物相协调,体现优雅和专业形象。
施工流程和时间计划门卫室的施工流程应按照以下步骤进行:1.地面准备:清理施工区域并进行必要的地面修整。
2.基础建设:根据设计规划进行门卫室的地基和基础建设。
3.框架结构:搭建门卫室的框架结构,包括墙体和梁柱的搭建。
4.屋面施工:进行门卫室屋面的施工,确保防水和绝缘工作。
5.内部装修:进行门卫室内部的墙面、地面和天花板的装修工作。
6.门窗安装:安装门卫室的门窗设备,包括安全门和玻璃窗。
7.电气和通信设备安装:安装门禁设备、监控摄像头和通信设备。
8.环境整理:对施工区域进行整理和清理,确保门卫室的外观整洁。
施工时间计划应综合考虑设计和规划,并进行合理的时间安排。
根据门卫室的规模和复杂程度,施工时间可能会有所变化。
材料和设备清单在施工过程中,需要准备以下材料和设备:1.建筑材料:包括水泥、砖块、石灰石、沙子、砂浆等。
2.结构材料:包括钢筋、钢管、木材等。
3.装修材料:包括墙面瓷砖、地面瓷砖、涂料等。
4.门禁设备:包括门禁系统、门禁读卡器等。
5.监控设备:包括摄像头、监控录像机等。
第1篇一、编制依据1. 国家及地方有关建筑工程施工规范、标准及法律法规。
2. 工程设计文件及相关技术资料。
3. 施工现场实际情况。
二、工程概况1. 工程名称:XXX项目2. 工程地点:XXX3. 工程规模:XXX4. 结构形式:XXX三、施工目标1. 确保施工质量,达到设计要求。
2. 保障施工安全,预防安全事故的发生。
3. 优化施工进度,确保工程按时完成。
四、施工准备1. 施工人员:组织专业施工队伍,进行技术培训和安全教育。
2. 施工材料:确保模板、支撑体系等材料符合设计要求,并进行质量检验。
3. 施工设备:配备必要的施工设备,如电焊机、切割机、吊车等。
4. 施工场地:清理施工场地,确保施工环境安全、整洁。
五、施工工艺1. 模板施工(1)模板选材:根据工程结构及设计要求,选择合适的模板材料,如钢模板、木模板等。
(2)模板制作:按照设计图纸,制作模板,确保尺寸准确、表面平整。
(3)模板安装:将模板安装到指定位置,确保模板固定牢固、无变形。
2. 支撑体系施工(1)支撑材料:选用合格的支撑材料,如钢管、扣件等。
(2)支撑体系设计:根据工程结构及荷载要求,设计合理的支撑体系,确保稳定性。
(3)支撑体系安装:按照设计要求,安装支撑体系,确保支撑体系固定牢固、无变形。
3. 钢筋施工(1)钢筋加工:按照设计图纸,加工钢筋,确保尺寸准确、质量合格。
(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、连接牢固。
六、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工现场设置安全警示标志,明确安全通道。
3. 定期检查模板、支撑体系等材料,确保其安全可靠。
4. 加强施工现场安全管理,预防高空坠落、物体打击等安全事故。
七、施工进度安排1. 制定合理的施工进度计划,确保工程按时完成。
2. 优化施工工序,提高施工效率。
3. 加强施工现场协调,确保施工顺利进行。
八、施工质量保证措施1. 严格按照设计要求,进行施工。
模板支撑体系(门架)方案梁板模板支撑体系(门架)方案一.概况根据施工实际情况,本工程部分区域模板支撑体系采用门式脚手架。
支撑系统采用M1219型门型架,钢材为Q235,局部加固采用φ48×3.5钢管。
建筑物标准层层高 3.0m,地下负一层 3.4m,地下负一层层高4.2~4.8m。
二.支撑材料质量控制对进场的门型架、斜拉杆、支托、钢管及扣件等要进行全面检查,严禁使用有扭曲、脱焊、裂缝的门型架;有滑丝脱扣等现象的扣件应及时更换螺栓,同时扣件表面要进行防锈处理,保证扣件的活动部分能灵活转动。
门架及其配件的规格、质量应符合《门式钢管脚手架》JGJ76的规定,并应有出厂合格证书及产品标志,且送检合格。
三.模板及支撑体系门式钢管脚手架的施工参照《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)。
1、梁板模板采用18厚的胶合板,胶合板下采用60×80木枋,木枋与梁的轴线垂直摆放,木枋间距为不大于300mm。
2、木枋下支撑用φ48×3.5钢管沿梁的轴线方向摆放在门型架的上支托上;应保证在任何一个断面均有二根钢管跨支在门架的两个上支托上,不能悬挑。
3、当梁的截面高度超过800mm时,还要在梁侧的中部用对拉螺杆加固一道,水平间距800mm。
4、梁底支撑采用M1219系列的门型脚手架,门型架沿梁的轴线方向按900mm的间距排列,门型架纵向用斜拉杆通长连接,横向每隔二榀用φ48×3.5钢管在上层门型架与下层门型架的接头处150mm 的部位通长连接。
5、可调底座调节螺杆伸出长度不宜超过200mm。
6、门架、调节架及可调托座应根据支撑高度设置,支撑架底部可采用固定底座及木楔调整标高。
7、用于梁模板支撑的门架,采用垂直于梁轴线的布置方式。
垂直于梁轴线布置时,门架两侧应设置交叉支撑(水平加固杆应在满堂脚手架的周边顶层及中间每5列、5排通长连续设置,并应采用扣件与门架立杆扣牢。
模板及支撑架施工方案在建筑施工中,模板及支撑架是至关重要的施工工具,它们直接影响着整个建筑物的质量和安全。
本文将对模板及支撑架的施工方案进行详细介绍,包括施工前准备、搭设流程、施工注意事项等内容。
施工前准备在进行模板及支撑架的施工前,需要进行充分的准备工作,主要包括以下内容:1.方案设计:根据建筑设计图纸和实际情况,制定具体的模板及支撑架施工方案,确定搭设位置和高度。
2.材料准备:准备好所需的木材、螺栓、螺母、连接件等材料,确保材料质量良好,符合施工要求。
3.人员组织:组织施工人员进行培训,确保他们熟练掌握搭设流程,具备安全意识和操作技能。
4.安全措施:落实好相关的安全措施,包括施工现场的防护、施工人员的安全装备等,确保施工过程中不发生安全事故。
搭设流程模板及支撑架的搭设是整个施工过程中的关键环节,需要按照以下流程进行:1.定位:根据设计要求和实际情况,确定支撑架的位置和高度,使用测量仪器进行精准定位。
2.固定:将支撑架的立柱与地面牢固连接,使用螺栓和螺母进行固定,确保支撑架的稳定性。
3.安装模板:根据设计要求,将模板板材按照一定的顺序固定在支撑架上,确保模板的平整和牢固。
4.调整:根据实际情况对支撑架和模板进行调整,使其符合设计要求,确保整体结构的稳定性。
施工注意事项在进行模板及支撑架施工时,需要特别注意以下事项:1.安全第一:施工现场必须严格遵守安全制度,施工人员必须佩戴好安全防护装备,确保施工过程中不发生安全事故。
2.质量保障:施工过程中要注意保证模板和支撑架的质量,避免出现松动、变形等现象,确保施工质量。
3.预防风险:在施工过程中要及时发现并解决问题,避免出现支撑架倒塌、模板脱落等情况,预防风险。
4.合理使用:在施工现场要根据设计要求合理使用模板及支撑架,确保施工工序顺利进行,提高工作效率。
结语通过本文对模板及支撑架施工方案的详细介绍,希望能够帮助施工人员更好地掌握搭设流程和施工注意事项,确保建筑施工过程顺利进行,保证建筑质量和施工安全。
模板及支撑脚手架施工方案一、工程概况与特点本工程为一项多层建筑工程,结构复杂,对模板及支撑脚手架的精度和稳定性有较高要求。
工程特点包括建筑平面不规则、高度差异大、结构形式多样等。
为确保施工质量和安全,制定如下施工方案。
二、施工准备与依据提前进行现场勘查,了解地形、地质、气象等条件。
编制施工方案,明确施工步骤和技术要求。
组织施工人员熟悉施工图纸,了解施工要求。
准备必要的施工设备和材料,确保施工顺利进行。
三、材料选择与准备根据工程要求选择合适的模板材料,如木模板、钢模板等。
选用具有足够承载力和稳定性的脚手架材料,如钢管、扣件等。
对所有材料进行质量检查,确保符合国家标准和工程要求。
四、人员组织与培训组建专业的施工团队,明确人员职责和任务。
对施工人员进行安全教育和技能培训,提高施工效率和质量。
定期组织施工人员进行技术交流,提升团队整体技术水平。
五、安全措施与防护制定详细的安全管理制度和操作规程。
在施工现场设置明显的安全警示标识和防护设施。
对施工人员进行安全教育和培训,提高安全意识。
定期进行安全检查,及时发现和排除安全隐患。
六、定位与固定方法根据施工图纸进行模板和脚手架的定位。
采用合适的固定方法,确保模板和脚手架的稳定性和精度。
对定位与固定效果进行定期检查和维护。
七、模板安装与调整按照施工图纸和定位要求进行模板安装。
在安装过程中进行必要的调整,确保模板的平整度和精度。
安装完成后进行验收,确保符合设计要求。
八、脚手架搭设流程根据施工图纸和现场条件制定脚手架搭设方案。
按照搭设方案进行脚手架材料的运输和搭设。
在搭设过程中进行必要的检查和调整,确保脚手架的稳定性和承载能力。
搭设完成后进行验收,确保符合设计要求。
九、质量检查与验收制定详细的质量检查标准和验收流程。
对模板和脚手架的安装质量进行定期检查。
发现质量问题及时进行整改,确保施工质量符合要求。
验收合格后办理相关手续,确保工程顺利进行。
十、拆除与回收措施在工程结束后制定详细的拆除方案。

一、工程概况本工程为某小区门房建设,门房建筑面积为100平方米,采用钢筋混凝土框架结构。
为确保施工质量和安全,特制定本门房支模架专项施工方案。
二、编制依据1. 《建筑施工模板安全技术规范》(JGJ162-2008)2. 《建筑施工安全检查标准》(JGJ59-2011)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 工程设计图纸及相关规范三、施工工艺技术1. 支模架形式选择:根据工程特点,选用扣件式钢管支模架,其具有结构稳定、拆装方便、承载力高等优点。
2. 支模架搭设参数:根据设计荷载、搭设高度、跨度等参数,合理选择支模架的搭设参数,具体如下:(1)立杆纵、横间距:1.5m×1.5m;(2)梁底增加立杆根数:每根梁底增加2根立杆;(3)梁底立杆支撑方式:采用可调托座;(4)支模架步距:1.2m;(5)横(纵)向水平杆材料和间距:φ48×3.5mm钢管,间距为1m;(6)梁底小楞方向、规格和根数:方向与梁平行,规格为φ25×3mm,根数为每根梁底设置2根;(7)竖向和水平剪刀撑布置:每隔2排立杆设置一道竖向剪刀撑,水平剪刀撑间距为1.5m;(8)立杆基础处理:采用C15混凝土基础,深度为0.5m。
3. 支模架搭设顺序:先搭设立杆,再搭设水平杆,最后搭设梁底小楞。
四、施工安全保证措施1. 组织保障:成立专项安全小组,负责监督、指导施工过程中的安全工作。
2. 技术措施:严格按照规范要求进行施工,确保支模架的搭设质量和稳定性。
3. 应急预案:制定应急预案,针对可能出现的险情,及时采取有效措施,确保施工安全。
4. 监测监控:定期对支模架进行监测,发现问题及时处理。
五、劳动力计划1. 专职安全生产管理人员:1名;2. 模板工:2名;3. 钢筋工:2名;4. 混凝土工:2名。
六、计算书及相关图纸1. 计算书:包括支模架承载力计算、立杆稳定性计算、扣件抗滑移计算等;2. 图纸:包括支模架搭设图、支模架计算图等。

门式脚手架支撑系统模板施工方案1. 引言门式脚手架支撑系统模板是一种常用于建筑和桥梁施工中的临时支撑结构。
这个施工方案旨在提供一个详细的指南,以确保门式脚手架的安全和有效施工。
2. 施工准备在开始门式脚手架支撑系统模板的施工之前,需要进行施工准备。
2.1 安全措施首先,必须确保所有工人具备足够的安全意识,熟悉和遵守相关的安全规定。
必要的个人防护装备应该配备并佩戴,如安全帽、安全鞋和安全带。
2.2 施工区域准备施工区域必须被清理和平整,以确保门式脚手架支撑系统模板的稳定性。
如果有必要,清除地面上的障碍物,并在需要的位置挖掘坑洞以确保支撑系统的稳定。
3. 施工步骤3.1 搭设门式脚手架支撑系统首先,根据设计要求搭设门式脚手架支撑系统。
这包括竖杆、横杆、两端立柱和斜撑等。
确保所有支撑结构正确安装,并且每个连接点都牢固可靠。
3.2 安装模板安装门式脚手架支撑系统的模板。
根据需要的尺寸和形状切割必要的模板板材,并使用螺丝或其他适当的连接件将它们安装在支撑结构上。
确保模板的安装平整稳固,并且能承受所需的负荷。
3.3 加固和调整检查门式脚手架支撑系统模板的稳定性,并根据需要进行加固和调整。
确保所有连接点紧固牢固,没有松动或损坏。
3.4 安全检查在施工过程中,需要进行定期的安全检查。
检查门式脚手架支撑系统的稳定性、模板的安装质量以及任何其他可能的安全隐患。
如果发现任何问题,应及时进行修复。
4. 施工结束4.1 拆除门式脚手架支撑系统在工程完成后,必须安全地拆除门式脚手架支撑系统。
按照施工倒序,逐个拆除脚手架部件,并确保没有任何人员受到伤害。
4.2 清理工地清理工地,将所有的废料和垃圾清除。
确保工地恢复到安全和整洁的状态。
5. 总结门式脚手架支撑系统模板施工方案是确保施工质量和安全的重要步骤。
在施工之前,必须进行充分的准备,并确保所有的施工步骤按照规定进行。
定期的安全检查和认真的施工结束工作是保证施工成功的关键。
模板支撑架专项施工方案范本
一、材料准备
根据工程需要购买适量的型钢、扁钢、螺栓、角钢等钢材。
根据计算结果,购买合适的模板和木板。
二、施工前准备
按照施工图纸,确定施工位置和支撑点,计算出支撑点的高度和梁跨数等参数。
焊接钢管支撑架:根据设计图纸,确定支撑架大小、梁的跨数及高度,然后按照施工图纸将钢管切割、焊接,并进行表面防腐处理。
钢扁条加固:在梁的两端,及跨中等位置,安装钢扁条,用于加固支撑架,增强梁的承载力。
三、安装支撑架
根据计算结果,确定支撑架高度和支撑点的位置,将钢管支撑架放置在支撑点上。
将支撑架与支撑点连接,使用螺栓固定,保证支撑架稳定牢固。
根据设计图纸要求,调整支撑架的高度及位置,保证支撑架与模板的相对位移符合要求。
安装钢扁条:在梁跨中、两端等位置处,将钢扁条固定在支撑架和梁之间,以加固支撑架。
四、模板安装和拆卸
按照设计图纸要求进行模板组装,将模板搭建在支撑架上,并尽可能减少接缝处的漏水。
在模板搭建完成后,在支撑架和模板之间填充木板,增强模板的承载力。
当混凝土浇筑完成后,根据设计图纸要求,按照顺序依次拆卸支撑架和模板。

第1篇一、项目背景随着我国城市化进程的加快,小区、企事业单位等场所的门卫室建设需求日益增加。
门卫室作为维护场所安全、服务居民和企业的重要设施,其建设质量直接关系到场所的安全和形象。
本方案针对某小区门卫室建设项目,提出详细的施工方案,以确保工程顺利进行,达到预期效果。
二、工程概况1. 项目名称:某小区门卫室建设项目2. 项目地点:某小区门口3. 建筑面积:约30平方米4. 结构形式:砖混结构5. 设计用途:门卫值班、访客登记、物品寄存等6. 施工周期:预计60天三、施工组织1. 施工单位:某建筑公司2. 施工队伍:由项目经理、技术负责人、施工员、质量员、安全员等组成3. 施工材料:水泥、沙子、砖块、钢筋、木材、门窗、油漆等4. 施工设备:搅拌机、砖墙切割机、电焊机、切割机、电钻、油漆喷涂机等四、施工方案1. 施工准备(1)现场勘查:对施工现场进行实地勘查,了解地形、地貌、地质、周边环境等情况。
(2)材料准备:根据设计图纸,提前采购所需材料,确保材料质量符合要求。
(3)人员安排:组织施工队伍,明确各岗位人员职责,进行技术交底。
(4)施工方案编制:根据现场实际情况,编制详细的施工方案,包括施工顺序、施工方法、质量要求、安全措施等。
2. 施工顺序(1)基础施工1)挖基槽:根据设计图纸,确定基础尺寸,开挖基槽,槽底应平整,宽度比基础宽200mm,深度比基础深200mm。
2)垫层施工:在槽底铺设碎石垫层,厚度为100mm,平整度要求为±10mm。
3)基础施工:根据设计图纸,制作基础模板,浇筑混凝土,混凝土强度等级为C15,浇筑过程中应振捣密实。
4)回填土:基础浇筑完成后,回填土至原槽底标高,分层夯实。
(2)主体施工1)墙体施工:根据设计图纸,砌筑墙体,墙体厚度为240mm,采用MU10砖,M7.5砂浆。
2)门窗安装:墙体砌筑完成后,安装门窗,门窗应开启灵活,缝隙严密。
3)屋面施工:根据设计图纸,采用轻钢屋面,屋面防水层采用SBS防水卷材。
目录
一、工程概况 .......................... 错误!未定义书签。
二、模板与支撑体系 .................... 错误!未定义书签。
1.柱模及支撑 ........................ 错误!未定义书签。
2.板模及支撑 ........................ 错误!未定义书签。
3.梁模及支撑 ........................ 错误!未定义书签。
4.楼梯模板及支撑 .................... 错误!未定义书签。
三、安全保证措施 ...................... 错误!未定义书签。
四、模板支撑验算 ...................... 错误!未定义书签。
五、组织验收 .......................... 错误!未定义书签。
一、工程概况
本工程附属房屋门卫室。
其框架柱有: 400x400; 框架梁截面形式均为矩形, 有: 300x600。
楼地板厚: 140。
根据本工程实际情况, 转换层以下柱呈矩形, 梁最大截面300x600, 其构件采用胶合板, 以φ48钢管作支撑体系。
二、模板与支撑体系
1.柱模及支撑
采用胶合板模板, 模数参数为1830*915*180, 拼装中尽量根据具体条件灵活组合, 使得构造简单、装拆方便。
支撑体系及加固柱箍采用φ48×3.5钢管脚手架, 考虑本工程现场的具体状况, 施工过程需经历雨季, 地下室柱模灯笼架立杆必须座落在浇筑完的砼顶面上, 用斜撑、剪力墙、纵横水平杆连成整体, 相互传递受力到底板上。
柱四周灯笼架平面步距最大为1200×1200, 根据柱子断面适当调整长宽, 柱模加固箍从地面150开始, 加固箍垂直间距500-600。
柱侧支撑架必须与周边满堂架或梁支撑连接成整体, 以增强各构件的整体稳定性。
柱模放轴线、边线时应核对设计图柱断面尺寸, 边线用所弹
墨线向外引出200-250以上, 用红油漆标注, 便于检查校正。
柱模底一面留100清扫口, 经检查校正并清理完模内垃圾, 再安装清
本工程均采用18mm厚胶合板, 50×80木楞枋作垫方, 纵横立杆布置间距1200, 水平杆从地面上150起步, 布置纵横杆步距1600, 板下水平杆布置间距800×800。
3.梁模及支撑
采用胶合板模板, 梁底及背木木楞采用50×80木枋, 梁底杆水平间距1000, 量两侧可采用对拉丝加以固定, 选用的对拉丝可根据梁的截面选取, 以满足梁的整体性要求。
梁支撑布置表
在梁高大于1000时, 立杆节点顶扣件用双扣件, 防止侧压力、水平力、垂直集中荷载力过大、承载的模板下滑。
如下图为转换层大梁处支撑架的搭设示意图。
