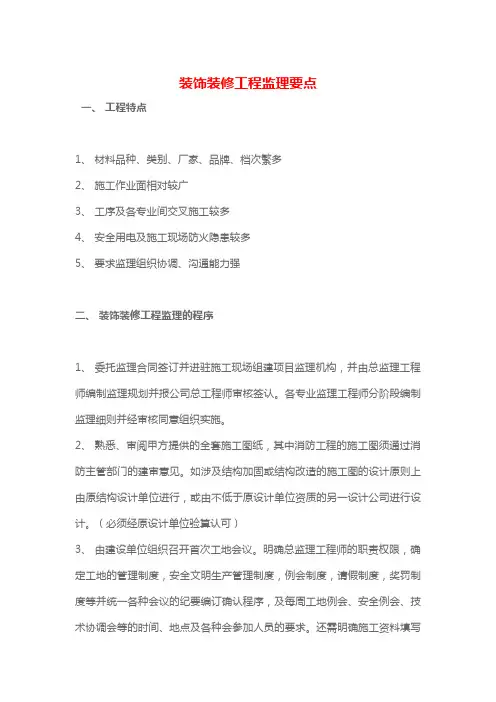

装饰装修工程监理要点
- 格式:doc
- 大小:26.50 KB
- 文档页数:3
装饰装修工程监理要点
一、 工程特点
1、 材料品种、类别、厂家、品牌、档次繁多
2、 施工作业面相对较广
3、 工序及各专业间交叉施工较多
4、 安全用电及施工现场防火隐患较多
5、 要求监理组织协调、沟通能力强
二、 装饰装修工程监理的程序
1、 委托监理合同签订并进驻施工现场组建项目监理机构,并由总监理工程师编制监理规划并报公司总工程师审核签认。各专业监理工程师分阶段编制监理细则并经审核同意组织实施。
2、 熟悉、审阅甲方提供的全套施工图纸,其中消防工程的施工图须通过消防主管部门的建审意见。如涉及结构加固或结构改造的施工图的设计原则上由原结构设计单位进行,或由不低于原设计单位资质的另一设计公司进行设计。(必须经原设计单位验算认可)
3、 由建设单位组织召开首次工地会议。明确总监理工程师的职责权限,确定工地的管理制度,安全文明生产管理制度,例会制度,请假制度,奖罚制度等并统一各种会议的纪要编订确认程序,及每周工地例会、安全例会、技术协调会等的时间、地点及各种会参加人员的要求。还需明确施工资料填写统一规范的要求及确定份数。还有明确总、年、月、周进度计划的上报时间及要求。附进度偏差的纠正措施。和人、机、物、料的准备计划。明确现场签证的范畴及办理的程序及要求,并明确工程量确认的原则是经项目监理机构验收合格符合要求的基础上进行。
4、 各施工单位编制施工组织设计、各专项施工方案、报请甲方、监理审核、审批同意后组织实施。同时上报:单位资质、营业执照、动态考核、安全生产许可证、从业人员上岗证书、特殊操作人员上岗证书、取费证明等,外地企业须提供入晋入并证明。
5、 由项目监理机构组织建设单位、设计单位、监理单位、施工单位按专业分别进行图纸会审,并形成会审记录各方签字认可。
6、 项目监理机构审批各标段及各专业施工单位上报的施工组织设计及总进度计划(注:总进度计划必须符合合同工期要求),施工组织设计必须经其单位技术负责人审批同意。项目监理机构审批后报甲方进行审批,同时可审核施工单位上报的开工申请及报告。符合开工条件的签注开工意见。(同时检查施工现场办公、安全、消防、防盗、标识、防护等工作的落实情况,满足要求同意开工)。
7、 各标段及各专业施工单位在接到开工批复后,进行现场清理、进场设备、仪器报验、测量设备须提供年检合格证书。(报验合格后由专职测量员进行现场放线,自检合格后报请监理验收,监理人员验线时须注意新增墙体定位的准确性,1米水平控制线的准确度,现场实地标高情况。根据现场楼板标高及平整度情况确定各层±0.000标高。(作为各楼层控制地面、顶棚的依据)同时编制并上报各专项施工方案。审批同意后方可实施。同时确定检测试验机构报监理审查,同意后实施。并填写见证取样授权委托书。
8、 各种材料进场前各标段及各专业施工单位须上报材料送样确认,以工作联系单的形式上报。内容如下:
(1)提供相关材料样品。
(2)附该材料材质证明的资料,项目监理机构在接收到申请联系单后1所送样材料与设计图纸比对;2与投标书中相应材料承诺比对;3与规范、标准比对。均满足上述要求则签注意见同意进货。经送样通过的材料在大批量进入施工现场后向项目监理机构报请材料报验,须进行复试的进行见证取样复试,须经消防部门复验的报送消防部门复检,均合格后签署意见同意使用。材料报验必须按进场批次进行。
9、 由于装饰装修工程涉及各专业比较多,故隐蔽工程的验收尤为重要。各部位隐蔽前必须上报由各专业施工单位质检员会签的隐蔽验收记录。项目监理机构按专业分别检查符合要求后方可进行隐蔽。
10、各分项检验批的验收,根据楼层大小进行划分,一般按楼层划分检验批,在施工单位自检合格的基础上进行检查验收,符合设计、规范要求的同意进行下道工序施工。
(摘自《神剑简报》第5期)
