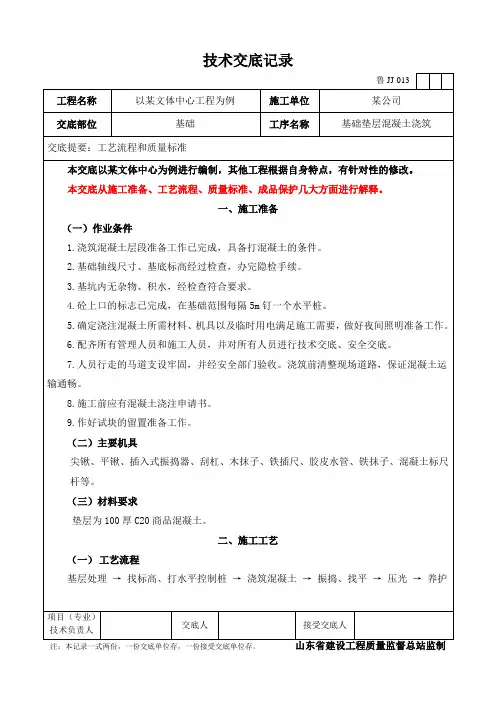

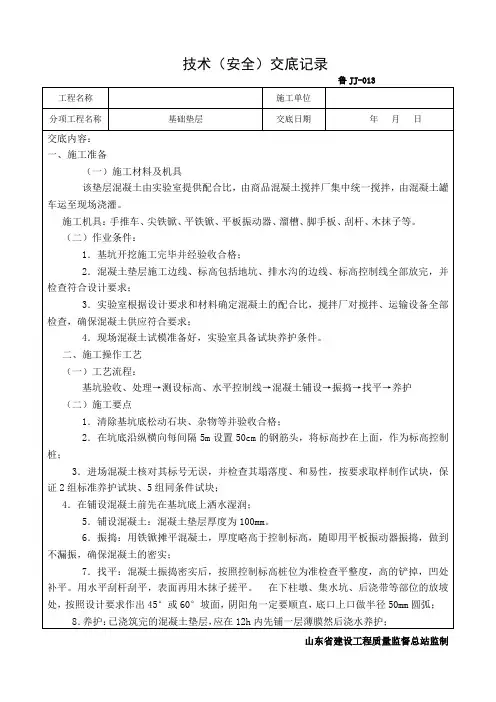

基础垫层施工技术交底

交底内容:

本技术交底用于6#楼、7#楼、地下车库垫层混凝土施工。

一、质量标准:

1、 本工程垫层混凝土设计标号为C20,厚度100mm,每边宽出基础边300mm(以便基础砖胎膜施工)。

2、 垫层混凝土要求表面压光,平整度偏差不大于6mm。

3、 由于地下室设有防水层,所有阴阳角部位均作成R=50mm的圆弧。

4、 垫层厚度最薄处不得小于100mm。

二、材料要求:

1、垫层混凝土采用商品混凝土。坍落度要求为:混凝土坍落度控制在160±20mm。

2、商砼站应提供混凝土配合比及混凝土合格证。

3、施工期间,要根据天气及材料等实际情况,及时调整施工配比,并且避免在雨天施工。

三、施工准备:

1、指派专人提前收听天气预报,尽量避免雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作。

2、各种施工机具落实到位,对各种机具进行检修检验,避免施工中出现机器故障,造成不必要的停工。

3、提前一天向商砼站提报砼的供应时间、数量、强度等级、供应速度。

4、保证水、电、照明不中断,保证夜间照明系统的正常。

5、作好班前技术交底,使操作工人明白技术要求。在浇筑混凝土前与施工队确定工人分工,人员配置合理,每次值班人员含电工一名,岗位人员落实到位,责任到人,针对混凝土浇筑采取必要的安全措施,避免发生意外,影响施工。

6、配合质量检查员及监理工程师等检查人员对基坑进行验槽检查,验收合格后方可施工。

7、浇筑混凝土前项目部确定主要管理人,负责现场施工、混凝土供应等工作;项目部主要领导要在现场值班。

8、机具设备:采用汽车泵进行混凝土浇筑,同时配合手推车、铁锹、铁抹子、木方、木抹子、平板振捣器等。

四、施工工艺:

1、基底处理:基坑开挖至设计标高,表面平整、将浮土清除干净,如有超挖部位用级配砂石填平。经由建设、监理单位验收合格后,方准施工垫层砼。

2、放线:对垫层位置进行测量放线,明确砼浇筑位置。

3、模板支设:由木工根据定位放线安装模板,模板接头处外侧附500mm长50mm*100mm的方木,模板两侧每隔500mm用300mm长的钢筋交替固定,模板内侧应平直,接缝严密,模板上口齐平,拉通线检查。

4、浇筑:砼浇筑采用商品混凝土,用汽车泵进行浇筑,100mm厚C20混凝土振实采用平板振捣器及人工用抹子振捣密实,施工人员由测量人员配合用水准仪进行找平及核实标高,找平后在砼初凝前底层用木抹子搓平压实。面层用铁抹子分二遍压光,并逐遍加大用力,压光工作在水泥终凝前完成。

5、砼终凝前严禁人员入内踩踏。

6、砼试块留置、施工记录:混凝土试件在混凝土的浇筑地点由监理旁站监督随机取样制作。

7、混凝土试块留置要求:

(1)标准养护抗压试件:每100m3留置一组,放置在现场标准养护室内,如现场标准养护室没能及时建立,同商砼站联系放置在其标养室内养护。

(2)现场做好施工记录。混凝土试块上书写内容为:工程名称、混凝土标号、成型时间、使用部位等。

五、施工安全措施:

1、施工人员应正确使用自己的劳动防护用品,按规定佩带好安全帽。

2、混凝土泵车进场施工队要有专人指挥、调度,任何机动车在场内行走都由专人指挥,倒车时还要响笛警示。

3、浇筑混凝土使用的软管连接牢固。要有足够的照明设备照明,并对照明用具及供电线路进行检查。

4、电源线路要悬空移动,避免电源线与地面和钢筋相摩擦及挤压,架空电源线时不得用金属物作支架,采用木质等绝缘材料。不得用细铁丝绑扎,用带绝缘皮的粗软线绑扎。切忌用钳子拧紧,以防损坏电源线造成漏电事故。经常检查电源线的完好情况,发现破损及时处理。

5、在临近边坡周围施工时,应派专人在坡上观察,如有异常情况,立即停止施工并撤离现场,以防可能发生的边坡倒塌现象的发生。
