利用全站仪测量控制螺栓的精度
- 格式:ppt
- 大小:16.19 MB
- 文档页数:37

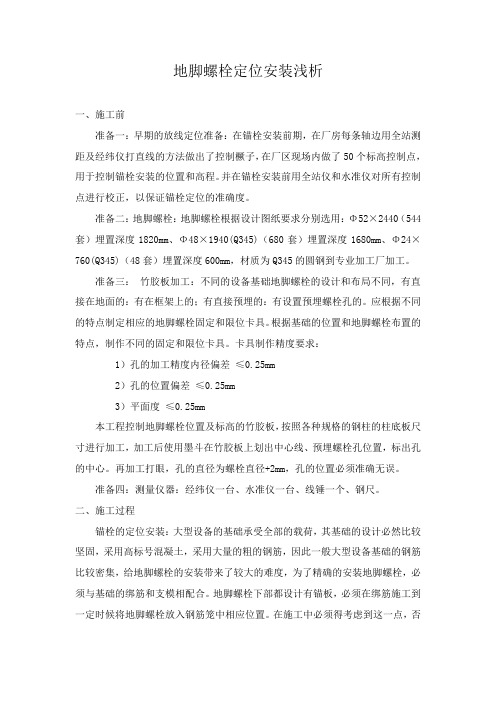

地脚螺栓定位安装浅析一、施工前准备一:早期的放线定位准备:在锚栓安装前期,在厂房每条轴边用全站测距及经纬仪打直线的方法做出了控制橛子,在厂区现场内做了50个标高控制点,用于控制锚栓安装的位置和高程。
并在锚栓安装前用全站仪和水准仪对所有控制点进行校正,以保证锚栓定位的准确度。
准备二:地脚螺栓:地脚螺栓根据设计图纸要求分别选用:Φ52×2440(544套)埋置深度1820mm、Φ48×1940(Q345)(680套)埋置深度1680mm、Φ24×760(Q345)(48套)埋置深度600mm,材质为Q345的圆钢到专业加工厂加工。
准备三:竹胶板加工:不同的设备基础地脚螺栓的设计和布局不同,有直接在地面的:有在框架上的;有直接预埋的:有设置预埋螺栓孔的。
应根据不同的特点制定相应的地脚螺栓固定和限位卡具。
根据基础的位置和地脚螺栓布置的特点,制作不同的固定和限位卡具。
卡具制作精度要求:1)孔的加工精度内径偏差≤0.25mm2)孔的位置偏差≤0.25mm3)平面度≤0.25mm本工程控制地脚螺栓位置及标高的竹胶板,按照各种规格的钢柱的柱底板尺寸进行加工,加工后使用墨斗在竹胶板上划出中心线、预埋螺栓孔位置,标出孔的中心。
再加工打眼,孔的直径为螺栓直径+2mm,孔的位置必须准确无误。
准备四:测量仪器:经纬仪一台、水准仪一台、线锤一个、钢尺。
二、施工过程锚栓的定位安装:大型设备的基础承受全部的载荷,其基础的设计必然比较坚固,采用高标号混凝土,采用大量的粗的钢筋,因此一般大型设备基础的钢筋比较密集,给地脚螺栓的安装带来了较大的难度,为了精确的安装地脚螺栓,必须与基础的绑筋和支模相配合。
地脚螺栓下部都设计有锚板,必须在绑筋施工到一定时候将地脚螺栓放入钢筋笼中相应位置。
在施工中必须得考虑到这一点,否则你将无法将带有锚板的地脚螺栓放入到如此密集的钢筋笼中。
本工程在绑完基础底筋后开始锚栓下坑以及初步固定的工作,然后进行基础短柱钢筋的绑扎、木工合模,最后再进行锚栓的细校正以及最终的焊接加固锚栓。

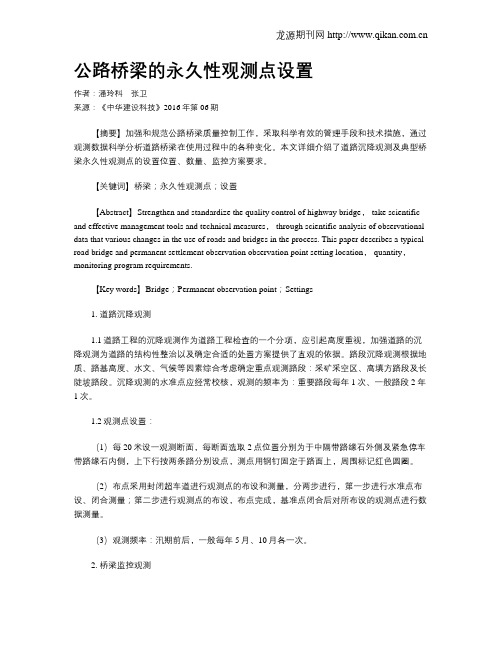

公路桥梁的永久性观测点设置作者:潘玲科张卫来源:《中华建设科技》2016年第06期【摘要】加强和规范公路桥梁质量控制工作,采取科学有效的管理手段和技术措施,通过观测数据科学分析道路桥梁在使用过程中的各种变化。
本文详细介绍了道路沉降观测及典型桥梁永久性观测点的设置位置、数量、监控方案要求。
【关键词】桥梁;永久性观测点;设置【Abstract】Strengthen and standardize the quality control of highway bridge, take scientific and effective management tools and technical measures, through scientific analysis of observational data that various changes in the use of roads and bridges in the process. This paper describes a typical road bridge and permanent settlement observation observation point setting location, quantity,monitoring program requirements.【Key words】Bridge;Permanent observation point;Settings1. 道路沉降观测1.1道路工程的沉降观测作为道路工程检查的一个分项,应引起高度重视,加强道路的沉降观测为道路的结构性整治以及确定合适的处置方案提供了直观的依据。
路段沉降观测根据地质、路基高度、水文、气候等因素综合考虑确定重点观测路段:采矿采空区、高填方路段及长陡坡路段。
沉降观测的水准点应经常校核,观测的频率为:重要路段每年1次、一般路段2年1次。
钢结构厂房钢柱地脚螺栓精准定位施工工法一、前言钢结构厂房是现代建筑中常见的一种结构形式,其具有结构轻巧、强度高、施工速度快等优势。
在钢结构厂房的施工中,地脚螺栓的精准定位是非常重要的环节,对整个厂房的稳定性和安全性起着至关重要的作用。
因此,钢结构厂房钢柱地脚螺栓精准定位施工工法的研究与应用具有重要意义。
二、工法特点钢结构厂房钢柱地脚螺栓精准定位施工工法的特点如下:1. 采用先进的测量仪器和技术手段,能够实现地脚螺栓的准确定位。
2. 通过精细的设计和施工工艺,确保地脚螺栓与钢柱的连接紧固可靠,不产生松动和变形。
3. 将施工工艺与实际工程紧密结合,确保施工的安全性、高效性和质量。
4. 注重对施工工艺的标准化和规范化,提高施工效率和施工质量。
三、适应范围钢结构厂房钢柱地脚螺栓精准定位施工工法适用于各类钢结构厂房的施工,包括工业厂房、商业建筑、物流中心等。
四、工艺原理该工法通过测量仪器对地脚螺栓的位置进行测量,并采用精确的计算和标注,使地脚螺栓与钢柱的连接和固定实现精准定位。
具体的工艺原理如下:1. 在地基施工前,通过先进的测量仪器对地基进行测量,确定地脚螺栓的位置和角度。
2. 根据测量结果,采用高精度的设备将地脚螺栓在地基上准确定位,并进行标记。
3. 钢柱的制作过程中,根据地脚螺栓的位置和角度进行预制孔洞。
4. 在安装钢柱时,通过对比地脚螺栓的标记和孔洞,将钢柱准确放置在地脚螺栓上,并进行紧固。
五、施工工艺1. 基坑开挖与处理:按照设计要求进行基坑开挖,同时对坑底进行夯实处理。
2. 地脚螺栓定位:采用测量仪器进行地脚螺栓的准确定位,并进行标记。
3. 钢柱制作:根据地脚螺栓的位置和角度进行预制孔洞,并制作好钢柱。
4. 钢柱安装:根据地脚螺栓的标记和孔洞,将钢柱准确放置在地脚螺栓上,并进行紧固。
5. 质量验收:对地脚螺栓和钢柱进行质量验收,确保连接紧固可靠。
六、劳动组织根据工程规模和进度要求,组织适量的施工人员,包括测量人员、钢结构安装人员、质检人员等,合理分工、密切配合,确保施工工期和质量。

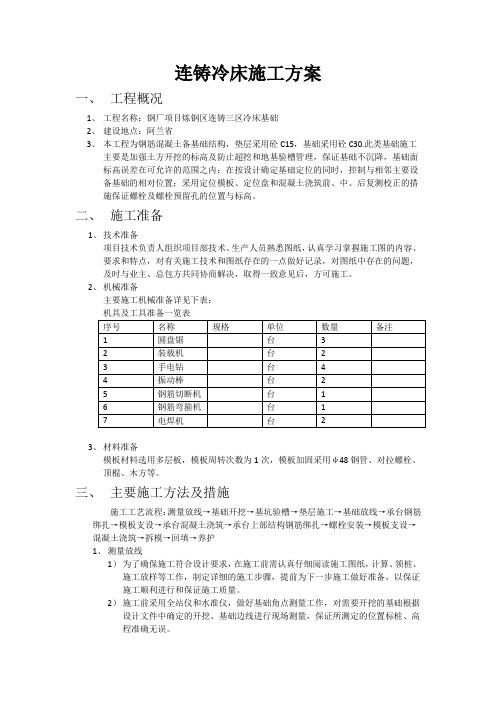

连铸冷床施工方案一、工程概况1、工程名称:钢厂项目炼钢区连铸三区冷床基础2、建设地点:阿兰省3、本工程为钢筋混凝土备基础结构,垫层采用砼C15,基础采用砼C30.此类基础施工主要是加强土方开挖的标高及防止超挖和地基验槽管理,保证基础不沉降,基础面标高误差在可允许的范围之内;在按设计确定基础定位的同时,控制与相邻主要设备基础的相对位置;采用定位模板、定位盘和混凝土浇筑前、中、后复测校正的措施保证螺栓及螺栓预留孔的位置与标高。
二、施工准备1、技术准备项目技术负责人组织项目部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,对有关施工技术和图纸存在的一点做好记录,对图纸中存在的问题,及时与业主、总包方共同协商解决,取得一致意见后,方可施工。
2、机械准备主要施工机械准备详见下表:3、材料准备模板材料选用多层板,模板周转次数为1次,模板加固采用φ48钢管、对拉螺栓、顶棍、木方等。
三、主要施工方法及措施施工工艺流程:测量放线→基础开挖→基坑验槽→垫层施工→基础放线→承台钢筋绑扎→模板支设→承台混凝土浇筑→承台上部结构钢筋绑扎→螺栓安装→模板支设→混凝土浇筑→拆模→回填→养护1、测量放线1)为了确保施工符合设计要求,在施工前需认真仔细阅读施工图纸,计算、领桩、施工放样等工作,制定详细的施工步骤,提前为下一步施工做好准备,以保证施工顺利进行和保证施工质量。
2)施工前采用全站仪和水准仪,做好基础角点测量工作,对需要开挖的基础根据设计文件中确定的开挖、基础边线进行现场测量,保证所测定的位置标桩、高程准确无误。
3)对所有的测量要进行记录,并整理所有资料,然后将测量记录本及成果资料送交专业工程师审查再由业主审查签字认可后方可使用,进行下道工序。
2、基础开挖1)开挖前应会同各方,确认开挖区域下无电缆、管道等。
2)基坑开挖应尽量防止对基底土的扰动。
应在基底标高以上预留20cm~30cm一层由人工挖掘修整。
开挖按1:2放坡,基底预留800mm工作面。
1952023.14 / Building Technology and Application 建筑技术·应用选择、技术重难点、工艺流程及操作要点等方面介绍多层网架分层拼装、整体吊装施工技术。
张宁、陈萌[3]等人介绍了成都天府国际机场T1航站楼屋盖网架跨层提升施工技术;秦李杰[4]通过实际工程研究了大跨度螺栓球钢网架高空散装施工的工艺流程、施工要点等;王晓丽、李昭[5]以成都天府国际机场101号维修机库大跨度预应力网架焊接施工为例,研究了大跨度网架焊接分区与焊接顺序;张文学[6]从施工吊装、滑移、变形控制、卸载等方面,叠合使用工况载荷进行了大跨度拱形钢网架屋盖结构累积滑移施工全过程的计算仿真分析。
综上所述,大跨度钢网架结构的现场施工技术发展迅速,目前已经形成了较为成熟的实践应用技术。
文章结合湖北襄阳市襄阳港小河港区综合码头散货货棚工程实例,介绍了大跨度螺栓球节点钢网架“山墙起步与高空散装相结合”的施工方法,详细阐述了此方法的施工流程,为类似工程的施工提供参考和借鉴。
1工程概况湖北襄阳市襄阳港小河港区综合码头散货货棚采用正放四角锥网架螺栓球节点网壳结构,外形为椭圆抛物面的网壳结构,结构的杆件采用薄壁管形截面。
网架跨度95 m,纵向长度100 m,建筑面积9 578.16 m 2,整个网架重486 t,网架顶部标高为34.2 m,结构平面图如图1所示,剖面图如图2所示。
建筑物顶部设有自然通风气楼,屋面及两端侧面维护结构为镀铝锌压型钢板,做法为明檩式。
支承方式为下弦柱点支承,网架屋面防水等级为二级,结构安全等级为二级,本工程设计使用年限为50年。
2施工难点及解决措施2.1施工难点(1)工期紧且处在夏季,高温炎热、雨水多。
(2)网架构件(主要是螺栓球和杆件)种类多,加工精度高。
摘要 网架结构具有重量轻、刚度大、抗震性能好等优点,并且利于成批生产,容易保证构件加工质量。
湖北省襄阳市襄阳港小河港区综合码头散货货棚采用正放四角锥网架,节点为螺栓球节点。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
首节钢柱的测量通过地脚螺栓和钢柱支架完成,用墨线在螺栓定位板钢支架上弹出钢柱2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
审核人交底人
、本表由施工单位填写,交底单位与接受交底单位各存一份。
第
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
装配式建筑施工中精确测量与校正方法随着装配式建筑的发展,精确测量与校正在施工过程中扮演着重要的角色。
本文将探讨装配式建筑施工中精确测量与校正的相关方法和技术,以确保建筑质量和减少误差。
一、精确测量方法在装配式建筑施工中,为了达到设计要求,需要使用多种测量方法来获取准确的数据。
以下是常用的精确测量方法:1. 激光测距仪:激光技术可以提供高度准确的测距数据。
它可以快速且准确地测量物体之间的距离,并能够将这些数据传输给计算机进行分析。
2. 全站仪:全站仪是一种综合性测量设备,可以同时进行水平角、垂直角和距离三个方向的观测。
通过使用全站仪,可以高效地进行建筑物各部位的定位和调整。
3. 数字水平仪:数字水平仪是一种现代化的仪器,利用电子倾斜传感器来检测水平面。
它不受人为操作误差的影响,提供了更加准确和可靠的测量结果。
二、校正方法精确测量只是施工过程中的第一步,接下来需要使用校正方法来调整和修复误差。
以下是常用的校正方法:1. 调整装配位置:当通过测量发现某个构件位置偏移时,可以通过调整其位置来纠正误差。
这可以通过使用起重设备或调整螺栓等方式来实现。
2. 调整面板平移:装配式建筑中通常会使用面板进行组合。
如果发现面板相互之间存在错位,可以通过调整其平移来解决。
这涉及到解除连接螺栓,重新对齐并再次固定。
3. 校正角度:角度误差是装配式建筑施工中常见的问题之一。
为了修复角度误差,可以使用调整支撑物或改变连接部件的方法来实现。
4. 表面处理:有时候在组合构件时,由于表面不平或不规则导致构件无法完全贴合。
在这种情况下,可以进行局部磨削或切割以使其与其他构件适配。
5. 数据分析:最后一个校正方法是通过对测量数据进行分析来确定问题的根源,并采取相应的修复措施。
这可能涉及到使用专业软件进行数据处理和模拟。
三、精确测量与校正在装配式建筑施工中的重要性精确测量与校正在装配式建筑施工中至关重要。
以下是它们的几个重要方面:1. 提高质量:通过精确测量和校正,可以确保装配式构件之间的准确连接,从而提高整体建筑的结构强度和质量。
2021年土建质量专业管理实务试卷和答案(15)一、单选题(共30题)1.处于通风条件不畅环境下的木构件的木材,不应大于()。
A:25%B:20%C:15%D:12%【答案】:B【解析】:处于通风条件不畅环境下的木构件的木材,不应大于20%。
2.下列能够同时测出角度和距离的仪器是()A:经纬仪B:全站仪C:水准仪D:激光铅直仪【答案】:B【解析】:全站仪是种可以同时进行角度测量和距离测量的仪器,由电子测距仪、电子经纬仪和电子记录装置三部分组成。
全站仪具有操作方便、快捷、测量功能全等特点,使用全站仪测量时,在测站上安置好仪器后,除照准需人工操作外,其余操作可以自动完成,而且几乎是在同一时间测得平距、高差、点的坐标和高程。
3.关于土方的填筑与压实,下列叙述中不正确的是()。
A:一般优先选用淤泥质土.膨胀土.有机质含量大于8%的土作为回填土B:填土的压实方法一般有碾压法.夯实法和振动压实法以及利用运土工具压实等C:填方宜分层进行并尽量采用同类土填筑D:当天填土.应在当天压实【答案】:A【解析】:填方土料应符合设计要求,保证填方的强度和稳定性。
一般不能选用淤泥和淤泥质土、膨胀土、有机质含量大于8%的土、含水溶性硫酸盐大于5%的土、含水量不符合压实要求的黏性土。
4.室内墙面、柱面和门洞口的护角每侧宽度不应小于()mm。
A:20B:50C:80D:100【答案】:B【解析】:室内墙面、柱面和门洞口的护角每侧宽度不应小于50mm。
5.()是工程质量的主体,开工前各项目部必须建立“横向到边、纵向到底、控制有效”的质量自检体系,严格执行“自检、互检、交接检”的三检制度。
A:设计单位B:监理单位C:发包人D:承包人【答案】:D【解析】:承包人是工程质量的主体,开工前各项目部必须建立“横向到边、纵向到底、控制有效”的质量自检体系,严格执行“自检、互检、交接检”的三检制度。
6.结构可靠性是指结构在规定的时间内、规定的条件下完成预定功能的能力,包括安全性、适用性和()。
钢结构工程地脚螺栓的测量控制根据《钢结构工程施工质量验收标准》(GB50205-2020)柱子定位轴线的允许偏差为1mm,地脚镙栓的埋设正确与否是钢结构吊装过程中的一个重要环节,包括地脚镙栓的安装就位、浇筑混凝土过程中与混凝土凝固后偏差的测量。
1)安装地脚镙栓前,在地脚镙栓的钢板上刻画"十"字中心线;2)钢筋绑扎完成后,在钢筋上准确投测地脚镙栓理论"十"字中心线;3)地脚镙栓附近利用高程控制网引测高程点;4)用钢筋上的中心线安装地脚镙栓;5)地脚镙栓中心线方向上架设2台经纬仪,准确指挥地脚镙栓的安装就位;利用水平仪指挥调整地脚镙栓的高度;6)重复上述2条的过程,直至地脚镙栓的平面位置及高程都达到规范要求为止。
钢柱测量校正1、经纬仪校正法测量校正时,用两台经纬仪分别架设在钢柱纵横轴附近,但偏离的角度不应大于15度。
离柱的距离约为1.5倍柱长。
校正时先瞄准柱子下部的控制线,经纬仪照准部固定后,再仰视柱顶部控制线;如果重合,则表示这个柱子在这个方向上就是竖直的,如果不重合,应进行调整,直到相互垂直的两个方向都符合要求为止。
首根钢柱就位时除了要校正垂直度外,还要对柱底的标高进行调整,通过调整柱底的螺母对首根柱的高程进行调整,保证钢梁的准确就位。
用缆风绳校正钢柱时,在松开缆风绳时,柱子能保持“0”位移状态,才能算校正完毕。
如果缆风绳的力量很大,柱子就有很大的安装内力,松开缆风绳。
柱子的位置就会发生变化,这样也会使结构产生较大的变化,此时不能算校正完毕。
2、空间后方交会技术由于施工现场条件的限制,在作业层施工作业时,可能会出现以下问题:现场控制点无法通视,已知点上无法架设仪器,视线较长时间遮挡,为解决以上问题采用空间后方交会技术,把全站仪架设在通视良好的位置,利用“后方交会法”交会出仪器中心坐标,然后利用坐标数据进行放样。
钢梁安装测控当钢柱校测完毕后,下一道工序吊装钢梁。
