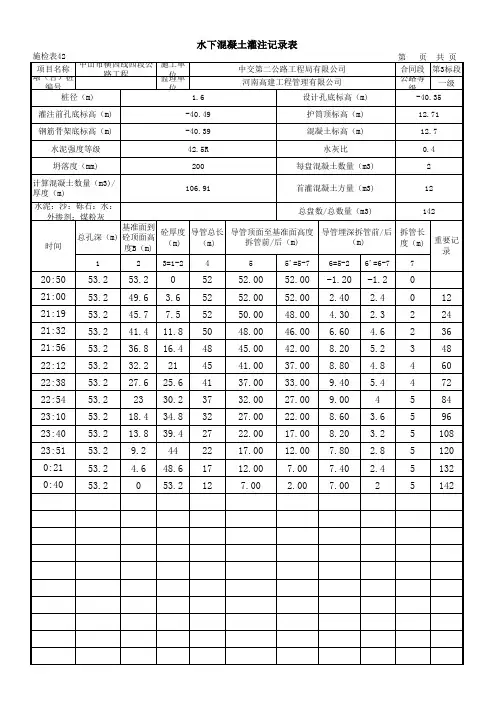

水下混凝土灌注原始记录(样本)
页工程名称:
上海LNG项目一期工程码头工程单位工程:
工作船码头编号:_______分项工程嵌岩桩桩编号设计桩径(mm)设计桩底标高(m)平台基准面标高(m)护筒顶面标高(m)设计桩顶标高(m)实际桩底标高(m)计算砼总方量(m3)初灌砼方量(m3)实际灌注砼方量(m3)灌注凿除后砼顶面标高(m)时间总孔深(m)导管总长(m)导管拆除前导管拆除后累计砼(m3)基准面至导管顶面高度(m)基准面至砼面高度(m)基准面至导管下口长度(m)导管埋深(m)基准面至导管顶面高度(m)拆除导管长度(m)基准面至导管下口长度(m)导管埋深(m)12345=2+36=5-4789=2-8+710=9-4备注填表说明:1、总孔深指平台基准面至实际桩底的距离;2、初灌前后、终灌前、每次导管拆除后应进行测量和记录。
3、基准面至导管顶面高度:正数为导管面低于基准面的高度,负数为导管面高于基准面的高度。
填表人:
年月日
第 1 页共 1 页。
水下灌注记录数据填写灌注桩时混凝土埋深以及导管埋深怎样计算根据孔的大小算出来1方混凝土理论上升的高度,然后用实际导管的长度减去浇注混凝土理论上升的高度就能知道导管的埋深了,然后根据规范中的不要超过埋深的长度适当拔导管就行了。
最好每1两车都丈量下,有的时候容易达不到理论的上升告诉,但是一般绝对不会超过理论的上升高度。
长三米的桩,直径1.5,怎么计算水下混凝土灌注的混凝土深度导管埋深以及首批混凝土方量?答:混凝土方量=桩长*(πR²)*充盈系数=1.5*(3.14*0.75*0.75)*1.2(充盈系数一般是1.1~1.2,根据当地地质可变化)≈6.4方(但是估计要七八方左右,首批可以稍微来个5方看看)导管一般长度是3~4米导管一般埋入混凝土“面”下2~6米,你那边估计就一次拔管,混凝土浇捣建议浇高800mm,这样可以让孔内杂质上浮。
到时候还是要打掉这层含有杂质的混凝土桩头。
我也在做桩基础,如果可以的话,我邮箱****************钻孔桩内浇筑水下混凝土,导管埋入深度和混凝土数量之间有什么计算关系?答:浇筑水下混凝土,导管的埋置深度与首盘混凝土浇筑后的累计时间、桩孔直径、混凝土的塌落度、孔底沉淀层厚度都有关。
一般地:塌落度22cm,桩孔直径1.5~1.8米,混凝土终凝时间大于10h,埋管深度在2.5~5.5米左右;如果桩径再大,埋管深度2.2~4.2米最好;但最小埋管深度不能小于2米;如果塌落度大于22(正常是22),混凝土扩散半径大点,埋管可以深点。
但一根桩浇筑时间最好不能超过10小时,否则首盘混凝土开始终凝,现灌的混凝土顶托不了,会形成卡管。
导管法灌注桩基水下混凝土时,首批混凝土数量如何确定?答:首先需要确定几个数据,导管的直径d、导管下放至孔底什么位置h(也就是导管最下端距离孔底多大)、孔的直径D、第一罐料浇制完毕后混凝土埋管深度L。
之所以要确定首批混凝土量,就是为了防止混凝土量太少,浇制后顶面与下管口之间还有距离,这时候混凝土顶面肯定是淤泥,第二罐浇制后,淤泥会夹在两罐混凝土之间,造成断桩。
