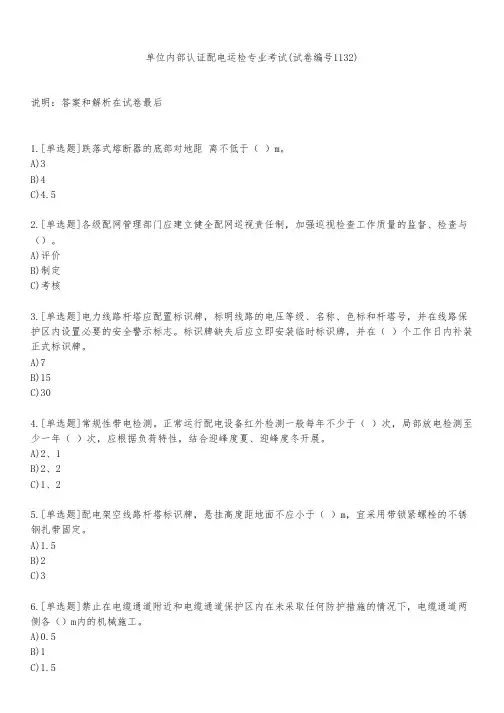

单位内部认证配电运检专业考试(试卷编号1132)说明:答案和解析在试卷最后1.[单选题]跌落式熔断器的底部对地距 离不低于( )m。
A)3B)4C)4.52.[单选题]各级配网管理部门应建立健全配网巡视责任制,加强巡视检查工作质量的监督、检查与()。
A)评价B)制定C)考核3.[单选题]电力线路杆塔应配置标识牌,标明线路的电压等级、名称、色标和杆塔号,并在线路保护区内设置必要的安全警示标志。
标识牌缺失后应立即安装临时标识牌,并在( )个工作日内补装正式标识牌。
A)7B)15C)304.[单选题]常规性带电检测。
正常运行配电设备红外检测一般每年不少于( )次,局部放电检测至少一年( )次,应根据负荷特性,结合迎峰度夏、迎峰度冬开展。
A)2、1B)2、2C)1、25.[单选题]配电架空线路杆塔标识牌,悬挂高度距地面不应小于( )m,宜采用带锁紧螺栓的不锈钢扎带固定。
A)1.5B)2C)36.[单选题]禁止在电缆通道附近和电缆通道保护区内在未采取任何防护措施的情况下,电缆通道两侧各()m内的机械施工。
A)0.5D)27.[单选题]系统统一规范操作权限,明确各级工作人员的访问权限,任何人不得()设立、变更和注销。
A)随意B)特意C)擅自D)异常8.[单选题]()适用于在首次开展无人机巡检的线路、存在缺陷或异常的线路,以及按照巡检周期需要开展精细化巡检的线路。
A)通道巡检B)精细巡检C)故障巡检D)特殊巡检9.[单选题]工作负责人必须长时间离开工作现场时,应变更工作负责人,并告知全体作业人员及()。
A)专责监护人B)工作许可人C)工作票签发人D)工作班成员10.[单选题]电缆本体巡视应检查电缆线路()是否完备。
A)标志B)安全措施C)防火措施D)保障措施11.[单选题]无人机应以低速接近杆塔,必要时可在杆塔附近悬停,使()在稳定状态下采集数据,确保数据的有效性和完整性。
A)陀螺仪B)传感器C)射频信号发生器D)三轴运动测量台12.[单选题]对需砍伐的树木由架空电力线路建设单位按照国家的规定办理手续和()付给树木所有者补偿费用,并与其签订不再在通道内种植树木的协议。

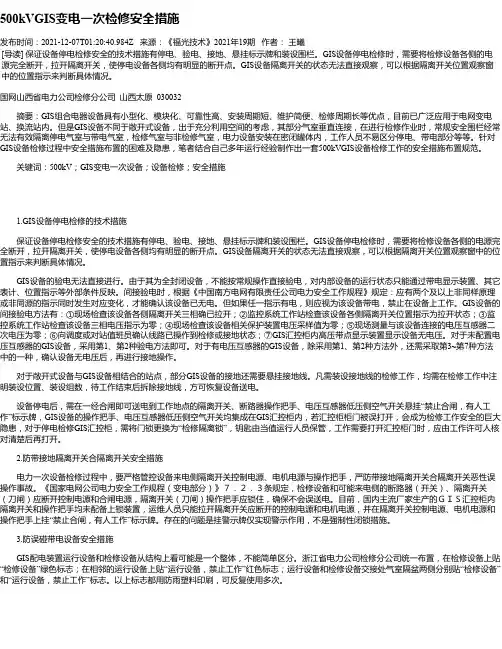

500kVGIS变电一次检修安全措施发布时间:2021-12-07T01:20:40.984Z 来源:《福光技术》2021年19期作者:王曦[导读] 保证设备停电检修安全的技术措施有停电、验电、接地、悬挂标示牌和装设围栏。
GIS设备停电检修时,需要将检修设备各侧的电源完全断开,拉开隔离开关,使停电设备各侧均有明显的断开点。
GIS设备隔离开关的状态无法直接观察,可以根据隔离开关位置观察窗中的位置指示来判断具体情况。
国网山西省电力公司检修分公司山西太原 030032摘要:GIS组合电器设备具有小型化、模块化、可靠性高、安装周期短、维护简便、检修周期长等优点,目前已广泛应用于电网变电站、换流站内。
但是GIS设备不同于敞开式设备,出于充分利用空间的考虑,其部分气室垂直连接,在进行检修作业时,常规安全围栏经常无法有效隔离停电气室与带电气室,检修气室与非检修气室,电力设备安装在密闭罐体内,工作人员不易区分停电、带电部分等等。
针对GIS设备检修过程中安全措施布置的困难及隐患,笔者结合自己多年运行经验制作出一套500kVGIS设备检修工作的安全措施布置规范。
关键词:500kV;GIS变电一次设备;设备检修;安全措施1.GIS设备停电检修的技术措施保证设备停电检修安全的技术措施有停电、验电、接地、悬挂标示牌和装设围栏。
GIS设备停电检修时,需要将检修设备各侧的电源完全断开,拉开隔离开关,使停电设备各侧均有明显的断开点。
GIS设备隔离开关的状态无法直接观察,可以根据隔离开关位置观察窗中的位置指示来判断具体情况。
GIS设备的验电无法直接进行。
由于其为全封闭设备,不能按常规操作直接验电,对内部设备的运行状态只能通过带电显示装置、其它表计、位置指示等外部条件反映。
间接验电时,根据《中国南方电网有限责任公司电力安全工作规程》规定:应有两个及以上非同样原理或非同源的指示同时发生对应变化,才能确认该设备已无电。
但如果任一指示有电,则应视为该设备带电,禁止在设备上工作。

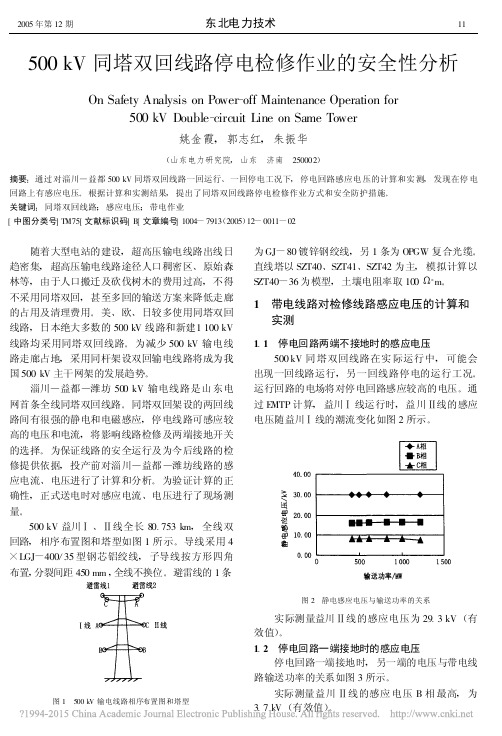

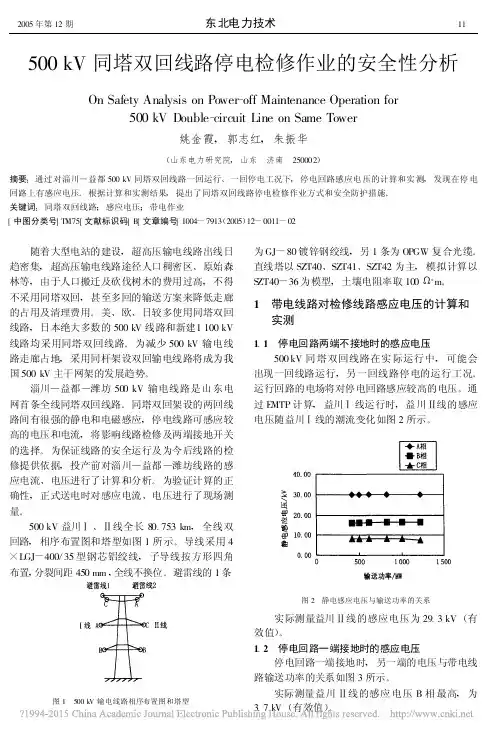

500kV同塔双回线路停电检修作业的安全性分析On Safety Analysis on Power-off Maintenance Operation for500kV Double-circuit Line on Same Tower姚金霞,郭志红,朱振华(山东电力研究院,山东 济南 250002)摘要:通过对淄川—益都500kV同塔双回线路一回运行、一回停电工况下,停电回路感应电压的计算和实测,发现在停电回路上有感应电压。
根据计算和实测结果,提出了同塔双回线路停电检修作业方式和安全防护措施。
关键词:同塔双回线路;感应电压;带电作业[中图分类号]TM75[文献标识码]B[文章编号]1004-7913(2005)12-0011-02 随着大型电站的建设,超高压输电线路出线日趋密集,超高压输电线路途径人口稠密区、原始森林等,由于人口搬迁及砍伐树木的费用过高,不得不采用同塔双回,甚至多回的输送方案来降低走廊的占用及清理费用。
美、欧、日较多使用同塔双回线路,日本绝大多数的500kV线路和新建1100kV线路均采用同塔双回线路。
为减少500kV输电线路走廊占地,采用同杆架设双回输电线路将成为我国500kV主干网架的发展趋势。
淄川—益都—潍坊500kV输电线路是山东电网首条全线同塔双回线路。
同塔双回架设的两回线路间有很强的静电和电磁感应,停电线路可感应较高的电压和电流,将影响线路检修及两端接地开关的选择。
为保证线路的安全运行及为今后线路的检修提供依据,投产前对淄川—益都—潍坊线路的感应电流、电压进行了计算和分析。
为验证计算的正确性,正式送电时对感应电流、电压进行了现场测量。
500kV益川Ⅰ、Ⅱ线全长80.753km,全线双回路,相序布置图和塔型如图1所示。
导线采用4×LGJ-400/35型钢芯铝绞线,子导线按方形四角布置,分裂间距450mm,全线不换位。
避雷线的1条图1 500kV输电线路相序布置图和塔型为GJ-80镀锌钢绞线,另1条为OPGW复合光缆。

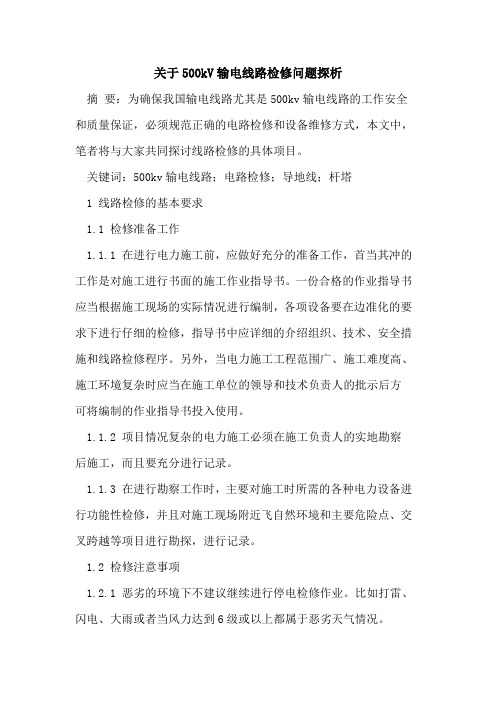

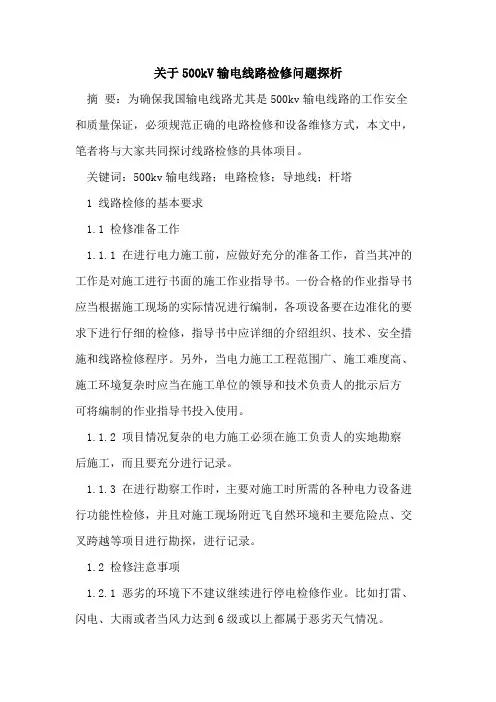

关于500kV输电线路检修问题探析摘要:为确保我国输电线路尤其是500kv输电线路的工作安全和质量保证,必须规范正确的电路检修和设备维修方式,本文中,笔者将与大家共同探讨线路检修的具体项目。
关键词:500kv输电线路;电路检修;导地线;杆塔1 线路检修的基本要求1.1 检修准备工作1.1.1 在进行电力施工前,应做好充分的准备工作,首当其冲的工作是对施工进行书面的施工作业指导书。
一份合格的作业指导书应当根据施工现场的实际情况进行编制,各项设备要在边准化的要求下进行仔细的检修,指导书中应详细的介绍组织、技术、安全措施和线路检修程序。
另外,当电力施工工程范围广、施工难度高、施工环境复杂时应当在施工单位的领导和技术负责人的批示后方可将编制的作业指导书投入使用。
1.1.2 项目情况复杂的电力施工必须在施工负责人的实地勘察后施工,而且要充分进行记录。
1.1.3 在进行勘察工作时,主要对施工时所需的各种电力设备进行功能性检修,并且对施工现场附近飞自然环境和主要危险点、交叉跨越等项目进行勘探,进行记录。
1.2 检修注意事项1.2.1 恶劣的环境下不建议继续进行停电检修作业。
比如打雷、闪电、大雨或者当风力达到6级或以上都属于恶劣天气情况。
1.2.2 带电作业对天气和空气环境的要求更高,它要在良好的天气下才能进行作业。
如果在作业过程中天气突变不利于作业时应当及时中止作业,待工作环境达到作业标准时继续检修工作。
1.2.3 必须保证电力检修技术人员在工作前的良好健康和精神状态。
尤其是项目负责人,要在施工前对每一名工作人员的身体状况进行充分的了解。
1.2.4 要对作业中伴随的静电采取必要的防护措施。
一般情况下,在对330kv或者330kv以上的带电杆塔作业时,技术人员应采取必要的静电防护措施,比如静电防护服;同理,处于对技术人员的人身安全考虑,在220kv的带电杆塔上作业时也可以采取相同的防护措施。
1.2.5 电力技术人员必须带好个人保安线后方可进行停电线路的导线检修工作。
500kV南昌变电站综合检修方案编写:_________________________________ 审核:_________________________________ 批准:_________________________________江西省电力公司检修分公司二○一三年八月目录一、南昌变电站基本情况 (3)二、综合检修工作概况 (4)(一)编制依据 (4)(二)电网设备综合检修信息收集 (5)三、检修策略及检修计划的制定 (28)(一)基本思路 (28)(二)检修策略及检修计划总体编制 (29)(三)500kV南昌变电站检修策略和检修计划详细情况 (33)四、组织措施 (68)(一)成立综合检修领导小组 (68)(二)成立综合检修工作办公室 (69)(三)成立综合检修工作小组 (70)五、技术措施 (72)(一)基本思路 (72)(二)技术管理 (73)六、安全措施 (73)(一)一般措施 (73)(二)检修过程中主要危险点分析及控制措施 (76)七、安全文明施工及环境保护 (80)八、附图-500kV南昌变电站一次接线图 (82)500kV南昌变电站综合检修方案为加强变电站设备综合检修能力是提升设备检修效率,提高设备可用系数的重要途径。
根据公司开展综合检修工作中存在设备信息掌握不全、专业统筹程度不高、检修前准备不足等问题,检修后设备缺陷遗留、单一设备重复停电等现象时有发生。
为提高各单位检修效率,解决存在问题,公司对500kV南昌变电站从信息收集、专业统筹、现场组织等方面优化综合检修的实施过程,进一步规范管理模式和项目管控。
一、南昌变电站基本情况500kV南昌变电站始建于1998年8月,一期工程于2000年10月建成投产,二期扩建工程南梦线(永南Ⅱ回线)于2004年4月投入运行,三期扩建工程南乐Ⅰ回线于2006年5月投入运行,四期工程南进Ⅰ、Ⅱ回线于2006年12月投入运行,五期工程南乐Ⅱ回线于2006年12月投入运行,六期工程#2主变于2008年7月投入运行,七期工程220kV南瑶间隔于2009年9月投入运行,八期工程220kV南七线间隔于2013年7月份投入运行,本站使用的电气设备型号繁杂,是我国第一座综合自动化、保护下放型式的500kV变电站。

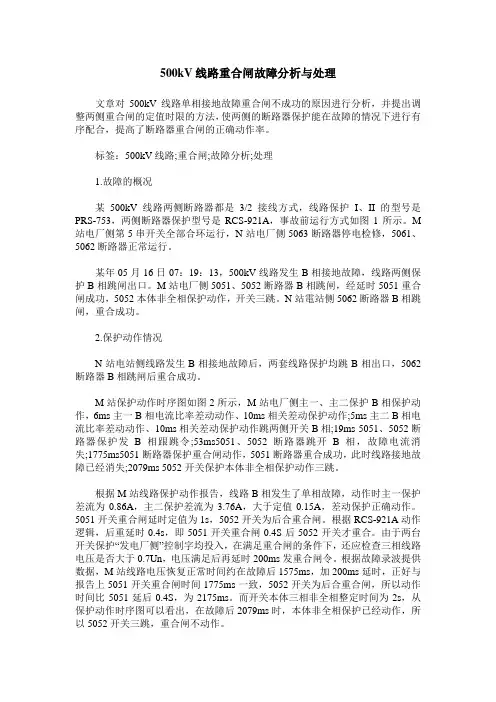

500kV线路重合闸故障分析与处理文章对500kV线路单相接地故障重合闸不成功的原因进行分析,并提出调整两侧重合闸的定值时限的方法,使两侧的断路器保护能在故障的情况下进行有序配合,提高了断路器重合闸的正确动作率。
标签:500kV线路;重合闸;故障分析;处理1.故障的概况某500kV线路两侧断路器都是3/2接线方式,线路保护I、II的型号是PRS-753,两侧断路器保护型号是RCS-921A,事故前运行方式如图1所示。
M 站电厂侧第5串开关全部合环运行,N站电厂侧5063断路器停电检修,5061、5062断路器正常运行。
某年05月16日07:19:13,500kV线路发生B相接地故障,线路两侧保护B相跳闸出口。
M站电厂侧5051、5052断路器B相跳闸,经延时5051重合闸成功,5052本体非全相保护动作,开关三跳。
N站電站侧5062断路器B相跳闸,重合成功。
2.保护动作情况N站电站侧线路发生B相接地故障后,两套线路保护均跳B相出口,5062断路器B相跳闸后重合成功。
M站保护动作时序图如图2所示,M站电厂侧主一、主二保护B相保护动作,6ms主一B相电流比率差动动作、10ms相关差动保护动作;5ms主二B相电流比率差动动作、10ms相关差动保护动作跳两侧开关B相;19ms 5051、5052断路器保护发B相跟跳令;53ms5051、5052断路器跳开B相,故障电流消失;1775ms5051断路器保护重合闸动作,5051断路器重合成功,此时线路接地故障已经消失;2079ms 5052开关保护本体非全相保护动作三跳。
根据M站线路保护动作报告,线路B相发生了单相故障,动作时主一保护差流为0.86A,主二保护差流为3.76A,大于定值0.15A,差动保护正确动作。
5051开关重合闸延时定值为1s,5052开关为后合重合闸。
根据RCS-921A动作逻辑,后重延时0.4s,即5051开关重合闸0.4S后5052开关才重合。
500kV输电线路检修中常见问题及处理措施摘要:在我国电网体系中500kV输电线路是其中重要的组成部分,承担将电能输送到千家万户的责任。
由于输电线路需要长时间保持运行的状态,很大部分输电线路暴露在露天环境中,很容易发生故障,导致一定范围内的停电,影响工厂以及家庭用电。
想要保证500kV输电线路的稳定性以及安全性运行,需要重视500kV输电线路的检修的常见问题,并实行及时有效处理,对检修管理工作进行强化,消除掉各种安全隐患。
本文主要讲解500kV输电线路检修中的常见问题以及处理措施情况。
关键词:500kV输电线路;检修;常见问题;处理措施随着我国的电力体系的不断发展,各个行业的用电量也在不断增多,500kV输电线路的规模也在不断增加[1]。
随着人们用电量的增多,对500kV输电线路的稳定性以及安全性运行的要求提高,对500kV输电线路故障问题的关注度明显增加。
在500kV输电线路实际运行过程中不同区域存在不同的问题,在保证安全的情况,加强检修工作,提高维修的经济性,使用有效及时的措施,消除安全隐患,提高运行的稳定性以及安全性。
1 500kV输电线路中常见的问题1.1雷击问题目前,500kV输电线路一般在人烟稀少的地方进行架设,但是由于周围环境没有足够的遮挡,导致在雷雨天气中,很容易被雷击,进而导致500kV输电线路发生故障问题。
如果在电能运输过程中受到雷击,那么很容易损坏线缆,发生多处跳闸,短路等问题。
但是雷击的不确定性较高,很难控制[2]。
1.2污闪问题在500kV输电线路的运行过程中,由于运行的工作压力较大,很容易造成污闪问题,进而造成大面积经常性的停电问题。
输电线路中的污闪问题发生原因主要为500kV输电线路在设计建设过程中存在一些不足之处。
在500kV输电线路设计过程中没有充分考虑污闪问题,导致在运输过程中出现问题故障。
在发生污闪问题后,电力体系无法健康、稳定的运转,会造成大面积停电问题,对人们的日常生活造成严重的影响。
500kVXXXX停电检修
综合方案
XXXX
XXXX
2013年10月28日
编号:
检修方案审批表
申请部门
XXXXXXXX
2013年500kVXXXX停电综合检修
工作项目
2013年11月1日至2013年11月9日(以总调批复停电时间为工作时间
准)
编写
初审
复审
批准
目录
一、工作概述.................................... - 4 -
二、工作任务.................................... - 5 -
三、工作时间.................................... - 8 -
四、工作范围.................................... - 8 -
五、工作准备.................................... - 8 -
六、组织措施.................................... - 9 -
七、技术措施................................... - 15 -
八、安全措施................................... - 21 -
九、环境保护措施............................... - 24 -
十、作业现场实施步骤........................... - 25 -十一、作业风险评估及管控措施 ................... - 27 -
一、工作概述
根据南网总调停电检修计划, 500kVXXXX计划于2013年10月31日至2013年11月9日安排停电,共10天。
本次检修任务主要有五个方面,一是防冰抗冰技改项目后续工作处理;二是覆冰区杆塔遗留缺陷处理;三是线路设备消缺及预试定检;四是线路绝缘子清扫;五是覆冰在线监测装置升级改造及消缺。
为充分利用停电检修时间,在确保安全生产的前提下,顺利地完成本次检修工作,特制定本方案。
本次检修工作将严格按照超高压输电公司关于今冬明春检修工作的要求,严格执行各项规章制度及停电检修期间劳动纪律的规定,做好充分准备,在组织措施、技术措施、安全措施和“两票三制”下功夫,无方案不开工,无“四措”不签字,“四措”不具体不开票,确保各项检修工作得以安全、按期、高质量完成。
规范性引用文件
GB50233—2005 110~500kV架空送电线路施工及验收规范
GB20859—2011 电力安全工作规程(电力线路部分)
DL/T 741—2010 架空送电线路运行规程
GB50545—2010 110~750kV架空送电线路设计规范
Q/CSG 1 0005—2004 电气工作票技术规范(线路部分)
XXXX500kVXXXX现场运行规程(第二版)
二、工作任务
1.1 XXXX检修项目
1.1.1 缺陷处理
1.1.1.1 更换129#右相跳线自爆绝缘子1片(第3片大盘径),绝缘子型号:LXHY5-70,串型TX2;
1.1.1.2 处理XXXX296#塔上异物。
1.1.2 瓷绝缘子零值检测
165#、166#、175#、182#、224#、229#、232#、247#、256#、259#、263#、267#、271#,共13基瓷绝缘子零值检测。
1.1.3复合绝缘子外观及憎水性检查
3#、30#、57#、64#、304#、348#,共6基复合绝缘子外观及憎水性检查
1.1.4 盐密取样
3#、52#、125#、178#、240#、296#、304#,共7基盐密取样;
1.1.5 走线检查
61#—64#、81#—83#、271#-277#、299#-305#,共17档走线检查,检查内容包括全部金具、间隔棒及导线本体;
1.1.6拉开融冰接地刀闸
30#、154#、176#、341#,共4基融冰接地刀闸拉闸。
1.1.7 登塔检查
3#、30#、39#、52#、77#、91#、94#、107#、130#、125#、129#、137#、143#、151#、163#、165#、166#、167#、175#、178#、182#、
187#、189#、212#、224#、229#、232#、237#、240#、246#、247#、256#、259#、261#、263#、267#、271#、285#、287#、296#、299#、304#、305#、348#、361#、246#、276#、282#、306#,共49基登塔检查,检查内容包括绝缘子、架空地线、铁塔构件、横担侧金具、防雷设施和接地装置、地线放电间隙、OPGW引下线夹OYT、绝缘余缆架、绝缘OPGW接头盒、接地刀闸、附件及其它设施。
1.1.8覆冰在线监测装置消缺
39#、77#、91#、94#、107#、130#、137#、143#、163#、167#、187#、189#、217#、212#、230#、237#、246#、255#、288#、332#共20基覆冰在线监测装置升级改造、消缺。
1.1.9地线融冰在线监测装置消缺
113#,共1基地线融冰在线监测装置消缺。
1.1.10 地线放电间隙检查
对1#-361#经过地线融冰改造后的地线放电间隙进行检查。
1.2 外委检修工作质检、验收
1.2.1 外委清扫
1#、5#、6#、7#、8#、9#、11#、14#、17#、24#、27#、30#、33#、34#、35#、36#、38#、39#、40#、41#、47#、49#、50#、54#、55#、57#、59#、61#、65#、67#、68#、70#、72#、73#、76#、78#、81#、82#、83#、84#、85#、86#、87#、88#、89#、90#、91#、92#、93#、94#、95#、96#、97#、98#、99#、100#、101#、102#、103#、。
