造价工程师考前需要记住的18条基本知识点
- 格式:doc
- 大小:25.00 KB
- 文档页数:7
造价工程师知识点全整理(附速记口诀)本文目录:一、概念类二、原则特点类三、作用意义类四、时间节点类五、重点易错类六、口诀类概念类1、建设工程项目分类:①按工程性质:新建、扩建、改建、迁建、重建、技改;②按项目规模:大型、中型、小型;③按投资用途:生产性、非生产性;④按建设阶段:筹建、施工、竣工、建成投产;⑤按资金来源:国家预算内拨款、国家预算内贷款、自筹资金、国内合资、中外合资。
2、单项工程(独立发挥效益)→单位工程(不能独立发挥效益,土建、电气、暖通工程)→分部工程(土石方工程、砌筑工程)→分项工程(砖基础、砖砌内墙、砖砌外墙工程)3、工程项目建设程序:项目建议书→可行性研究→初步设计(初步设计是设计的第一阶段)→施工图纸设计→开工准备→工程施工→竣工验收→项目后评价4、工程造价两种含义:①工程投资费用(全部固定资产投资费用);②工程价格。
5、工程造价职能:预测、控制、评价、控制6、工程造价管理的含义:①工程投资费(投资管理);②工程价格(价格管理)。
7、工程造价控制原理:①合理设置工程造价控制目标;②以设计阶段为重点进行全过程工程造价控制;③采取主动控制;④技术与经济结合(是控制工程造价最有效手段)。
8、造价咨询业的社会功能:①服务功能(首要功能);②引导功能;③联系功能。
9、设备原价指进口设备的抵岸价(最后价)。
10、进口设备交货方式:①内陆交货类;②目的地交货类(卖方风险较大);③装运港交货类(FOB)(采用最多)。
11、到岸价CIF(关税完税价)=货价(FOB)+运费+保险费进口设备抵岸价=货价+国际运费+国外运输保险费+银行财务费+外贸手续费+进口关税+增值税+消费税12、银行财务费的计算基础为货价(FOB)外贸手续费、进口关税的计算基础为到岸价(CIF)消费税=【货价(FOB)+关税】/(1-消费税率)*消费税率增值税的计算基础为到岸价(CIF)+进口关税+消费税13、社保及公积金计算基础=分部分项工程费+措施费+其他项目费-工程设备费14、定额水平高指单位产量提高,消耗降低,单位产品造价低。

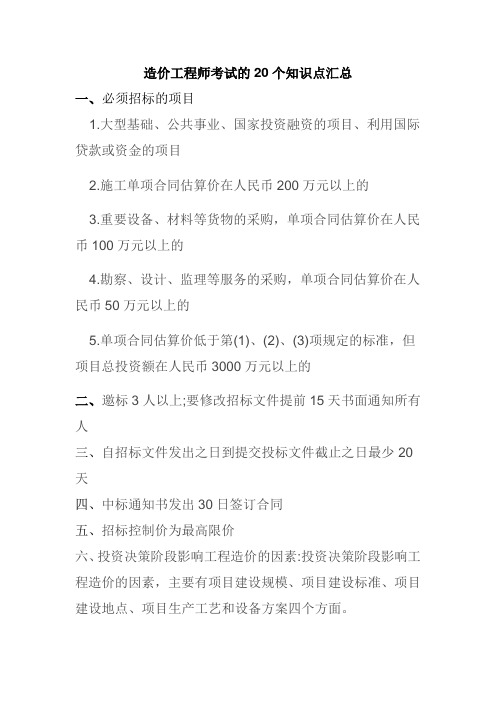

造价工程师考试的20个知识点汇总一、必须招标的项目1.大型基础、公共事业、国家投资融资的项目、利用国际贷款或资金的项目2.施工单项合同估算价在人民币200万元以上的3.重要设备、材料等货物的采购,单项合同估算价在人民币100万元以上的4.勘察、设计、监理等服务的采购,单项合同估算价在人民币50万元以上的5.单项合同估算价低于第(1)、(2)、(3)项规定的标准,但项目总投资额在人民币3000万元以上的二、邀标3人以上;要修改招标文件提前15天书面通知所有人三、自招标文件发出之日到提交投标文件截止之日最少20天四、中标通知书发出30日签订合同五、招标控制价为最高限价六、投资决策阶段影响工程造价的因素:投资决策阶段影响工程造价的因素,主要有项目建设规模、项目建设标准、项目建设地点、项目生产工艺和设备方案四个方面。
七、在结算时不能只是对图纸和工程变更的计算审核,要结合施工现场,细致认真的核对,确保工程结算的质量,提高投资效益。
应采取二审终审制,第一审为内审,第二审为外审八、承包人应在收到变更指示后14d内,向监理人提交变更估价申请。
监理人应在收到承包人提交的变更估价申请后7d 内审查完毕并报送发包人,监理人对变更估价申请有异议,通知承包人修改后重新提交。
发包人应在承包人提交变更估价申请后14d内审批完毕。
发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请九、无效合同1.以欺诈胁迫手段订立合同,损害国家利益2.恶意串通,损害国家、集体或第三人利益3.以合法形式掩盖非法目的4.损害公共利益5.违法;免责条款无效:1)造成人身伤害;2)因故意或恶意造成对方财产损失的十、索赔程序1.承包方在发生事件提出索赔意向通知后的28天内,承包方向工程师(监理人)提出书面索赔文件和有关资料2.工程师(监理人)收到索赔通知书和证明材料后的42天内,将处理结果答复承包人.承包人接受索赔处理结果的,发包人应在处理结果答复后28天内完成赔付.承包人不接受索赔处理结果的,按合同约定的争议解决办法办理3.承包人提出的索赔期限:接受了竣工付款证书后,无权提出之前的索赔4.设计变更:1周停电停气停水累计8H,政策,国家省级法规,调价因素5.承包方接到设计变更通知,14天内提出书面变更申请报告,监理人7天审核确认,发包方14天内给出意见6.竣工结算:承包方交给监理人竣工结算清单.监理人审核14天后交发包方审批14天十一、施工现场总包单位承担现场质量和安全责任,承担分包方的连带责任。
造价工程师考试口诀面积计算总结心中有间房,计算不会忘;平顶和坡顶,要点要分清;有顶有围护,面积参照房;有顶无围护,顶盖减半做。
一、平顶坡顶单层房单层房:外墙勒角上,结构外围水平面;平顶房:2米2及以上计全,以下就折半;坡顶房:净空1米2,颠倒过来2米1折半,以下不算,以上算全。
二、橱窗门斗和三廊(挑廊、檐廊和走廊)、还有架空走廊(隐含有盖)有围护,按围护,水平面积照房算。
有盖无围护,结构底板水平面折半算。
三、有盖无围护,两棚三站台,顶盖水平投影面折半。
同样算法还有场馆看台,室外楼梯顶层不要算。
四、阳台很特殊,不讲顶盖、底板和围护,只讲水平投影面折半。
五、门厅、大厅的回廊,舞台控制房,计算基数按底板,面积照房算。
类似还有围护结构倾斜房,计算基数按底板,面积照房算。
六、楼顶有围护,两间一机房,面积照房算。
七、楼内梯间、五井、垃圾囱,另加有结构三库,面积计算按层数。
八、吊脚楼、深基础,设计利用是条件,有围护照房算,无围护按其利用算一半。
类似多层坡顶和看台,空间不用就不算。
九、地下室不要漏了有顶盖的出入囗,外墙上囗外边线,不含井层墙所围水平面。
十、单层内楼房,有围护按围护,没有围护按底部。
造价案例考试注意:考试开始把“取费问题及找隐项机械闲置” 在稿纸上写下来,检查也要针对这个书写整洁内容规范条理清楚。
逐行逐字读题,仔细审题,读懂题意,把关键的地方划线读懂费用的内涵:是直接工程费、还是综合单价、还是含管利规税(支付及计量与计价题)特别要注意题中取费的地方考前把第1、2、6题看一遍,第1、2题看问题;第6题看题干。
如第一题题量不大,就按顺序做做题顺序:①招投标②索赔③网络④支付⑤财务分析⑥计量与计价一招投标认真理解《招投标法》及《实施条例》把程序理顺1. 一字一句读透彻,没有把握对的都要答,宁可多答,不可漏项,答错不扣分2. 要先定性,再答原因,最后正确的答案。
“根据国家相关法律法规”二索赔1. 首先定性,再答原因。
一级造价师常考知识点总结
一、工程造价基础知识
1. 工程造价的基本概念、内容和特点
2. 制度、技术、经济、设备、管理等多因素综合影响的工程造价形成规律
3. 工程造价的计算方法和控制手段
4. 工程项目资金管理的基本特点
5. 工程造价的投资负担能力及应用
二、造价管理
1. 造价管理的基本原理和内容
2. 造价管理的组织与管理体制
3. 造价管理的技术方法与工具
4. 造价工作的标准化、信息化
5. 造价业务中常见问题的处理
三、工程合同及招标
1. 工程合同的种类与内容
2. 工程合同签订条件与程序
3. 工程招标的基本原则和程序
4. 工程招标的技术和经济要求
5. 招标投标文件的编制、审查与评审
四、工程项目管理
1. 工程项目的开发、策划、评估、论证及决策环节的基本原则与要求
2. 工程项目管理的组织体系、过程控制、决策方法与技术手段
3. 工程项目的安全管理、质量管理、进度管理、成本管理与信息管理
4. 工程项目可行性研究报告编制、投资预算编制
五、建设工程施工
1. 施工项目的特点与施工组织模式
2. 施工标准与规范的适用范围与意义
3. 施工安全、质量、进度及成本的协调与控制
4. 施工进度管理与施工合同管理
5. 工程变更与索赔处理
以上是一级造价师常考知识点的总结,考生在复习备考时需深入理解上述知识点,并结合实际工程案例进行练习和应用,提高解决实际问题的能力。
同时,还需密切关注最新的法律法规、政策文件和行业动态,做到知识更新及时,保持对造价管理工作的敏感度和适应能力。
希望考生在备考过程中能够用心学习,取得优异的成绩。
造价工程师的18个关键干货造价师的18个关键干货“造价工程师是指经国家授予资格并经注册后允许执业,专门接受某一部门或某一单位的指定、委托或委派,负责并协助其进行工程造价的计价、定价和业务办理,以保护其合法权益的工程经济专业人员。
以下是边肖帮你清理的造价工程师的18个关键干货。
我们欢迎您的推荐,希望对您有所帮助。
1.基本建设项目预算是多少?根据国家规定;基本建设项目预算与施工程序分阶段进行。
项目,又称单项工程,是指具有独立存在意义的完整工程,是多个单位工程的综合体。
综合项目估算和预算文件是确定项目(如生产车间、独立公用事业或独立建筑)总建设成本的文件。
在所有的建设项目中,有多少项目就有多少项目,我们应该编制项目目标的综合概算和预算。
项目综合概算和预算书包的内容包括建设、安装费用、设备购置费等费用。
以上费用根据项目预算和各单位其他项目及成本估算编制。
如果一个建设项目只有一个单项工程,在编制时,与该单项工程相关的其他工程和费用可以直接导入该项目的综合概预算中。
2.什么是建筑工程?建设项目总预算的作用是什么?怎么编译?建设项目:一般指承担设计义务和总体设计、经济上独立核算、行政上独立组织的基础设施单位。
比如工业建设一般以工厂为建设项目,民用建设一般以学校、医院为建设项目,一个建设项目可以有几个单位项目。
建设项目总平面图和概算是设计文件的主要组成部分,是决定建设项目(工厂或学校等)建设总造价的文件。
)从准备到竣工验收的过程。
建设项目总概算、预算书由各生产车间独立公用工程和独立建筑的综合概算、预算书,以及其他工程造价概算、预算书的编制组成。
3.基础设施项目的成本构成是什么?基本建设项目总成本由建设成本、设备购置成本、安装成本和其他工程成本四部分组成。
4.建筑安装费用是多少?而施工及设备安装费用是建设项目中重要生产、辅助生产、事业福利建筑及类似设备安装工程施工所必需的全部费用。
它是建设项目总成本的主要组成部分。
造价员基础必学知识点
1. 工程量清单的编制:包括材料、人工、机械设备、管理费用等各项
费用的估算和计算。
2. 造价控制:了解工程项目的成本结构,制定合理的成本控制措施,
及时发现和解决造成成本超支的问题。
3. 施工标准和规范:掌握相关建筑施工标准和规范,按照标准和规范
要求进行造价计算和成本控制。
4. 设备设施的选型和定价:根据项目需求和预算要求,选择合适的设
备设施,并合理定价。
5. 合同管理:了解合同的签订和管理程序,确保工程合同的履行和合
规性。
6. 建筑工程测量和计算方法:包括建筑面积、材料用量、工作量等的
测量和计算方法。
7. 成本估算和结算:掌握成本估算和结算的方法和流程,确保成本的
准确性和合理性。
8. 工程质量和安全管理:了解工程质量管理和安全管理的要求和措施,确保施工过程中的质量和安全。
9. 施工进度管理:了解施工进度管理的方法和流程,确保工程按时完成。
10. 市场价格监测和信息收集:了解市场行情和价格趋势,及时掌握相关信息。
以上是造价员基础必学的知识点,掌握这些知识可以帮助造价员更好地进行工程造价和成本控制工作。
复习记忆点1、用“成本”、“进度”(时间)表示其自身偏差得计算公式为“实际”-“计划”;而用“成本”表示“进度”偏差的计算式则为“计划”(拟完)-“计划”(已完)。
负值表示成本节约或进度提前成本偏差=已完工程实际成本-已完工程计划成本 进度偏差=已完工程实际时间-已完工程计划时间 进度偏差=拟完工程计划成本-已完工程计划成本另:(1)每周已完工程计划投资的计算:首先,将每项分项工程的拟完工程计划投资总额按照已完工程实际时间分解为每周已完工程计划投资;然后,根据每周实际完成的各分项工程内容统计整个项目的每周已完工程计划投资. 计算公式为: 每项分项工程每周已完工程计划投资=数该分项工程实际作业周额该分项工程计划投资总整个工程每周已完工程计划投资=错误!链接无效。
本周各项分项工程每周已完工程计划投资(2) 已完工程计划时间是指已完工程计划投资累计值所需要的计划时间,该值一般需要采用插值法通过计算得知.(参案例分析教材P145)2、价值工程分析中,各功能的目标成本的数值等于总目标成本与该功能功能指数的乘积。
—理论3、不可抗力造成的工期拖延,可以要求顺延;但不能要求赔偿经济损失(仅指施工设备受损、施工人员受伤及人员窝工、设备闲置等损失)。
其它方面的损失应由业主承担。
如果是由于业主原因而非不可抗力造成的,则可要求顺延工期,并赔偿所有经济损失。
——计价4、针对流动资金分项详细估算法中几个概念的理解:——计价 流动资金=流动资产—流动负债 流动资产=应收账款+存货+现金 流动负债=应付账款为保证生产过程不断周转,在一个周期内(各类流动资产和流动负债有不同的周期),财务上必须备有一部分现金(包括财务室库存现金和银行存款),仓库必须储备一些材料及在产品和产成品(占用材料款等资金,即存货),另外还有赊销的产品(按所有产品均赊销一个周期考虑。
未收款,即应收账款),以上三笔合计即为所谓的流动资产,而在外赊购的那部分(未付款,即应付账款)则为流动负债。
造价工程师知识点总结一、基本知识1. 工程造价基础知识造价工程师需要掌握建筑工程、土木工程、市政工程等领域的基础知识,包括建筑构造、土木结构、建筑材料、工程设计规范、建筑工程施工工艺等内容。
这些知识对于评估工程项目的投资费用、确定工程材料和施工方法、进行工程变更和索赔、进行成本分析和控制都有重要的影响。
2. 工程成本控制工程成本控制是造价工程师的核心职责之一。
造价工程师需要了解工程项目的成本结构和变化规律,通过合理的控制措施,确保工程项目在预算范围内完成,达到成本控制的目标。
因此,造价工程师需要掌握成本控制的方法和技巧,包括成本核算、成本分析、成本预测、成本控制技术等内容。
3. 工程经济评价工程经济评价是判断工程项目投资是否合理、经济效益是否达到预期的重要手段。
造价工程师需要了解投资决策的原理和方法,包括资金时间价值、投资收益率、效益期限、投资风险等内容,能够熟练运用评价方法,对工程项目进行经济性评估和比较分析。
4. 招投标管理造价工程师需要了解工程招投标的相关政策、法规和程序,包括招标文件编制、投标技巧、投标保证金、投标策划、开标评标、中标合同签订等方面的知识,能够参与项目的招标工作,为项目提供优质的服务。
5. 工程法律法规造价工程师需要了解建设工程领域的相关法律法规,包括工程招投标法、建设工程合同法、工程项目管理法等内容,能够根据法律规定进行工程管理,保障项目的合法权益。
6. 工程管理工程项目的造价管理是工程管理的一个重要内容,涉及项目的规划、组织、实施和控制等方面的知识。
造价工程师需要了解工程管理的相关理论和方法,包括项目管理、风险管理、质量管理、进度管理、安全管理等内容,能够协助项目管理团队,提高工程项目的管理水平。
二、专业技能1. 造价计量造价计量是造价工程师的基本技能之一。
造价工程师需要熟练掌握工程量清单编制、工程量计算、工程变更计价等技术,能够准确、全面地核算工程项目的投资费用,为项目的经济评估提供数据支持。
2023一级造价工程师学霸笔记作为一级造价工程师考试的学习资料,这份学霸笔记将涵盖重要的知识点和技巧,以帮助考生更好地准备考试。
以下是笔记的详细内容:一、基础知识1.1造价管理概述-造价管理的定义和作用-造价管理的主要任务和要求-造价管理的原则和方法1.2工程造价基础知识-工程造价管理体系-工程造价预算和控制-工程造价核算和结算-工程造价信息化1.3法律法规与标准-建设工程法律法规-造价工程计量与计价规范-造价工程计量与计价标准二、造价基础理论2.1工程测量与图样识图-建筑工程测量与放线-土木工程测量与放线-电气工程测量与放线-室内装饰工程测量与放线2.2工程材料与设备-建筑工程材料与设备-土木工程材料与设备-电气工程材料与设备-室内装饰工程材料与设备2.3工程施工技术-建筑工程施工技术-土木工程施工技术-电气工程施工技术-室内装饰工程施工技术三、造价管理实务3.1招标投标管理-招标投标法律法规-招标文件的编制与评审-投标文件的编制与评审-招标保证金和履约保证金管理3.2合同管理-合同法律法规-施工合同的签订与履行-变更、索赔和违约处理-结算和支付管理3.3质量与安全管理-工程质量管理体系-质量控制与验收-安全生产管理体系-安全控制与事故处理3.4成本管理-成本管理体系-预算编制与控制-成本核算与分析-成本控制与优化3.5工期管理-工期管理体系-进度计划编制与控制-工期分析与调整-工期延误管理四、案例分析与综合实践4.1造价案例分析-建筑工程造价案例分析-土木工程造价案例分析-电气工程造价案例分析-室内装饰工程造价案例分析4.2综合实践-综合实践题解析和讲解-典型考题分析和解答技巧-模拟考试和真题训练以上是2023一级造价工程师学霸笔记的大致内容。
这些知识点涵盖了基础知识、造价基础理论、造价管理实务以及案例分析和综合实践等方面。
造价工程师知识点1. 工程经济基础- 资金的时间价值- 投资评估方法- 财务分析与决策2. 工程管理基础- 工程项目管理概念- 工程进度管理- 质量控制与安全管理3. 工程造价构成- 直接费用与间接费用- 固定成本与变动成本- 预备费用与风险费用4. 工程预算编制- 工程量清单编制- 预算定额的应用- 预算书的编制与审核5. 工程招标与合同管理- 招标文件的编制与评审- 合同条款的制定与执行- 招标过程中的成本控制6. 工程变更与索赔管理- 变更请求的识别与评估- 索赔的程序与文件准备- 索赔费用的计算与谈判7. 工程结算与决算- 工程结算流程- 决算报告的编制- 财务清算与结算审计8. 工程造价控制- 造价控制的方法与技术- 价值工程与成本优化- 风险管理与成本预测9. 相关法律法规- 建筑法及相关法规- 合同法与招标投标法- 工程造价咨询企业的法律责任10. 软件应用与信息技术- 工程预算软件的应用- BIM技术在造价管理中的应用 - 数据分析与决策支持系统11. 国际造价工程标准- FIDIC合同条件- 国际工程造价管理标准- 跨文化项目管理与沟通12. 持续专业发展- 行业最新动态与趋势- 继续教育与职业资格认证- 专业网络建设与资源共享以上是造价工程师应掌握的知识点概览。
每个知识点都需要深入学习和实践,以便在实际工作中准确应用。
造价工程师的工作不仅要求具备扎实的专业知识,还需要不断更新知识体系,以适应行业发展和市场变化。
造价工程师考前需要记住的18条基本知
识点
造价工程师考试日子逐渐逼近,考生们在考前还需要记住这18条基本知识点。
下面是为大家整理的相关内容,希望对大家有所帮助。
18条基本知识点
1.基本建设工程预算都有哪几种?
按照国家规定;基本建设工程预算是随同建设程序分阶段进行的。
工程项目又称单项工程,是指具有独立存在意义的一个完整工程,它由许多单位工程组成的综合体。
工程项目综合概、预算书是确定工程项目(如生产车间、独立公用事业或独立建筑物)全部建设费用文件。
整个建设工程有多少工程项目,就应编到多少工程项目的综合概、预算书。
工程项目综合概、预算书包括的内容有建筑、安装工程费、设备购置费及其他费用。
上述各项费用是根据各单位工程概、预算书及其他工程和费用概算书汇编而成。
如果一个建设项目只有一个单项工程,则汇编时,与这个单项工程有关的其他工程和费用,即可有直接汇入工程项目综合概、预算书。
2.什么是建设项目?建设项目总概预算书的作用是什么?如何编
制?
建设项目:一般指具有设计任务书和总体设计,经济上实行独立核算,行政上具有独立组织形式的基本建设单位,如:在工业建设中,一般以一个工厂为一个建设项目,在民用建设中,一般以一个学校,一个医院等为一个建设项目,一个建设项目中可以有几个单位工程。
建设项目总概、预算书是设计文件的重要组成部分,它是确定一个建设项目(工厂或学校等)从筹建到竣工验收过程的全部建设费用的文件。
建设项目总概、预算书是由各生产车间独立公用事业及独立建筑物的综合概、预算书,以及其它工程费用概、预算书汇编组成的。
3.基本建设工程造价由哪几部分费用组成?
基本建设工程全部造价,由建筑工程费、设备购置费、安装工程、其他工程费用四个部分组成。
4.什么叫建筑、安装工程费?
建筑及设备安装工程费,是建设项目中用于主要生产,辅助生产,生活福利建筑和类设备安装工程施工所需要的全部费用。
它是建设项目总造价的重要组成部分。
5.什么叫建筑、安装工程概算定额?
建筑、安装工程概算定额是国家或其授权机关规定完成一定计量单位的建筑中设备安装扩大结构或扩大分项工程所需要的人工、材料和施工机械台班耗量,以货币形式表示的标准。
建筑安装工程概算指标是在建筑或设备安装工程概算定额的基
础上,以主体项目为主,合并相关部分进行综合,扩大而成,因此,也叫扩大定额。
6.建筑、安装工程概算定额在工程建设中,都有哪些作用?
(1)建筑、安装工程概算定额是设计单位进行设计方案技术经济比较的依据,也是编制初步设计概算和修正概算的依据;
(2)建筑、安装工程概算定额,也可作为建设、施工单位编制主要材料计划的依据。
7.什么叫可行性研究?研究的目的是什么?
可行性研究是随着科学技术进步和经济管理科学发而逐步兴起,并日趋完善的综合性科学,所谓可行就是办任何事都有成功与不成功两种可能性,能成功者谓可和,不能成功者就不可行。
可行性研究就是在行动以前,对要办的事进行调查其可行与不可行,即:可行则行,不可行则止。
基本建设可行性研究,是基本建设前期工作的重要内容,也是按基本建设程序办事的重要步骤,其目的就是要使建设项目决策正确,避免或减少因决策失误而造成投资浪费。
8.在可行性研究中进行投资估算的重要作用是什么?
建设项目投资估算,是可行性研究报告的重要组织部分,也是对建设项目进行经济效益评价的重要基础,项目确定后,投资估算总额还将对初步设计和概算编制起控制作用。
9.什么叫经济效益评价?
建设项目经济效益评价是在投资估算的基础上,对其生产成本、
销售收入、税金、利润、贷款偿还年限、资金利润率和内部效益率等进行计算后,对建设项目是否可行做出的结论。
10.什么叫造价分析?造价分析的目的是什么?
工程造价分析,是在建设项目施工中或竣工后,对施工图预算执行情况的分析,即:设计预算与竣工决算对比,运用成本分析的方法,分析各项资金运用情况,核实预算是否与实际接近,能否控制成本分析的目的是总结经验,找出差距和原因,为改进以后工作提供依据。
11.什么是分部工程?
分部工程是单位工程的组成部分,是单位工程中分解出来的结构更小的工程。
如一般的土建工程,按其工程结构可分为基础、墙体、梁柱、楼板、地面、门窗、屋面、装饰等几个部分。
由于每部分都是由不同工种的工人利用不同的工具和材料来完成的,因此,在编制预算时,为了计算工料等方便,就按照所用工种和材料结构的不同,把土建工程综合划分为以下几个部工程:基础工程、墙体工程、梁柱工程、门窗木装修工程、楼地在工程、屋面工程、耐酸防腐工程、构筑物工程等。
12.什么是分项工程?
分项工程是指通过较为简单的施工就能完成的工程,并且要以采用适当的计量单位进行计算的建设设备安装工程,通常它是确定建设及设备安装工程造价的最基本的工程单位,例如,每立方米砖基础工程;一台某型号机床的安装等。
13.概算与预算的区别是什么?
工程建设预算泛指概算和预算两大类,或称工程建设预算是概算与预算的总称。
概算和预算大致有如下区别:
(1)所起的作用不同,概算编制在初步设计阶段,并作为向国家和地区报批投资的文件,经审批后用以编制固定资产计划,是控制建设项目投资的依据;预算编制在施工图设计阶段,它起着建筑产品价格的作用,是工程价款的标底。
(2)编制依据不同,概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大,预算则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
(3)编制内容不同,概算应包括工程建设的全部内容,如总概算要考虑从筹建开始到竣工验收交付使用前所需的一切费用;预算一般不编制总预算,只编制单位工程预算和综合预算书,它不包括准备阶段的费用(如勘察、征地、生产职工培训费用等)。
14.什么是工程建设定额?
所谓“定额”是指从事经济活动时,对人、财、物的限定标准。
如定员(定工时),定质(定质量)、定量(定数量)、定价(定价格)等,工程建设的产品价格是国家采取特定的方法和形式,即工程建设定额来确定的。
工程建设定额是建筑工程预算定额、综合预算定额、核算定额、建筑安装工程统一劳动定额、施工定额和工期定额等的总称。
它是实行“三算”制度的基础。
常言设计有概算,施工有预算,竣工有决算,这“三算”都是按照工程建设定额进行编制的。
在社会主义国家中,定额是实行经济核算和编制计划垢依据,也是现代化科学管理的基础和重要内容。
15.什么是预算定额?
建设工程的预算定额是用来确定建设工程产品中每一分部分项工程的每一计量单位所消耗的物化劳动数量的标准。
换言之,它是确定每一计量单位的分部分项工程内容所消耗的人工和材料数量以及所需要的机械台班数量的标准。
16.预算定额的作用是什么?
工程预算定额的主要作用大致有以下几个方面:
(1)是编制预算和结算的依据;
(2)是编制单位估价表的依据;
(3)是据以计算工程预算造价和编制建设工程概算定额及概算指标的基础;
(4)是施工单位评定劳动生产率进行经济核算的依据。
17.什么工期定额?
建筑安装工程工期定额,是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订建筑安装工程合同的重要依据。
18.怎样计算工期?
工期定额的工期一律以日历天为计算单位。
单位工程的工期是指赍基础工程破土开工之日起,完成全部工程或定额子目规定的内容,并达到国家验收标准的全部日历天数。
因不可抗拒的自然灾害造成造成的工程停工,经当地建设主管部门核准,可按实际停工和处理的天数顺延工期;因重大设计变更或建设(发包)单位签证后,可按实际停工天数顺延工期。
实行冬季施工地区,由于施工技术不允许或经济不合理,不能继续施工的,经建设(发包)单位同意,可按实际停工天数顺延工期,但顺延天数,II类地区不得超过采暖期40%。
III类地区不得超过50%。
造价工程师考试。
