钢筋绑扎(楼板)
- 格式:doc
- 大小:48.00 KB
- 文档页数:5
一、交底目的为确保楼板钢筋绑扎施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象本次交底对象为参与楼板钢筋绑扎施工的全体人员,包括施工人员、技术人员、管理人员等。
三、交底内容1. 安全生产纪律(1)进入施工现场必须遵守安全生产六大纪律,严格遵守各项安全操作规程。
(2)作业人员必须身体健康,持有效操作证上岗。
2. 施工现场环境(1)施工现场应保持整洁、有序,合理规划施工区域,确保通道畅通。
(2)现场施工材料、工具应分类堆放,不得随意堆放,防止滑倒、绊倒事故发生。
3. 钢筋加工与绑扎(1)钢筋加工前,应检查钢筋质量,确保无裂纹、变形等缺陷。
(2)钢筋切断、弯曲、焊接等操作应在指定的作业区域进行,严禁在通道、基坑等危险区域操作。
(3)钢筋绑扎时,应按照设计图纸要求,确保钢筋间距、位置准确,绑扎牢固。
4. 高空作业安全(1)高空作业人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,应搭设牢固的脚手架,确保作业平台安全可靠。
(3)高空作业人员应熟悉作业区域周围环境,防止发生坠落、物体打击等事故。
5. 起重与运输安全(1)起重作业应严格按照操作规程进行,确保吊装安全。
(2)吊装前,应对起重设备进行检查,确保设备完好。
(3)吊装过程中,下方严禁站人,防止吊物坠落伤人。
6. 火源与易燃物品管理(1)施工现场禁止吸烟、使用明火。
(2)易燃物品应存放在指定区域,并采取防火措施。
7. 应急处理(1)施工现场应配备必要的应急救援器材,如急救箱、灭火器等。
(2)作业人员应熟悉应急预案,一旦发生事故,应立即采取应急措施,并及时上报。
四、交底要求1. 施工人员应认真听取安全技术交底,了解并掌握施工过程中的安全注意事项。
2. 施工单位应加强对施工现场的安全管理,确保施工安全。
3. 作业人员应严格遵守安全操作规程,提高安全意识,预防安全事故的发生。
五、交底时间本次安全技术交底时间为____年____月____日,地点为____。
施工单位:龙信建设集团有限公司2010年4月9日编号:工程名称金城·兰园住宅小区交底部位17#楼3~32层顶板钢筋绑扎共 5 页第页交底内容:一、施工准备1. 材料及机具准备:钢筋:应有出厂合格证,按规定作力学性能复试。
钢筋外观应无锈蚀和油污。
铁丝:采用22#镀锌铁丝,铁丝的切断长度应满足使用要求。
保护层垫块:外购砂浆垫块。
保护层厚度:板为15mm,梁为25mm。
机具:钢筋钩子、粉笔、墨斗、钢卷尺、扎丝、跳板、撬棒、垫块、砂浆马凳、笤帚、凿子等。
2. 作业条件:①进场的钢筋已经过复试,为合格品,同意在本工程中使用。
②平台钢筋已经投料完成,并吊装到位。
③平台模板支设完毕,并刷好脱膜剂,钢筋组与木工组办好交接检查手续。
④墙体上、梁口内凿毛并清理干净。
⑤工长、班组长施工前做好班前交底,弹好钢筋铺设位置线。
⑥班组人员等都已经落实到位。
二、操作工艺1、梁钢筋绑扎※工艺流程:穿梁上层纵筋---->画箍筋间距---->套箍筋---->穿梁下层纵筋---->穿两侧纵向钢筋---->绑箍筋根据放出的梁位置线先排放梁上部主筋,然后套设箍筋,梁箍筋采用封闭箍。
套梁箍筋时,要注意箍筋弯钩应交错布置。
再穿下部梁主筋,绑扎成型就位。
注意绑扎梁筋时应检查梁两端的锚固长度是否符合设计要求,箍筋的分布间距应符合设计要求,绑扎时在箍筋与主筋的交角处采用兜角绑扎法,以保证骨架的稳固。
2、顶板钢筋绑扎※工艺流程:在模板面弹出顶板钢筋的位置线→绑扎顶板梁→铺设主向顶板钢筋→铺设次向顶板钢施工单位:龙信建设集团有限公司2010年4月9日编号:工程名称金城·兰园住宅小区交底部位17#楼3~32层顶板钢筋绑扎共 5 页第页交底内容:筋→绑扎底板钢筋→铺设支座负弯距筋→穿负弯距分布筋→绑扎负弯距钢筋→垫钢筋保护层块→调整上层墙柱立筋→分项验收。
※施工工艺及要点:·平台模板清理干净后,在模板表面用粉笔开线。
钢筋绑扎操作工艺一、绑扎前准备工作验收1、核对半成品钢筋的型号、直径、形状、尺寸和数量是否与半成品标识牌、施工图相符,如有错漏,应马上纠正。
2、准备绑扎用的钢丝、绑扎工具(如钢筋钩、带扳口的小撬棍)、绑扎架等,钢筋绑扎用的火烧丝,可采用20~22 号钢丝,其中22 号钢丝只用于绑扎直径12mm 以下的钢筋。
3、混凝土保护层厚度采用塑料垫块控制,钢筋帮扎前应先准备好垫块,保护层厚度见下表。
保护层厚度表二、钢筋绑扎前质量验收1、按设计要求和规范检查已加工好的钢筋规格、形状尺寸、数量是否正确。
2、施工缝是否已凿毛,凿毛是否彻底。
3、检查墙柱钢筋上的混凝土浮浆或其他污染是否清理干净。
4.做好抄平放线工作,注明水平标高,弹出柱(暗柱)、门窗洞口、地梁、墙的外皮尺寸线及轴线控制线。
5、根据弹线,检查钢筋是否有偏位现象,若有偏位现象,浆偏位钢筋按下图所示调整到正确位置。
▲位移钢筋调整示意图6、检查墙柱竖向钢筋露出部分接头相错距离是否满足要求7、逐个检查钢筋电渣压力焊和钢筋镦粗直螺纹的接头质量,若发现有不合格接头切掉重焊。
三、钢筋绑扎接头规定钢筋绑扎接头规定见下表:﹥12的I级钢筋末端可不做弯钩(四)受拉钢筋绑扎接头的搭接长度和锚固长度规定受拉区钢筋绑扎接头搭接长度和锚固长度规定见下表。
1.钢筋搭接长度:Ⅰ级钢筋为30d ,Ⅱ级钢筋为45 d2.钢筋锚固长度:Ⅰ级钢筋为25 d ,Ⅱ级钢筋为35 d25 22 20 18 16 14 12 1614121086五、绑扎接头位置绑扎接头位置应相互错开。
从任一绑扎接头中心至搭接长度的1.3 倍区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合以下规定:1、受拉区不得超过50%。
2、绑扎接头中钢筋的横向净距不得小于直径且不应小于25mm。
六、绑扎要点1、筏板基础钢筋绑扎(1)筏板基础钢筋绑扎施工工艺流程:防水保护层混凝土拉毛处理→人工配合清理杂物→弹放轴线控制线及暗柱、底层钢筋位置线→摆放绑扎底层钢筋→支放垫块→自检→互检→交接检→电工配合→电自检、专检→绑扎地梁钢筋→绑扎马凳及上层钢筋→固定暗柱插筋→自检→互检→报监理隐检→交接检(2)钢筋网的绑扎。
钢筋绑扎与安装方法1.钢筋保护层控制:根据钢筋混凝土规范及设计要求确定混凝土的保护层。
底板钢筋保护层控制采用马凳筋和与结构同标号混凝土垫块;框架柱钢筋保护层控制采用Ф14钢筋,间距1000mm井字型控制筋与柱箍筋点焊;墙筋采用梯形定位筋或塑料垫块控制保护层;梁板钢筋保护层采用与结构同标号混凝土垫块和定型马凳,间距600mm,呈梅花形布置。
梁、板、柱钢筋交汇处,保护层厚度极难控制,施工前先做出放样图并定好绑扎顺序。
2.钢筋间距控制为了控制好楼板钢筋上下位置关系以及梁与梁之间、梁与板之间以及梁与柱之间的钢筋穿插,采取钢筋定位措施。
(1)墙体钢筋对于墙体钢筋,采用梯形定距框能很好地保证钢筋位置,但对于定距框的加工质量要求较高,加工时特别注意保证钢筋的保护层厚度的横筋尺寸及端部平整,并画上红色标志;当墙体钢筋一次绑扎较高较长时,为解决钢筋过柔问题,在墙体顶部和中间部位加两道扶直钢管临时支撑,在支完模之后拆除。
(2)楼板钢筋对于楼板上铁的固定采用马凳,当上铁钢筋较粗较密时,采用钢筋马凳能充3.基础底板钢筋绑扎(1)待底板、柱墩、墙体放线完毕,并办好预检送监理检验合格后,将查对好的成型钢筋用吊车运到基槽内,分部位按规格型号堆放。
(2)底板钢筋绑扎,绑扎时由一端向另一端依次绑扎的顺序进行,操作时要按图纸要求的间距划线、铺铁、绑扎、最后成型。
(3)钢筋的弯勾不要倒向一边,底板下层钢筋弯勾朝上,上层钢筋弯勾朝下;墙体的钢筋弯勾应朝向砼内且水平筋与立筋的位置按图施工。
(4)底板的各层钢筋间应加设马凳,以保证钢筋的位置正确,具体规格和要求如下:3.5m板厚处从下往上马凳型号为:A:h=438mm; B:h=698mm; C:h=888mm; D:h=916mm 2m板厚处:E:h=976mm1.2m板厚处:F:h=1776mm(5) 基础底板下铁钢筋采用100mm×100m的砼垫块,间距1m垫于钢筋下,来控制钢筋保护层厚度,侧面的垫块与钢筋绑牢,不应遗漏。

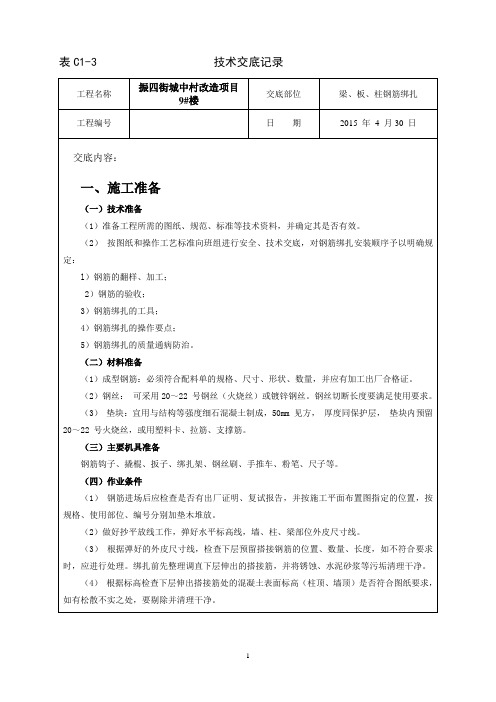

工程名称振四街城中村改造项目9#楼交底部位梁、板、柱钢筋绑扎工程编号日期2015 年 4 月30 日二、施工工艺(一)绑柱子钢筋(1)工艺流程:弹墙柱线→剔凿墙柱混凝土表面浮浆→修理墙柱子筋→套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(2)套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3 个,绑扣要向柱中心。
如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模扳成45o,中间钢筋的弯钩应与模板成90o 角。
(3)搭接绑扎竖向受力筋:柱子主筋立起后,绑扎接头的搭接长度、接头面积百分率应符合设计要求。
如设计无要求时应符合本标准附录11 一1 的规定。
(4)箍筋绑扎:画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
(5)柱箍筋绑扎:l)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎,如图1。
图l 缠扣绑扎示意图1、2、3、4 一绑扎顺序2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
3)箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固,见图2。
4)有抗震要求的地区,柱箍筋端头应弯成135o,平直部分长度不小于10d(d 为箍筋直径),见图3。
如箍筋采用900 搭接,搭接处应焊接,焊缝长度单面焊缝不小于10d 。
5)柱基、柱顶、梁柱交接处箍筋间距应按设计要求加密。
柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。
如设计要求箍筋设拉筋时,拉筋应钩住箍筋,见图4。
工程名称振四街城中村改造项目9#楼交底部位梁、板、柱钢筋绑扎工程编号日期2015 年 4 月30 日图2 柱箍筋交错布置示意图图 3 箍筋抗震要求示意图图4 拉筋布置示意图6)柱筋保护层厚度应符合规范要求,主筋外皮为25mm,垫块应绑在柱竖筋外皮上,间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。
钢筋混凝土楼板钢筋绑扎技术规程一、前言本文是关于钢筋混凝土楼板钢筋绑扎的技术规程,对于工程施工人员的技术要求进行了详细的说明,包括了钢筋的准备、加工、绑扎等环节,以确保钢筋混凝土楼板的质量和安全。
二、材料准备1. 钢筋材料应符合设计要求,并有质量保证书。
2. 钢筋直径、型号、长度、数量应符合设计图纸的要求。
3. 钢筋应进行除锈处理,表面应光亮,不得有锈斑和毛刺。
4. 钢筋应按长度、直径和型号分类堆放,避免交错混杂。
三、钢筋加工1. 钢筋加工应在符合环保要求的场地进行。
2. 钢筋加工应按设计图纸要求进行,不得超过允许的偏差范围。
3. 钢筋加工时,应使用符合标准的切割设备,切割后应及时用小锤轻敲,去除锯齿,确保钢筋表面平整。
4. 钢筋加工后,应进行分类存放,避免交错混杂。
四、钢筋绑扎1. 钢筋绑扎应在混凝土浇筑前进行。
2. 钢筋绑扎应按设计图纸要求进行,不得超过允许的偏差范围。
3. 钢筋的绑扎应符合下列要求:(1) 钢筋之间应互相垂直,不得交叉或交错。
(2) 钢筋的连接点应在跨中,连接点长度应不小于1.5倍的钢筋直径。
(3) 钢筋的连接点应采用绑扎钢丝或钢筋套筒,绑扎长度不得小于5倍的钢筋直径。
(4) 钢筋的绑扎应均匀、紧密,不得松动或移位。
(5) 钢筋的绑扎应在混凝土充实前完成。
五、验收标准1. 钢筋应符合设计要求和国家有关标准的规定。
2. 钢筋的加工和绑扎应符合设计图纸和施工规范的要求。
3. 钢筋的绑扎应均匀、紧密,无松动和移位现象。
4. 钢筋的连接点应牢固,长度符合要求,无裂纹和变形现象。
5. 钢筋应符合验收标准后,方可进行混凝土浇筑。
六、安全注意事项1. 钢筋加工时,应戴好安全帽、手套、眼镜等防护用品。
2. 钢筋的堆放应符合规定,不得倾斜或交错。
3. 钢筋绑扎时,应固定好绑扎钢丝,避免钢丝突然松动或扭曲,造成伤害。
4. 钢筋绑扎时,应使用安全丝或安全带系住绑扎工具,防止掉落或误伤。
七、总结本文对钢筋混凝土楼板钢筋绑扎技术规程进行了详细的说明,涵盖了材料准备、钢筋加工、钢筋绑扎、验收标准和安全注意事项等方面。
楼板钢筋绑扎规范楼板钢筋绑扎规范楼板钢筋绑扎是建筑施工中的一项重要工作,它直接关系到建筑楼板的承重性和整体稳定性。
为了确保钢筋绑扎工作的质量和安全性,有必要制定一套行之有效的规范。
以下是楼板钢筋绑扎规范的主要内容。
一、材料准备1. 钢筋品种应符合设计要求,并且具有合格证明。
2. 钢筋质量应检查合格,并按照要求切割成合适的长度和形状。
3. 扎带的质量应符合要求,并且长度宽度适中。
二、工艺要求1. 钢筋的绑扎应根据设计要求和构造结构进行,必须按照施工图纸上指定的排列方式进行绑扎。
2. 钢筋之间的间隔应符合设计要求,并且要保证受力均匀。
3. 钢筋的接头应符合要求,并且要进行适当的处理,确保其连接牢固。
4. 钢筋绑扎时,应用扎带进行固定,确保钢筋不会松动或移位。
5. 钢筋绑扎的长度应符合要求,并且扎带应适当松紧,不得过紧或过松。
三、验收规范1. 钢筋绑扎完成后,应进行验收。
验收时应仔细检查绑扎是否符合设计要求,并观察钢筋的固定情况和间隔是否均匀。
2. 钢筋绑扎的验收标准应根据相关国家标准和建筑施工规范进行,不得有明显的质量问题。
3. 若发现绑扎不合格或有问题的,应及时更换或进行修复。
四、安全注意事项1. 在进行钢筋绑扎时,施工人员应佩戴好相关的防护用品,确保自身安全。
2. 钢筋绑扎过程中,应注意施工现场的整洁和秩序,避免钢筋纠缠或碰撞。
3. 钢筋绑扎过程中应遵守安全操作规范,禁止在高处奔跑或行走,尤其是在悬空作业时。
4. 钢筋绑扎过程中,应注意随时保持施工现场的通风良好,防止空气中有毒有害气体的积聚。
总结:楼板钢筋绑扎是一项技术活,对于确保建筑物的安全性和稳定性至关重要。
以上规范的制定旨在引导施工人员按照一定的工艺流程和安全要求进行钢筋绑扎,以确保工程施工质量和施工人员的安全。
施工单位要严格执行以上规范,提高绑扎质量,确保楼板的安全可靠。
钢筋混凝土楼板钢筋绑扎技术规程一、前言钢筋混凝土楼板是建筑结构中重要的组成部分,其承载能力直接影响建筑物的安全稳定性。
钢筋绑扎是钢筋混凝土楼板施工中的重要环节,其质量直接影响楼板的承载能力、使用寿命和安全性。
本文将详细介绍钢筋混凝土楼板钢筋绑扎的技术规程。
二、材料准备1. 钢筋钢筋是钢筋混凝土楼板中的主要承载材料,其质量直接影响楼板的承载能力。
钢筋的选择应根据设计要求和现场实际情况,选择合适的钢号和规格。
在选择钢筋时应注意以下几点:(1)钢号应符合设计要求,强度等级应不低于HRB400。
(2)钢筋的规格应符合设计要求,同时应注意钢筋的长度和弯曲度,避免出现过长或过弯的情况。
2. 扎带扎带是钢筋绑扎中必不可少的材料,其作用是将钢筋紧密地绑扎在一起,防止钢筋在混凝土浇筑时移位。
扎带的选择应注意以下几点:(1)扎带应具有足够的拉力强度,能够承受钢筋的重量和浇筑混凝土时的压力。
(2)扎带的宽度应适当,一般不应小于钢筋的直径。
(3)扎带的长度应根据钢筋的直径和绑扎的要求来确定,避免长度过短或过长。
3. 工具钢筋绑扎需要使用一些特殊的工具,包括钢筋剪、扎带钳等。
这些工具应具有足够的硬度和锋利度,能够快速、准确地完成绑扎工作。
三、绑扎流程1. 钢筋的定位和摆放在绑扎之前,需要先将钢筋按照设计要求放置在楼板的预留钢筋槽内,注意钢筋的长度和弯曲度,避免出现过长或过弯的情况。
同时还需要根据设计要求和现场实际情况,确定钢筋的定位和摆放位置,避免出现偏位或错位的情况。
2. 钢筋的绑扎钢筋的绑扎应根据设计要求和现场实际情况,选择合适的绑扎方式和方法。
一般常用的绑扎方式有平行绑扎、交叉绑扎、龙骨绑扎等。
具体步骤如下:(1)将扎带穿过两根钢筋,使其处于交叉的位置。
(2)用扎带钳将扎带拉紧,保证钢筋之间没有间隙。
(3)将扎带的两端剪断,留下适当长度的尾部。
(4)将尾部弯曲成环形,将其穿过扎带的缝隙中,使其固定在钢筋上。
(5)对钢筋进行二次绑扎,确保绑扎牢固。
柱墙体梁楼板钢筋绑扎施工方案及工艺方法钢筋绑扎是建筑施工中非常重要的工序之一,它是保证建筑物结构安全可靠的关键环节。
钢筋绑扎涉及到柱、墙体、梁、楼板等构件的钢筋连接和固定,下面是一个关于柱、墙体、梁、楼板钢筋绑扎的施工方案及工艺方法的详细描述。
一、钢筋绑扎工序准备1.根据设计图纸和相关技术要求,确定需要绑扎的钢筋数量、规格等,并根据具体构件的尺寸和布置进行计算和预留长度。
2.准备好所需要的钢筋材料,如钢筋卷、钢丝等,并进行检查和验收,确保质量合格。
3.检查施工现场的安全措施和防护设施是否完备,并告知施工人员注意施工安全。
二、钢筋绑扎具体工艺方法1.柱的钢筋绑扎:a.根据设计要求,将柱的钢筋按照规格和间距进行预埋,并进行临时固定。
b.在柱钢筋的交叉处,使用合适的钢筋绑扎工具进行绑扎,确保钢筋之间的交叉点牢固可靠。
c.绑扎好的钢筋要进行检查,确保没有断裂、变形等质量问题。
2.墙体的钢筋绑扎:a.根据墙体的设计要求,按照规格和间距在墙身上预留好相应位置的钢筋,并进行临时固定。
b.在钢筋的交叉点处使用钢筋绑扎工具进行绑扎,确保钢筋之间的连接紧固稳定。
c.完成绑扎后,检查墙体钢筋的质量和牢固程度。
3.梁的钢筋绑扎:a.根据设计要求,将梁的钢筋按照规格和间距进行预埋,并进行临时固定。
b.在梁的钢筋交叉点处使用钢筋绑扎工具进行绑扎,确保钢筋之间的连接紧固可靠。
c.绑扎好的钢筋要进行检查,确保没有断裂、变形等质量问题。
4.楼板的钢筋绑扎:a.根据设计要求,在楼板的预留位置上安装和固定好相应规格和间距的钢筋。
b.使用合适的钢筋绑扎工具进行钢筋的绑扎,确保钢筋之间连接牢固。
c.绑扎好的钢筋要进行检查,确保没有断裂、变形等质量问题。
三、钢筋绑扎施工方案1.确定钢筋的数量和规格,按照设计要求进行预留和固定。
2.使用合适的钢筋绑扎工具进行钢筋的绑扎,保证连接牢固可靠。
3.完成绑扎后进行质量检查,确保钢筋没有断裂、变形等问题。
