地下综合管廊项目模板
- 格式:wps
- 大小:931.37 KB
- 文档页数:45

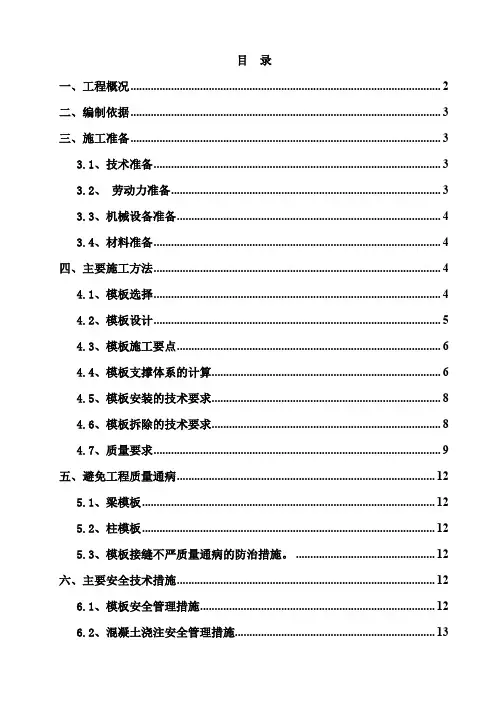

目录一、工程概况 (2)二、编制依据 (3)三、施工准备 (3)3.1、技术准备 (3)3.2、劳动力准备 (3)3.3、机械设备准备 (4)3.4、材料准备 (4)四、主要施工方法 (4)4.1、模板选择 (4)4.2、模板设计 (5)4.3、模板施工要点 (6)4.4、模板支撑体系的计算 (6)4.5、模板安装的技术要求 (8)4.6、模板拆除的技术要求 (8)4.7、质量要求 (9)五、避免工程质量通病 (12)5.1、梁模板 (12)5.2、柱模板 (12)5.3、模板接缝不严质量通病的防治措施。
(12)六、主要安全技术措施 (12)6.1、模板安全管理措施 (12)6.2、混凝土浇注安全管理措施 (13)6.3、安全技术交底 (13)6.4、模板施工的安全措施 (13)七、模板的使用与维护 (14)7.1、模板的使用 (14)7.2、模板的维护 (14)7.3、模板成型保护 (15)地下管廊模板工程专项施工方案一、工程概况********************综合管廊为矩形单舱综合管廊,净空尺寸为B×H=2.9m×3.0m。
顶板覆土厚度约为2.5m~3.3m时,管廊侧墙、底板、顶板厚度均为300mm。
顶板覆土厚度约为3.3m~7.0m时,管廊侧墙、底板、顶板厚度均为450mm。
本工程综合管廊标准断面尺寸详见图1.1-3和1.1-4所示。
图1.1-3 综合管廊标准断面示意图(一)图1.1-4 综合管廊标准断面示意图(二)二、编制依据(1)本工程施工图;(2)《混凝土结构工程施工质量验收规范》(GB50204-2015);(3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(4)《建筑施工手册》(第五版,中国建筑出版社);(5)《建筑施工模板安全技术规范》(JGJ162-2008);(6)《建筑施工碗口式脚手架安全技术规范》(JGJ166-2008);(7)《工程测量规范》GB50026-2007;(8)《城市综合管廊工程技术规范》GB50838-2015;(9)《城市工程管线综合规划规范》GB50289-98;(10)《施工现场临时用电安全技术规范》(JGJ46-2005);(11)《建筑施工安全技术统一规范》(GB50870-2013)。
地下综合管廊设备项目立项申请报告范文范本一、项目背景随着城市化进程的加快和人口数量的增加,城市地下空间的利用愈发重要。
地下综合管廊是城市地下空间利用的一种重要形式,旨在统一管理城市地下的各种管线设施,确保城市基础设施的安全运行和城市环境的整体协调发展。
当前,我市地下综合管廊设施建设尚处于起步阶段,需要加大投入,提高管理水平,以满足城市发展的需要。
二、项目概况项目名称:地下综合管廊设备项目项目主要内容:主要涉及地下综合管廊建设的设备采购、安装和调试等工作。
建设地点:我市市区各主要街道和重要节点投资估算:总投资额为1000万元。
三、项目意义1.提高城市地下空间利用效率。
随着城市人口的增加和城市用地的有限性,地下空间的利用变得尤为重要。
地下综合管廊设备建设将有助于充分利用城市地下空间,提高城市土地的利用效率。
2.提高城市基础设施管理水平。
3.改善城市环境质量。
四、项目实施方案1.项目建设内容:(1)设备采购:购置各类地下综合管廊建设需要的设备,包括挖掘机、输送设备、排水设备等。
(2)设备安装:在各主要街道和重要节点安装设备,并按照设备说明书进行调试。
(3)设备运行:确保设备正常运行,并进行定期检查和维护。
2.项目实施步骤:(1)编制项目实施计划和预算。
(2)组建项目实施团队,明确各成员职责。
(3)开展设备采购工作,确保设备质量和数量。
(4)设备安装和调试,保证设备安全运行。
(5)设备运行和维护,确保设备持续稳定运行。
五、项目推进措施1.加强项目组织管理,明确各部门职责,加强沟通协调。
2.优化项目实施流程,提高项目实施效率。
3.加强项目监督与评估,及时发现和解决问题。
4.加强宣传和推广,提高市民对地下综合管廊设备建设的认识和理解。
六、项目风险分析1.资金风险:由于项目投资较大,一旦资金短缺可能影响项目进展。
2.技术风险:项目涉及设备采购和安装等技术环节,一旦出现技术问题可能延误项目进度。
3.管理风险:项目实施需要各部门协同合作,一旦管理不到位可能影响项目顺利推进。
管廊工程方案怎么写范本一、项目概述管廊工程即是利用地下空间,为城市提供道路、供电、给排水、通信、燃气、热力、供水等公用设施服务的综合性地下工程。
管廊工程的建设,可以有效减少地面上各类管线设施,提高城市的整体美观度,减少交通事故发生率,为城市的可持续发展提供便捷和有力支持。
二、工程规划1. 管廊功能规划(1)道路管廊:提供城市交通道路,并配备行人通道、自行车通道等。
(2)给排水管廊:负责城市雨污水排放和管线维护。
(3)供电管廊:提供城市电力线路,并配备照明设施。
(4)燃气管廊:提供城市天然气管线,并配备安全检测设施。
(5)通信管廊:提供城市光纤通信线路,并配备通信设备。
(6)供水管廊:提供城市自来水管线,并配备水质监测设施。
2. 管廊布局规划(1)管廊深度:根据各类管线需求,设计不同深度的管廊分布。
(2)管廊走向:避让地下障碍物,规划管廊走向,并尽量减少管线交叉。
(3)管廊高度和宽度:根据各类管线及设备尺寸,规划合理的管廊高度和宽度。
三、工程设计1. 管廊结构设计(1)地下管廊结构设计:采用预制构件的方式,确保结构坚固和施工周期短。
(2)地下室结构设计:在需要时建设地下室,提供设备安装和维护空间。
2. 管廊设备设计(1)智能管线监测设备:安装智能监测设备,对管线状态进行实时监测,确保安全稳定。
(2)排水设备:根据地形和降雨情况,配置适当的排水设备,防止涝灾。
3. 管廊材料选择(1)预制混凝土结构:使用预制混凝土构件,确保结构牢固和施工效率。
(2)防腐材料:选择具有防腐蚀性能的材料来增强管廊的耐久性。
四、施工方案1. 施工工艺(1)地下管廊施工:采用顺河施工法,逐步开挖管道和地下室,进行预制构件的安装。
(2)地下室施工:根据设计要求,实施地下室的施工,安装设备及配套设施。
2. 施工环境管理(1)环境保护措施:施工过程中,采取各项环境保护措施,减少对周围环境的影响。
(2)安全防护措施:加强安全管理,保障施工人员和过往行人的安全。
地下综合管廊项目可行性研究报告立项申请报告模板一、项目背景近年来,我国城市化发展迅速,城市建设与改造工程不断增加,城市地下空间利用问题日益突出。
为解决城市地下管线错综复杂、难以维护和管理的问题,地下综合管廊项目应运而生。
该项目旨在集中管线管理,减少管线占地,提高城市地下空间的有效利用率,改善城市环境,提高城市综合管理水平。
二、项目目标1.建设一条高质量、高标准的地下综合管廊,满足城市各类管线的集中布置和管理需求;2.减少地下管线施工对市政道路交通的影响,提高城市道路资源的利用率;3.降低维护和运营成本,提高城市管线设施的可持续运营能力。
三、项目内容和规模1.项目内容包括地下综合管廊的设计、建设和运营管理;2.项目规模为新建地下综合管廊总长度100公里,覆盖城市主要交通干线和重要行政区域。
四、项目可行性分析1.政策环境:国家对地下综合管廊建设给予了政策支持,有利于项目推进;2.市场需求:城市地下空间利用率低,地下管线多且分散,市场需求十分巨大;3.技术可行性:地下综合管廊技术成熟,已有成功案例可借鉴;4.经济效益:地下综合管廊能减少管线占地,提高城市地下空间的有效利用率,降低维护和运营成本,有较好的经济效益。
五、项目实施计划1.前期工作:进行市场调研和可行性研究,招募项目团队,筹集项目资金;2.中期工作:制定详细的设计方案,进行土地征用和施工准备工作;3.后期工作:按照设计方案进行地下综合管廊的建设,完成验收工作,并进行项目交付。
1.项目总投资估计为10亿元人民币;七、风险分析1.市场需求不确定性:市场需求可能出现波动,需要预留一定的应对措施;2.地下工程风险:地下施工风险较大,需加强施工管理和监督,减少不可预见的风险。
八、项目效益评估1.经济效益:地下综合管廊建设可以提高城市道路和城市地下空间的利用效率,降低管线维护和运营成本,具有较好的经济效益;2.社会效益:地下综合管廊可以改善城市环境、减少市政道路交通拥堵问题,提高城市综合管理水平,对城市可持续发展具有积极影响。
管廊工程方案范本一、工程概况为了解决城市地下管线交叉重叠、通信、供水、排水、电力、燃气等管道混乱敷设、占道冲突、碰撞损坏、易损性大等问题,提高城市地下管线管理水平,实现资源共享、互通互联、协调发展,提高城市地下管线综合利用效率和维护管理水平,市政基础设施建设规划提出了增设地下管廊,并建设地下综合管廊工程,该项目总长度将达到20公里,总投资约80亿元。
二、工程定位及目标1.工程定位:地下管廊工程是在现有城市基础设施良好的基础上,基于现状工程条件、社会经济形势及未来发展需要,通过对城市地下管线维护管理和城市基础设施网络的规划、设计、增设地下综合管廊系统的工程建设、以及城市地下综合管廊的管理运营模式等的研究,结合城市整体规划和城市基础设施系统中城市地下管线系统的管理和维护,对城市地下综合管廊工程建设提出的一种城市地下综合管廊形态。
2.工程目标:地下管廊工程侧重于地下基础设施空间的高效利用,优化城市地下管线系统,增强管线维护管理水平,提高整体城市基础设施效益,完善管路统一布局和标准化设计,实现管道资源共享,扩大产业链协同效应和产业支撑功能。
三、工程项目内容和规划布局1.工程项目内容:(1)地下管廊的建设,包括地下综合管廊、电力、通信、供水、排水、燃气等各类管线。
(2)地下综合管廊涉及的土建、机电、自控、安全等工程的建设。
2.规划布局:(1)管廊规划布局以提高资源共享效益和维护管理效率为导向,以统一规划和设计、标准统一管廊建设、一体式管廊管理为依托,分区域、分功能、分层次地设置地下管廊布局,形成立体化、平行化的综合管廊系统。
(2)管廊覆盖城市主要区域,主要包括城市中心区、城市新区、城市功能区、城市环路等区域,覆盖城市主要功能区域内的主要道路和主要街区。
四、工程技术方案1.规划布局:(1)依据城市整体规划和城市基础设施系统中城市地下管线系统的管理和维护需要,合理确定管廊布局,配合城市地下道路网规划和城市交通规划,确定管廊沿线节点位置和主要出入口设置,实现管廊节点位置及主要出入口与城市主干路、城市道路节点的对接,确保管廊沿线设施的匹配。
综合管廊模板工程专项方案项目背景综合管廊是城市地下综合利用的基础设施,在城市化进程中扮演着至关重要的角色。
它能够集中安置各类地下管线,并为城市的其他地下设施提供空间,避免了城市地下空间紊乱、部分地下空间利用率低的问题。
综合管廊建设对地下城市化进程、城市地下空间的合理利用、城市管理的规范化、城市景观的美化等都具有积极的促进作用。
因此,综合管廊的建设应该成为城市基础设施建设的重点之一。
项目概述本项目主要包括综合管廊的设计、施工和管理。
项目地点位于某市的市区,总面积约200亩,由若干个单元组成。
每个单元内包括上部和下部两部分,上部主要用于交通、绿化和其他城市用地,下部主要用于管线和其他地下设施。
项目目标本项目的总体目标是建设一个符合城市规划的、可持续发展的、具有成本效益和良好社会效益的综合管廊。
具体目标包括:1. 提高城市地下空间的利用率,降低城市地下空间紊乱的状况;2. 保障城市各类地下管线的安全和稳定运行;3. 优化城市地下设施的布局,提高城市建设的整体水平;4. 提高城市环境的整体品质,美化城市景观。
项目实施的关键技术1. 综合管廊的设计和建设技术;2. 地下设施的合理布局技术;3. 管线的维护管理技术;4. 其他相关技术。
项目实施的主要步骤1. 项目启动明确项目的整体目标和要求,确定项目的总体框架和实施计划。
2. 前期工作进行项目的可行性研究和初步设计,确定具体单元的规划和设计方案。
3. 设计和施工准备进行综合管廊的详细设计,并在确定方案后进行施工准备工作。
4. 施工和管理按照项目设计图纸进行现场施工,并在施工中进行管线和其他地下设施的布局,依据施工要求进行合理管理。
5. 项目验收对综合管廊进行验收,确保其符合规划和设计要求。
项目实施的主要措施1. 加强与相关部门的沟通和协调,积极推动项目的实施;2. 优化项目设计和施工管理,确保项目的质量和安全;3. 加强对项目的监督和检查,确保项目按时按质完成。
地下综合管廊工程模板支架施工方案一、工程简介地下综合管廊是指在城市地下布设的集电力、通信、供水、排水、燃气等多种管线的综合管线系统,为了保证管线的安全和运行,需要采用模板支架施工方案,以确保管线的稳定性和安全性。
二、模板支架施工方案1. 施工准备工作在进行模板支架施工前,需要进行以下准备工作: - 制定详细的施工计划,包括施工方法、工期安排等; - 完成相关的工程勘察和设计,确定支架施工的具体方案; - 准备好所需的材料和设备,确保施工的顺利进行; - 安排专业技术人员进行施工现场的管理和指导。
2. 模板支架的选择在选择模板支架时,需要根据管廊的实际情况和要求来确定合适的支架类型,包括固定支撑、活动支撑等,确保支架能够稳定支撑管廊的重量和承受水平和垂直荷载。
3. 模板支架的安装模板支架的安装是整个施工过程中的关键环节,需要按照设计要求和规范进行安装,包括以下内容: - 模板支架的基础处理:在进行支架安装前,需要对支架的基础进行处理,确保支架的稳固性; - 支架的安装:根据设计要求和施工方案,正确安装支架,并进行固定和调整,确保支架的水平度和垂直度符合要求; - 支架的验收:在支架安装完成后,需要进行验收,确保支架的安装质量和稳定性,同时进行相关记录和报告。
三、施工注意事项在进行模板支架施工时,需要注意以下事项: - 严格按照相关规范和标准进行施工,确保支架施工的安全性和质量; - 加强施工现场管理,保证施工作业的有序进行,避免发生安全事故和质量问题; - 定期进行施工质量检查和验收,及时发现和解决问题,确保支架施工的质量和效果; - 配合相关部门进行施工监督和检查,接受监督和指导,确保施工合法合规。
四、总结通过本文对地下综合管廊工程模板支架施工方案的介绍,我们可以了解到支架施工在地下管廊工程中的重要性和必要性。
只有采取科学合理的施工方案和方法,才能确保管廊系统的安全和运行。
希望通过我们的努力和合作,使地下综合管廊工程得以稳健有序的推进,为城市的发展和人民的生活提供更好的保障。
管廊工程样板方案一、项目概况管廊工程是指在城市地下空间利用改造中,利用盲埋、半盲埋等方式将排水管、电力电缆、通信线缆等市政管线直接迁入地下的各种地下管廊形式。
管廊工程是城市地下管线工程的一种新形式,是城市地下综合管廊工程科学规划、设计、建设、管理、运营、维护和利用各项技术、设施、设备的综合体。
地下管廊是城市地下公共设施的一种,属于市政基础设施,是完成城市社会经济发展和公共服务职能不可缺少的基础设施。
二、项目需求目前,城市地下管线错综复杂,容易产生交叉建设、难以维护等问题。
因此,需要建设统一的管廊系统,将各种市政管线整合进入管廊,便于日常管理和维护,提高城市地下空间的利用效率。
同时,由于城市地下车位和商业空间的不足,需要利用地下空间建设更多的停车场和商业空间。
因此,管廊工程不仅需要满足市政管线的需求,还要考虑地下空间的综合利用。
三、项目规划1. 建设地点:根据城市整体规划,确定管廊的建设区域,分别规划不同区域的管廊建设需求。
2. 建设内容:管廊工程包括排水管道、电力电缆、通信线缆等市政管线的迁入管廊,以及地下停车场、商业空间的建设。
3. 工程规模:根据城市管线的布局和需求,确定管廊的规划长度、宽度和深度,以及停车场、商业空间的建设面积。
四、工程设计1. 管廊设计:管廊的设计需要考虑不同市政管线的布设要求,确保管线的相互不干扰和易于维护。
同时,要考虑地下空间的综合利用需求,确保管廊的建设符合城市规划和未来发展需求。
2. 停车场设计:停车场的设计需要考虑地下空间的开阔度和通风性,确保停车场的使用舒适和安全。
3. 商业空间设计:商业空间的设计需要考虑地下空间的开放度和便捷性,确保商业活动的顺畅进行。
五、工程施工1. 先期工程:进行地下勘察和踏勘,确定地下管线的走向和属性,为后期工程施工提供基础数据。
2. 施工工艺:采用盲埋、半盲埋等先进工艺,降低施工对地面交通和环境的影响,确保施工安全和质量。
3. 施工周期:根据地下管线的数量和长度,合理安排施工周期,确保工程按期完成。
地下综合管廊设备项目立项申请报告范文范本一、项目背景和意义地下综合管廊设备项目是针对城市发展中存在的管线交叉、混乱、占地面积大等问题,通过集中管理城市的各类管线设施,实现管线的规划、建设、维护和运营的一种新型城市基础设施。
该项目的实施将有效解决城市地下空间不合理利用、管线交叉冲突等问题,提高城市基础设施的综合管理水平。
二、项目概述本项目计划在城市其中一区域建设一条地下综合管廊,覆盖电力、供水、燃气、通信、给排水等多个领域的管线设施。
管廊设备包括管道、电缆、阀门、通气口等,通过地下设置通道和井口,方便对各类管线进行维护、检修和升级,提高设备的可用性和安全性。
三、项目目标1.解决城市管线交叉、冲突等问题,提高管线的规划和布局效果;2.实现城市基础设施的综合管理,提高设备的使用寿命和维护效率;3.降低城市基础设施的建设成本,减少占地面积;4.提高城市基础设施的安全性和稳定性。
四、项目内容和技术路线1.建设一根地下综合管廊通道,包括主通道和分支通道;2.根据不同管线设施的需要,在管廊内设置相应的设备支架、管道系统、电缆及配套设施;3.在通道和井口设置门禁、监控等安全设施,实现对管线设施的安全管理和监测;4.制定规范的管廊设备管理制度,确保设备的正常运行和维护。
五、项目预算本项目预计总投资为5000万元,具体包括土地征用费、建设费用、设备购置费等。
其中,土地征用费预计为1000万元,建设费用预计为3000万元,设备购置费预计为1000万元。
六、项目经济效益分析该项目的实施将减少城市基础设施的占地面积,提升设备的使用寿命和维护效率,降低运营成本。
根据初步估算,项目投资回收期为5年,总投资的净现值为2000万元,内部收益率为15%,投资收益率高于市场平均水平。
七、项目可行性分析1.技术可行性:相关技术已经得到验证,能够满足项目要求;2.经济可行性:根据经济效益分析,本项目具备较好的经济回报;3.社会可行性:地下综合管廊设备能够提升城市基础设施管理水平,改善城市环境;4.法律可行性:项目符合相关法律法规的规定。
第1篇本工程位于某市某区,全长约5公里,主要承担城市供水、排水、电力、通信、燃气等市政管线的敷设任务。
地下综合管廊设计为单舱结构,净宽6.5米,净高4.5米,采用预制混凝土构件拼装而成。
施工工期为12个月。
二、施工准备1. 组织机构成立项目指挥部,负责组织、协调、指挥整个工程的建设工作。
下设施工、技术、质量、安全、材料、财务、后勤等职能部门。
2. 施工人员招聘具有相关资质和经验的施工人员,并进行岗前培训,确保施工人员具备相应的专业技能。
3. 施工设备根据工程需要,配备挖掘机、吊车、装载机、混凝土搅拌车、泵车、切割机、焊接机、切割锯等施工设备。
4. 材料准备采购符合国家标准的预制混凝土构件、钢筋、水泥、砂石、管道、电缆、电线等材料。
5. 施工方案编制根据工程特点和施工需求,编制详细的施工方案,包括施工组织设计、施工工艺、质量控制、安全措施等内容。
三、施工工艺1. 预制混凝土构件制作(1)选用符合国家标准的混凝土原材料,确保混凝土质量。
(2)按照设计图纸要求,制作预制混凝土构件,包括管廊主体、侧墙、顶板、底板等。
(3)在构件制作过程中,严格控制混凝土的强度、抗渗性、抗裂性等性能指标。
2. 预制构件运输与堆放(1)采用平板车运输预制构件,确保运输过程中的安全。
(2)在施工现场设置构件堆场,按照构件种类、规格、数量等进行分类堆放。
3. 预制构件安装(1)采用吊车将预制构件吊装至指定位置。
(2)按照设计要求,进行构件之间的连接和固定。
(3)对安装后的构件进行验收,确保安装质量。
4. 管线敷设(1)按照设计图纸,进行管线敷设,确保管线间距、标高、方向等符合要求。
(2)对敷设的管线进行验收,确保管线质量。
5. 附属设施施工(1)安装通风、照明、消防等附属设施。
(2)对附属设施进行验收,确保设施功能正常。
6. 防水施工(1)对管廊主体、侧墙、顶板等部位进行防水施工,采用防水涂料、防水卷材等材料。
(2)对防水施工进行验收,确保防水效果。
1 工程概况本工程位于北京市通州区文化旅游区,采用明挖现浇法先后施工3条截面尺寸均不相同的地下综合管廊。
(1)云瑞南街西区管廊。
标准断面外尺寸:11.6m×4.2m,分3舱分别布置:电力舱(净空尺寸:2m×3m)、水信舱(净空尺寸:6.1m×4.2m)和燃气舱(净空尺寸:2.2m×3m)。
外墙壁厚均为400mm,内墙壁厚均为250mm,顶板、底板厚度为600 mm,墙体与顶板处腋角尺寸均为250mm×250mm,设计长度2199m。
云瑞南街西区管廊标准断面横断面如图1所示。
图1 云瑞南街西区管廊标准断面横断面示意(2)曹园南一街管廊。
标准断面外尺寸:8.7m×3.8m,分3舱分别布置:电力舱(净空尺寸:2m×3m)、电力舱(净空尺寸:2m×3m)和水信舱(净空尺寸:3.4m×3m)。
外墙壁厚均为400mm,内墙壁厚均为250mm,顶板、底板厚度为400mm,墙体与顶板处腋角尺寸均为250mm×250mm。
设计长度为1153m。
曹园南一街管廊标准断面的横断面如图2所示。
图2 曹园南一街管廊标准断面横断面示意(3)日新路管廊。
标准断面外尺寸:8.7 m×3.8 m,分3舱布置分别为:电力舱(净空尺寸:2 m×3 m)、电力舱(净空尺寸:2 m×3 m)、和水信舱(净空尺寸:3.4 m×3 m)。
外墙壁厚均为400 mm,内墙壁厚均为250 mm,顶板底板厚度为400 mm,墙体与顶板处腋角尺寸均为250 mm×250 mm。
设计长度1 700 m。
日新路管廊标准断面横断面如图3所示。
图3 日新路管廊标准断面横断面示意管廊流水段划分原则为单仓流水段长度不大于30 m,综合考虑廊内设备支墩位置、支架安装位置、铝合金模板模数,云瑞南街西区管廊共有83个流水段,曹园南一街管廊共有38个流水段,日新路管廊共有63个流水段。
某港地下综合管廊工程项目可行性建议书二〇一七年八月目录1、项目概况2、项目实施相关方基本情况3、项目推进情况4、投资模式5、经济效益评价6、采购方式的选择7、项目实施有力条件8、存在主要风险及防控措施某港地下综合管廊工程项目一、项目概况1.1、项目名称、承办单位名称、投资项目性质项目名称:某港地下综合管廊工程;建设单位名称:某公司;投资项目性质:基础设施建设。
1.2、项目简介项目的总长度 32395m,包括港前西路、环保东路及南疏港二路三部分。
具体如下:某港综合管廊建设范围图(1)港前西路规划定位为城市主干路,南起南疏港二路,北至中疏港路,道路全长约 4844m;本次设计综合管廊全长约 5145m,断面尺寸 6.1×3.4m。
(见下图)港前西路综合管廊横断面图(2)环保东路规划定位为城市次干路,西起东疏港路,东至综合物流园区东,道路全长约 4057m;本次设计综合管廊全长约 4257m,断面尺寸 5.8×3.4m。
(见下图)环保东路综合管廊横断面图(3)南疏港二路综合管廊全长约22950m,东疏港路至通用散杂货作业区东段,长14250m,断面尺寸7.4×3.4m;通用散杂货作业区东至预留码头作业区中部段长3960m,断面尺寸3.8×3.6m;预留码头作业区中部以东段长4500m,断面尺寸3.3×3.4m。
(见下图)南疏港二路综合管廊横断面图(东疏港路至通用散杂货作业区东段)南疏港二路综合管廊横断面图(通用散杂货作业区东至预留码头作业区中部)南疏港二路综合管廊横断面图(预留码头作业区中部以东)1.3、投资规模某港综合港及散货港区地下综合管廊总投资 **** 万元,其中,建安工程费**** 万元,工程建设其他费用 ***** 万,预备费用 **** 万元,建设期融资成本(贷款利息)*****万元。
(注:本投资中未含征地拆迁补偿费用、未含流动资金。
)1.4、主要技术标准及设计指标(1)、综合管廊工程的结构设计基准期为100年,使用年限为100年。
