供用电报装流程(新建项目)一、到供电公司客户服务中心递交用电申请,需要准备的相关材料包括:1)有关上级批准文件、立项批准文件(对于需要规划立项的);2)有效的营业执照复印件1份;3)经办人的身份证原件及复印件1份(留存复印件),法定代表人签章授权本单位人员的授权委托书1份(见附件2);4)建设工程规划许可证及附件(对于需要规划立项的);5)经规划部门批准的地形图(1:2000)和用电区域平面图(1:500);6)保证公用电网电能质量协议书(对于谐波源客户);7)供电可行性咨询报告(必要时);8)《客户用电报装基本信息登记表(非居民)》1份,《客户用电设备信息登记表(动力)》1份,《客户用电设备信息登记表(照明)》1份;办理时间:资料准备齐全,当天递交窗口后,客户服务中心将在1个工作日内转交相应的供电方案编制部门。
二、供电公司客户服务中心将资料转交内部方案科进行方案设计,取得最终供电方案(临电、正式电)办理时间:供电公司内部规定为30个工作日内完成供电方案编制,实际办理过程中,甲方取得供电方案的时间在1~2个月左右。
备注:方案科进行设计前,需甲方陪同完成现场踏勘。
三、与相关的电力设计院(一般隶属于供电公司)签订外电源工程设计委托协议,该项设计工作一般为免费。
办理时间:主要是公司内部审核的时间,一般需要3~5个工作日。
备注:临时用电方案转交工程部,由其组织施工四、电力设计院完成外电源工程设计,并提交客户服务中心完成审核。
1)电力设计院完成外电源工程图纸设计,并提交客户服务中心审核。
设计时间一般为2~4周。
设计前,需委托勘察单位进行项目外电源路由的管线勘察,并将图纸提供给电力设计院。
2)客户服务中心给出审核意见。
(审核地点在电力公司客户服务中心,给出审核意见的当天,需甲方、设计共同参与)审核时间一般为2周。
3)电力设计院根据审核意见修改图纸,并再次提请审核。
修改时间一般为1周左右。
4)客户服务中心审核图纸完成。
客户受电工程报装流程及所需资料用电申请***供电局:我公司在*******新大街兴建的“溪城鸣苑住宅小区”现已基本竣工,为了能按期交房和正常用电,特申请用电负荷***KWA,请给予办理为谢。
联系人:***联系电话:***申请人:***********(公章)2012年月日工程设计委托书*******勘查设计研究院:我单位已于年月日向***供电局提交了(申请编号为:,户名:*****地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程用电申请,并已取得供电局批复的供电方案。
现委托贵院根据供电方案对我单位的受电工程进行设计。
委托人:******************************司(公章)年月日******地产开发有限公司(公章):我院接受贵单位的委托,对贵单位于年月日向****供电局提交了(申请编号为:,户名:******地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程进行设计。
受托单位:******************(盖章)年月日设计审核申请*******供电局:我单位在贵局报装的受电工程(申请编号为:,户名:********房地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程)已由****勘查设计研究院设计完毕,设计资料共份,请予以审核。
申请人:****************************(公章)年月日工程施工委托书*********电力建设有限公司:我单位已于年月日向遵义县供电局提交了(申请编号为:,户名:*****房地产开发有限公司*10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程用电申请,现委托贵公司根据审核的设计方案对我单位的受电工程进行施工。
委托人:**********房地产开发有限公司(公章)年月日*******地产开发有限公司(公章):我公司接受贵单位的委托,对贵单位于年月日向***供电局提交了(申请编号为:,户名:*****地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程工程进行施工。
用电业务办理流程(居民生活)通过营业厅、”掌上电力”手机 APP、95598 网站等业务渠道办理业务办理流程1.用电申请在受理用电申请后,用户与电网公司签订供用电合同,并按照当地物价管理部门价格标准交清相关费用。
用户需提供的申请材料应包括:房屋产权证明以及与产权人一致的用电人身份证明。
若用户暂时无法提供房屋产权证明,电网公司将提供"一证受理”服务。
在用户签署《客户承诺书》后,电网公司将先行受理,启动后续工作。
2.装表接电受理用户用电申请后,电网公司将在 2 个工作日内,或者按照与用户约定的时间开展上门服务并答复供电方案,用户配合做好相关工作。
如果用户的用电涉及工程施工,在工程竣工后,请及时报验,电网公司将在 3 个工作日内完成竣工检验。
用户办结相关手续,并经验收合格后,电网公司将在 2 个工作日内装表接电。
用户应当按照国家有关规定,自行购置、安装合格的漏电保护装置,确保用电安全。
用电业务办理流程(低压非居民)通过营业厅、”掌上电力”手机 APP、95598 网站等业务渠道办理业务办理流程1.用电申请用户在办理用电申请时,请提供以下申请材料:➢用电主体资格证明材料(自然人客户提供身份证、军人证、护照、户口簿或公安机关户籍证明等;法人或其他组织提供法人代表有效身份证明(同自然人)、营业执照(或组织机构代码证)等;➢房屋产权证明或土地权属证明文件;若用户暂时无法提供房屋产权证明或土地权属证明文件,电网公司将提供"一证受理”服务。
在用户签署《客户承诺书》后,电网公司将先行受理,启动后续工作。
2.确定方案受理用电申请后,将 5 个工作日内,或者按照约定的时间开展上门服务并答复供电方案,配合做好相关工作。
3.工程实施➢如果用户的用电涉及工程施工,根据国家规定,产权分界点以下部分由用户负责施工,产权分界点以上工程由供电企业负责。
口➢用户自主选择用户产权范围内工程的施工单位(具备相应资质),工程竣工后,请及时报验,电网公司将在 3 个工作日内完成竣工检验。
水电安装工程施工一、水电安装工程施工流程1. 施工准备阶段水电安装工程施工前,需进行施工准备工作,包括确定施工方案、编制施工计划、准备施工材料和设备等。
施工前还需对水电安装工程的位置和施工现场进行勘察,了解施工环境和条件,为后续施工提供便利。
2. 施工组织阶段在水电安装工程施工过程中,需根据施工计划和项目情况,合理组织施工人员和管理人员,确保施工进度和质量。
在施工过程中,需制定施工方案和工序安排,明确每个施工环节的责任和任务,以及施工人员的配备和安全防范措施。
3. 施工实施阶段水电安装工程的实施阶段是施工的关键环节,包括管线的敷设、设备的安装和连接,以及管道的隔离和封堵等。
在实施阶段,需严格执行施工方案和规范,保证施工质量和安全。
同时,还需进行施工现场的监督和检查,及时发现和解决问题,确保施工的顺利进行。
4. 施工验收阶段水电安装工程施工完成后,需进行验收和试运行,检查施工质量和设备性能是否满足要求。
验收包括设备的外观和功能检测,管道的漏水和泄漏检查,以及安全设施的完善和合格性检查。
只有通过验收,并取得相关部门的验收合格证书后,才能投入使用。
二、水电安装工程施工注意事项1. 施工安全水电安装工程施工中,安全第一,施工人员需严格执行安全规定和操作规程,保证施工现场的安全。
施工过程中需提前做好防火、防爆、防毒等安全防范工作,确保施工人员的生命安全和财产安全。
2. 施工质量水电安装工程的质量直接关系到建筑物的使用效果和安全性,施工人员需严格按照相关施工规范和要求进行施工,确保施工质量。
在施工过程中需做到精益求精,保证每一个细节和环节都符合要求,防止施工质量出现问题。
3. 施工环保水电安装工程施工过程中,需注意环保和节能,避免对环境造成污染和破坏。
施工人员需妥善处理施工废弃物和污水,采取环保措施,确保施工过程对环境的影响最小化。
4. 施工协调水电安装工程的施工需要与其他相关工程协调配合,确保施工的顺利进行。

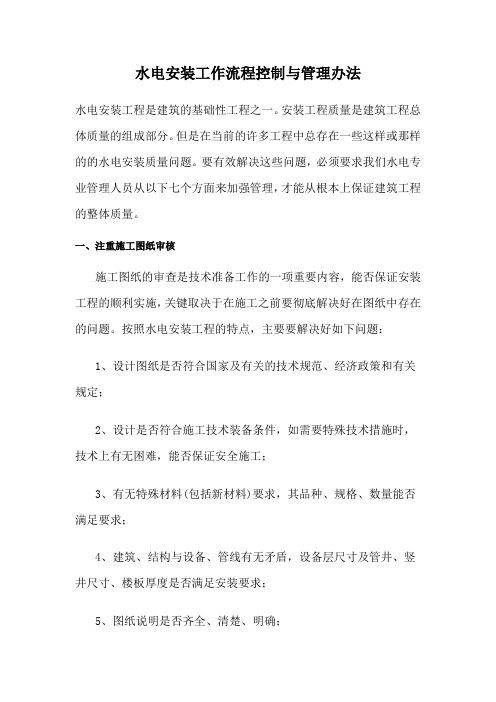

水电安装工作流程控制与管理办法水电安装工程是建筑的基础性工程之一。
安装工程质量是建筑工程总体质量的组成部分。
但是在当前的许多工程中总存在一些这样或那样的的水电安装质量问题。
要有效解决这些问题,必须要求我们水电专业管理人员从以下七个方面来加强管理,才能从根本上保证建筑工程的整体质量。
一、注重施工图纸审核施工图纸的审查是技术准备工作的一项重要内容,能否保证安装工程的顺利实施,关键取决于在施工之前要彻底解决好在图纸中存在的问题。
按照水电安装工程的特点,主要要解决好如下问题:1、设计图纸是否符合国家及有关的技术规范、经济政策和有关规定;2、设计是否符合施工技术装备条件,如需要特殊技术措施时,技术上有无困难,能否保证安全施工;3、有无特殊材料(包括新材料)要求,其品种、规格、数量能否满足要求;4、建筑、结构与设备、管线有无矛盾,设备层尺寸及管井、竖井尺寸、楼板厚度是否满足安装要求;5、图纸说明是否齐全、清楚、明确;6、图纸上尺寸、坐标、标高及管线交叉点、连接点是否相符;7、器具安装、设备安装基础、空间是否合适;8、电气变配电室、强弱电竖井有无其它管道;9、设备层管线进户做法,设备层及以上所有墙、板预留洞、套管是否缺少;10、尺寸、标高位置是否正确;11、管道材质、做法、连接是否合理:12、本水电专业之间有无矛盾;13、与其它专业之间管线有无矛盾;14、交圈、各种管道、器具、设备固定方式及卡架形式是否满足要求;15、结构是否牢固;各种试压、测试、检验标准是否明确;16、审图先按分项工程进行,如给水从主管、立管、支管到器具、设备,电气从接地、进户、变配电总控、干线、每层配电箱盘、支路到器具、设备,再审查分部内的各分项工程之间有无问题,然后审查分部工程之间有无矛盾;17、施工图的会审由项目技术部门组织,专业技术人员、班长、设计单位及建设单位有关人员参加,对提出问题及解决答复形成会审纪要,在设计交底及图纸会审时按会审纪要进行补充施工图使用,并在工程结算时列入费用中。
报装业务流程与时限
1.业务流程
业务受理—→现场勘查—→拟定供电方案—→供电方案审批—→答复供电方案—→确定费用—→业务收费—→客户受电工程设计审核—→工程情况登记—→中间检查—→配表与安装采集终端—→竣工报验—→竣工验收—→签订供用电合同—→装表供电—→资料归档—→客户回访。
2.办理时限
(1)向客户提供供电方案的期限,自受理客户用电申请之日起,居民客户不超过3个工作日,低压电力客户不超过7 个工作日,高压单电源客户不超过 15 个工作日,高压双电源客户不超过30个工作日;
(2)对客户受电工程设计文件和有关资料审核的期限,自受理之日起,低压电力客户不超过8个工作日,高压供电客户不超过20个工作日;
(3)对客户受电工程启动中间检查的期限,自接到客户申请之日起,低压电力客户不超过3个工作日,高压电力客户不超过5个工作日;
(4)对客户受电工程启动竣工检验的期限,自接到客户受电装置竣工报告和检验申请之日起,低压电力客户不超过3个工作日,高压电力客户不超过5个工作日;
(5)给客户装表接电的期限,自受电装置检验合格并办结相关手续之日起,一般居民客户不超过3个工作日,低压电力客户不超过5个工作日,高压电力客户不超过7个工作日。
水电安装操作规程百度文库《水电安装操作规程》在进行水电安装工作时,为了确保施工质量和安全,需要遵循一定的操作规程。
以下是水电安装操作规程的具体内容:一、施工前准备1. 确认施工图纸和设计方案,了解具体施工要求和流程。
2. 准备必要的施工材料和工具,保证施工过程的顺利进行。
3. 对施工现场进行安全检查,清除施工区域的障碍物和危险品,确保施工环境安全。
二、水电管道铺设1. 根据设计要求和施工图纸,进行水电管道的布局和铺设。
2. 选择符合标准要求的水电管材料,进行管道连接和固定,确保管道的牢固和密封。
3. 对水电管道进行必要的验收和测试,检查管道的通畅和密封性能。
三、电气线路安装1. 执行电气线路的布线和安装工作,按照设计方案进行线路规划和连接。
2. 采用符合安全标准的电气线材和配件,确保线路的安全和稳定。
3. 进行电气线路的接地和绝缘处理,预防漏电和短路等安全隐患。
四、设备安装和调试1. 根据设计要求和施工图纸,进行相关设备的安装和调试工作。
2. 对安装的设备进行电气连接和功能测试,确保设备的正常运行和安全使用。
3. 对水电设备进行联动和整体调试,验证设备间的正常运行和协调配合。
五、施工验收和整改1. 进行水电安装的初步验收,对施工过程中的问题进行整改和修复。
2. 对安装的水电设备进行最终验收,确保设备的完好和安全性能。
3. 做好施工档案和验收报告的整理和归档工作,为日后的维护和管理提供有效依据。
以上是《水电安装操作规程》的主要内容,希望能够为水电安装工作提供一定的指导和规范。
在实际施工中,操作规程的严格执行可以保障工程的质量和安全,也能够避免不必要的事故和损失发生。
装水电装修流程水电装修是装修工程中非常重要的一环,它涉及到房屋内部的供水、排水和电气设施,直接关系到住户的生活质量和安全。
因此,在进行水电装修时,我们需要特别注意施工流程,以确保施工质量和安全性。
下面,我将为大家介绍一下水电装修的流程。
首先,进行水电装修前,我们需要进行详细的施工方案设计。
在设计阶段,我们需要考虑房屋的结构、户型、用电用水设备的位置等因素,合理规划水电管线的走向和布局,以确保后期使用时的便利性和美观度。
接下来,进行水电管线的施工。
在进行水电管线施工时,我们需要严格按照设计方案进行操作,确保管线的走向和连接的牢固性。
在施工过程中,要注意保护好已经完工的部分,以免施工过程中造成损坏。
然后,进行水电管线的验收。
在完成水电管线施工后,我们需要进行验收,确保管线的质量和安全性。
验收时,需要检查管线的连接是否牢固,有无漏水、漏电等情况,以及是否符合设计要求。
接着,进行水电设备的安装。
在安装水电设备时,我们需要根据设计方案进行操作,确保设备的稳固性和正常使用。
在安装过程中,需要注意设备的防水、防漏电等安全措施,以确保使用时的安全性。
最后,进行水电系统的调试和保养。
在完成水电装修后,我们需要对水电系统进行调试,确保系统的正常运行。
同时,我们还需要做好水电系统的日常保养工作,定期检查管线和设备的状况,及时发现并解决问题,以确保系统的长期稳定运行。
总的来说,水电装修是装修工程中至关重要的一环,它关系到住户的生活质量和安全。
在进行水电装修时,我们需要严格按照施工流程进行操作,确保施工质量和安全性。
希望以上内容能够对大家有所帮助,谢谢!(注,以上内容仅供参考,具体施工时请根据实际情况进行操作,确保施工质量和安全性。
)。
