网架结构工程论证条件
- 格式:doc
- 大小:16.50 KB
- 文档页数:1
需进行专家论证的专项方案工程围参考文件为了更好的实施《省建设投资控股集团危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。
集团总工办/技术中心根据目前现有的标准、规、文件等(《危险性较大的分部分项工程安全管理办法》建质[2009]87号、《公路工程施工安全技术规》JTG F90-2015 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721-2015)附录A.0.2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程。
②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上爬起重设备的拆除工程。
4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程。
②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
熟悉专项方案编制与论证要求本条文所指专项方案系指危险性较大的分部分项工程安全专项施工方案,是在编制施工组织设计的基础上,针对危险性较大的分部分项工程单独编制的专项施工方案。
一、超过一定规模的危险性较大的分部分项工程范围住房和城乡建设部的建质[2009] 87号文件颁布的《危险性较大的分部分项工程安全管理办法》(以下简称“办法”)规定:(一)危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程(详见“办法”附件一)。
施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。
(二)需要专家论证的工程范围1.深基坑工程(1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;(2)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2.模板工程及支撑体系(1)工具式模板工程;包括滑模、爬模、飞模工程。
(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。
(3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。
3.起重吊装及安装拆卸工程(1)采用非常规起重设备、方法,且单件起吊重量在lOOkN及以上的起重吊装工程。
(2)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
4.脚手架工程(1)搭设高度50m及以上落地式钢管脚手架工程。
(2)提升高度150m及以上附着式整体和分片提升脚手架工程。
(3)架体高度20m及以上悬挑式脚手架工程。
5.拆除、爆破工程(1)采用爆破拆除的工程。
(2)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散。
哪些工程需要编制专项方案,哪些还需要专家论证?哪些工程需要编制专项方案,哪些还需要专家论证?专项方案的全称是危险性较大的分部分项工程安全专项施工方案,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
专家论证是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
《危险性较大的分部分项工程安全管理办法那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN 及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
####中学风雨操场球形网架结构安装安全专项施工方案(按专家论证审查报告修订)##鸿源凯瑞市政工程集团有限公司二O一九年六月五日目录编制制明 (3)第一章、工程概况 (5)一、工程概况二、施工总平面图三、施工要求和技术保证条件第二章、编制依据 (17)第三章、施工计划 (18)一、施工进度计划表二、材料及设备计划三、应急救援材料设备计划第四章、施工工艺技术 (21)一、技术参数二、工艺流程三、施工方法四、钢结构安装质量检查与验收第五章、施工安全保证措施 (46)一、组织保障二、技术措施三、应急预案第六章、劳动力计划 (67)一、专职安全管理人员二、所需劳动力安排第七章、计算书及相关图纸 (68)编制说明一、编制目的钢结构安装过程中,各种钢构件应满足安全性、稳定性、永久性的要求,起重吊装应严格按照安全操作规程的有关规定进行。
根据《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)要求,我公司承担的####中学风雨操场屋面球形网架结构安装跨度大于36米,因此本工程属于跨度大于36米及以上钢结构安装且超过一定规模的危险性较大的分部分项工程,需要在施工前单独编制安全专项施工方案并组织专家论证审查。
二、编制条件1、本工程有设计图纸、施工图审查报告、中标通知书、施工合同。
2、施工项目部组建完毕,人员已到位。
场地平整完毕,道路、给水、电力已到位,施工机械进入现场。
3、监理单位项目监理机构已建立,人员已到位。
三、适用范围及依据本方案仅适用于####中学风雨操场。
该工程位于##市####开发区##中学内,风雨操场总建筑面积约为4000平方米,结构使用年限50年,建筑耐火等级为二级,安全等级为一级,抗震等级为一级。
结构类型为框架结构、球形网架屋面。
建筑层数:地上一层、局部二层。
建筑高度:14.5米,为单跨式网架结构,横向跨度69米,纵向跨度44米,横向柱距7.2/7.8米,纵向柱距6.0/8.0米。
钢结构安装跨度大于36m,故根据《危险性较大的分部分项工程安全管理办法》要求组织本次专项施工方案论证。
需要进行专家论证的施工方案标准化工作室编码[XX968T-XX89628-XJ668-XT689N]需要进行专家论证的施工方案﹙住建部﹚以下安全专项方案需要进行专家论证:1.深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2.地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。
施工单位应编制专项方案的工程下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。
(一)土石方开挖工程1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程;2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程;3、凿岩、爆破工程。
(二)基坑支护工程1、开挖深度3m及以上的基坑(沟、槽)支护工程;2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。
(三)基坑降水工程1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程;2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。
(四)模板工程及支撑体系1、工具式模板工程,包括滑模、爬模、飞模、大模板等;2、混凝土模板支架工程(1)搭设高度5m及以上的;(2)搭设跨度10m及以上的;(3)施工总荷载10kN/m2及以上的;(4)集中线荷载15kN/m及以上的;(5)高度大于支撑水平投影宽度且相对独立无结构可连接的。
3、用于钢结构安装等满堂承重支撑系统工程。
(五)脚手架工程1、落地式钢管脚手架;2、附着升降脚手架;3、悬挑式脚手架;4、高处作业吊篮;5、自制卸料平台、移动操作平台;6、新型及异型脚手架。
(六)起重吊装工程1、采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程;2、采用起重机械设备进行安装的工程。

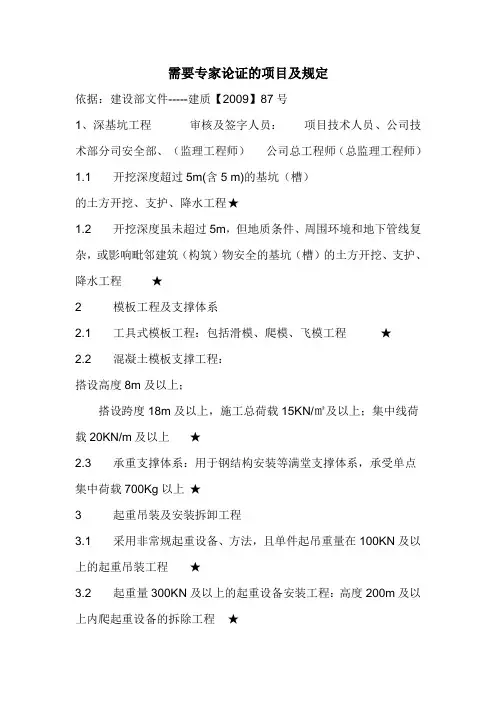

需要专家论证的项目及规定依据:建设部文件-----建质【2009】87号1、深基坑工程审核及签字人员:项目技术人员、公司技术部分司安全部、(监理工程师)公司总工程师(总监理工程师)1.1 开挖深度超过5m(含5 m)的基坑(槽)的土方开挖、支护、降水工程★1.2 开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程★2 模板工程及支撑体系2.1 工具式模板工程:包括滑模、爬模、飞模工程★2.2 混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15KN/㎡及以上;集中线荷载20KN/m及以上★2.3 承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上★3 起重吊装及安装拆卸工程3.1 采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程★3.2 起重量300KN及以上的起重设备安装工程:高度200m及以上内爬起重设备的拆除工程★4 脚手架工程4.1 搭设高度50m及以上落地式钢管脚手架工程★4.2 提升高度150m及以上附着式整体和分片提升脚手架工程★4.3 架体高度20m及以上悬挑式脚手架工程★5 拆除、爆破工程5.1 采用爆破拆除的工程★5.2 码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程★5.3 可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程★5.4 文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程★6 其他6.1 施工高度50m及以上的建筑幕墙安装工程★6.2 跨度大于36米及以上的钢结构安装工程;跨度大于60米及以上的网架和索模结构安装工程★6.3 开挖深度超过16m的人工挖孔桩工程★6.4 地下暗挖工程、顶管工程、水下作业工程★6.5 采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程★注:专家组不少于5人,本公司以外的专家。
×××分厂×××安全生产工作履职清单及行动计划表--0202)89673

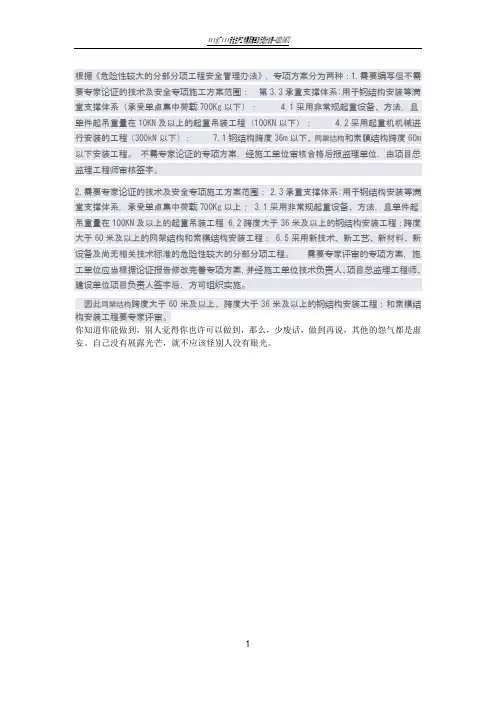

根据《危险性较大的分部分项工程安全管理办法》,专项方案分为两种:1.需要编写但不需要专家论证的技术及安全专项施工方案范围:第3.3承重支撑体系:用于钢结构安装等满堂支撑体系(承受单点集中荷载700Kg以下); 4.1采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程(100KN以下); 4.2采用起重机机械进行安装的工程(300kN以下); 7.1钢结构跨度36m以下、网架结构和索膜结构跨度60m 以下安装工程。
不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
2.需要专家论证的技术及安全专项施工方案范围: 2.3承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上;
3.1采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程 6.2跨度大于36米及以上的钢结构安装工程;跨度大于60米及以上的网架结构和索模结构安装工程; 6.5采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
需要专家评审的专项方案,施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
因此网架结构跨度大于60米及以上、跨度大于36米及以上的钢结构安装工程;和索模结构安装工程要专家评审。
你知道你能做到,别人觉得你也许可以做到,那么,少废话,做到再说,其他的怨气都是虚妄。
自己没有展露光芒,就不应该怪别人没有眼光。
1。
需进行专家论证的专项方案工程范围参考文件为了更好的实施《云南省建设投资控股集团有限公司危险性较大分部分项工程安全专项施工方案专家论证管理办法(试行)》。

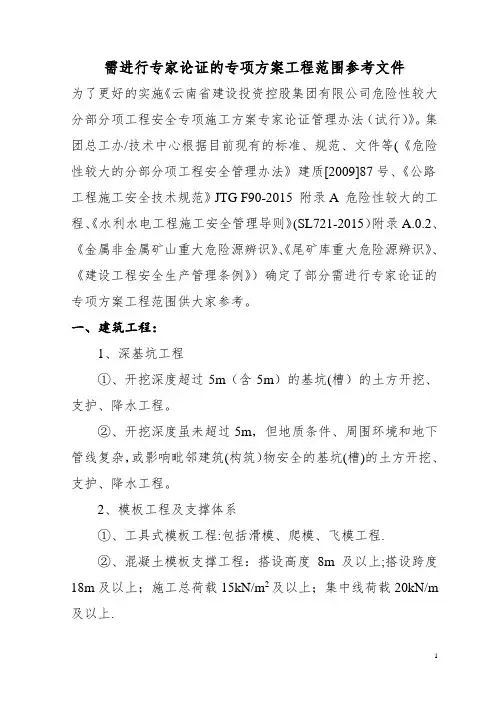

集团总工办/技术中心根据目前现有的标准、规范、文件等(《危险性较大的分部分项工程安全管理办法》建质[2009]87号、《公路工程施工安全技术规范》JTG F90-2015 附录A 危险性较大的工程、《水利水电工程施工安全管理导则》(SL721-2015)附录A.0.2、《金属非金属矿山重大危险源辨识》、《尾矿库重大危险源辨识》、《建设工程安全生产管理条例》)确定了部分需进行专家论证的专项方案工程范围供大家参考。
一、建筑工程:1、深基坑工程①、开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
②、开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。
2、模板工程及支撑体系①、工具式模板工程:包括滑模、爬模、飞模工程.②、混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m 及以上.③、承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。
3、吊装及安装拆卸工程①、采用非常规起重设备、方法,且单件起吊重量在100kN 及以上的起重吊装工程。
②、起重量300kN及以上的起重设备安装工程;高度200m 及以上内爬起重设备的拆除工程.4、脚手架工程①、搭设高度50m及以上落地式钢管脚手架工程。
②、提升高度150m及以上附着式整体和分片提升脚手架工程。
③、架体高度20m及以上悬挑式脚手架工程。
5、拆除、爆破工程①、采用爆破拆除的工程.②、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
③、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。
哪些工程需要编制专项方案,哪些还需要专家论证?“专项方案”的全称是“危险性较大的分部分项工程安全专项施工方案”,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
“专家论证”是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
——《危险性较大的分部分项工程安全管理办法》以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
(五)预应力工程。
(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
以下超过一定规模的危险性较大的分部分项工程还需要组织专家论证一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

是的,钢结构施工中危险性较大工程的专项施工方案需要专家来论证,包括跨度大于36M及以上的钢结构安装工程,跨度大于60M及以上的网架和索膜结构安装工程,用于钢结构安装等满堂支撑体系,承爱单点集中荷载700kg以上的承重支撑体系.除此之外,钢结构施工中的吊装设备及方法,一定条件内也要由专家来论证:包括:1、采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程.2、起重量300kN及以上的起重设备安装工程,高度200M及以上的内爬起重设备的拆除工程.后两条也是特别需要注意的.。
工程论证方案编制要求有哪些一、引言工程论证方案编制是项目实施过程中非常重要的环节,其编制质量直接影响到项目的顺利实施和后续运营效果。
因此,在编制工程论证方案时,需要严格按照相关要求进行论证和评审,确保方案的科学性和可行性。
本文将对工程论证方案编制要求进行详细介绍,以便广大工程技术人员能够正确理解和遵循相关规定。
二、编制基本要求1. 方案编制人员工程论证方案的编制应由具有相关工程技术资质的专业人员完成,其中应包括工程师、设计师、规划师等。
编制人员应具有丰富的实践经验和技术水平,能够全面、准确地进行论证和评估。
2. 方案内容工程论证方案应包括项目的基本情况、工程需求分析、技术方案设计、经济评价和社会效益评价等内容。
通过对方案内容的详细分析和评价,可以全面了解项目的技术特点和经济效益,并为后续项目实施提供可靠的依据。
3. 方案可行性工程论证方案应具有明确的可行性,包括项目的技术可行性、经济可行性和社会可行性等方面。
只有在各方面均具备可行性的前提下,才能确保项目的顺利实施和长期运营。
4. 方案审核工程论证方案编制完成后,应提交相关部门进行审核和评审。
审核主要包括质量审查、技术审查和经济评审等环节,通过专业人员的评审,可以保证方案的科学性和可行性。
5. 方案调整在经过审核评审后,如果发现方案中存在问题或不足,应及时对方案进行调整和完善,以满足项目实施和运营的需要。
调整后的方案也需要重新提交审核评审,确保方案的全面、科学和可靠。
三、总结工程论证方案编制是工程项目实施的前期工作,其质量直接影响到项目的后续进展和成效。
因此,编制人员在进行方案编制时,需要严格按照相关要求进行论证和评审,确保方案的科学性和可行性。
只有从方案的编制到审核评审再到调整完善的全过程中,都能够做到规范、严谨、科学,才能最终保证工程项目的高质量、高效率地实施和运营。
工程专项方案的专家论证以及论证程序“专项方案"的全称是"危险性较大的分部分项工程安全专项施工方案",是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。
"专家论证"是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。
——《危险性较大的分部分项工程安全管理办法》那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。
三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。
(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
(三)承重支撑体系:用于钢结构安装等满堂支撑体系。
四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。
(二)采用起重机械进行安装的工程。
(三)起重机械设备自身的安装、拆卸。
五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。
(二)附着式整体和分片提升脚手架工程。
(三)悬挑式脚手架工程。
(四)吊篮脚手架工程。
(五)自制卸料平台、移动操作平台工程。
(六)新型及异型脚手架工程。
六、拆除、爆破工程(一)建筑物、构筑物拆除工程。
(二)采用爆破拆除的工程。
七、其它(一)建筑幕墙安装工程。
(二)钢结构、网架和索膜结构安装工程。
(三)人工挖扩孔桩工程。
(四)地下暗挖、顶管及水下作业工程。
1、编制的目的和必要性
根据《危险性较大的分部分项工程安全管理办法》,专项方案分为两种:
1.需要编写但不需要专家论证的技术及安全专项施工方案范围:
第3.3 承重支撑体系:用于钢结构安装等满堂支撑体系(承受单点集中荷载700Kg以下);
4.1 采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程(100KN 以下);
4.2 采用起重机机械进行安装的工程(300kN以下);
7.1 钢结构跨度36m以下、网架结构和索膜结构跨度60m以下安装工程。
不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
2.需要专家论证的技术及安全专项施工方案范围:
2.3 承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上;
3.1 采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程
6.2 跨度大于36米及以上的钢结构安装工程;跨度大于60米及以上的网架结构和索模结构安装工程;
6.5 采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
需要专家评审的专项方案,施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
因此网架结构跨度大于60米及以上、跨度大于36米及以上的钢结构安装工程;和索模结构安装工程要专家评审。
