恒大恒大恒大万科主流项目地下车库及公共区域交付标准
- 格式:docx
- 大小:237.42 KB
- 文档页数:15
完全搞懂一个房地产项目的开发流程,弄清楚所有工序之间的关系是件极不容易的事情。
今天分享一下:万科.恒大.龙湖三巨头的工序标准与工期标准,看完之后,就算您不是从事房地产行业的人,看了标准工序与工期,您对地产项目开发的全流程也会有个清晰了解和认识了......第一部分:龙湖标准工序与工期一、龙湖土地拓展阶段标准工序及工期1、龙湖投资决策本阶段以获得土地信息为工作编制的起始点2、土地购买本阶段以获得土地公示为工作编制的起始点。
3、交地本阶段以获得土地中标通知书为工作编制的起始点。
4、取得设计条件本阶段以获得土地中标通知书为工作编制的起始点。
重点提示:增加开发与设计部门与相关职能部门平时沟通计划,但平时沟通不能完全确保方案上会后无意见,编制计划时须充分考虑。
1、方案报建本阶段以获得方案图纸完成为工作编制的起始点,报建前准备工作完成时间与方案图纸完成同步。
2、初步设计方案报建本阶段以获得初步设计图纸完成为工作编制的起始点,报建前准备工作完成时间与初步设计图纸完成同步。
初步设计在作完方案设计与方案报建资料准备阶段即可开始。
3、施工图报建本阶段以施工图图纸完成为工作编制的起始点,报建前准备工作完成时间与施工图图纸图纸完成同步。
施工图设计在完成建委审查后阶段即可开始。
三、建筑设计阶段标准工序及工期1、开发预案阶段2、概念设计精选文档3、方案设计4、地质勘查设计5、初步设计精选文档6、施工图设计精选文档7、精装图设计精选文档精选文档8、导视系统设计精选文档精选文档9、售楼处.样板房设计四、非样板区景观设计标准工序及工期1、概念设计阶段本阶段以领取方案上会的会议纪要前30个d做为工作编制的起始点,开始景观概念设计单位的招选工作2、景观方案设计阶段本阶段方案设计准备阶段完成时间与概念方案完成时间同步完成。
3、景观扩初设计阶段本阶段以完成景观方案交底会为起点。
4、景观施工图设计阶段景观施工图设计准备与景观扩初同时完成。
别墅区植物配置案例10 小时前上传下载附件(65.25 KB)10 小时前上传下载附件(28.11 KB)10 小时前上传下载附件(90.29 KB)10 小时前上传下载附件(72.06 KB)10 小时前上传下载附件(64.02 KB)项目介绍:该项目为纯别墅项目,占地1500亩,位于上海周边,本期占地面积8万平米,共75户,原来设计建筑密度大、体量大,而且建筑立面变化少,大家寄希望于景观如何能够掩饰建筑本身不足,提高整个小区的品质。
在此之前我们请过很多的设计施工单位,其中不乏杭州非常牛设计、施工的单位,号称做了很多的精品,我们也充分的放手,设计调整、现场施工,造价放开,最终还是不如人意,最后公司还是决定自力更生,自己动手,兄弟我带着两个老哥,几个小兄弟自己动手调整设计并且现场施工该项目。
想看看几张原来的照片吧。
10 小时前上传下载附件(10.93 KB)10 小时前上传下载附件(8.7 KB)项目的规划平面图,密度大,景观空间小,道路两侧1.5米绿化空间,下面还有各种管线,延南侧道路内侧以及几个组团入口对景及门口半圆分车绿岛是我们展示的空间。
10 小时前上传下载附件(98.5 KB)每个看似复杂项目都可以分解成一个个的问题,主要问题都解决了,项目也就做好了,我们项目也不例外,首先我们要解决房屋之间以及道路与房屋之间的围合,到达分割,屏蔽的作用;看最终效果,10 小时前上传下载附件(42.03 KB)10 小时前上传下载附件(56.61 KB)10 小时前上传下载附件(63.45 KB)分享到:QQ空间新浪微博腾讯微博人人网百度搜藏百度新首页百度贴吧开心网豆瓣网0 本主题由hxj2186 于10 小时前限时置顶转播0淘帖0分享0收藏0顶0踩0相关帖子安徽财贸学院龙湖东校区校园总体规划设计万科or龙湖or中广核or恒大。
龙湖庭院外立面重庆龙湖moco中心中卫市沙坡头区龙湖生态移民水利工程招标公告龙湖景观工艺效果--软景篇龙湖南湖郡别墅全套施工图揭幕太阳能光鲜背后不为人知的丑陋渤龙湖总部经济区电力配套工程高低压开关柜招标资格预审公告-回复使用道具举报提升卡置顶卡1沉默卡喧嚣卡变色卡千斤顶显身卡jieshu111jieshu111当前离线注册时间2013-4-2在线时间0 小时土木币46精华分享相册主题1日志IP 卡狗仔卡1 主题 0 听众 31积分 沙发 发表于 10 小时前|只看该作者10 小时前 上传 下载附件 (116.8 KB) 遮天蔽日,花枝招展,另外看看其他几个代表别墅楼盘的围合技术员技术员, 积分31, 距离下一级还需19 积分土木币46收听TA发消息10 小时前上传下载附件(75.5 KB)月湖山庄,05年的国家景观金奖,曾是我们最早的样板。
恒大地产集团住宅小区地下车库设计要求及标准2017版恒大地产集团设计成本质量控制中心2017年05月02日编写说明【编制目的】为控制住宅地下车库的建设成本和使用效率,力求项目销售利益最大化、地下车库空间使用效益最大化,特制定本设计要求及标准。
【适用范围】适用于恒大地产集团开发的住宅小区项目及类住宅项目。
地下室根据功能划分为:住宅小区地下室及商业地下室两类,其中商业地下室是指独立商业地块的独立地下室,其余为住宅小区地下室。
住宅小区地下室按照楼盘档次定位:中端、中高端楼盘对应中高端地下室,高端楼盘对应高端地下室。
【使用说明】《恒大地产集团住宅小区地下车库设计要求及标准》自颁布之日起执行,原则上每年修订一次。
【编制部门】恒大地产集团设计成本质量控制中心Email:cbkz001@目录一、地下车库建筑设计 .................................................................. 2-9二、地下车库结构设计.................................................................. 9-10三、地下车库电气设计................................................................ 11-13四、地下车库暖通设计................................................................ 14-18五、地下车库给排水设计 ........................................................... 18-24六、地下车库管线综合设计 ....................................................... 24-25 附录:《恒大集团楼盘地下车库规划设计指引》一、地下车库建筑设计1、地下车库设置原则1.1地下车库应严格控制整体规模,原则上满足规划要求的车位配比即可。
地下室交付标准指引1.目的随着人们生活水平的提高,从车库直接回家已经成为趋势。
地下室已经成为广大业主直接感受楼盘品质的重要区域。
为更好的体现成都公司所建楼盘的品质和解决各项目在移交物业时没有参考标准的困惑,特制定本标准指引以供参考执行。
2.说明➢本标准包括3个部分:1、地下室土建部分;2、地下室电梯厅及辅厅部分(土建及安装交给装修单位的强制要求);3、地下室安装部分。
➢修订周期:试行期为1年,1年后无修订内容则自行正式执行,若有修订内容则进行讨论增补、删减,确定后正式执行。
本标准由成都公司工程管理部负责修订、解释、执行。
➢所有在2011年1月1日以后交付的项目都应该严格按照该标准执行。
当该标准与项目的交付标准有冲突时须报工程管理部、设计部、成本部、客户中心讨论后确定。
3.适用范围本交付标准颁布生效后,适用于成都公司所有项目。
4.参考标准1)建筑工程施工质量验收统一标准(GB50300-2001)2)建筑工程施工质量评价标准(GB/T50375-2006)3)建筑地面工程施工质量验收规范(GB50209-2002)4)建筑涂饰工程施工及验收规程(JGJ/T29-2003)5)地下建筑照明设计标准(CECS45-92)6)建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)7)通风与空调工程施工质量验收规范(GB50243-2002)8)建筑电气工程施工质量验收规范(GB50303-2002)9)自动喷水灭火系统施工及验收规范(GB50261-96)10)建筑给水排水设计规范(GB 50015-2003)11)民用建筑电气设计规范(JGJ 16-2008)12)采暖通风与空气调节设计规范(GB 50019-2003)13)建筑设计防火规范(GB 50016-2006)14)高层民用建筑设计防火规范(GB 50045-95)15)《产品质量实测实量操作指引》 A3版16)成都公司2010年交通设施采购标准17)项目的交付标准5.地下室土建部分交付标准地下室地面停车场(停车位、车道)图样客户需求:地面耐久、不起砂、平整、不积水、整洁一般停车场控制要点:1、面层采用强度不低于C20的商品细石混凝土原浆收面。

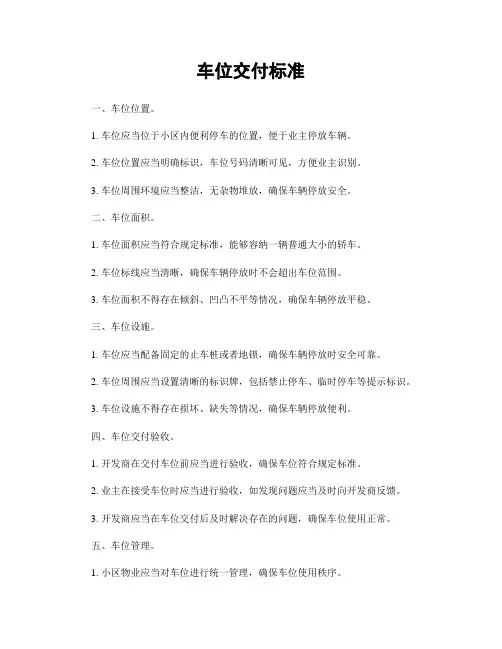

车位交付标准一、车位位置。
1. 车位应当位于小区内便利停车的位置,便于业主停放车辆。
2. 车位位置应当明确标识,车位号码清晰可见,方便业主识别。
3. 车位周围环境应当整洁,无杂物堆放,确保车辆停放安全。
二、车位面积。
1. 车位面积应当符合规定标准,能够容纳一辆普通大小的轿车。
2. 车位标线应当清晰,确保车辆停放时不会超出车位范围。
3. 车位面积不得存在倾斜、凹凸不平等情况,确保车辆停放平稳。
三、车位设施。
1. 车位应当配备固定的止车桩或者地锁,确保车辆停放时安全可靠。
2. 车位周围应当设置清晰的标识牌,包括禁止停车、临时停车等提示标识。
3. 车位设施不得存在损坏、缺失等情况,确保车辆停放便利。
四、车位交付验收。
1. 开发商在交付车位前应当进行验收,确保车位符合规定标准。
2. 业主在接受车位时应当进行验收,如发现问题应当及时向开发商反馈。
3. 开发商应当在车位交付后及时解决存在的问题,确保车位使用正常。
五、车位管理。
1. 小区物业应当对车位进行统一管理,确保车位使用秩序。
2. 业主应当遵守车位使用规定,不得私自占用他人车位。
3. 如有车位出租或者转让,应当向物业管理部门进行备案登记。
六、车位维护。
1. 业主应当定期对车位进行清洁和维护,确保车位环境整洁。
2. 如发现车位设施损坏或者存在安全隐患,应当及时向物业管理部门报告。
3. 物业管理部门应当定期对车位设施进行检查和维护,确保车位正常使用。
七、车位使用权。
1. 业主购买的车位使用权应当明确,不得存在争议。
2. 如有车位共享或者临时使用情况,应当经过相关程序和备案。
3. 车位使用权不得存在转让、抵押等行为,确保车位使用权的合法性。
结语。
以上即为车位交付标准的相关内容,希望开发商和业主能够共同遵守,确保车位的正常使用和管理。
车位作为小区重要的公共资源,需要大家共同维护和管理,为小区居民提供便利的停车环境。
地下车库设计5大要点一、停车位指标停车位的确定为停车场建筑面积进行估算提出一定依据,小型车每车位约30~40㎡。
以上指标均包括停靠位和车道以及墙、柱等建筑构件面积。
实际工程统计表明,地下停车库平均每车位约37~47㎡,室外停车场平均每车位约27~37㎡。
【案例】恒大停车位尺寸要求中高端/中端楼盘:一个车位保证满足2400mm×5300mm。
高端楼盘:一个车位保证满足2700mm×5700mm(在人行出入口附近考虑5%数量的2700mm×6000mm车位)。
▌二、防火设计1.防火分区大型高层建筑的地下车库往往规模较大,为了将火势控制在发生范围内,避免向外蔓延,需将地下车库按一定面积划分为防火分区。
《规范》规定地下车库不设自动灭火系统时,其防火分区最大建筑面积为2000㎡,设有自动灭火系统时,其防火分区最大建筑面积可增加一倍,为4000㎡。
各防火分区以防火墙进行分隔,当必须在防火墙上开设门、窗、洞口时,应设置甲级防火门、窗或耐火极限不低于3.00h的防火卷帘。
2.安全疏散《汽车库、修车库、停车场设计防火规范》对地下车库的安全疏散做了如下规定:(1)地下车库人员安全出口应和汽车疏散出口分开设置。
这是因为不论平时还是在火灾情况下,都应做到人、车分流,各行其道,避免造成交通事故,不影响人员的安全疏散。
(2)地下车库的每个防火分区内,其人员安全出口不应少于两个,目的是能够吸效地进行双向疏散。
但若不加区别地多设出口,会增加车库的建筑面积及投资。
因此,符合下列条件之一的可设一个出口。
a.同一时间车库人数不超过25人。
b.IV类汽车库,即停车数不超过50辆的汽车库。
c.当地下车库规模较大,划分为两个以上的防火分区,且相邻防火分区之间的防火墙上设有防火门时,每个防火分区可分别设一个直通室外的安全出口。
(3)地下车库室内疏散楼梯应设置封闭楼梯间,其与室内最远工作点的距离不应超过45m。
当设有自动灭火系统时,其距离不应超过60m。

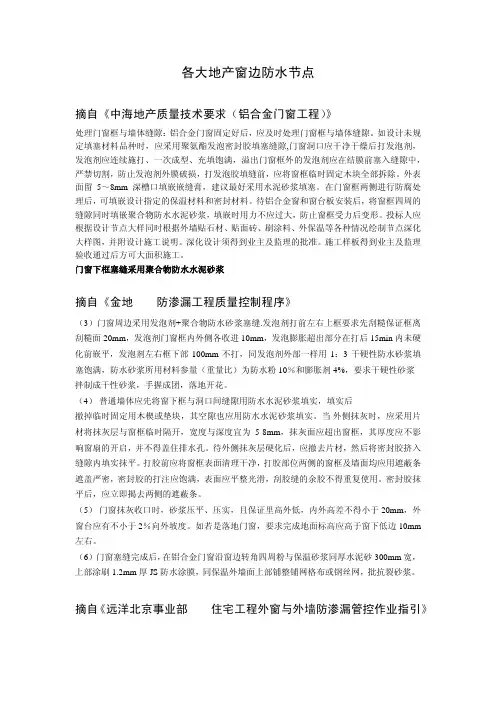

各大地产窗边防水节点摘自《中海地产质量技术要求(铝合金门窗工程)》处理门窗框与墙体缝隙:铝合金门窗固定好后,应及时处理门窗框与墙体缝隙。
如设计未规定填塞材料品种时,应采用聚氨酯发泡密封胶填塞缝隙,门窗洞口应干净干燥后打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙中,严禁切割,防止发泡剂外膜破损,打发泡胶填缝前,应将窗框临时固定木块全部拆除。
外表面留5~8mm深槽口填嵌嵌缝膏,建议最好采用水泥砂浆填塞。
在门窗框两侧进行防腐处理后,可填嵌设计指定的保温材料和密封材料。
待铝合金窗和窗台板安装后,将窗框四周的缝隙同时填嵌聚合物防水水泥砂浆,填嵌时用力不应过大,防止窗框受力后变形。
投标人应根据设计节点大样同时根据外墙贴石材、贴面砖、刷涂料、外保温等各种情况绘制节点深化大样图,并附设计施工说明。
深化设计须得到业主及监理的批准。
施工样板得到业主及监理验收通过后方可大面积施工。
门窗下框塞缝采用聚合物防水水泥砂浆摘自《金地——防渗漏工程质量控制程序》(3)门窗周边采用发泡剂+聚合物防水砂浆塞缝.发泡剂打前左右上框要求先刮糙保证框离刮糙面20mm,发泡剂门窗框内外侧各收进10mm,发泡膨胀超出部分在打后15min内未硬化前嵌平,发泡剂左右框下部100mm不打,同发泡剂外部一样用1:3干硬性防水砂浆填塞饱满,防水砂浆所用材料参量(重量比)为防水粉10%和膨胀剂4%,要求干硬性砂浆拌制成干性砂浆,手握成团,落地开花。
(4)普通墙体应先将窗下框与洞口间缝隙用防水水泥砂浆填实,填实后撤掉临时固定用木楔或垫块,其空隙也应用防水水泥砂浆填实。
当外侧抹灰时,应采用片材将抹灰层与窗框临时隔开,宽度与深度宜为5-8mm,抹灰面应超出窗框,其厚度应不影响窗扇的开启,并不得盖住排水孔。
待外侧抹灰层硬化后,应撤去片材,然后将密封胶挤入缝隙内填实抹平。
打胶前应将窗框表面清理干净,打胶部位两侧的窗框及墙面均应用遮蔽条遮盖严密,密封胶的打注应饱满,表面应平整光滑,刮胶缝的余胶不得重复使用。
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX恒大集团2024年度房产开发总包协议版本合同目录一览第一条:合同主体及定义1.1 甲方主体1.2 乙方主体1.3 术语定义第二条:工程概述2.1 工程名称2.2 工程地点2.3 工程规模2.4 工程内容第三条:合同金额与支付方式3.1 合同金额3.2 支付方式3.3 支付时间第四条:工程进度与交付4.1 工程进度计划4.2 工程交付标准4.3 工程交付时间第五条:质量保修5.1 质量标准5.2 保修期限5.3 保修范围第六条:违约责任6.1 甲方违约6.2 乙方违约6.3 违约赔偿第七条:争议解决7.1 争议解决方式7.2 争议解决机构7.3 诉讼或仲裁地点第八条:合同的变更与解除8.1 合同变更条件8.2 合同解除条件8.3 变更与解除的程序第九条:合同的终止9.1 合同终止条件9.2 合同终止程序9.3 合同终止后的处理第十条:保密条款10.1 保密内容10.2 保密期限10.3 保密泄露责任第十一条:不可抗力11.1 不可抗力事件11.2 不可抗力后果11.3 不可抗力处理第十二条:合同的生效、修改与废除12.1 合同生效条件12.2 合同修改程序12.3 合同废除条件第十三条:法律适用与争议解决13.1 法律适用13.2 争议解决第十四条:其他条款14.1 合同附件14.2 补充协议14.3 合同修改历史记录第一部分:合同如下:第一条:合同主体及定义1.1 甲方主体甲方为恒大集团,是一家具有独立法人资格的大型企业集团,按照中国法律注册并合法经营,拥有合法的房产开发资质。
1.2 乙方主体乙方为具有独立法人资格的X公司,按照中国法律注册并合法经营,具备房产开发总包资质。
1.3 术语定义(1)甲方:指恒大集团。
(2)乙方:指具有独立法人资格的X公司。
(3)工程:指本合同约定的房产开发项目。
(4)合同金额:指本合同约定的工程总价款。
项目地下车库及公共区域交付标准项目地下车库及公共区域标准第一部分总则一、目的:规范地下车库及公共区域交付标准,指导地下车库及公共区域土建和装修施工,提高交付质量及观感质量。
二、依据:在相关国家、行业规范的基础上,结合潍坊恒信建设集团以往住宅项目开发实践经验编制完成。
三、适用范围:潍坊恒信建设集团在建、拟建项目,对于无法执行的标准做法需报工程分管领导审批确定。
四、解释权:该标准解释权归属于潍坊恒信物业管理有限公司工程设备管理中心。
第二部分总表第三部分、地下车库标准说明1、地面(1)非车道地面:混凝土原浆机械收光混凝土强度等级不低于C30(骨料粒径15~20mm);混凝土拌制添加高效减水剂,将水灰比控制在0.4以下,坍落度控制在120以内;由于粉煤灰属人工火山灰质,本身并无胶凝性能,只有与石灰化学反应才可生成具有胶凝性能的水化产物,但胶凝比例不高,容易导致混凝土表面强度不高松散起粉,故混凝土中不掺加粉煤灰,但须注意防裂问题;水泥标号不低于42.5MPa,普通硅酸盐水泥;控制砂石含泥量不超过3%;混凝土浇捣前必须将基层清理干净;施工时控制振动频率和插入点间距,避免过量反浆,出现反浆、泌水现象,必须及时进行赶浆,用橡胶管或毡布将水泥浆吸走;混凝土面必须分三次进行压光抹平,第一次在混凝土振捣后用铁抹子轻轻抹压赶浆;在混凝土初凝前,用铁抹子进行第二遍抹压,并把凹坑、砂眼填实抹平,不得漏压;在混凝土终凝前,用圆盘抹光机第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁;养护:终凝后12h内(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间不少于7d。
切割分格缝:分缝间距根据柱网确定,缝宽5mm,深20mm,内嵌沥青油膏。
(2)车道地面:金刚砂地面金刚砂地面施工工序如下:C30混凝土(骨料粒径15~20mm),金刚砂用量不少于5kg/m2,地坪的颜色、亮度、观感等必须满足样板及设计师的要求;去除浮浆,第一次布料:基层混凝土初凝前5~6成干时(一般脚踩下陷不超过5mm)提浆撒布规定用量2/3的金刚砂,用圆盘磨光机压实搓毛,使金刚砂渗入混凝土表层,地面平整度≤3mm;细部找平,第二次布料:经一定时间后再将剩余1/3的金刚砂依样撒布,配合圆盘磨光机及金属镘刀整体粉光;机械镘作业:视混凝土硬化情况进行至少三次叶片式磨光机磨光作业;表面细部磨光作业:最终采用机械镘或手工镘表面加工完成;养护:视天气情况涂敷养护剂养护,养护不少于7d;切割分格缝:分缝间距根据柱网确定,缝宽5mm,深20mm,内嵌沥青油膏。
超详细万科景观设计施工标准做法第一部分硬景部分材料选择1, 花岗岩、陶砖人行道铺地、景墙压顶经济型、墙面、花池贴面、楼梯踢面 20mm 厚花池、泳池、楼梯踏面 30mm 厚车行道 40mm 厚2, 文化石人行道铺地、景墙压顶经济型、墙面、花池贴面 30mm 厚3, 青石板人行道铺地、景墙压顶经济型墙面、花池贴面、楼梯踏面 20mm 厚4, 料石条石、毛石/小料石料石:台阶 100mm厚小料石:道路、广场 40mm 厚5, 木材,铺地 30-50mm厚6, 鹅卵石铺贴鹅卵石直径 40-80mm水池底散置鹅卵石直径 60-120mm7, 植草砖,规格8, 透水砖水泥砖/烧结砖人行道铺地 50mm 厚车行道铺地 50mm 厚9, 马赛克、瓷片详见泳池部分10,塑料植草格停车场、隐形消防车道11,地石丽树脂地坪广场、道路、人行地面 10mm 厚12,橡胶垫健身游戏场地 30-40mm厚技术要求一人行道路1,底层结构做法——自然土从上到下100 厚C15 混凝土100 厚 6%水泥石粉渣素土夯实2,底层结构做法——板上从上到下100 厚C15 混凝土150 厚 6%水泥石粉渣轻质回填土夯实>92%透水型土工布,四周上翻100高100 厚陶粒排水层车库顶板防水保护层3,花岗岩、板岩、文化石、水泥砖、陶砖从上到下面层20 厚 1: 干硬性水泥砂浆可选下接底层结构做法4,鹅卵石、瓷砖面层20 厚素水泥浆结合层下接底层结构做法5,植草砖面层10 厚素水泥浆结合层下接底层结构做法6,橡胶垫面层胶水20 厚素水泥浆结合层下接底层结构做法二车行道路1, 沥青从上到下50 厚细粒式沥青混凝土60 厚粗粒式沥青混凝土乳化沥青透层200 厚 C20 混凝土垫层150 厚 6%水泥石粉渣素土夯实2, 混凝土从上到下200 厚 C30 混凝土面层200 厚 6%水泥石粉渣素土夯实3, 花岗岩、水泥砖从上到下面层200 厚 C20 混凝土100 厚 6%水泥石粉渣素土夯实4, 隐性消防车道从上到下种植土覆土深度约 80mm38厚植草板60 厚土壤层由 25% 10-30 直径碎石、15%中粗砂、60%土壤组成的土工滤清织物200 厚砂层:由 10%中粗砂、60% 20-40 直径碎石、30%土壤组成的土工滤清织物素土夯实三墙面1, 涂料、花岗岩、板岩、文化石、面砖从外到内面层素水泥浆一道涂料、花岗岩30 厚 1: 水泥砂浆粘土砖墙或混凝土结构2, 挡土墙图纸备注:墙面不考虑干挂做法、1、可涉入式水景的水深应小于 ,以防止儿童溺水,同时水底应做防滑处理;2、汀步,面积不小于×,并满足连续跨越的要求3、池岸必须作圆角处理,铺设软质渗水地面或防滑材料;4、结构板上水景结构设计要求水景下建筑功能对渗漏要求不高时,可将结构板直接作为水景的底板;水景下建筑功能对渗漏要求高时,水景结构自成体系,与结构板脱离;内防水5、水景防水要求结构找坡 1%坡向泄水口;厚黑豹Ⅱ型水泥防水涂膜,管道周边 300mm 宽范围做附加厚防水层;20mm 厚 1:3 水泥砂浆保护层,表面拉细毛;面层涂料或瓷砖;6、需考虑设置可靠的自动补水装置和溢流管路;7、水景排水要求结构板上敷设排水多孔管,DN110 管上开 5~10mm 的孔洞,间距80~10mm;结构板找坡,一般为 %~2%;排水管坡向排水沟或渗水坑渗水坑在地下室范围外;DN110 多孔管,坡度, 充满度排水负荷升/秒,需计算得到的排水多孔管的数量;8、水景设备设计要求水景给水管一般为 UPVC 给水管及管件;水循环系统宜设置带阀门控制的补水管补水,一般不设置补水箱;根据总体规划,选择适合周边环境的喷头;循环水泵的流量和扬程应按所选喷头形式、喷水高度、喷嘴直径和数量以及管道系统的水头损失等计算确定;单功能水景循环水泵宜采用潜水泵,直接设置于水池底的设备坑内;多功能组合式水景一般循环泵较多,宜集中设置在设备房内,设备房的位置宜原离住宅,安装在公共部位,并在周围布置景观进行遮挡;对水质要求较高的水景工程,需要设置过滤砂缸,对循环水进行过滤;过滤砂缸应选用强度高,耐腐蚀、滤速高、过滤效果好的产品,并宜安装,操作简便等;9、水景照明及电设计要求A,室外照明,应按正常照明、节日照明考虑供电系统,在相应回路加装“钟控器”,避免平时开启大面积照明,浪费能源;B,路灯或庭院灯的供电回路,应考虑间隔式供电在不需要的情况下,只开一半的灯具,以利节约电能;C,环境照明配电箱应装设在隐蔽的区域,避免对景观产生影响;D,为水下灯供电的变压器,在供电距离较近的情况下,尽量装在配电箱内部,如配电箱距离水下灯较远,则可以考虑装在水下灯附近,但不要影响景观;水下灯的供电电压建议使用 12V 的安全超低压供电,其安全电源应设于2 区以外的地方;对于浸在水中才能安全工作的灯具,应采取低水位断电措施;10,水景蓄水池、泵房设计要求水池容积:水泵吸水口上的总水容积应不小于 5 分钟最大循环流量;水泵应采用自灌式;设备房应布置紧凑,机房的面积和高度应满足设备布置、安装、操作和检修的要求;地面设置的机房,应有设备运输的出入口;地下设置的机房,应留有设备运输的出入吊装孔;设备房应有良好的通风、照明、隔音和地面排水措施;二人工湖设计要求池底1,硬底池底构造做法1膨润土防水毡防水从上到下面层50 厚细石混凝土,配筋 6150 双向150 厚水泥石粉保护层膨润土防水毡素土夯实2,硬底池底构造做法2 膨润土防水毡防水从上到下面层40 厚细石混凝土300 厚回填土塘泥膨润土防水毡素土夯实3,结构板上池底构造做法散铺大小天然卵石粒径 50-20020 厚 1: 水泥砂浆粘牢粒径 30-80 卵石20 厚防水砂浆1:2 水泥砂浆加 5%防水剂3 厚聚合物水泥基防水涂抹 z20 厚 1:3 水泥砂浆找平层 z 钢筋混凝土结构100 厚 C15 混凝土2:8 水泥土分层夯实素土夯实>92%池壁1, 膨润土防水毡防水池壁构造做法从外到里面层100 厚钢筋混凝土保护膨润土防水毡15 厚 1:3 水泥砂浆找平层钢筋混凝土结构2,天然石块驳岸及滚水坝构造做法从上到下石块只出现在人可看到的区域天然石块,150 厚 1:3 水泥砂浆灌缝或用密封油膏嵌实200 厚 C20 钢筋混凝土结构压顶1,普通石材压顶构造做法1面层厚度<5020 厚防水砂浆1:2 水泥砂浆加 5%防水剂3 厚聚合物水泥基防水涂抹20 厚 1:3 水泥砂浆找平层钢筋混凝土结构三游泳池设计要求1,游泳池结构钢筋混凝土结构自防水2,压顶可采用花岗岩,厚度不超过50mm3,淋浴地面应考虑防滑及排水顺畅4,游泳池池壁、池底交接处阴角,台阶阴角需倒圆角5,游泳池下池台阶宽度不小于 350mm,高度不大于200mm儿童游泳池台阶高度以100mm为宜;台阶应设扶手,扶手可采用50x3不锈钢管,扶手高度900MM;扶手安装采用预埋件安装;6,池底图案应有详细大样及材料色彩选型7,游泳池水处理设计池水在进行过滤净化前,应先将水中的杂物经过毛发聚集器进行预净化;过滤砂缸应选用强度高,耐腐蚀、滤速高、过滤效果好的产品,并宜安装,操作简便,外型美观,过滤介质一般采用石英砂;为保证泳池的水质质量,应向循环水中投加混凝剂、PH 值调整剂和除藻剂等;泳池水必须进行消毒杀菌处理;8,游泳池溢流口及溢流沟设计要求沿池壁两侧或周边设置齐岸外溢式溢流水槽;溢流水槽的截面尺寸,宜按池水循环水量 10%~15%计算确定,但槽的最小宽度宜为 200mm;槽内应设排水口,排水口均匀布置,排水口数量计算确定;槽底应有 1%的坡度坡向排水口;9,游泳池辅助用房更衣、淋浴更衣间应设置排水措施;淋浴间应设置冷、热水管道和排水措施;10,构造做法池壁做法从外到内面层玻璃马赛克或瓷片20 厚 1:2 聚合物水泥砂浆聚合物水泥基防水涂抹1;0 厚结构面板一律先清除干净包括油污,浮浆,蜂窝麻面,用 1:水泥砂浆嵌平补实池底做法从上到下玻璃马赛克瓷片20 厚 1:2 聚合物水泥砂浆聚合物水泥基防水涂抹 1;0 厚结构面板一律先清除干净包括油污,浮浆,蜂窝麻面,用 1:水泥砂浆嵌平补实100 厚 C10 混凝土垫层素土夯实>92%游泳池平台做法从上到下面层30 厚 1:3 干硬性水泥砂浆100 厚 C10 混凝土150 厚 6%水泥石粉渣素土夯实>92%水下墙体做法水吧吧凳等面层玻璃马赛克或面砖20 厚 1:3 聚合物水泥砂浆砖砌钢筋混凝土池底消毒浸脚池池底构造做法面层玻璃马赛克或面砖 z20 厚 1:3 聚合物水泥砂浆 z C20 钢筋混凝土结构100 厚 C10 混凝土150 厚 6%水泥石粉渣素土夯实>92%消毒浸脚池池壁构造做法面层玻璃马赛克或面砖20 厚 1:3 聚合物水泥砂浆C20 钢筋混凝土结构四按摩池1,水力按摩池水处理设计宜选用内水型喷嘴;喷嘴沿池壁布置,应高出座位坐板米,其间距宜为 ~ 米,如为矩形池,喷嘴不得相对布置,以保证相互不受干扰;喷头进气为环境空气时,进气管管口应设调节进气量的控制管帽,且进气口应高出池内水面不小于 200mm;喷头进气为气泵供给时,气泵应高出池内水面不小于 200mm;如气泵应低于池内水面,供气管应设计成倒 U 字形,且倒 U 字型管底,应高出池内水面不小于 200mm;2,气泡按摩池水处理设计池内应设气泡躺席、气泡坐席和池底气泡;气泡由空气泵知道,其容量根据池内喷头、气床和池底气泡席数量确定;气床和气席按所带孔数计算;气泵位置应高处池内水面 400mm,如有困难时,供气管应设计成倒 U 形状,倒 U 形管底高出池内水面 450mm,防止池水回流到气泵系统;喷气嘴、喷水嘴和供气、供水管道,应采用铜管或薄壁不锈钢管;3, 按摩池池底构造做法面层20 厚 1:3 聚合物水泥砂浆钢筋混凝土池底4, 按摩池座椅构造做法面层20 厚 1:3 聚合物水泥砂浆500 厚砖砌坐凳钢筋混凝土池底5,溢流要求——同游泳池溢流设计要求五旱喷泉六溪流1,溪流典型构造做法按人工湖膨润土构造做法2,溪流水处理设计应设置水泵保证溪水循环;溪流水的流速应小于米/秒;七景墙跌水、喷泉、观赏性水池1,墙体构造做法1砖砌墙体面层20 厚 1:3 水泥砂浆结合层12 厚 1:3 水泥砂浆保护层厚聚氨酯防水涂料20 厚 1:2 水泥砂浆240 厚灰沙砖2,墙体的做法2混凝土墙体面层25 厚 1:聚合物水泥砂浆C20 钢筋混凝土墙体结构3,景墙水池池底构造做法面层20 厚 1:3 水泥砂浆结合层2 厚聚氨酯防水涂料20 厚 1:3 水泥砂浆压实收光钢筋混凝土池体100 厚 C10 混凝土垫层素土夯实4,素混凝土池壁构造做法20 厚 1:聚合物防水水泥砂浆1 厚聚合物水泥基防水涂抹钢筋混凝土池底板面一律清扫干净5,喷泉水处理设计池水水质要求较高、水源紧张和水质腐蚀明显的水景工程,可设置池水循环净化和水质稳定处理;处理的主要目的是减少池水排污损失和换水损失,去除水中的漂浮物、悬浮物、浑浊度、色度、藻类和异味;池水循环处理常用的方法有格栅、滤网、和滤料过滤,水质稳定剂一般投加 CuSO4 等;池水水质要求不高时,可不设计净化处理,当池水中有落叶或灰尘时,人工清理;4、给排水布置要求:1 灌溉用取水口:一般一个取水口可覆盖面积约125m2半径为20米;取水口间距约40米;应靠路边设置,且尽量靠近排水井;2 对于有特殊排水要求的绿地,需铺设盲沟或有滤水作用的暗管3 花池需考虑内坡度及预留排水口或接入排水管4楼板结构层上绿地要考虑结构找坡及排水,直接在结构板上砌树池的需在结构板上预留排水管5、植物种植要求:1 行道树分枝点需在米间,树高需大于4 米,间距4-6 米2 楼板结构层上的植物选择,不可选用如榕树等根系发达植物3 楼板结构层上植物大小选择需结合结构荷载考虑4 一般树池内种植不考虑使用榕树等根系发达植物5 高于米的挡土墙,如无特别景观要求,都要考虑挡墙绿化挡墙上下的爬藤及悬垂植物6 花架需考虑爬藤、开花植物的种植7 湿地植物需考虑耐水湿植物如风车草、纸莎草、香蒲、再力等8 水景内无特殊要求的需考虑挺水植物与漂水植物9商业区植栽设计需不妨碍人们浏览商铺招牌、门面的视线为宜,切不可正对商铺门口10组团内要多选用开花乔木,且要考虑住区的季相变化;6、屋顶绿化要求:1 轻型8-250px覆土绿化屋面作法:作法一:作法二:作法三:2 重型250px 以上覆土绿化屋面作法:第四部分构筑物统一标准:1 材料若为木材,应该选用经过防腐处理的耐久性强、充分烘干的木质材料,保持相应裂缝的标准,以免影响景观和结构的要求,表面需要涂刷选用木质漆;若为其它材料均要考虑防腐和耐久性;2 照明应根据实际情况设置射灯、地灯、柱灯,要保证夜间景观效果,满足居民夜间出行活动的照明需要;射灯的角度应避免形成眩光污染;亭:1 亭的檐口高度宜在左右,宽度~,立柱间距宜在~3m左右;2 亭屋顶的排水最好不要安排在亭的主入口方向;廊1廊的宽度和高度设定应该按人的尺度比例关系加以控制,避免过宽过高,一般高度宜在~之间,宽度宜在~之间;居住区内建筑与建筑之间的连廊尺度控制必须与主体建筑相适应;2 廊柱与横架必须采用有效的连接方法,牢固连接,具有相应的防风能力;花架1 花架高度宜在~,宽度宜在~4m,长度宜在5~10m,立柱间距~;2 花架四方柱截面应该考虑倒角处理;3如果考虑攀爬植物,则要有相应的植栽设计,预留植栽土的位置;并且要有花架与攀爬植物的维护保养的说明;张拉膜1 膜结构的悬索拉线埋点要隐蔽并远离人流活动区;2 膜结构的连接件必须是优质材料,具备相应的防拉强度;3当采用内部照明时,灯具与膜面应保持适当距离,以防止灯具散发出的热量将膜面烤焦;膜结构的材料要注意反光特性,布置考虑周边住户的光污染;4膜结构设计必须符合膜材料的受力特性,应有足够的坡度解决排水问题,通常膜面坡度不低于1:10;景墙1连续长度宜在3~5m,高度宜在~,厚度宜在为200mm台阶、步道1,室外台阶步道要求踏面宽350,高度130; 桥1,跨度,安全栏板高度满足安全高度以上,宽度人行不宜超过3m第五部分部品灯具1景观灯具要求提供有关灯具的大小尺寸、光源名称、功率;2要求注明灯具使用的地点、定位及对照角度的要求;3要求提供灯具的彩色图片;4要求注明灯具的材料、颜色、表面处理工艺、防护等级,是否5 防水等;5要求图示出在各施工图中的相对应的符号;雕塑1.设计原则雕塑要能够融入到住区周边的整个居住环境中境中;2.雕塑类型创作型:具备原创性、创新性;翻版型:必须选择国外原型;3.雕塑设置原则:题材:适合居住氛围;风格:与住区环境协调;材料:选择接近自然的;尺度:尺度应适合放置雕塑的场所;定位:宜放置在偏公共区域;照明:照明位置、角度、光源;图纸:平、立、剖面图及局部大样详图;花钵平面布置图、摆放位置、数量清单、规格、照明、参考图片等;康体设施1儿童游乐场、成人健身场所2布局合理,易到达,方便使用而又不对居民造成干扰;3考虑日照、通风、夜间照明;4 周围设置休息区;5室外健身器材要兼顾不同年龄段人群的使用要求儿童活动场地除外,并采取必要的安全措施;6实用、美观,易于维护,维护成本低;7专用运动场所必须委托有专业资质的公司进行设计和施工;8应考虑无障碍设计;9定位及排水;10器材规格及使用活动范围;园林家私1数量及定位:组团、交流空间、中心广场、商业街;2照明:位置、光源;3式样、规格、材料、图片;4考虑日照和遮荫;景观标识1整体设计原则经济性原则:考虑小区档次和成本限制,适当对标识材料进行选择;规范性原则:符号的设计应国际化,高档社区应中英文对照;无特殊情况,字体以简体为宜;1 .3实用性原则:高度适中;部分标识考虑夜晚照明;2分项设计原则分项设计原则; 标识分类,以“名称标识”、“环境标识”“交通标识”“警示标识”四种类;。
万科、恒大、万达、荣盛标杆企业拿地布局分析报告【正文】一、引言本文主要对万科、恒大、万达、荣盛等标杆企业的拿地布局进行分析。
通过对各企业拿地战略、土地储备情况、地理分布等方面的研究,旨在了解各企业在房地产市场的竞争优势和发展前景。
二、万科拿地布局分析1、拿地战略:万科注重多元化的拿地方式,包括土储拍卖、拿地竞价和合作开发等。
通过灵活多样的拿地模式,万科不断完善土地储备,确保项目的稳健发展。
2、土地储备情况:万科拥有广泛的土地储备,涵盖了一线、二线以及部分三线城市。
重点布局在经济发达地区和城市发展潜力较大的地区,保持了市场的多元化。
3、地理分布:万科的拿地布局覆盖了全国各地,特别是一线城市和核心发展区域。
通过在各地建立项目,万科实现了资源的最大化利用,提高了市场竞争力。
三、恒大拿地布局分析1、拿地战略:恒大秉承“大规模、强战略”的发展理念,通过大规模拿地和市场深耕,确保项目的快速推进和规模效益的实现。
2、土地储备情况:恒大的土地储备主要集中在发展潜力大的一线和二线城市,并且注重拿地规模。
恒大注重收购大型土地储备,确保项目的规模优势和市场份额的增长。
3、地理分布:恒大在一线城市和发展潜力大的二线城市拥有广泛的项目布局。
通过集中力量在少数核心城市建设项目,恒大实现了项目的集中化运营,提高了效益。
四、万达拿地布局分析1、拿地战略:万达以城市综合体为核心,注重土地开发与产业融合。
通过掌握核心地段的土地储备,万达实现了项目的多元化发展和资源的最大化利用。
2、土地储备情况:万达的土地储备主要集中在一线和新一线城市,特别是经济发达地区和旅游资源丰富的地区。
万达注重在城市核心区域建设项目,实现了市场份额的增长。
3、地理分布:万达在全国各地的一线城市和新一线城市都拥有项目布局。
通过在各地建设综合体项目,万达实现了项目的多元化和资源的互补性,提高了市场竞争力。
五、荣盛拿地布局分析1、拿地战略:荣盛注重通过低风险拿地方式,包括拍卖、招标和合作开发等。
地下车库设计标准化目录一:建筑1:车库应满足的停车数要求2:行车道和停车位的组织3:坡道组织4:防火分区及防烟分区5:与住宅建筑主体连接方式6:柱网布置7.层高8:覆土厚度9:经济指标(面积)10.标示设计11.排水设计二:结构1:荷载2:柱截面3:梁板结构形式4:基础底板厚度5:顶板折算厚度6:维护结构7:抗拔桩及抗浮锚杆8:基坑支护9:抗震计算10:主要经济指标三:供热与通风排烟1:供热2:通风四:消防喷淋1:消防水量的核算2:寒冷地区车库3:消防系统形式的确定4:设备用房5:喷头布置要求五:电气1:照明及采光井2:设备用房本细则是在满足集团精细化设计要求编制的,本着经济性和合理性相结合的原则,编制本规则;一:总则一般住宅小区车库设计以小型车:长(4。
8米)X宽(1.8米)X 高(2。
0米)为设计标准尺寸(规范规定),不同的地区有不同的规定。
车辆采用倒进顺出的布置方式,大型车道尽量采用环形车道布置方式。
管线综合应遵循的原则:1:尽量使主风道,靠近车道边侧设置;2:风道宽度尽量控制在1.2米以内,使风道下面不设喷淋;3:电缆桥架、设备管线尽量与风道平行设置;尽量不要设置在风道下方。
4:各类管线交叉点不要设置在主车道处;第一部分:建筑一:单库应满足的停车数要求单库应满足的停车数要求:满足经济性要求(主要考虑消防要求). 在符合规划的基础上,单库停车的数量:IV类为50辆(约1600㎡) III类为99辆(约3100㎡)II类为260~270辆(约8000㎡)I类为不小于400辆(约12000㎡) 二:行车道及停车带组织1:经济布置车位,垂直行车道双侧布置车位。
行车道宽度为5500~6000m。
以车辆设计车型外廓尺寸(m)为4800(长)X1800(宽)X2000(高)以车辆设计车型外廓尺寸(m)为5000(长)X2000(宽)X2000(高)2:坡道组织北方地区直坡道出入口不宜北向,如采用北向出口,应采用曲线坡道+直坡道形式。
地下车位交付标准
1、非排水地上基础工程
1.1、处理小区内的非排水地上基础工程,包括:挖坑、桩基、地基处理、路堤土石方、路面或人行道、绿化等。
1.2、施工前先进行土质检测,确保其质量达标,根据报告结果制订施工方案,冲洗质量不达标的土壤,冲洗检验合格即可使用。
1.3、处理地上基础施工后,组织质量检验,根据检验结果,做用有效的施工整改措施,保证最终的施工质量和质量达标。
2、地下车位地基和结构工程
2.1、地下车位板结构工程,包括钢筋混凝土板和复合砌体板,钢筋混凝土构件,复合砌体构件质量要求均达标。
2.2、地下车位地基处理,采用注浆及碾压承台处理,确保底层土质质量合格,分层见方类似。
2.3、地下车位地基处理完毕后,施工单位要做好质量检验工作,确保施工质量达标。
3、地下车位建筑安装
3.1、地下车位建筑安装工程,包括地下车位地面、墙面和顶部防水处理,以及门窗安装。
3.2、施工安装前,要做好相关质量检验,确定所使用的材料质量符合相关标准特性要求。
3.3、施工完毕后,应做出完整的检测,包括水密性检验、压力容量检验、质量视检、辐射检验等,确保施工质量达标。
4、环保处理
4.1、地下车位施工完毕后,应做出完整的污水处理和污物回收处理,以防止施工污染周围环境。
4.2、确保施工过程中没有任何环境污染,污物处理有序、科学。
4.3、组织质量检验,确保施工符合环保要求,最终达到环保标准。
地下车库交付标准地下车库作为现代城市建设中不可或缺的一部分,其交付标准对于保障车库质量和使用效果至关重要。
在地下车库的交付标准中,应该包括以下几个方面的内容:首先,地下车库的结构和设施应当符合相关的建筑规范和标准。
包括但不限于地下车库的承重能力、排水系统、通风系统、消防设施等。
这些设施的合格与否直接关系到车库的使用安全和舒适度,因此必须严格按照相关规范进行验收。
其次,地下车库的交付标准还应包括车库内部的装修和设施。
例如,地下车库的地面应当进行防水处理,墙面和天花板应当进行防火处理,车库内部的照明设施和指示标识应当齐全并且正常工作。
此外,地下车库的通风设施和紧急疏散通道也是交付标准的重要内容。
另外,地下车库的交付标准还应包括车库的管理和维护规定。
车库的管理规定应当明确车库的使用权限、停车管理制度、收费标准等内容,以保障车库的正常秩序和高效运行。
同时,车库的维护规定也是非常重要的,包括车库设施的定期维护保养、紧急故障处理等内容,以保证车库设施的长期稳定运行。
最后,地下车库的交付标准还应包括相关的环境保护和安全规范。
例如,地下车库的出入口应当设置防护设施,以保障行人和车辆的安全。
车库的排水系统应当设计合理,以防止污水外溢对周边环境造成污染。
此外,车库的噪音和尾气排放也是需要重点考虑的环境问题。
综上所述,地下车库的交付标准应当是一个系统性的标准体系,涵盖车库的结构、设施、装修、管理、维护、环境保护和安全等方面。
只有严格按照这些标准进行验收和交付,才能保证地下车库的质量和使用效果,为城市交通和居民生活提供更好的保障。
建筑设计万科的地下停车位基本尺寸建筑设计 | 万科的地下停车位基本尺寸2016-09-01 23:05王工在建筑设计领域摸爬滚打三十余年,对地下空间的设计有着特别丰富的经验。
地下空间平时看不见,却是所有开发商心中的一抹暗伤。
王工处理地下空间设计的巧妙在于,除了尺度和功能的高度统一,还能砍掉一切不必要的成本,令暗伤变成暗爽。
下面,王工将探讨地库停车位的基本尺寸问题,看似初阶,但背后涉及的“元”设计逻辑,却耐人寻味,发人深省。
你可能已经做了很多年的地库设计了,然而,规范要求的停车位基本尺寸,不知你是否真的弄清楚了?在实际设计中,我们相当多的设计师将垂直车位的尺寸一律设计成了2400X5300mm,这其实是不正确的!垂直车位应该分为靠墙车位及背靠背车位两种情况,即,靠墙车位尺寸应为2400X5300mm,而背靠背车位尺寸应为2400X5050mm,见下图示意:之所以造成这种错误,我想可能有两个原因,一是我们没有充分理解规范车位尺寸的推导过程,二是我们没有真正看懂规范给出的车位尺寸究竟是什么。
我们看规范关于停车位的定义:汽车库中为停放汽车而划分的停车空间,它由车辆本身的尺寸加四周必须的距离组成。
首先规范设定汽车外廓尺寸为1800X4800mm,即认为绝大多数的小型汽车外廓尺寸是在1800X4800mm以内,然后规定了车辆四周必须的距离,规定必须的距离,主要目的是为了满足停车后开启车门及打开后备箱的基本需要,见下表:我们先看“垂直式、斜列式停车时汽车间纵向净距”的要求,微型汽车与小型汽车一栏要求的是0.5米,直接理解,当汽车纵向排列即背靠背停放时,汽车纵向间净距留足0.5米就满足规范要求了,而此时汽车停车位深度方向尺寸自然是4800+250=5050mm就能满足规范要求了。
此时这个0.5米的纵向净距其实是由相关的两个车位各自让出0.25米形成的,大家往往在此转不过来这个弯儿,规范是允许车辆四周的距离互相借用的,即开启车门及后备箱所需的空间允许相邻车位互相借用,但不考虑相邻的两个车位同时使用这个共同形成的空间,想想车位宽度方向2400mm的规定是怎么来的就知道了。
主流项目地下车库及公共区域交付标准第一部分总则一、目的:规范地下车库及公共区域交付标准,指导地下车库及公共区域土建和装修施工,提高交付质量及观感质量。
二、依据:在相关国家、行业规范的基础上,结合《深圳公司多层/高层项目统一构造做法》和以往住宅项目开发实践经验编制完成。
三、适用范围:深圳万科在建、拟建项目,对于无法执行的标准做法需报工程分管领导审批确定。
四、解释权:该标准解释权归属于深圳万科工程管理中心。
第二部分总表第三部分、地下车库标准说明1、地面(1)非车道地面:混凝土原浆机械收光✧混凝土强度等级不低于C30(骨料粒径15~20mm);✧混凝土拌制添加高效减水剂,将水灰比控制在0.4以下,坍落度控制在120以内;✧由于粉煤灰属人工火山灰质,本身并无胶凝性能,只有与石灰化学反应才可生成具有胶凝性能的水化产物,但胶凝比例不高,容易导致混凝土表面强度不高松散起粉,故混凝土中不掺加粉煤灰,但须注意防裂问题;✧水泥标号不低于42.5MPa,普通硅酸盐水泥;✧控制砂石含泥量不超过3%;✧混凝土浇捣前必须将基层清理干净;✧施工时控制振动频率和插入点间距,避免过量反浆,出现反浆、泌水现象,必须及时进行赶浆,用橡胶管或毡布将水泥浆吸走;✧混凝土面必须分三次进行压光抹平,第一次在混凝土振捣后用铁抹子轻轻抹压赶浆;在混凝土初凝前,用铁抹子进行第二遍抹压,并把凹坑、砂眼填实抹平,不得漏压;在混凝土终凝前,用圆盘抹光机第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁;✧养护:终凝后12h内(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间不少于7d。
✧切割分格缝:分缝间距根据柱网确定,缝宽5mm,深20mm,内嵌沥青油膏。
(2)车道地面:金刚砂地面金刚砂地面施工工序如下:✧C30混凝土(骨料粒径15~20mm),金刚砂用量不少于5kg/m2,地坪的颜色、亮度、观感等必须满足样板及设计师的要求;✧去除浮浆,第一次布料:基层混凝土初凝前5~6成干时(一般脚踩下陷不超过5mm)提浆撒布规定用量2/3的金刚砂,用圆盘磨光机压实搓毛,使金刚砂渗入混凝土表层,地面平整度≤3mm;✧细部找平,第二次布料:经一定时间后再将剩余1/3的金刚砂依样撒布,配合圆盘磨光机及金属镘刀整体粉光;✧机械镘作业:视混凝土硬化情况进行至少三次叶片式磨光机磨光作业;✧表面细部磨光作业:最终采用机械镘或手工镘表面加工完成;✧养护:视天气情况涂敷养护剂养护,养护不少于7d;✧切割分格缝:分缝间距根据柱网确定,缝宽5mm,深20mm,内嵌沥青油膏。
恒大恒大恒大万科主流项目地下车库及公共区域交付标准Document number:NOCG-YUNOO-BUYTT-UU986-1986UT主流项目地下车库及公共区域交付标准第一部分总则一、目的:规范地下车库及公共区域交付标准,指导地下车库及公共区域土建和装修施工,提高交付质量及观感质量。
二、依据:在相关国家、行业规范的基础上,结合《深圳公司多层/高层项目统一构造做法》和以往住宅项目开发实践经验编制完成。
三、适用范围:深圳万科在建、拟建项目,对于无法执行的标准做法需报工程分管领导审批确定。
四、解释权:该标准解释权归属于深圳万科工程管理中心。
第二部分总表第三部分、地下车库标准说明1、地面(1)非车道地面:混凝土原浆机械收光✧混凝土强度等级不低于C30(骨料粒径15~20mm);✧混凝土拌制添加高效减水剂,将水灰比控制在以下,坍落度控制在120以内;✧由于粉煤灰属人工火山灰质,本身并无胶凝性能,只有与石灰化学反应才可生成具有胶凝性能的水化产物,但胶凝比例不高,容易导致混凝土表面强度不高松散起粉,故混凝土中不掺加粉煤灰,但须注意防裂问题;✧水泥标号不低于,普通硅酸盐水泥;✧控制砂石含泥量不超过3%;✧混凝土浇捣前必须将基层清理干净;✧施工时控制振动频率和插入点间距,避免过量反浆,出现反浆、泌水现象,必须及时进行赶浆,用橡胶管或毡布将水泥浆吸走;✧混凝土面必须分三次进行压光抹平,第一次在混凝土振捣后用铁抹子轻轻抹压赶浆;在混凝土初凝前,用铁抹子进行第二遍抹压,并把凹坑、砂眼填实抹平,不得漏压;在混凝土终凝前,用圆盘抹光机第三遍压光,此遍要用力抹压,把所有抹纹压平压光,达到面层表面密实光洁;✧养护:终凝后12h内(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间不少于7d。
✧切割分格缝:分缝间距根据柱网确定,缝宽5mm,深20mm,内嵌沥青油膏。
(2)车道地面:金刚砂地面金刚砂地面施工工序如下:✧C30混凝土(骨料粒径15~20mm),金刚砂用量不少于5kg/m2,地坪的颜色、亮度、观感等必须满足样板及设计师的要求;✧去除浮浆,第一次布料:基层混凝土初凝前5~6成干时(一般脚踩下陷不超过5mm)提浆撒布规定用量2/3的金刚砂,用圆盘磨光机压实搓毛,使金刚砂渗入混凝土表层,地面平整度≤3mm;✧细部找平,第二次布料:经一定时间后再将剩余1/3的金刚砂依样撒布,配合圆盘磨光机及金属镘刀整体粉光;✧机械镘作业:视混凝土硬化情况进行至少三次叶片式磨光机磨光作业;✧表面细部磨光作业:最终采用机械镘或手工镘表面加工完成;✧养护:视天气情况涂敷养护剂养护,养护不少于7d;✧切割分格缝:分缝间距根据柱网确定,缝宽5mm,深20mm,内嵌沥青油膏。
金刚砂地面施工注意事项如下:✧金刚砂技术指标要求:抗压强度MPa 7d≥60,28d≥70耐冲击性MPa 7d≥8, 28d≥莫氏强度≥8耐磨质量损失mg 1000R/500g≤3000✧施工前进行混凝土凝结时间试验,选择适宜的混凝土配合比及水泥外加剂;混凝土凝结过快使金刚砂面层无法施工,混凝土凝结过慢金刚砂施工时大量水泥浆向上挤冒而影响表面质量;✧制定合理的混凝土施主工艺,确保连续浇筑及与面层施工速度的配合,单次浇筑面积控制在800㎡以下,边模采用钢模分仓;✧根据要求选择合理的面层材料,严把材料进场关,严禁用石英砂代替金刚砂;✧选择有施工经验人员进行专门的水平控制和面层施工以确保质量;✧加强成品保护意识,特别是金刚砂地坪的成品保护。
车库地面参考图(3)防滑坡道混凝土基层刷素水泥浆结合层一道,25厚1:2水泥砂浆抹面,做出60宽*10深锯齿,锯齿锐角方向与下坡方向一致。
坡道与室外相交位置须设置截水沟,截水沟上篦子按行车道做法。
锯齿防滑坡道示意图2、墙柱面(1)墙面:混凝土或抹灰完成面刮两遍白色外墙成品腻子并打磨平整,墙面涂料分色✧砌筑墙面必须抹灰。
✧抹灰墙面2m靠尺检查,垂直度≤4mm,平整度≤4mm。
✧混凝土墙面不抹灰的条件:混凝土墙面2m靠尺检查,垂直度≤5mm,平整度≤5mm,阴阳角≤4mm;混凝土表面无渗漏,裂缝、麻面、蜂窝、错台等缺陷可修补。
✧不抹灰混凝土墙面清理干净、修补平整后直接刮腻子,腻子完成面2m靠尺检查,垂直度≤3mm,阴阳角≤3mm,平整度≤3mm。
✧墙面涂料分色由建筑设计确定,参考方案:从下至上150mm高深灰色涂料、950mm高白色外墙腻子、150mm高分色涂料、白色外墙腻子。
✧分色涂料采用外墙涂料、一底两面,按楼栋范围分色。
✧墙面阳角设置护角橡胶带。
(2)柱面:梁底或柱帽以下刮两遍白色外墙成品腻子并打磨平整,柱身涂料分色✧抹灰柱面2m靠尺检查,垂直度≤4mm,平整度≤4mm。
✧混凝土柱不抹灰的条件:混凝土柱面2m靠尺检查,垂直度≤5mm,平整度≤5mm,阴阳角≤3mm;混凝土表面裂缝、麻面、蜂窝、错台等缺陷可修补。
✧不抹灰混凝土柱面清理干净、修补平整后直接刮腻子,腻子完成面2m靠尺检查,垂直度≤3mm,平整度≤3mm,阴阳角≤3mm。
✧墙面涂料分色由建筑设计确定,参考方案:从下至上150mm高深灰色涂料、950mm高白色腻子、100mm高咖啡色涂料、50mm高白色外墙腻子、650mm高分色外墙涂料(标注楼栋号)、白色外墙腻子到梁底或柱帽底。
✧分色涂料采用外墙涂料、一底两面,按楼栋范围分色。
✧柱四角设置护角橡胶带。
车库墙柱面分色参考图1 车库墙柱面分色参考图23、天花梁板面:无渗漏,混凝土面清理干净、缺陷修补完成,不刮腻子✧梁板面用激光扫平仪检查,每块板水平度≤15mm,模板屑、钉子等清理干净,混凝土表面裂缝、麻面、蜂窝等缺陷采用高强干粉砂浆修补完成,修补完成面无明显色差,大面积板面无明显色差。
车库天花梁板面参考图4、水沟篦子:✧地下室地坪施工时,水沟边预留缺口,缺口大小根据篦子厚度确定。
✧地下室水沟采用树脂复合篦子,承重能力不小于5吨。
✧车行通道上水沟上口采用热浸镀锌角钢收口,角钢大小根据篦子厚度确定。
角钢上铸铁篦子,承重能力不小于15吨,篦子完成面与地面平齐。
水沟篦子安装参考图5、集水井盖采用镀锌角钢焊接井盖,底部3mm镀锌钢板(车行部分采用6mm镀锌钢板),表面填筑C20素混凝土,角钢大小根据受力计算确定;集水井上口采用角钢收口,角钢大小根据盖板厚度确定。
6、减速带:高强橡胶圆弧减速带✧采用黑黄相间的高强橡胶圆弧减速带,带反光珠,250mm*320mm*45mm;✧在出入口、上下坡、电梯出入口等需要车辆减速慢行的部位设置。
7、车挡:钢管车轮定位器✧钢管车轮定位器,L2000mm,2#钢管壁厚3mm、长2m,高110mm,固定支点三个,固定在障碍物前方1.1m处;✧安装时用拉爆螺丝固定在车位上;✧定位器黑黄相间,四等分。
8、灭火器:挂墙式灭火器箱装箱✧挂墙式灭火器箱,大小根据灭火器确定;✧箱体离地1100mm安装;✧物业巡查记录直接贴于箱内。
9、护墙角:高强橡胶护墙角✧使用高强橡胶护墙角,长800mm*200mm*7.0mm;✧护墙角表面采用嵌入式的高亮度黄色反光材料,黄黑相间;✧护墙角离地150mm安装,采用胶塞螺丝固定;✧护墙角安装在车道两侧的立柱或通道突出部位。
10、防护桩:钢质防护桩✧消防箱、消防管、燃气管等位置。
✧使用钢质防护桩,3#钢管,高780mm;✧表面贴工程级黑黄相间反光膜;✧防护桩分为固定式和活动式两种,固定式法兰盘与钢管焊接,再通过法兰盘与地面连接;活动式通过法兰内套钢管与立柱连接;✧固定式防护桩设置于立管、消火栓箱、岗亭道闸、刷卡器、路口、弯道处等重要部位,活动式防护桩设置在需要临时开放的地方,解决临时出入问题。
11、垃圾桶✧款式根据小区风格由设计确定;✧在车库出入口、电梯间出入口、楼梯间出入口必须配置垃圾桶,其余每2500平米配置一个垃圾桶,间距不大于50米。
12、反光镜:壁挂式镀膜安全凸镜✧室内使用原装进口真空镀膜安全凸镜,直径800mm;✧车库出入口、车道转弯处、多方向交叉口、电梯出入口均需设置反光镜;✧除特殊情况外,反光镜一律采用壁挂式安装。
13、取水口间距不大于100米,带锁扣的水龙头。
14、配电箱壁挂,控制按钮离地1500mm,落实式离地距离大于150mm。
15、照明:T5灯管✧地下室一律采用T5灯管,配置数量由设计确定。
16、车位编号:高度同线宽150mm,设置于停车位划线前方正中,明黄色反光漆。
17、私家车位牌✧由营销或物业统一设计制作✧车位牌大小尺寸:长36cm,宽22.6cm,插车牌宽度9.6cm;✧材料:面板是有机反丝印,底板是PVC板;✧字体大小:大字是5cm,小字1.5cm;✧牌上“私家车位”名称统一改成“长租车位”;✧字体:与照片相符;✧私家车位牌采用铁链悬挂在停车位划线前端正上方,车位牌底部距离地面净高2200mm。
18、本体标识牌:楼栋、过道、通行等指示牌(指示内容包括楼栋所在地(建议中拼[英]对照),电梯所在地):✧规格尺寸:长*宽*高=80cm*11.5cm*31.5cm;✧材料:铝合金本色边框,中间是PVC板刻字;✧照明:内置220V灯管,外接电源线长1.5m;✧固定方式:通风地下室采用两条不锈钢铁固定,不通风地下室可采取两条铁链条固定;✧字体:参考以下图片字体。
19、车位分区标识✧采用涂料分色、标识,结合墙柱分色一起完成。
✧原则上按照楼栋、消防分区进行车位分区标识;✧采用红、黄、蓝、绿、橘等颜色,同区同色。
20、挡水坎及高低坎:黑黄相间油漆涂刷警示✧设备房、电梯间等地面低于地下车库时,均需设置120mm高同墙厚混凝土挡水坎,并采用黑黄相间油漆涂刷;✧当地面之间存在高低差时,需要在高低差立面及平面100mm范围内涂刷黑黄相间油漆。
21、交通标志牌:吊悬标志牌,包括禁令标志、指示标志、警示标志、辅助标志等✧交通标志牌底部距离地面净高控制在2200mm,无视线遮挡,选用吊悬标志牌,以免影响车辆通行;✧主要禁令标志包括:禁止通行、禁止进入、禁鸣喇叭、禁止左转、禁止右转、禁止掉头、限制宽度、限制高度、禁止停车、限制速度等标志,所有禁令标识均采用冷轧铝板贴反光膜制作的成品标志牌,禁令标志规格Φ600*2.0mm,红底白扛或白底红边黑字;✧主要指示标志包括:指示标识均采用冷轧铝板贴反光膜制作,直行、转向等标志规格Φ600*2.0mm,蓝底白箭头;停车场标志规格600mm*600mm*2.0mm,蓝底白字;出口指示标识规格600mm*400mm*2.0mm,蓝底白箭头、白字;楼栋指示规格根据指示内容确定规格,蓝底白箭头、白字;✧主要警示标志包括(物业负责制作安装):汽车防盗守则、消防器材使用说明、禁止吸烟等,采用有机玻璃喷涂制作,大小不一;✧辅助标志:包括导向标等,冷轧铝板贴反光膜制作,300×1200mm,蓝底白箭头。
