工程量确认单范文# 工程量确认单。
工程名称:[具体工程名称]工程地点:[详细地点]施工单位:[施工方公司名称]确认日期:[年/月/日]尊敬的[甲方负责人称呼]:咱们可得好好把这个工程量确认一下啦,就像盘点宝藏一样,这每一项可都是咱努力的成果呢!一、土方工程。
1. 挖土量。
咱们在工地那旮旯,就像小蚂蚁搬家似的,一铲子一铲子地挖呀。
根据测量,一共挖了[X]立方米的土。
这个数据可是实实在在的,就像您看到的土堆一样,明明白白地堆在那儿呢。
当时那挖土机的大爪子,就没停过,“哐哐”地把土挖起来,那场面可壮观了。
2. 填土量。
挖完了还得填呀。
这填土也不含糊,总共填了[Y]立方米。
这土填得可均匀了,就像给大地铺了一层平整的被子。
工人们一边倒土,一边还拿着工具把土捣鼓得平平整整的,一点都不马虎。
二、基础工程。
1. 混凝土浇筑。
基础得打结实了,就像盖房子要先打好地基一样。
这混凝土浇筑量可不少,达到了[Z]立方米。
您看那混凝土,“咕噜咕噜”地灌进模板里,慢慢就凝固成了坚固的基础。
我们的工人师傅在旁边盯着,就像守护宝贝一样,确保每一处都浇筑得妥妥当当。
2. 钢筋用量。
钢筋可是基础里的“骨头架子”呢。
我们总共用了[具体重量]吨钢筋。
这些钢筋就像给基础穿上了一层坚固的铠甲,横的竖的交叉着,密密麻麻的,让整个基础稳稳当当。
在安装钢筋的时候,工人们可费了不少劲儿,把每一根钢筋都按照设计要求摆放得整整齐齐。
三、主体结构工程。
1. 砖墙砌筑。
墙砌起来那可就有房子的样子了。
咱们一共砌了[墙的面积或者长度]的砖墙。
一块砖一块砖地往上垒,就像搭积木似的,不过这可比搭积木难多了。
工人们得保证每块砖都水平垂直,灰缝均匀,那手艺可真是杠杠的。
看着那一面面墙慢慢立起来,就像看着自己的孩子一点点长大一样,心里可自豪了。
2. 柱体混凝土浇筑。
那些柱子就像房子的顶梁柱一样重要。
柱体混凝土浇筑量是[具体浇筑量]立方米。
在浇筑的时候,得特别小心,要保证混凝土能充满整个柱子模板,不能有一点空洞。
土方工程量确认单

项目名称:亿利城江东郡C区2011年7月13日
土方工程量确认单
项目名称:亿利城江东郡C区2011年7月11日
本表格为现场纸质复核记录(现场签证原始记录)不作为正式现场签证单使用
项目名称:亿利城江东郡C区2011年7月11日
项目名称:亿利城江东郡C区2011年7月11日
本表格为现场纸质复核记录(现场签证原始记录)不作为正式现场签证单使用
项目名称:亿利城江东郡C区2011年7月11日
本表格为现场纸质复核记录(现场签证原始记录)不作为正式现场签证单使用。
工程量确认单佳合春天中区1#楼在33-36轴、1-A~4-A轴中间有热力管线压在1#楼商服基础上,请示热力公司有关部门协商把热力管线割掉取消。
热力公司说1#楼基础的热力管线在主热力管线上没设阀门控制,取掉不了。
等到5月1日后停热才能取消割掉。
为了加快工程进度,我们采取人工挖冻土,把热力管线露出来,保证基础土方用机械开挖不能碰坏。
在基础没有开挖前,4月13日用力工把热力管线的闸门找出来,用5人挖冻土,在4月14日至4月15日找出闸门位置。
用力工9工日。
在4月16日,机械开挖基础土方的同时,为了不影响基础开挖土方的正常进行,我们安排了力工挖冻土,找热力管线4月16日--4月18日,我们用9名力工挖冻土找热力管线,4月19日--22日我们安排12名力工挖冻土找热力管线共计挖冻土方。

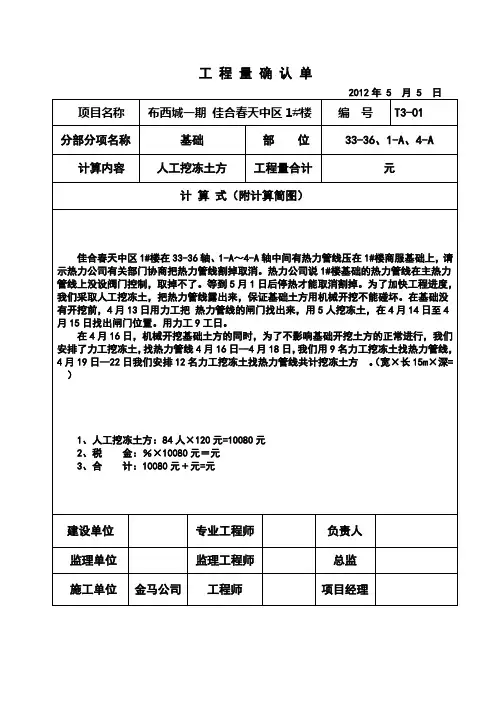

(宽×长15m×深=)1、人工挖冻土方:84人×120元=10080元2、税金:%×10080元=元3、合计:10080元﹢元=元佳合春天中区9#楼在东部南北方向有地下光缆,正好压在9#楼的东大山墙20-21轴上。
为了保证正常施工,加快工程进度,经和开发公司工程部有关领导商定,和瑞兴监理公司领导商定。
为了保证光缆不被破坏,保证光缆安全。
我们制定了有效施工方案。
用专职安全员监护。
在4月20日开始用人工挖冻土挖光缆,从4月20日到4月22日,挖到光缆外面包砼的外皮。
每天用12名力工。
4月23日到4月26日,用7名力工挖光缆东西两侧土方。
4月27日到4月28日用9名力工挖光缆下面的土方,用人工挖出光缆下面的冻土,挖出3个洞口(每2米1个)。
为了保证光缆不被破坏,采用钢脚手架把光缆架起来,共用了3米钢交手杆9跟。
人工挖光缆冻土方(长×宽×深)。
为了保证施工进度,对9#楼东大山墙压在光缆下面。
我们用专人监护,用力工砸光缆包封砼,向东面移动光缆。
从4月27日至5月5日共计用26工日。
1、凡属应该签证的项目如:人工、材料、机械或其它项目、均由基层施工单位或管理部门办理签证手续。
2、本签证单办妥后,送:建设单位一份,监理单位一份,办理资料单位自存一份。
1、凡属应该签证的项目如:人工、材料、机械或其它项目、均由基层施工单位或管理部门办理签证手续。
2、本签证单办妥后,送:建设单位一份,监理单位一份,办理资料单位自存一份。
1、凡属应该签证的项目如:人工、材料、机械或其它项目、均由基层施工单位或管理部门办理签证手续。
2、本签证单办妥后,送:建设单位一份,监理单位一份,办理资料单位自存一份。
建筑工程工程量确认单模板在建筑工程中,工程量的确认是一项至关重要的工作。
它不仅关系到工程的进度、质量和成本控制,还直接影响到工程款项的结算和支付。
为了确保工程量的准确计算和确认,需要制定规范、清晰、准确的工程量确认单。
下面为您提供一份建筑工程工程量确认单模板,并对其各个部分进行详细的说明。
一、表头部分1、工程名称:填写具体的建筑工程项目名称,确保准确无误。
2、确认单编号:为了便于管理和查询,对每一份确认单进行编号。
3、施工单位:填写负责该工程施工的单位名称。
4、监理单位:填写负责该工程监理的单位名称。
5、建设单位:填写该工程项目的建设单位名称。
6、日期:填写工程量确认的具体日期。
二、工程概况部分1、工程地点:详细说明工程的具体位置。
2、工程内容:简要描述工程的主要施工内容和范围。
三、工程量明细部分这是工程量确认单的核心内容,需要详细列出各项工程的工程量。
以下是一些常见的工程量项目及示例:1、土方工程挖土方:_____立方米填方:_____立方米运土方:_____立方米2、基础工程混凝土基础:_____立方米钢筋:_____吨模板:_____平方米3、主体结构工程混凝土柱:_____立方米混凝土梁:_____立方米砌墙:_____立方米4、屋面工程屋面防水:_____平方米保温层:_____立方米5、装饰装修工程墙面抹灰:_____平方米地面贴砖:_____平方米吊顶:_____平方米对于每一项工程量,应注明其计算依据、计算方法和所采用的标准。
如果有变更或增加的工程量,应特别注明,并附上相关的变更通知或签证文件。
四、施工单位声明部分施工单位在此部分声明所提供的工程量数据真实、准确,并承担相应的法律责任。
同时,施工单位应签字盖章。
五、监理单位审核意见部分监理单位对施工单位提交的工程量进行审核,并在这部分填写审核意见。
如果审核通过,监理单位应签字盖章;如果存在问题,应注明具体的问题和要求整改的内容。
六、建设单位确认意见部分建设单位对工程量进行最终确认,并在这部分填写确认意见。
第1篇一、工程概况工程名称:XXX项目土方施工工程地点:XXX建设单位:XXX施工单位:XXX监理单位:XXX二、施工内容1. 土方开挖:包括场地平整、基础开挖、边坡开挖等;2. 土方回填:包括基础回填、边坡回填等;3. 土方运输:包括土方开挖、回填过程中的运输;4. 土方压实:包括基础、边坡等回填土的压实;5. 土方排水:包括施工期间的排水和施工完成后的排水设施建设。
三、施工时间1. 施工开始时间:XXXX年XX月XX日;2. 施工结束时间:XXXX年XX月XX日;3. 总工期:XX天。
四、施工质量要求1. 土方开挖:严格按照设计图纸要求进行,确保开挖深度、宽度、边坡坡度等符合设计要求;2. 土方回填:回填材料应符合设计要求,回填厚度、压实度等应符合规范要求;3. 土方运输:运输过程中,确保土方不洒落、不污染环境;4. 土方压实:回填土压实度应达到设计要求,确保地基稳定性;5. 土方排水:排水设施应满足施工期间和施工完成后排水需求,确保场地干燥。
五、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 施工人员必须佩戴安全帽、安全带等个人防护用品;3. 施工机械操作人员必须持有相应操作资格证书;4. 施工现场设置安全通道,确保人员疏散;5. 施工过程中,严格遵守操作规程,防止事故发生。
六、环境保护措施1. 施工现场设置围挡,防止扬尘污染;2. 施工过程中,及时清理施工垃圾,减少环境污染;3. 施工车辆进出现场,采取洒水降尘措施;4. 施工结束后,对场地进行平整、绿化,恢复原貌。
七、监理单位意见监理单位对施工单位在施工过程中的质量控制、安全管理、环境保护等方面进行监督,确保工程质量、安全、环保。
八、建设单位意见建设单位对施工单位在施工过程中的工作给予充分肯定,希望施工单位继续努力,确保工程按期完成。
九、施工单位承诺施工单位承诺在施工过程中,严格按照设计图纸、规范要求进行施工,确保工程质量、安全、环保,按期完成工程任务。
