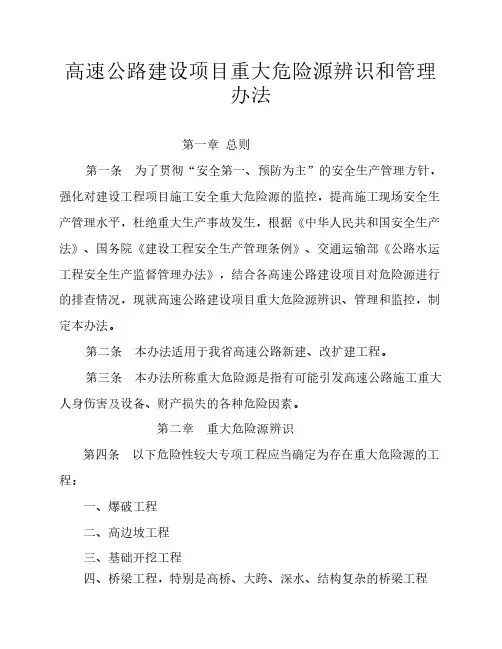

8类危险性较大专项工程存在主要的重大危险源
一、爆破工程施工中可能出现的危险源:爆破组织方
案不全或缺少,爆破作业环境存在危险,爆破作业人员无
证上岗,未设置有效的爆破危险区边界,未设置警示标志
设置,爆破现场通讯联络不畅通,爆破后检查等待时间不
满足规定时间要求,盲炮未按爆破安全规程要求处理,药
量计算不准确,爆破器材的运输、保管和使用不满足爆破
安全规程。

二、高边坡工程施工中可能出现的危险源:勘察设计
单位未对规范要求的高边坡稳定性进行调查,施工单位未
对脚手架进行安全验算,作业人员未带必要安全护具,开
挖与装运工作面在一起,弃土下方和有滚石危及范围内的
道路未设警告标志,坡面存在危石未清理,未定期对开挖
边坡稳定性进行监测,高边坡作业车辆距离边坡边缘过近,作业车辆制动装置不完好和没有定期检查,作业车辆操作
人员无证上岗,喷锚防护作业人员防护、支撑设施不到位,锚杆施工下方未设置安全区域和警示标示。

三、基础开挖工程施工中可能出现的危险源:开挖前
对埋设地下的管线调查不清楚导致管线被挖断损坏,支护
方案缺乏或不符合要求,未定期对支撑、边坡进行监控、
测量,坑壁支护不符合要求,排水措施缺乏或不当,积土
料或机械设备堆放导致坑边荷载超载,人员上下通道缺乏
或不合理,基坑作业环境不符合要求或缺乏垂直作业上下
隔离防护措施,基坑周围未设置围栏、安全警告警示标志,作业人员在基坑内休息,用于照明、抽水的电源漏电。

四、桥梁工程施工中可能出现的危险源:
1.桥梁基桩施工:挖孔前施工未对地质、水文条件进行分析,挖孔孔壁支护方案未经计算、报批并满足安全要求,挖孔过程中未经常检查孔内气体情况,挖孔遇岩层需爆破
时未专门设计并采取必要安全措施,孔内爆破后间隔时间
不够或未经检验是否存在有害气体直接下井施工,人工挖
孔超过10米时未采用机械通风,挖孔孔口未设置隔离措施、附近未设置警告警示标志。

2.桥梁立柱、盖梁施工:登高作业人员未经培训、身体不适或未佩戴安全护具;风力六级以上(含六级)、高温、大雨、大雪、大雾等恶劣天气进行露天高处作业;恶劣天
气结束后未检查支护结构继续施工,脚手架连接、支垫不
符合规范要求,模板、支架未按规范要求时间拆除,混凝
土浇筑前和期间未检查模板、支架、钢筋和预埋件的稳固
情况,使用泵送砼时导管附近和出口处站人,泵送砼导管
排架不稳定,模板吊装前未检查液压系统工作是否正常,
钢筋笼吊装前未搭建脚手架及作业平台并设置安全网。

3.梁板制作与安装:施加预应力所用的机具及仪表没有专人使用、管理、维修、校验,钢筋弯曲机、钢筋切断机、电焊机操作和使用不当,氧气瓶和乙炔瓶存放不当,电工
接近高压线时未保证安全距离,塔吊和龙门吊架未设置避
雷装置,供电系统未作接零或接地保护,室外使用的开关、插座未外装防水箱、未加锁、未在操作处加设绝缘垫层,
拱圈封拱合龙时的温度、砂浆强度和封拱方法未严格执行
设计和规范规定,大跨径拱桥的拱上结构未严格按照设计
加载程序进行,就地浇筑浇筑钢筋砼拱圈和卸落拱架未随
时观测结构变化情况,采用多层作业或桥下通车、行人等
立体施工时未布设安全网,吊装时遇有六级(含六级以上)大风仍然进行作业,吊装大型模板时联络信号不明确,拆
模时周围未设警示标志及专人看管。

五、隧道工程施工中可能出现的危险源:工作人员进
洞前未佩戴必要安全护具,未落实人员出入登记制度,未
制定通风、照明、防尘、降温、防水、防止有害气体措施,洞口采用深眼大爆破开挖边(仰)坡,全断面或台阶开挖
时采用火花起爆周边眼,爆破时人员未撤离至安全地点,
爆破后有害气体未排出人员进入,施工支护未配合开挖及
时施做,未根据地质、水文情况制定防排水方案,未经常
观察围岩和地下水变异情况,未观察地形、地貌变化情况,未在瓦斯溢出地段制定瓦斯稀释措施、防爆措施、紧急救
援措施,钻眼、凿岩设备未及时检查、维护和操作不当,
洞内车辆行驶速度和间距不符合要求,爆破器材存放、加
工不符合规程要求。

六、脚手架工程施工中可能出现的危险源:钢管脚手
架未使用扣件连接,立杆底端我立杆支座,脚手板未满铺
和绑牢,脚手架未设置栏杆,敷设的安全设施未经常检查,有坡度的脚手板未设置防滑条,悬挂吊篮的钢丝绳、卡子、保险绳不符合规程要求,脚手架随着高度增加未设置缆风绳,缆风绳地锚周围未设置围栏,拆除脚手架时未设置警
示和护栏,拆除脚手架上下双层作业或随意抛掷。

七、起重吊装工程施工中可能出现的危险源:起吊前
未检查各部件可靠性和安全性,起吊前未进行试吊,起重
器具超负荷使用,作业中停电或遇到其他特殊情况扔将重
物悬吊空中,轮式或履带式起重机作业地面不平整、支脚
支垫不牢靠,作业中悬吊重物行走,雨天时制动带打滑仍
然作业,作业时距输电线路距离不满足规范要求,吊装完
毕后制动器未刹车、操纵杆未空挡,龙门架吊起重物水平
移动时重物高度距可能遇到的障碍物间距小于0.5m,龙门架行走时两侧牵引卷场机未同时、同速启动和运行。
