锚杆支护现场质量检验表
- 格式:docx
- 大小:15.40 KB
- 文档页数:2

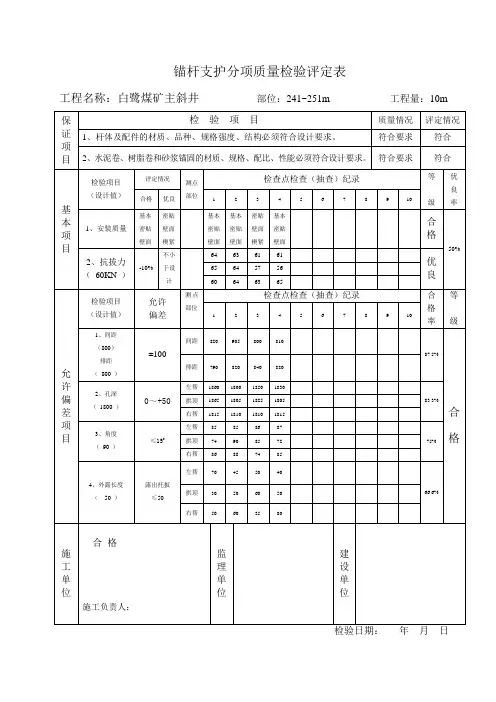

工程名称:白鹭煤矿主斜井部位:241~251m 工程量:10m工程名称:白鹭煤矿主斜井部位:251~261m 工程量:10m工程名称:白鹭煤矿主斜井部位:261~271m 工程量:10m工程名称:白鹭煤矿主斜井部位:271~281m 工程量:10m工程名称:白鹭煤矿主斜井部位:281~291m 工程量:10m工程名称:白鹭煤矿主斜井部位:291~301m 工程量:10m工程名称:白鹭煤矿主斜井部位:301~311m 工程量:10m工程名称:白鹭煤矿主斜井部位:311~321m 工程量:10m工程名称:白鹭煤矿主斜井部位:321~331m 工程量:10m工程名称:白鹭煤矿主斜井部位:331~341m 工程量:10m工程名称:白鹭煤矿主斜井部位:341~351m 工程量:10m工程名称:白鹭煤矿主斜井部位:351~361m 工程量:10m工程名称:白鹭煤矿主斜井部位:361~371m 工程量:10m工程名称:白鹭煤矿主斜井部位:371~381m 工程量:10m工程名称:白鹭煤矿主斜井部位:381~391m 工程量:10m工程名称:白鹭煤矿主斜井部位:391~401m 工程量:10m工程名称:白鹭煤矿主斜井部位:401~421m 工程量:10m工程名称:白鹭煤矿主斜井部位:421~431m 工程量:10m工程名称:白鹭煤矿主斜井部位:431~441m 工程量:10m工程名称:白鹭煤矿主斜井部位:441~451m 工程量:10m工程名称:白鹭煤矿主斜井部位:451~461m 工程量:10m工程名称:白鹭煤矿主斜井部位:461~471m 工程量:10m锚杆支护分项质量检验评定表工程名称:白鹭煤矿主斜井部位:471~481m 工程量:10m工程名称:白鹭煤矿主斜井部位:481~491m 工程量:10m工程名称:白鹭煤矿主斜井部位:491~501m 工程量:10m工程名称:白鹭煤矿主斜井部位:501~511m 工程量:10m工程名称:白鹭煤矿主斜井部位:511~521m 工程量:10m工程名称:白鹭煤矿主斜井部位:521~531m 工程量:10m工程名称:白鹭煤矿主斜井部位:531~541m 工程量:10m工程名称:白鹭煤矿主斜井部位:541~551m 工程量:10m工程名称:白鹭煤矿主斜井部位:551~561m 工程量:10m工程名称:白鹭煤矿主斜井部位:561~571m 工程量:10m工程名称:白鹭煤矿主斜井部位:571~581m 工程量:10m工程名称:白鹭煤矿主斜井部位:581~591m 工程量:10m工程名称:白鹭煤矿主斜井部位:591~601m 工程量:10m工程名称:白鹭煤矿主斜井部位:601~611m 工程量:10m工程名称:白鹭煤矿主斜井部位:611~621m 工程量:10m工程名称:白鹭煤矿主斜井部位:621~631m 工程量:10m工程名称:白鹭煤矿主斜井部位:631~641m 工程量:10m工程名称:白鹭煤矿主斜井部位:641~651m 工程量:10m工程名称:白鹭煤矿主斜井部位:651~661m 工程量:10m工程名称:白鹭煤矿主斜井部位:661~671m 工程量:10m。
LXB供水二期工程表XX 3.14.1 锚喷支护前岩面处理工序施工质量验收评定表表XX 3.14.1填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1、本表适用于锚喷支护前岩面处理工序施工质量验收与评定。
单位工程、分部工程名称、单元工程名称、部位填写与表XX 3.14相同。
2、检验方法与检验数量(1)主控项目项次1:全锚喷支护面用人工或机械清理。
项次2:喷射混凝土厚度标识埋设作为喷射混凝土施工时控制厚度的标记,每间隔10m设1个埋设断面,每断面埋设标识点不少于5个,从拱顶向下间隔布设。
(2)一般项目项次1:岩面清洗要求:喷射混凝土前用高压风水冲洗受喷面;对遇水易潮解、泥化的岩层,则应用高压风清扫岩面。
项次2:现场观察渗水堵排效果。
3、评定标准(1)主控项目检验点100%达到合格质量标准,一般项目逐项70%及以上的检验点合格,不合格点不集中分布,且不合格点的质量不超出有关规范或设计要求的限值,该工序质量评定合格。
(2)主控项目检验点100%达到合格质量标准,一般项目逐项90%及以上的检验点合格,不合格点不集中分布,且不合格点的质量不超出有关规范或设计要求的限值,该工序质量评定优良。

LXB供水二期工程表XX 3.14.2 锚杆工序施工质量验收评定表表XX 3.14.2填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1、本表适用于锚喷支护单元工程锚杆工序施工质量验收与评定。
单位工程、分部工程名称、单元工程名称、部位填写与表XX 3.14相同。
2、检验方法与检验数量(1)主控项目检验方法:项次1:抽检,查看试验资料,项次2:钢尺、测杆量测;项次3:观察检查,项次4:查看试验记录。
检验数量:项次1:按批抽查;项次2、3:抽查10%~15%;项次4:每300根抽查3根。
(2)一般项目检验方法:项次1:钢尺、仪器量测(质量标准如合同、设计文件有相关要求时,按合同约定、设计要求执行);项次2:罗盘仪、仪器量测;项次3、4:钢尺量测;项次5:现场检查;项次6:查看。
单位工程名称东翼一号辅助运输大巷分部工程名称主体施工单位中煤第四十九工程处执行标准GB50213—2010部位主体0m~3m 工程量3(m)项目经理王玉申专业工长王平施工班组长曾义华主控项目检验项目质量情况1预应力锚杆、锚索的材质、规格、承载力必须符合设计要求。
预应力锚杆、锚索的材质、规格、承载力符合设计要求。
详见报告编号2预应力锚杆、锚索的锚固材料、锚固方式必须符合设计要求。
预应力锚杆、锚索的锚固材料、锚固方式符合设计要求。
详见报告编号检验项目设计值合格标准测点部位检查点检查记录合格率1 2 3 4 53预应力锚杆、锚索的钻孔方向的偏斜角90°不应大于设计值的3º。
顶88100%上左89上右90右墙4预应力锚杆、锚索安装的有效深度7200mm不应小于设计值的95%。
顶7215100%上左7210上右7235右墙5预应力锚杆、锚索锁定后的预应力值150kn不应小于设计值的90%顶151100%上左151上右154右墙一般项目检验项目设计值(mm)合格标准(mm)测点部位检查点检查记录合格率1 2 3 4 51预应力锚杆、锚索的间距、排距的允许偏差间距3000 ±100顶3015100%上左3010上右3050右墙排距3000 ±100顶3015100%上左3035上右3040右墙施工单位检查评定结果检查工程质量符合设计要求及《煤矿井巷工程质量验收规范》(GB50213-2010)规定,评定合格。
施工班组质量验收员:年月日监理(或建设)单位验收结论监理工程师(建设单位代表):年月日单位工程名称东翼一号辅助运输大巷分部工程名称主体施工单位中煤第四十九工程处执行标准GB50213—2010部位主体3m~6m 工程量3(m)项目经理王玉申专业工长王平施工班组长曾义华主控项目检验项目质量情况1预应力锚杆、锚索的材质、规格、承载力必须符合设计要求。
预应力锚杆、锚索的材质、规格、承载力符合设计要求。
