第1篇一、施工准备阶段1. 工程设计:斜拉桥工程设计是施工的前提,需充分考虑地质条件、交通流量、环境影响等因素,确保设计方案的合理性和可行性。
2. 施工图纸:根据工程设计,编制详细的施工图纸,包括结构、施工、材料、设备等各个方面,为施工提供指导。
3. 施工组织设计:制定详细的施工组织设计,明确施工流程、进度安排、资源配置、安全管理等,确保工程顺利进行。
4. 施工现场准备:平整场地,搭建临时设施,如施工便道、施工营地、材料堆场等,为施工提供必要条件。
二、基础工程1. 地基处理:根据地质情况,进行地基处理,确保地基承载力满足斜拉桥结构要求。
2. 基础施工:采用钻孔灌注桩、预制桩等方法,进行基础施工,为斜拉桥塔柱和主梁提供支撑。
三、塔柱施工1. 塔柱设计:根据斜拉桥设计,确定塔柱结构、尺寸、材料等,确保塔柱安全、稳定。
2. 塔柱施工:采用滑模、爬模、倒模等方法,进行塔柱施工,确保施工质量。
四、主梁施工1. 主梁设计:根据斜拉桥设计,确定主梁结构、尺寸、材料等,确保主梁安全、稳定。
2. 主梁施工:采用悬臂浇筑、预制拼装等方法,进行主梁施工,确保施工质量。
五、斜拉索施工1. 斜拉索设计:根据斜拉桥设计,确定斜拉索类型、数量、材料等,确保斜拉索性能满足要求。
2. 斜拉索施工:采用斜拉索架设、锚固、张拉等方法,进行斜拉索施工,确保施工质量。
六、施工安全管理1. 施工人员培训:对施工人员进行安全技术培训,提高安全意识。
2. 施工现场管理:加强施工现场管理,确保施工过程安全、有序。
3. 施工设备管理:定期检查、维护施工设备,确保设备正常运行。
4. 施工环境监测:监测施工过程中的噪声、粉尘、废水等,确保施工环境达标。
总之,斜拉桥工程施工是一个系统工程,需要从设计、施工、管理等多个方面进行严格控制。
只有确保施工过程中的每一个环节都符合规范要求,才能确保斜拉桥工程的安全、优质、高效完成。
第2篇一、施工准备阶段1. 设计审查:在施工前,必须对斜拉桥的设计进行全面审查,确保设计符合规范要求,同时满足施工可行性。
一、实习背景随着我国经济的快速发展,交通基础设施建设得到了前所未有的重视。
斜拉桥作为一种新型的大跨度桥梁结构,以其跨越能力强、造型优美、施工方便等优点,在我国得到了广泛的应用。
为了更好地了解斜拉桥的施工工艺和技术要求,我们选择了某斜拉桥工程进行实习。

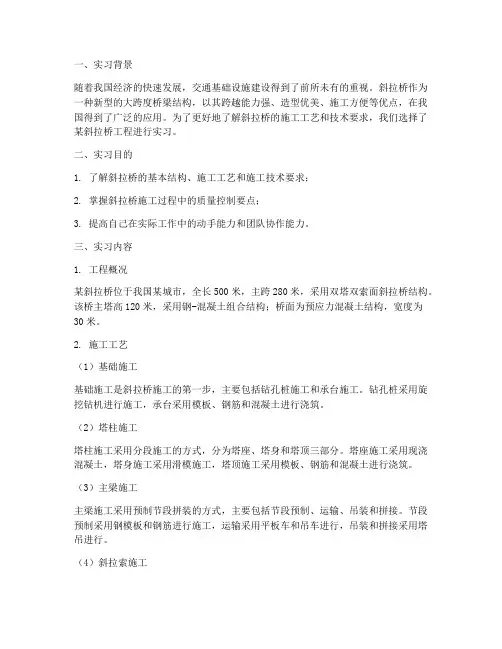

二、实习目的1. 了解斜拉桥的基本结构、施工工艺和施工技术要求;2. 掌握斜拉桥施工过程中的质量控制要点;3. 提高自己在实际工作中的动手能力和团队协作能力。
三、实习内容1. 工程概况某斜拉桥位于我国某城市,全长500米,主跨280米,采用双塔双索面斜拉桥结构。
该桥主塔高120米,采用钢-混凝土组合结构;桥面为预应力混凝土结构,宽度为30米。
2. 施工工艺(1)基础施工基础施工是斜拉桥施工的第一步,主要包括钻孔桩施工和承台施工。
钻孔桩采用旋挖钻机进行施工,承台采用模板、钢筋和混凝土进行浇筑。
(2)塔柱施工塔柱施工采用分段施工的方式,分为塔座、塔身和塔顶三部分。
塔座施工采用现浇混凝土,塔身施工采用滑模施工,塔顶施工采用模板、钢筋和混凝土进行浇筑。
(3)主梁施工主梁施工采用预制节段拼装的方式,主要包括节段预制、运输、吊装和拼接。
节段预制采用钢模板和钢筋进行施工,运输采用平板车和吊车进行,吊装和拼接采用塔吊进行。
(4)斜拉索施工斜拉索施工包括斜拉索的预制、安装和锚固。
斜拉索预制采用钢丝和锚具进行施工,安装采用吊车进行,锚固采用锚具和混凝土进行。
3. 施工质量控制(1)基础施工质量控制:确保钻孔桩垂直度、承台混凝土强度和密实度。
(2)塔柱施工质量控制:确保塔柱垂直度、混凝土强度和外观质量。
(3)主梁施工质量控制:确保节段预制质量、运输和吊装过程中的安全,以及拼接后的混凝土强度和外观质量。
(4)斜拉索施工质量控制:确保斜拉索预制质量、安装精度和锚固质量。
四、实习心得1. 通过实习,我对斜拉桥的施工工艺和技术要求有了更深入的了解,掌握了斜拉桥施工过程中的质量控制要点。

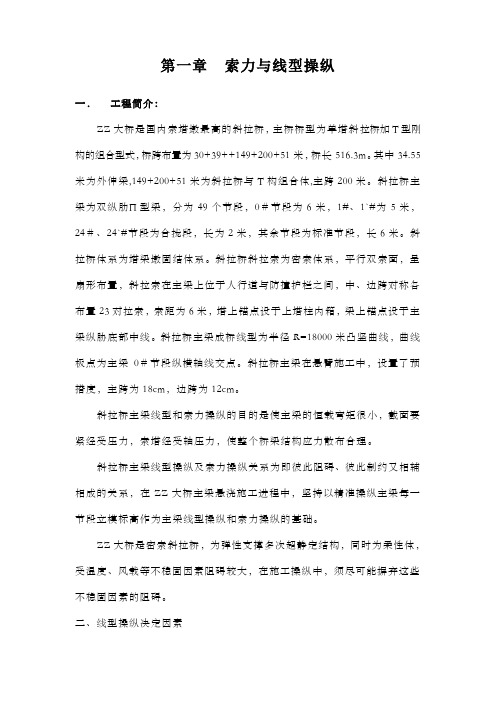

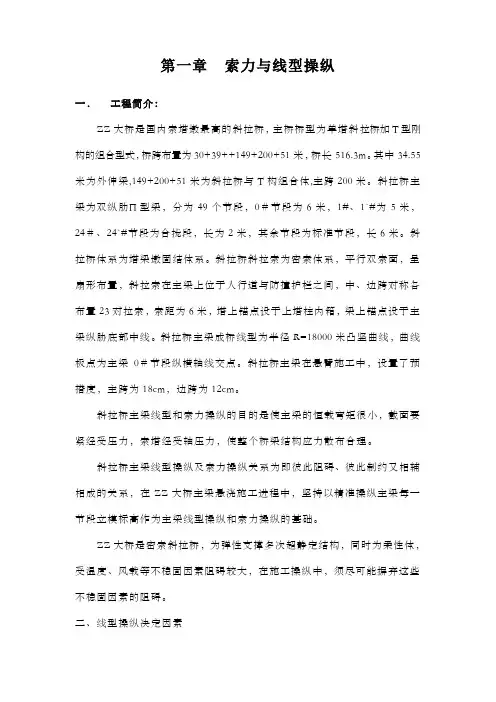

第一章索力与线型操纵一.工程简介:ZZ大桥是国内索塔墩最高的斜拉桥,主桥桥型为单塔斜拉桥加T型刚构的组合型式,桥跨布置为30+39++149+200+51米,桥长516.3m。
其中34.55米为外伸梁,149+200+51米为斜拉桥与T构组合体,主跨200米。
斜拉桥主梁为双纵肋Π型梁,分为49个节段,0#节段为6米,1#、1`#为5米,24#、24`#节段为合拢段,长为2米,其余节段为标准节段,长6米。
斜拉桥体系为塔梁墩固结体系。
斜拉桥斜拉索为密索体系,平行双索面,呈扇形布置,斜拉索在主梁上位于人行道与防撞护栏之间,中、边跨对称各布置23对拉索,索距为6米,塔上锚点设于上塔柱内箱,梁上锚点设于主梁纵胁底部中线。
斜拉桥主梁成桥线型为半径R=18000米凸竖曲线,曲线极点为主梁0#节段纵横轴线交点。
斜拉桥主梁在悬臂施工中,设置了预搭度,主跨为18cm,边跨为12cm。
斜拉桥主梁线型和索力操纵的目的是使主梁的恒载弯矩很小,截面要紧经受压力,索塔经受轴压力,使整个桥梁结构应力散布合理。
斜拉桥主梁线型操纵及索力操纵关系为即彼此阻碍、彼此制约又相辅相成的关系,在ZZ大桥主梁悬浇施工进程中,坚持以精准操纵主梁每一节段立模标高作为主梁线型操纵和索力操纵的基础。
ZZ大桥是密索斜拉桥,为弹性支撑多次超静定结构,同时为柔性体,受温度、风载等不稳固因素阻碍较大,在施工操纵中,须尽可能摒弃这些不稳固因素的阻碍。
二、线型操纵决定因素1、 主梁0#、1#、1`#节段立模标高线型操纵从操纵主梁0#、1#、1`#节段立模标高开始,ZZ 大桥主梁0#、1#、1`#节段采纳膺架现浇,膺架用全能杆件和碗扣式支架组拼。
主梁0#、1#、1`#节段立模标高为设计标高与现浇施工设置的预拱度之和。
施工预拱度由下式确信:4321f f f f f ∇-∇-∇∑-∇∑-=∇1f ∇∑—膺架在现浇砼自重作用下所有弹性变形的总和。
ZZ 大桥下横梁现浇支架由碗扣式支架和全能杆件杆件组拼,因此,1f ∇∑由全能杆件弹性变形、碗扣式支架弹性变形和所铺钢轨、方木、模板弹性变形组成。
桥梁工程施工小结
背景
本文档旨在对桥梁工程的施工情况进行总结和评估,以便于进
一步改进和提高工程质量。
总结
本次桥梁工程施工过程中,我们采用了先进的施工工艺和设备,保证了工程进度和质量的达标。
同时,我们也积极应对各种施工风
险和问题,并及时解决,确保了施工的顺利进行。
成功因素
- 精心制定的施工计划和安全方案
- 高效的团队合作和沟通
- 严格的施工质量控制和监督
- 及时解决施工过程中出现的问题
改进建议
为进一步提高桥梁工程施工的效率和质量,我们提出以下改进
建议:
1. 加强施工前的充分准备,包括材料、设备等方面的调配和准备工作。
2. 进一步加强施工过程的监督和管理,确保严格按照设计要求和施工规范进行施工。
3. 提前预判施工可能出现的问题和风险,并制定相应的预案和措施。
结论
通过本次桥梁工程施工小结,我们可以总结出一系列成功因素和改进建议,为今后的工程施工提供了有益的经验和指导。
我们将不断努力,提高施工质量和效率,为客户提供更优质的工程服务。
以上为桥梁工程施工小结,如有疑问或意见,请及时反馈。
谢谢!。
桥梁施工总结范文咱这桥梁施工啊,就像一场超级大冒险,现在总算能坐下来好好唠唠这一路的酸甜苦辣了。
一、工程概况。
咱这桥呢,位于[具体地点],那可是个交通要道的关键位置。
这座桥设计得可精巧了,全长[X]米,主跨[X]米,桥宽[X]米,就像一个巨大的钢铁巨龙横跨在[河流/山谷等]之上。
它是一座[桥的类型,如混凝土梁桥、斜拉桥等],这种类型的桥在结构上那可是有不少独特之处,当然啦,也给咱们施工带来了各种挑战。
二、施工准备阶段。
# (一)人员组织。
这就像组建一个超级战队一样。
咱把各路英雄好汉都召集起来,有经验丰富的项目经理,那可是整个工程的大脑,指挥着大家前进。
技术人员就像军师,各种图纸、方案都是他们的锦囊妙计。
施工队伍里的工人们呢,各个都是能吃苦耐劳的勇士,有负责钢筋绑扎的“钢铁侠”,他们把一根根钢筋摆弄成设计要求的形状,那手艺,简直绝了;还有浇筑混凝土的师傅们,就像魔法工匠,把流动的混凝土变成坚固的桥体部分。
# (二)材料设备准备。
材料和设备那就是咱们打仗的武器弹药啊。
咱得精挑细选。
钢筋、水泥、砂石料,这些主要材料都是从正规的大厂子里采购来的,质量必须杠杠的。
就说钢筋吧,那一根根都得笔直笔直的,像纪律严明的士兵。
还有水泥,就像魔法粉末,不同的标号对应着不同的强度要求,可不能弄错了。
设备方面,起重机、搅拌机、摊铺机,这些大家伙都要提前调试好,确保在战场上不会掉链子。
# (三)技术准备。
技术准备就像是给大家洗脑(当然是个玩笑啦,是让大家都清楚技术要求)。
咱组织施工人员学习施工图纸、规范标准,就像学生开学前要预习课本一样。
技术交底的时候,技术人员讲得那叫一个详细,什么地方该怎么施工,要达到什么标准,都交代得清清楚楚。
大家就像一群即将去寻宝的探险者,先把宝藏的地图研究透彻。
三、施工过程。
# (一)基础施工。
基础可是这桥梁的根基,就像大树的树根一样重要。
如果基础没打好,那这桥可就成了摇摇欲坠的危房了。
咱们先进行了[基础类型,如钻孔灌注桩等]的施工。
第1篇一、前言2023年,我国桥梁工程建设取得了举世瞩目的成就。
在党的领导下,广大桥梁建设者们攻坚克难,砥砺前行,为国家的交通事业和经济社会发展做出了重要贡献。
本年度总结旨在回顾2023年桥梁工程建设的总体情况,分析存在的问题,并提出2024年工作思路。
二、2023年桥梁工程建设回顾1. 桥梁建设规模不断扩大2023年,我国桥梁建设规模继续扩大,新开工桥梁项目数量和投资额均创历史新高。
据统计,全国新开工桥梁项目超过1000项,总投资额超过1.2万亿元。
2. 技术创新成果丰硕在桥梁建设过程中,广大技术人员勇于创新,攻克了一系列技术难题。
例如,悬索桥主缆制造技术、大跨径桥梁抗震技术、桥梁健康监测技术等均取得了重大突破。
3. 工程质量稳步提升2023年,我国桥梁工程质量稳步提升。
通过加强施工过程管理,严格质量监督,桥梁工程质量事故发生率明显下降。
同时,桥梁工程验收合格率持续提高。
4. 安全生产形势稳定在桥梁建设过程中,各级安全生产监管部门严格落实安全生产责任制,加强安全监管,有效防范和遏制了重特大事故的发生。
三、2023年桥梁工程建设存在的问题1. 技术创新能力不足虽然我国桥梁建设取得了显著成果,但技术创新能力仍有待提高。
部分桥梁工程仍存在设计水平不高、施工工艺落后等问题。
2. 工程质量安全隐患依然存在尽管桥梁工程质量稳步提升,但部分工程仍存在安全隐患。
如:材料质量不合格、施工不规范、监理不到位等。
3. 人才队伍建设滞后桥梁工程建设需要大量高素质人才,但目前人才队伍建设滞后。
尤其是桥梁工程技术人才、管理人才和复合型人才匮乏。
四、2024年工作思路1. 加强技术创新积极引进、消化、吸收国外先进技术,结合我国实际,开展关键技术研究,提升桥梁工程整体技术水平。
2. 提高工程质量严格执行工程质量标准,加强施工过程管理,严格质量监督,确保桥梁工程质量。
3. 强化安全生产严格落实安全生产责任制,加强安全监管,防范和遏制重特大事故的发生。
第1篇一、项目概况项目名称:XX高速公路XX桥项目地点:XX省XX市项目规模:全长XX米,主桥采用XX米预应力混凝土连续箱梁结构项目负责人:XXX项目时间:20XX年XX月-20XX年XX月二、施工组织与管理1. 施工组织机构本项目成立了以项目经理为领导,各部门负责人为成员的项目管理团队。
下设工程技术部、质量安全管理部、计划财务部、物资设备部、综合办公室等职能部门,确保施工顺利进行。
2. 施工计划根据项目实际情况,制定了详细的施工计划,包括施工进度、质量、安全、成本等方面的控制目标。
项目实施过程中,严格按照施工计划执行,确保工程进度。
3. 质量管理(1)严格执行国家及行业标准,确保工程质量。
(2)建立健全质量管理体系,加强过程控制。
(3)开展质量培训,提高员工质量意识。
(4)加强原材料、半成品、成品的质量检验,确保工程质量。
4. 安全管理(1)建立健全安全生产责任制,落实安全措施。
(2)加强施工现场安全管理,确保施工人员安全。
(3)开展安全教育培训,提高员工安全意识。
(4)定期进行安全检查,消除安全隐患。
5. 成本控制(1)加强成本预算管理,严格控制各项支出。
(2)优化施工方案,提高施工效率。
(3)加强物资管理,降低物资损耗。
(4)加强合同管理,确保合同执行。
三、施工进度1. 施工准备阶段(1)完成施工图纸、技术规范、施工组织设计等资料的收集整理。
(2)组织施工队伍进场,进行施工人员培训。
(3)完成施工现场的布置、临时设施建设。
2. 施工实施阶段(1)完成基础开挖、桩基施工、承台施工等基础工程。
(2)进行墩柱、盖梁、梁体等上部结构施工。
(3)完成桥面系施工、排水系统施工等附属工程。
3. 竣工验收阶段(1)完成工程质量、安全、进度等方面的验收。
(2)整理工程资料,办理竣工手续。
四、施工成果与评价1. 工程质量(1)严格按照国家及行业标准进行施工,确保工程质量。
(2)工程验收合格,质量优良。
2. 施工进度(1)按计划完成施工任务,工程进度顺利。
斜拉桥施工总结一、引言斜拉桥作为现代桥梁工程的一项重要成果,以其独特的结构和美观的外观,成为城市建设的亮丽风景线。
为了有效地完成斜拉桥的施工,我们经历了一系列的工艺和施工步骤。
本文将对斜拉桥施工的过程和关键点进行总结和讨论。
二、施工准备斜拉桥施工的准备是确保项目顺利进行的重要步骤。
在准备阶段,我们需要进行以下工作:1.确定工程管理团队:包括项目经理、监理工程师和专业的施工队伍。
他们将负责监督和管理整个施工过程,确保施工安全和质量。
2.制定详细的施工计划:根据工程设计图纸和规范要求,制定合理的施工计划和时间表,明确各个施工阶段的任务和目标。
3.采购和租赁设备:根据施工计划,准备所需的设备和工具,包括吊装设备、模板等。
4.确定施工材料供应渠道:与供应商合作,保证施工所需的材料及时供应。
5.确定施工现场布置:根据施工计划,确定施工现场的布置和临时设施,确保施工过程中的安全和顺利进行。
三、施工过程1. 基础施工斜拉桥的基础施工是确保整个桥梁结构稳定和安全的重要步骤。
基础施工的关键点包括:•地质勘察和基础设计:在施工前,进行必要的地质勘察和基础设计,确定合适的基础类型和设计参数。
•桥台和桥墩施工:根据设计要求,按照混凝土浇筑工艺进行施工,确保桥台和桥墩的稳定和强度。
•桥台链接施工:在桥台完成后,进行桥台链接的施工,包括钢筋连接和混凝土浇筑。
•基础验收:完成基础施工后,进行验收,确保基础质量符合规范要求。
2. 主跨施工主跨施工是斜拉桥施工的关键步骤,需要注意以下几个方面:•模板制作和安装:根据设计要求,制作和安装适用于主跨的模板,保证施工质量。
•吊装索塔:采用合适的吊装设备,将主跨的索塔安装到预定位置。
•钢梁安装:将主跨的钢梁逐步安装到位,采用合适的连接方式,并进行验收。
•斜拉索拉设:根据索塔和主跨之间的设计要求,进行斜拉索的拉设工作。
保证索的张力和位置符合设计要求。
•钢箱梁安装:根据设计要求,将钢箱梁安装到主跨上,确保连接牢固和稳定。
南澳大桥矮塔斜拉桥主塔施工技术总结摘要:本文以广东省南澳大桥主墩工程实例为依托,详细介绍了采用翻模法施工塔柱时钢管脚手架布置、劲性骨架设置及钢筋、模板、混凝土等关键工艺;以及采用牛腿支架法施工上横梁支架设计安装、钢筋、模板、混凝土等关键工艺;为类似工程提供参考。
1 工程概况1.1 地理位置广东省南澳大桥工程起点桩号为K1+110.00,位于莱芜旅游度假区治安岗处,与S336(莱美路)相接。
路线在柴井围上桥后江湾海峡,于南澳长山尾苦路坪接入环岛公路,项目终点K12+190.00,环岛公路接入点桩号约为K9+550。
全线总长11080m,其中桥梁全长9341m,占路线总长84.31%,道路全长1739m,占路线总长15.69%。
项目所在地理位置如下图所示:南澳大桥项目地理位置图全线采用2车道二级公路标准修建,设计时速80km/h,路基宽度12m,主桥宽度14m,桥面净宽11m。
1.2 桥型布置主桥全长490m,为预应力混凝土矮塔斜拉桥,桥型布置为126+238+126m,见主桥桥型布置示意图。
本段桥梁桩号范围K9+755~K10+245,平面位于直线上,立面位于以K10+000为变坡点、两侧各3%纵坡、半径8000m的竖曲线上。
1.3 施工部位划分南澳大桥主塔由下塔柱、上塔柱及横梁组成,上塔柱、横梁均为单箱单室截面,下塔柱为实心截面,材料采用C50混凝土,承台顶高程为+6.000m,塔顶高程为+75.415m,塔高69.415m,下塔柱高31.415m,上塔柱30m。
2 下塔柱施工2.1 下塔柱结构形式下塔柱位于承台与0#块之间,分为南、北两个塔柱,为单箱单室空心结构,横桥向设R=300.75m竖向大半径圆曲线,上端伸入主桥0#块中,下塔柱横桥向宽350~500cm,壁厚80cm,顺桥向宽500cm,壁厚80cm,底部设计有2个泄水孔。
下塔柱全高31.415m,采用C50混凝土,拟定沿塔身垂直方向分6个节段,其中1~5每个节段6m,第6节段1.5m高为0#块箱梁倒角部位。
