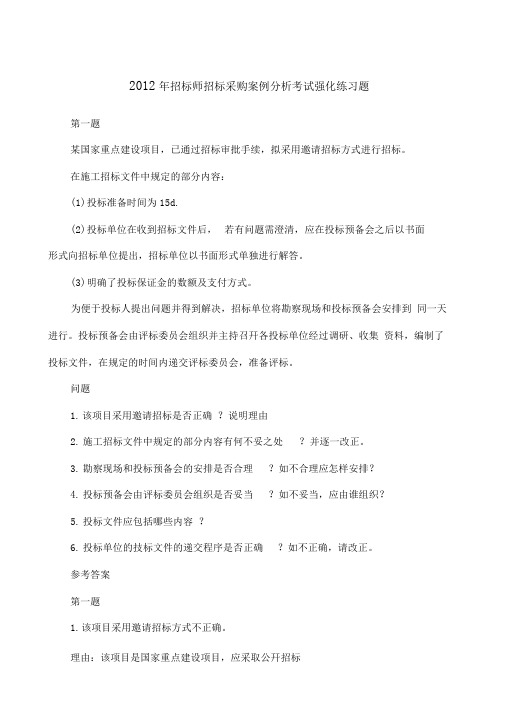

2012年招标师招标采购案例分析考试强化练习题第一题某国家重点建设项目,已通过招标审批手续,拟采用邀请招标方式进行招标。
在施工招标文件中规定的部分内容:(1)投标准备时间为15d.(2)投标单位在收到招标文件后,若有问题需澄清,应在投标预备会之后以书面形式向招标单位提出,招标单位以书面形式单独进行解答。
(3)明确了投标保证金的数额及支付方式。
为便于投标人提出问题并得到解决,招标单位将勘察现场和投标预备会安排到同一天进行。
投标预备会由评标委员会组织并主持召幵各投标单位经过调研、收集资料,编制了投标文件,在规定的时间内递交评标委员会,准备评标。
问题1.该项目采用邀请招标是否正确?说明理由2.施工招标文件中规定的部分内容有何不妥之处?并逐一改正。
3.勘察现场和投标预备会的安排是否合理?如不合理应怎样安排?4.投标预备会由评标委员会组织是否妥当?如不妥当,应由谁组织?5.投标文件应包括哪些内容?6.投标单位的技标文件的递交程序是否正确?如不正确,请改正。
参考答案第一题1.该项目采用邀请招标方式不正确。
理由:该项目是国家重点建设项目,应采取公幵招标2.施工文件中的不妥之处和改正(1)不妥之处:投标准备时间为1日。
依改正:投标准备时间不得少于20d.理(2)不妥之处:若有问题需澄清应在投标预备会之后提出o改正:应在技标预备会之前提出0件H、3.勘察现场和投标预备会安排在同一天不合理书。
正确安排:勘察现场一般安排在投标预备会的前 1 -2d4.投标预备会由评标委员会组织不合理。
应该由招标单位组织并主持召幵。
5.投标文件应包括的内容:(1)投标函。
(2)施工组织设计和施工方案。
(3)投标报价。
(4)招标文件要求提供的其他资料。
6.投标文件的递交程序不正确。
改正:投标单位应将投标文件递交招标人或招标代理机构第二题某工程项目,业主采取公幵招标方式进行招标。
有A、B、C D E五单位符合投标资格条件。
该招标项目的评标委员会成员由7人组成,其中当地招标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。

2012年招标师考试试题案例分析专业解析某厂新建一个车间,分别与市设计院和市某建筑工程公司签订了设计合同和施工合同。
其中设计合同的设计费为8万元。
建筑工程公司按照设计图纸进行施工,但工程竣工后厂房北侧墙壁发生裂缝。
为此某厂向法院起诉市某建筑工程公司。
经勘验,裂缝是由于地基不均匀沉降引起的,中大网校结论是结构设计图纸所依据的地质资料不准,于是某厂又起诉市设计院。
市设计院答辩称,设计院是根据某厂提供的地质资料设计的,不应承担事故责任。
经法院查证:某厂提供的地质资料不是新建车间的地质资料,而是与该车间相邻的另一地块的地质资料,事故前设计院也不知该情况。
【问题】1、设计合同的定金应当由哪一方支付?应当在何时支付?支付的金额是多少?设计合同履行后定金如何处理?2、建筑工程公司应否承担违约责任?为什么?3、设计院应否承担违约责任?为什么?答案:问题1:答:设计合同的定金应当由委托人向承包人支付,即由某厂向设计院支付。
定金应当在设计合同生效后支付。
支付的金额应当是设计费的20%,在本案中应当支付8万元×20%=1.6万元。
设计合同履行后定金应当抵作设计费。
问题2:答:根据法院查明的事实,该工程的质量事故是由于设计图纸所依据的资料不准确,使地基不均匀沉降,最终导致墙壁裂缝事故。
由于在本案施工合同中,设计图纸由发包人提供,发包人应当对设计图纸的质量负责,施工单位按图施工,对由于设计图纸的问题产生的质量问题不承担违约责任。
中大网校所以,事故所涉及的是设计合同中的责权关系,而与施工合同无关。
即事件中市某建筑工程公司不承担违约责任。
问题3:答:在设计合同中,提供准确的资料是委托人的义务之一,而且委托人要对资料的可靠性负责。
由于,委托人提供不准确的地质资料是事故的根源,委托人应当对事故承担责任,委托人是事故的责任人。
市设计院按照对方提供的资料进行设计是正常的,如果设计院没有其他的过错,市设计院无须对此质量事故承担违约责任。
招标师案列分析Revised on November 25, 2020中标不等于合同成立【案情】2006年5月,阳光公司为采购一批价值约600万元的设备,委托当地一家招投标公司组成评标委员会进行招、投标活动。
利丰公司通过现场竞标后,经评标委员会评议被确定为中标单位,并由公证机关进行了公证。
次日,评标委员会给利丰公司出具了“中标通知书”。
但阳光公司通过考察,不同意确定利丰公司为中标人熏并拒绝与利丰公司签订书面合同。
双方闹到了法院。
案件在审理过程中存在分歧意见,第一种意见认为,利丰公司中标后,阳光公司拒不与其签订书面合同属于违约。
法院应当确定合同的效力或由阳光公司赔偿因缔约过失给利丰公司造成的损失。
第二种意见认为,招投标活动应属合同的缔约阶段,评标委员会出具的中标通知书违反了应由招标人核发的规定,应当驳回利丰公司的诉讼请求你认为此案应如何审理并说明原因【评析】1、活动仅仅是合同签订的特殊方式和过程。
招标是指在一定范围内公开货物、工程或服务采购的条件和要求,邀请众多投标人参加投标,并按照规定程序从中选择交易对象的一种市场交易行为。
无论是招标公告还是招标通知,都属要约邀请的范畴。
投标是指投标人接到招标通知后,根据招标通知的要求填写招标文件(也称标书),并将其送交给招标人的行为,即要约。
根据合同原理,要想合同成立,必须在要约的基础上作出承诺。
承诺通知到达要约人时生效,承诺生效时合同成立。
这里的承诺是招标人选定中标人。
也就是说,承诺前的一切活动都仅仅是为签订合同而经历的必要过程。
即本案中,利丰公司参与阳光公司的招投标活动,也仅是双方签订合同的过程。
2、合同成立的标志是招标人出具中标通知书。
招标人给中标人核发中标通知书,表明其已经就投标人的要约作出了承诺,合同也就成立。
对中标人的确定,《招投标法》规定了两种方式:一是招标人授权评标委员会直接确定中标人;二是招标人在评标委员会推荐的中标候选人中确定中标人。
本案中,阳光公司没有在评标委员会推荐的中标候选人中确定中标人,也没有授权评标委员会直接确定中标人,表明评标委员会确定中标人并发出中标通知书超出了阳光公司的授权,不能视为是阳光公司核发了中标通知书。
2012年考前辅导招标师在线独家复习资料——招标采购案例分析前言《招标采购案例分析》科目的解答思路是以法律、法规为依据,以项目管理为工具,结合实务操作来综合分析题目条件,找到合适的解决方案。
1.阅读并理解《招标投标法实施条例》,熟悉《招标投标法实施条例》中补充和细化的内容;2.认真看书,重在理解,加强计算题的练习;教材解读重点:第二章(方案和合同)中的招标采购方案及服务计划;第三章(采购文件要素)中资格审查、评标标准设置;第四章(招标采购程序)全章;第五章招标采购争议裁决与判决中的案例招标师在线教学部2012年9月第2章招标采购方案及代理合同2.1掌握工程施工与总承包、货物、服务招标采购项目的技术、经济、管理要素特征和采购需求的分析,编制和实施招标采购方案,确定招标内容、范围、标段(包)规模标准、招标方式和实施顺序,制定招标采购工作目标、工作计划、工作分解和组织实施要点.2.1节1、某工业项目招标方案策划[案例2.1]2、某地社会保障卡系统招标方案策划案[例2.3]2.2节3、合同形式及投标人资质选择[案例2.4]2.3节4、招标采购进度控制计划(复习指导案例2.2.2)2.4节5、委托人与代理人权利义务分析[案例2.10]本章考点小结:(1)招标方案内容(施工、货物)理解;(2)国家计委9号令《建设项目可行性研究报告增加招标内容以及核准招标事项暂行规定》的主要内容和5号令中招标人自行招标的条件;(3)建设项目招标程序、招标批次的划分原则及工作分解;(4)招标次序与工程建设的关系、施工、货物标包划分原则及划分;;(5)投标人资格条件确定及维持竞争;(6)招标进度计划。
(7)代理合同的权利义务(7)建筑施工企业的资质管理标准及选择;(8)工程施工承包合同的形式工程发包承包合同形式及选择;(9)国际招标范围(10)招标采购方法(11)现行法规中,对投标人参加投标的资格有一些限制性的规定等。
第3章招标采购文件及要素分析3.1根据工程施工与总承包、货物、服务招标采购项目的相应技术管理要素特征和采购要求,掌握编写投标邀请书、投标人须知,确定招标内容和标段(包)划分范围、规模和招标顺序;掌握工程、货物、服务评标方法和要素的区别,选择评标方法和要素;掌握合同类型选择,合同专用条款和通用合同条款运用;熟悉《标准施工招标文件》的运用;了解工程施工招标工程量清单计价方法;熟悉《机电产品采购国际竞争性招标文件》的运用;熟悉特许经营项目融资、建设工程设计、工程监理、建设项目管理,科技研究开发和咨询,物流等服务项目招标文件的编写和相关运用。

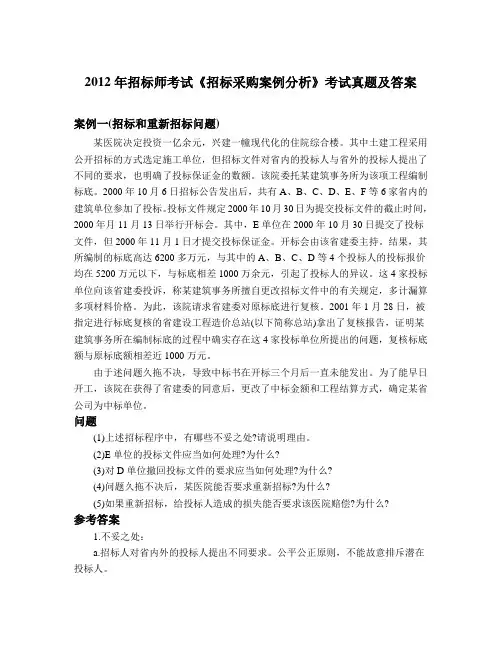

2012年招标师考试《招标采购案例分析》考试真题及答案案例一(招标和重新招标问题)某医院决定投资一亿余元,兴建一幢现代化的住院综合楼。
其中土建工程采用公开招标的方式选定施工单位,但招标文件对省内的投标人与省外的投标人提出了不同的要求,也明确了投标保证金的数额。
该院委托某建筑事务所为该项工程编制标底。
2000年10月6日招标公告发出后,共有A、B、C、D、E、F等6家省内的建筑单位参加了投标。
投标文件规定2000年10月30日为提交投标文件的截止时间,2000年月11月13日举行开标会。
其中,E单位在2000年10月30日提交了投标文件,但2000年11月1日才提交投标保证金。
开标会由该省建委主持。
结果,其所编制的标底高达6200多万元,与其中的A、B、C、D等4个投标人的投标报价均在5200万元以下,与标底相差1000万余元,引起了投标人的异议。
这4家投标单位向该省建委投诉,称某建筑事务所擅自更改招标文件中的有关规定,多计漏算多项材料价格。
为此,该院请求省建委对原标底进行复核。
2001年1月28日,被指定进行标底复核的省建设工程造价总站(以下简称总站)拿出了复核报告,证明某建筑事务所在编制标底的过程中确实存在这4家投标单位所提出的问题,复核标底额与原标底额相差近1000万元。
由于述问题久拖不决,导致中标书在开标三个月后一直未能发出。
为了能早日开工,该院在获得了省建委的同意后,更改了中标金额和工程结算方式,确定某省公司为中标单位。
问题(1)上述招标程序中,有哪些不妥之处?请说明理由。
(2)E单位的投标文件应当如何处理?为什么?(3)对D单位撤回投标文件的要求应当如何处理?为什么?(4)问题久拖不决后,某医院能否要求重新招标?为什么?(5)如果重新招标,给投标人造成的损失能否要求该医院赔偿?为什么?参考答案1.不妥之处:a.招标人对省内外的投标人提出不同要求。
公平公正原则,不能故意排斥潜在投标人。
b.递交投标文件的时间与开标时间之间的间隔太长。
2012年招标师考试《标采购案例分析》真题
(word 版可打印)

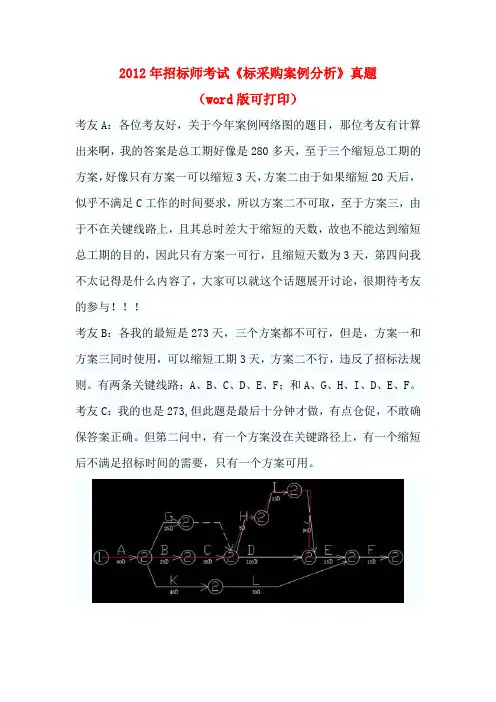

考友A :各位考友好,关于今年案例网络图的题目,那位考友有计算出来啊,我的答案是总工期好像是280多天,至于三个缩短总工期的方案,好像只有方案一可以缩短3天,方案二由于如果缩短20天后,似乎不满足C 工作的时间要求,所以方案二不可取,至于方案三,由于不在关键线路上,且其总时差大于缩短的天数,故也不能达到缩短总工期的目的,因此只有方案一可行,且缩短天数为3天,第四问我不太记得是什么内容了,大家可以就这个话题展开讨论,很期待考友的参与!!! 考友B :各我的最短是273天,三个方案都不可行,但是,方案一和方案三同时使用,可以缩短工期3天,方案二不行,违反了招标法规则。
有两条关键线路:A 、B 、C 、D 、E 、F ;和A 、G 、H 、I 、D 、E 、F 。
考友C :我的也是
273,但此题是最后十分钟才做,有点仓促,不敢确保答案正确。
但第二问中,有一个方案没在关键路径上,有一个缩短后不满足招标时间的需要,只有一个方案可用。

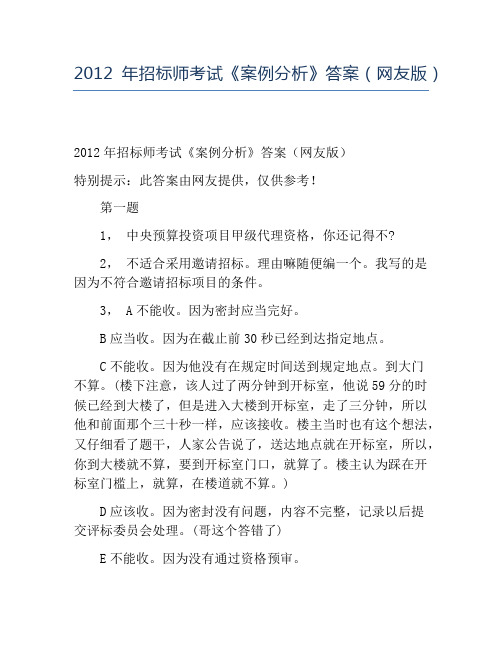

2012年招标师考试《案例分析》答案(网友版)2012年招标师考试《案例分析》答案(网友版)特别提示:此答案由网友提供,仅供参考!第一题1,中央预算投资项目甲级代理资格,你还记得不?2,不适合采用邀请招标。
理由嘛随便编一个。
我写的是因为不符合邀请招标项目的条件。
3, A不能收。
因为密封应当完好。
B应当收。
因为在截止前30秒已经到达指定地点。
C不能收。
因为他没有在规定时间送到规定地点。
到大门不算。
(楼下注意,该人过了两分钟到开标室,他说59分的时候已经到大楼了,但是进入大楼到开标室,走了三分钟,所以他和前面那个三十秒一样,应该接收。
楼主当时也有这个想法,又仔细看了题干,人家公告说了,送达地点就在开标室,所以,你到大楼就不算,要到开标室门口,就算了。
楼主认为踩在开标室门槛上,就算,在楼道就不算。
)D应该收。
因为密封没有问题,内容不完整,记录以后提交评标委员会处理。
(哥这个答错了)E不能收。
因为没有通过资格预审。
4,6不妥。
因为x公司应当出具接收凭证。
7不妥。
应当如实唱出两个报价,交由评标委员会处理。
8不妥,虽然具备废标条件,但是唱标人无权宣布废标。
应当记录清楚以后交由评标委员会处理(哥这个理由没有说清楚,没有写上记录在案啥啥的)9 这个忘记了。
应该按照大写唱标。
5.这个行为属于撤销。
在投标截止时间之后撤回文件,属于撤销投标。
撤销投标的,可以不退还投标保证金,但是应当宣读投标文件。
第二题1,领导不能评标,因为他不具备资格条件。
(楼主答错了。
55555555)2,评标委员会擅自修改评标办法不合法。
3,专家分工评标不正确。
应该每个评委独立评标(楼主理由不完善,扣0.5分)4,抽取新评委不正确,应该随机重新抽取。
5,新评委沿用旧评委的结果无效。
6,专家不签字不影响评标报告。
视为同意。
7,领导强行当天结束评标工作不合适。
因为三分之一评委觉得时间不够了,就应当延长时间。
第三题1,固定单价合同不合理,因为采用固定总价合同(哥打错了,扣三分)2,事件一,现场工程量与清单差异较大,应该按照实际发生的工程量进行支付。
