地测资料、技术报告审批制度(正式)
- 格式:docx
- 大小:33.37 KB
- 文档页数:4

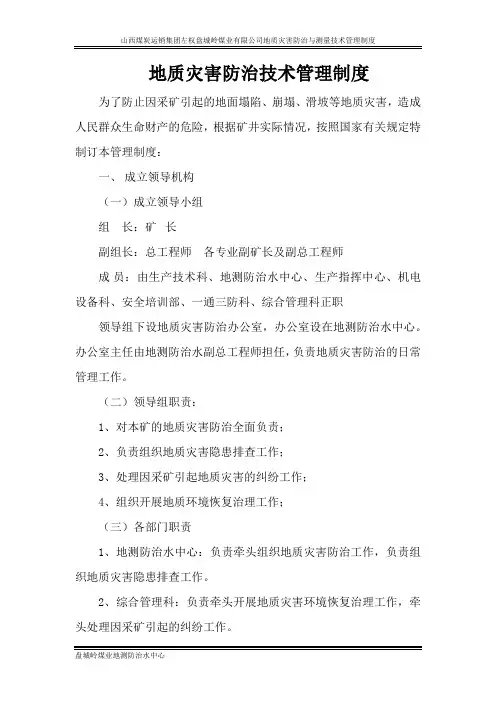

地质灾害防治技术管理制度为了防止因采矿引起的地面塌陷、崩塌、滑坡等地质灾害,造成人民群众生命财产的危险,根据矿井实际情况,按照国家有关规定特制订本管理制度:一、成立领导机构(一)成立领导小组组长:矿长副组长:总工程师各专业副矿长及副总工程师成员:由生产技术科、地测防治水中心、生产指挥中心、机电设备科、安全培训部、一通三防科、综合管理科正职领导组下设地质灾害防治办公室,办公室设在地测防治水中心。
办公室主任由地测防治水副总工程师担任,负责地质灾害防治的日常管理工作。
(二)领导组职责:1、对本矿的地质灾害防治全面负责;2、负责组织地质灾害隐患排查工作;3、处理因采矿引起地质灾害的纠纷工作;4、组织开展地质环境恢复治理工作;(三)各部门职责1、地测防治水中心:负责牵头组织地质灾害防治工作,负责组织地质灾害隐患排查工作。
2、综合管理科:负责牵头开展地质灾害环境恢复治理工作,牵头处理因采矿引起的纠纷工作。
3、生产指挥中心:负责接受传递隐患,协调有关各部门的工作。
4、其它科室:负责按照职责分工及领导组的分配,配合有关工作。
二、地质灾害隐患排查1、地质隐患排查时间规定:①汛期每月对全矿区地质灾害巡查3次,其余每月对全矿区地质灾害巡查2次;每月对回采工作面地面沉降观测点观测3次。
②地面设置的岩移观测站每月观测3次。
③地面边坡位移观测站每月观测3次,并对边坡进行分类编号管理。
2、矿井开始生产时,对开采区地面的地貌、建筑、公路等巡查并设置观测站,以便对比和观测。
3、工作面开始回采后,进行重点对开采影响区范围内的村庄、进行巡查。
对采矿塌陷造成的地质灾害进行调查和拍照、观测。
三、地质灾害隐患预防制度1、发现地质隐患后,根据地测防治水中心划定的危险区,由综合办公室牵头要书面通知业主,设置警示标志,不得随意进入危险区。
2、综合办公室要在危险区边缘显著的位置,设置避险明白卡,注明危险区域、可能出现的隐患及引起的后果。
3、地测防治水中心按照《煤矿地质规定》、《煤矿测量规程》开展日常监测工作。
地测工作管理制度范文第一章总则第一条为了规范地测工作管理,提高地测工作效率和质量,保障人员安全和设备设施的安全使用,制定本管理制度。
第二条本管理制度适用于地测工作单位及相关人员。
第三条地测工作应遵守法律法规,尊重科学规律,严格按照工作程序进行。
第四条地测工作单位应保障人员的安全,提供必要的劳保用品和培训。
第五条地测工作单位应保养和维护设备设施,确保正常工作运转。
第二章工作流程第六条地测工作应按照项目需求和任务书要求确定调查范围和方法。
第七条地测工作应严格按照相关测量规范和准确方法进行测量。
第八条地测工作应及时处理和记录测量数据,并做好数据保密工作。
第九条地测工作应根据需要进行数据处理和分析,形成报告和成果。
第十条地测工作完成后,应对设备设施进行检查和维护,确保下次工作顺利进行。
第三章人员要求第十一条地测工作人员应具备相关专业知识和技能,并持有相关证书。
第十二条地测工作人员应遵守职业道德,保持积极的工作态度和良好的工作品质。
第十三条地测工作人员应保持良好的沟通协调能力,能够与项目相关方进行有效的沟通和协商。
第四章设备设施管理第十四条地测工作单位应建立设备设施管理制度,定期进行检查和维护。
第十五条地测工作单位应保证设备设施的正常运转,并及时进行维修或更换。
第十六条地测工作单位应建立设备设施数量和使用情况的档案,以便统一管理和查询。
第五章安全管理第十七条地测工作单位应建立安全管理制度,确保人员安全和设备设施的安全使用。
第十八条地测工作人员应遵守安全操作规程,正确使用设备设施,防止事故的发生。
第十九条地测工作单位应定期进行安全培训和演练,并建立安全事故报告和处理机制。
第六章绩效考核第二十条地测工作单位应建立绩效考核制度,定期对地测工作进行评估和回顾。
第二十一条绩效考核应综合考虑工作量、工作质量、工作效率和工作成果等因素。
第二十二条绩效考核结果应作为评价地测工作人员的重要依据,并作为岗位晋升和薪酬调整的参考。
地测防治水资料、技术报告等的审批制度范本一、总则为规范地测防治水资料、技术报告等的审批工作,保障水利工程的安全和质量,提高审批效率,特制定本制度。
二、适用范围本制度适用于地测防治水资料、技术报告等的审批工作。
三、审批程序1. 提交申请(1)申请人应填写《地测防治水资料、技术报告审批申请表》;(2)申请人应准备齐全相关资料,并按要求进行归档整理。
2. 初审(1)资料管理部门进行初步审核,核实申请表和相关资料的完整性与合规性;(2)初审不合格的申请,应向申请人发出书面通知,明确不合格原因。
3. 技术评审(1)组织专家进行技术评审,对申请资料进行全面、客观的评估;(2)技术评审结果应进行记录,并出具评审意见书。
4. 决策审批(1)根据技术评审结果,决策部门进行论证和审批;(2)决策审批结果应做出书面决定,并告知申请人。
5. 制作报告(1)根据决策审批结果,制作审批报告;(2)报告应包含审批意见、审核结果等。
6. 发放审批结果(1)完成审批的资料,应按规定时间通知申请人;(2)未能通过审批的资料,应向申请人发出书面通知,明确不通过原因;(3)审批结果应及时记录,并进行归档保存。
四、审批要求1. 审批时限(1)初审应在收到申请后的5个工作日内完成;(2)技术评审应在初审通过后的15个工作日内完成;(3)决策审批应在技术评审通过后的10个工作日内完成。
2. 保密要求(1)审批过程中,应保护申请人的商业秘密和个人隐私;(2)申请人提供的资料和报告应在审批完成后进行归档保存。
3. 审批费用根据相关规定,对于地测防治水资料、技术报告的审批,申请人应支付相应的审批费用。
4. 审批结果(1)审批结果分为通过和不通过两种情况;(2)通过的申请应及时发放审批证书,不通过的申请应说明不通过的原因。
五、责任与监督1. 责任部门地方水利部门负责地测防治水资料、技术报告的审批工作。
2. 监督机制监察部门对地方水利部门的审批工作进行监督,确保工作的公正、透明和高效。

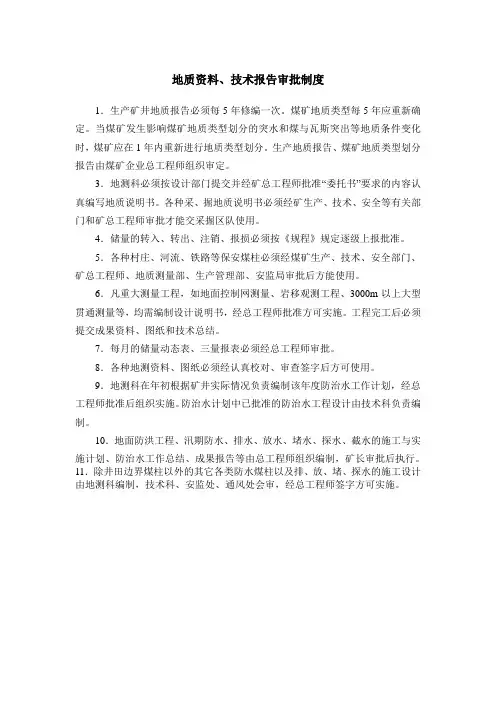

地质资料、技术报告审批制度
1.生产矿井地质报告必须每5年修编一次。
煤矿地质类型每5年应重新确
定。
当煤矿发生影响煤矿地质类型划分的突水和煤与瓦斯突出等地质条件变化时,煤矿应在1年内重新进行地质类型划分。
生产地质报告、煤矿地质类型划分报告由煤矿企业总工程师组织审定。
3.地测科必须按设计部门提交并经矿总工程师批准“委托书”要求的内容认真编写地质说明书。
各种采、掘地质说明书必须经矿生产、技术、安全等有关部门和矿总工程师审批才能交采掘区队使用。
4.储量的转入、转出、注销、报损必须按《规程》规定逐级上报批准。
5.各种村庄、河流、铁路等保安煤柱必须经煤矿生产、技术、安全部门、矿总工程师、地质测量部、生产管理部、安监局审批后方能使用。
6.凡重大测量工程,如地面控制网测量、岩移观测工程、3000m以上大型贯通测量等,均需编制设计说明书,经总工程师批准方可实施。
工程完工后必须提交成果资料、图纸和技术总结。
7.每月的储量动态表、三量报表必须经总工程师审批。
8.各种地测资料、图纸必须经认真校对、审查签字后方可使用。
9.地测科在年初根据矿井实际情况负责编制该年度防治水工作计划,经总工程师批准后组织实施。
防治水计划中已批准的防治水工程设计由技术科负责编制。
10.地面防洪工程、汛期防水、排水、放水、堵水、探水、截水的施工与实
施计划、防治水工作总结、成果报告等由总工程师组织编制,矿长审批后执行。
11.除井田边界煤柱以外的其它各类防水煤柱以及排、放、堵、探水的施工设计由地测科编制,技术科、安监处、通风处会审,经总工程师签字方可实施。

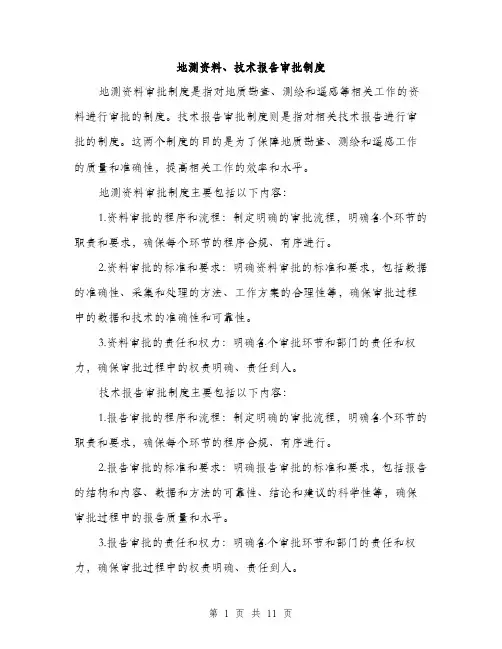

地测资料、技术报告审批制度地测资料审批制度是指对地质勘查、测绘和遥感等相关工作的资料进行审批的制度。
技术报告审批制度则是指对相关技术报告进行审批的制度。
这两个制度的目的是为了保障地质勘查、测绘和遥感工作的质量和准确性,提高相关工作的效率和水平。
地测资料审批制度主要包括以下内容:1.资料审批的程序和流程:制定明确的审批流程,明确各个环节的职责和要求,确保每个环节的程序合规、有序进行。
2.资料审批的标准和要求:明确资料审批的标准和要求,包括数据的准确性、采集和处理的方法、工作方案的合理性等,确保审批过程中的数据和技术的准确性和可靠性。
3.资料审批的责任和权力:明确各个审批环节和部门的责任和权力,确保审批过程中的权责明确、责任到人。
技术报告审批制度主要包括以下内容:1.报告审批的程序和流程:制定明确的审批流程,明确各个环节的职责和要求,确保每个环节的程序合规、有序进行。
2.报告审批的标准和要求:明确报告审批的标准和要求,包括报告的结构和内容、数据和方法的可靠性、结论和建议的科学性等,确保审批过程中的报告质量和水平。
3.报告审批的责任和权力:明确各个审批环节和部门的责任和权力,确保审批过程中的权责明确、责任到人。
地测资料和技术报告的审批制度对于保障相关工作的质量和准确性起到了重要作用。
通过规范审批程序和要求,确保数据和技术的准确性和可靠性,提高了工作的水平和效率。
同时,明确责任和权力,可以避免审批过程中的滥权和延误,保证了审批工作的公正性和效能。
地测资料、技术报告审批制度(二)第一章总则第一条为加强地测单位对地测资料、技术报告的审批管理,规范审批流程和程序,保证资料和报告的准确性、可靠性和合法性,根据相关法律法规和工作要求,制定本制度。
第二条本制度适用于地测单位内部对地测资料和技术报告的审批工作。
第三条地测资料包括但不限于地质勘探资料、地下水资源评价资料、地震监测资料等;技术报告包括但不限于工程勘察报告、工程设计报告、专题研究报告等。
XX煤矿地质测量管理制度地质测量管理制度第一节地质测量工作管理制度一、的各种地质因素。
二、研究煤层的赋存情况,掌握煤层的厚度、煤质变化规律及影响因素,搞清煤的物理、化学性质。
三、分析研究矿井充水条件、预测矿井涌水量、处理生产过程中遇到的水文地质问题,制定具体的防治水措施,按时进行水情分析,并负责井上下水文补勘设计及防治水工程设计,并对其实施过程进行监督检查。
四、提供矿井生产建设中开拓、延深、改造所需的地质及水文地质资料。
五、负责编制井上下地质勘探设计,增加矿井储量,延长矿井服务年限。
六、负责矿区范围内的地面测量、地面控制点的标定及保护工作,编制大于3000m导线距离的贯通测量方案设计;进行井巷施工定向和大型固定设备设施安装定位工作,监督施工单位按期施工,参加采掘工程进度验收。
七、积极开展岩移观测工作,根据本矿、邻矿和其它矿区的岩移观测资料,提出本矿使用的岩层地表移动参数,预计方法满足三下采煤、环境保护、造地复田,迁村购地和保护建筑物的需要,并积极与科研单位协作,配合采采掘工程技术人员搞好三下采煤设计。
八、负责矿井的储量管理和三量计算上报工作,定期深入现场,监督检查煤炭开采情况,合理开发煤炭资源,减少损失。
九、负责地测仪器、工具的保管、使用、送检维修工作。
十、积极开展地测信息系统的应用,做好各类矿图的管理工作。
十一、积极引进新仪器、新设备、更新地测装备,推广应用新技术新方法,不断提高地测人员的业务素质。
十二、与机电部门配合,按时编制雨季三防工作计划,提出具体落实措施,搞好雨季防治水工作。
十三、组织地测人员认真学习、掌握有关规程、规定,使地测工作质量标准化、规范化,适应生产需要,积极为生产服务。
十四、做好地测资料的归档工作。
地测资料每年归档一次,地测图纸资料及时会交档案室。
十五、参加年度、月度生产作业计划的审查和矿井远景发展规划的编制工作。
第二节矿井地质工作管理制度一、研究分析矿区地质构造、煤层厚度和煤质的变化规律,查明影响矿井安全生产的各种地质因素,为合理布置巷道提供依据,并提出建设性意见。

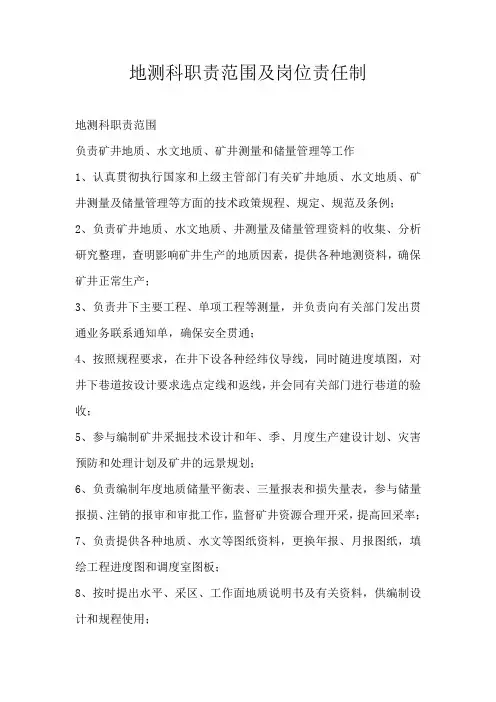

地测科职责范围及岗位责任制地测科职责范围负责矿井地质、水文地质、矿井测量和储量管理等工作1、认真贯彻执行国家和上级主管部门有关矿井地质、水文地质、矿井测量及储量管理等方面的技术政策规程、规定、规范及条例;2、负责矿井地质、水文地质、井测量及储量管理资料的收集、分析研究整理,查明影响矿井生产的地质因素,提供各种地测资料,确保矿井正常生产;3、负责井下主要工程、单项工程等测量,并负责向有关部门发出贯通业务联系通知单,确保安全贯通;4、按照规程要求,在井下设各种经纬仪导线,同时随进度填图,对井下巷道按设计要求选点定线和返线,并会同有关部门进行巷道的验收;5、参与编制矿井采掘技术设计和年、季、月度生产建设计划、灾害预防和处理计划及矿井的远景规划;6、负责编制年度地质储量平衡表、三量报表和损失量表,参与储量报损、注销的报审和审批工作,监督矿井资源合理开采,提高回采率;7、负责提供各种地质、水文等图纸资料,更换年报、月报图纸,填绘工程进度图和调度室图板;8、按时提出水平、采区、工作面地质说明书及有关资料,供编制设计和规程使用;科长岗位职责在总工程师领导下,负责地质测量科全面工作。
1.贯彻执行有关地质测量方面的技术政策、法规、规定、条例,认真做好矿井地质、水文地质、及矿井测量工作;2.根据国家和煤炭行业有关技术政策,组织制定全矿地测工作的实施细则和工作计划;3.参与编制年、季、月度生产计划和远景规划,负责提供有关地质、水文图纸资料,并负责上报图纸、资料;4.经常深入现场,全面了解地质、水文、测量方面情况,随时解决煤层开采、矿井开拓、掘进施工中出现的问题,以保证矿井正常生产、施工;5.参与审查地测方面的技术革新,会同有关部门做好地测人员的技术培训工作,负责推广地质、测量、水文方面的先进技术和经验,不断提高地质测量工作水平;6.负责审核有关地质、水文预报及重大探、放水措施,并监督检查执行情况,对不合理的开拓布局提出意见,使矿井资源合理开采。
内蒙古自治区煤矿安全生产标准化评分细则地测、采煤、掘进内蒙古煤炭科学研究院崔立军14.煤矿地质灾害防治与测量专业检查规范重大事故隐患判定:1.煤矿地质灾害防治与测量技术管理重大事故隐患:(1)未配备地质测量工作专业技术人员的;(2)水文地质类型复杂、极复杂矿井没有设立专门防治水机构和配备专门探放水作业队伍、配齐专用探放水设备的。
2.煤矿防治水重大事故隐患:(1)未查明矿井水文地质条件和井田范围内采空区、废弃老窑积水等情况而组织生产的;(2)在突水威胁区域进行采掘作业未按规定进行探放水的;(3)未按规定留设或者擅自开采各种防隔水煤柱的;(4)有透水征兆未撤出井下作业人员的;(5)受地表水倒灌威胁的矿井在强降雨天气或其来水上游发生洪水期间未实施停产撤人的;3.煤矿防治冲击地压重大事故隐患:(1)首次发生过冲击地压动力现象,半年内没有完成冲击地压危险性鉴定的;(2)有冲击地压危险的矿井未配备专业人员并编制专门设计的;(3)未进行冲击地压预测预报,或采取的防治措施没有消除冲击地压危险仍组织生产的。
2345表4-2 煤矿地质标准化检查规范67891011121314表4-3煤矿测量标准化检查规范1516171819202223242526表4-5煤矿防治冲击地压标准化检查规范27282930315.煤矿采煤专业标准化检查规范二、重大事故隐患判定(1)矿井全年原煤产量超过矿井核定生产能力110%的,或者矿井月产量超过矿井核定生产能力10%的;(2)矿井开拓、准备、回采煤量可采期小于有关标准规定的最短时间组织生产、造成接续紧张的,或者采用“剃头下山”开采的;(3)超出采矿许可证规定开采煤层层位或者标高而进行开采的;(4)超出采矿许可证载明的坐标控制范围而开采的;(5)擅自开采保安煤柱的;(6)采煤工作面不能保证2个畅通的安全出口的;(7)高瓦斯矿井、煤与瓦斯突出矿井、开采容易自燃和自燃煤层(薄煤层除外)矿井,采煤工作面采用前进式采煤方法的;(8)图纸作假、隐瞒采煤工作面的;(9)未配备分管生产的副矿长以及负责采煤工作的专业技术人员的。

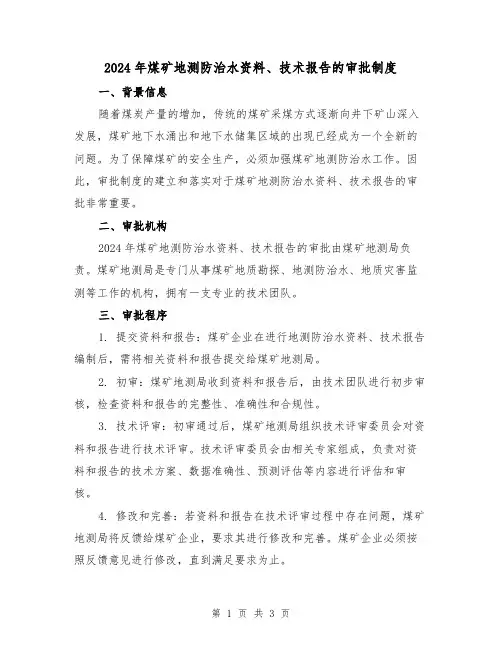

2024年煤矿地测防治水资料、技术报告的审批制度一、背景信息随着煤炭产量的增加,传统的煤矿采煤方式逐渐向井下矿山深入发展,煤矿地下水涌出和地下水储集区域的出现已经成为一个全新的问题。
为了保障煤矿的安全生产,必须加强煤矿地测防治水工作。
因此,审批制度的建立和落实对于煤矿地测防治水资料、技术报告的审批非常重要。
二、审批机构2024年煤矿地测防治水资料、技术报告的审批由煤矿地测局负责。
煤矿地测局是专门从事煤矿地质勘探、地测防治水、地质灾害监测等工作的机构,拥有一支专业的技术团队。
三、审批程序1. 提交资料和报告:煤矿企业在进行地测防治水资料、技术报告编制后,需将相关资料和报告提交给煤矿地测局。
2. 初审:煤矿地测局收到资料和报告后,由技术团队进行初步审核,检查资料和报告的完整性、准确性和合规性。
3. 技术评审:初审通过后,煤矿地测局组织技术评审委员会对资料和报告进行技术评审。
技术评审委员会由相关专家组成,负责对资料和报告的技术方案、数据准确性、预测评估等内容进行评估和审核。
4. 修改和完善:若资料和报告在技术评审过程中存在问题,煤矿地测局将反馈给煤矿企业,要求其进行修改和完善。
煤矿企业必须按照反馈意见进行修改,直到满足要求为止。
5. 终审:完成修改和完善后,煤矿企业再次提交资料和报告,煤矿地测局进行终审。
终审过程主要是对修改后的资料和报告进行核实和确认,确保其达到相关标准和要求。
6. 审批决定:终审通过后,煤矿地测局将根据审批结果作出相应的决定。
若资料和报告符合要求,则予以通过;若存在严重问题,则予以退回,并要求煤矿企业进行进一步修改和完善。
四、审批标准和要求1. 资料和报告的编制必须符合煤矿地测防治水相关的技术规范和标准。
2. 资料和报告的数据来源必须真实可靠,且符合技术要求。
3. 资料和报告的内容必须详实、全面、准确。
4. 资料和报告的技术方案必须科学合理,能够有效防治地下水涌出和地下水储集区域的问题。

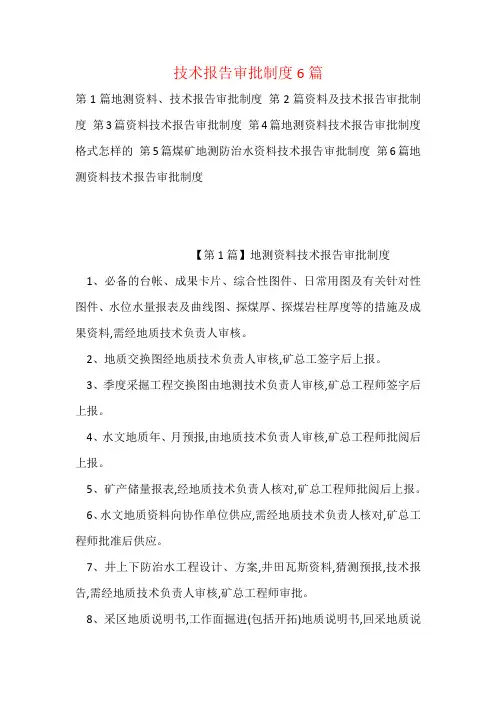

技术报告审批制度6篇第1篇地测资料、技术报告审批制度第2篇资料及技术报告审批制度第3篇资料技术报告审批制度第4篇地测资料技术报告审批制度格式怎样的第5篇煤矿地测防治水资料技术报告审批制度第6篇地测资料技术报告审批制度【第1篇】地测资料技术报告审批制度1、必备的台帐、成果卡片、综合性图件、日常用图及有关针对性图件、水位水量报表及曲线图、探煤厚、探煤岩柱厚度等的措施及成果资料,需经地质技术负责人审核。
2、地质交换图经地质技术负责人审核,矿总工签字后上报。
3、季度采掘工程交换图由地测技术负责人审核,矿总工程师签字后上报。
4、水文地质年、月预报,由地质技术负责人审核,矿总工程师批阅后上报。
5、矿产储量报表,经地质技术负责人核对,矿总工程师批阅后上报。
6、水文地质资料向协作单位供应,需经地质技术负责人核对,矿总工程师批准后供应。
7、井上下防治水工程设计、方案,井田瓦斯资料,猜测预报,技术报告,需经地质技术负责人审核,矿总工程师审批。
8、采区地质说明书,工作面掘进(包括开拓)地质说明书,回采地质说明书及其他地质水文资料,经地质技术负责人核对,矿总工程师签字后上报。
9、矿井地质报告,经地质技术负责人核对,审查,矿总工程师签字后上报。
10、生产矿井补勘方案、设计,经地质负责人核对,审查,矿总工程师查阅后上报。
11、井下探放水,探断层的设计、措施,经地质技术负责人核对,矿总工程师审批后交钻探部门执行。
12、建立矿井井田范围内的地面掌握网时,需编制设计方案,由矿技术负责人审查。
13、凡大型贯穿测量(3000m以上)及重要贯穿测量都必需编制贯穿测量设计书,由矿测量负责人校对,总工程师审查。
14、进行联系测量工作前,应编制施测方案和技术措施,由矿技术负责人审查。
15、巷道贯穿在达到平安规程和测量规程的相对距离时,由测量班组长提交贯穿通知单,经矿总工程师审批后,下发调度室、生产技术科安监科和施工区队等有关部门。
16、当掘进工作面接近各种采矿平安边界时,除准时延长导线外,测量负责人还必需以书面报告矿技术负责人审批。

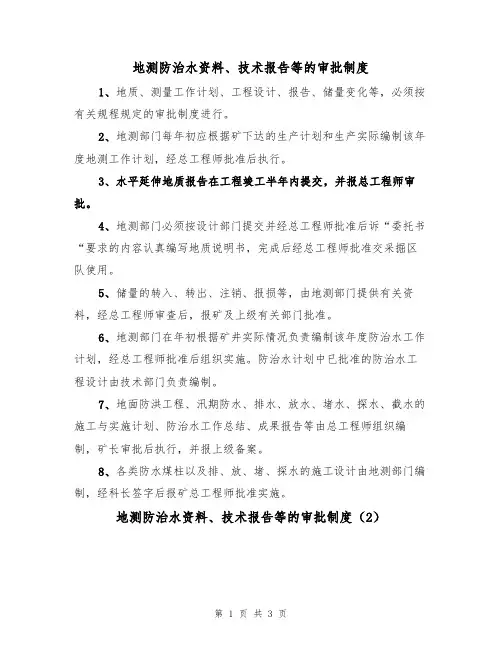

地测防治水资料、技术报告等的审批制度1、地质、测量工作计划、工程设计、报告、储量变化等,必须按有关规程规定的审批制度进行。
2、地测部门每年初应根据矿下达的生产计划和生产实际编制该年度地测工作计划,经总工程师批准后执行。
3、水平延伸地质报告在工程竣工半年内提交,并报总工程师审批。
4、地测部门必须按设计部门提交并经总工程师批准后诉“委托书“要求的内容认真编写地质说明书,完成后经总工程师批准交采掘区队使用。
5、储量的转入、转出、注销、报损等,由地测部门提供有关资料,经总工程师审查后,报矿及上级有关部门批准。
6、地测部门在年初根据矿井实际情况负责编制该年度防治水工作计划,经总工程师批准后组织实施。
防治水计划中已批准的防治水工程设计由技术部门负责编制。
7、地面防洪工程、汛期防水、排水、放水、堵水、探水、截水的施工与实施计划、防治水工作总结、成果报告等由总工程师组织编制,矿长审批后执行,并报上级备案。
8、各类防水煤柱以及排、放、堵、探水的施工设计由地测部门编制,经科长签字后报矿总工程师批准实施。
地测防治水资料、技术报告等的审批制度(2)是指对地质测量防治水相关资料和技术报告进行审批的规定和流程。
这些资料和报告主要涉及对水利工程、水资源管理、水灾防治等方面的地质测量工作和技术研究。
审批制度的具体流程一般包括以下步骤:1. 提交资料:地质测量防治水资料、技术报告等由编制单位按照相关规定提交给审批部门。
2. 初步审查:审批部门对提交的资料进行初步审查,检查是否符合法律法规和技术要求,同时进行资料的完整性和真实性审查。
3. 专家评审:对初步审查合格的资料进行专家评审,由相关领域的专家对资料进行评价和审查,确保技术内容科学、可行。
4. 听证会:在需要进行的情况下,可以组织听证会,供相关单位和公众就资料内容提出意见和建议。
5. 最终审查和决策:审批部门根据初步审查、专家评审和听证会的结果,最终确定资料的审批结果,并作出审批决策。
地测科职责范围及岗位责任制一、加强全科职工的安全思想教育,端正业务指导思想,认真贯彻执行上级的方针、政策。
严格执行技术管理政策,全心全意为采掘一线服务。
二、根据煤炭生产建设不同阶段的需要,提供有关各种地测资料,为煤矿正常生产当好参谋。
1.查明影响生产建设的各种地质因素,提供矿井、水平、采区工作面和巷道的地测资料。
2.查明影响矿井的各种充水因素,分析研究掌握地下水规律,做好防治水工作。
3.及时解决和预报生产中遇到的地测问题。
三、及时测定井巷施工的位置、方位,按设计要求指导生产。
1.按设计要求核定各种工程的几何关系,做好掘进工作面的管理工作。
2.及时准确的测绘各种矿图。
3.为制订生产、建设计划和“三下”采煤及合理留设煤柱提供可靠的地测资料。
四、对煤炭资源的合理开采和井巷施工进行业务监督。
1、参与____有关的采掘设计方案,防止忽视地质条件,不按技术政策规定乱采、乱掘。
2、制止违反设计要求或不按地测部门提供的有关数据施工。
3.制止违反开采程序或开采方法不合理造成资源丢失。
地质组岗位责任制一、主动服务一线安全生产,及时解决和预报生产中所遇到的地质和水文地质问题。
二、及时向生产一线和有关单位提供地质和水文地质资料及图解。
三、加强同生产一线和有关业务科室联系,使井下所遇到的各种地质问题得到及时解决。
四、严格技术管理,对煤炭资源的合理开采和井巷工程进行业务监督。
五、加强防治水工作,严格执行“三及时”防水制和雨季巡回检查制,杜绝井下水害事故。
测量组岗位责任制一、新接设计必须检查校对,确定设计无误后方可给线施工。
二、导线测量和巷道定向中的计算由本组指定人员进行,如果人员不足由科统一调动。
三、地面有测量工作,由科统一____,各小组要服从科里统一调动。
四、负责井下碎部资料收信整理工作,并将资料填绘到接图卡片上。
五、____本组人员按时参加旬、月末接测验收工作,数字准确及时上报。
六、____本组人员学习、工作和生活,有问题及时向科里汇报。
第一章、管理制度一、地测管理制度1、技术部的地质人员应随时收集井下巷道的相关资料并及时上图,在每月5日前对井下掘进工作面做出地质及水文地质预报。
2、对生产中遇到的各种问题要及时收集、分析,提出方案和建议,发现一次不及时收集资料上图、分析、预报的给予50元罚款,若出现两次类似情况时,处责任部门负责人100元的罚款。
3、所有统计资料、及时数据要逐月登记台帐、上表造册,每月5日前完成上月资料的存档,否则,处责任部门100元的罚款。
4、测量人员对各测量内容必须进行复测、复算、校对填图。
5、测量人员对当日测量资料进行记录、整理、计算、对算和精度评定,必须当日完成,特殊情况不超过次日并将测算资料上图,检查发现一次不及时进行对算、上图的予以批评教育,若出现两次类似情况的罚款100元。
6、对月统计资料必须及时上表、建帐,次月5日前检查发现一次未进行该工作的对其负责人罚款50元。
7、地质人员对井下构造情况要及时收集现场资料进行分析,并向有关领导汇报。
8、测量对井下中腰线要及时标定,并且最前面一组中腰线至迎头不许超过50米,否则每次对地测部门罚款100元。
9、对各部门安装、卧底所需中、腰线必须及时标定与提供。
否则,给予100元/次的处罚。
对造成影响的给予责任部门200元/次的处罚,同时将追究其相关责任人的责任。
二、地质测量资料管理制度1、地质测量图纸资料必须设有专人管理,负责保管,发放,借阅,复制使用的管理工作。
资料保管必须符合防火、防潮、防盗的要求。
2、凡提交项目部其他部门使用的图纸资料,必须经过地质或测量负责人审核,负责人签字,报技术经理审查批准,方能提供。
项目部其他部门需要临时索取地测资料或数据,须经地质或测量负责人审查允许,个人不得随意提供。
3、凡上报的地测资料,必须经技术经理批准后方能报出.其数据必须以技术部提供的为准,其它部门不得任意提供。
4、外单位借阅,索取地测资料时,必须持有单位介绍信,经技术经理批准,并办理有关登记手续。
煤矿地测防治水资料、技术报告的审批制度是指对煤矿地质勘查、水文地质调查、地下水探测、地质灾害评价等工作所形成的资料和技术报告进行审批的一套规定和程序。
一般来说,煤矿地测防治水资料、技术报告的审批制度包括以下步骤:
1. 提交资料:煤矿地测单位需要将相关资料和技术报告提交给煤矿安全监察部门或地方相关部门。
2. 审核备案:煤矿安全监察部门或地方相关部门对提交的资料进行审核,核实其准确性和完整性,并备案登记。
3. 技术评审:根据需要,可以组织专家对资料和报告进行技术评审,评估其科学性、可行性和安全性等。
4. 审批决策:根据资料的审核结果和评审意见,煤矿安全监察部门或地方相关部门进行审批决策,决定是否通过审批,并出具相应的批复文件。
5. 监督检查:对已审批通过的资料和报告,进行监督检查,确保其实施过程和效果符合相关要求。
需要注意的是,具体的审批制度可能会因地区和相关部门的不同而有所差异,需要根据当地的政策法规进行具体操作。
同时,审批制度的目的是保障煤矿地测防治水工作的科学性和安全性,确保煤矿开发过程中的地质灾害防治工作能够得到有效的管理和控制。
第 1 页共 1 页。
地测技术管理制度一、地质技术管理制度1、井巷所揭露的煤层,不论是否开采,均必须进行观测和描述。
凡井筒、石门生其它穿层巷道揭露煤层的直噗,均应作为观测点,进行观测;在沿可采煤层掘进的巷道应按《地质规程》规定的间距进行观测描述,遇地质构造时应适当加密观测点。
2、严格按《地质规程》及细则规定的内容观测煤层、断层、褶曲、岩浆岩及岩溶陷落柱等。
3、开拓施工前应认真分析附近进巷(钻孔)工程揭露资料及物探成果,掌握区域构造规律,分析工程将穿过的煤岩层特点,熟知巷道所处层位特点及距上、下煤层距离,按要求及进深入现场,进行地质编录。
开拓过程中,应及时填图、分析,及时修改预测图纸及区域地质图纸,预测前方地质情况变化,提出超前探测计划与设计,按时编制提交开拓地质说明书。
4、工作面掘进施工前应认真分析附近井巷(钻孔)工程揭露地质资料及物探成果,掌握区域及工作面煤层厚度变化、地质构造情况、掘进层位、煤层与上下相邻煤层间距、顶底板岩性及其变化趋势,按时编制提交掘进地质说明书。
5、掘进过程中应及时填图分析,及时修改填绘断层交面线、各可采煤层底板等高线图、区域地质图及巷道素描图,预测前方地质情况变化,及时提交各种地质预报。
工程结束后及时组织探煤厚及物探工作。
规定综采、轻放工作面必须进行物探,查清工作面内隐伏地质构造、岩浆岩、陷落柱等,获得结果后____天内按质量标准化要求编制提交回采地质说明书,并将物探结果附在回采说明中,经矿总工程师审核后一并交生产部门使用。
6、充分分析回采地质说明书、物探成果已开采的相邻工作面地质规律;对采面进行动态跟踪、动态分析、动态预报,认真观测。
记录已知的地质构造、特探异常区持质变化情况,做好采面地质素描,分析预测隐伏构造及薄煤层延展变化趋势,验证物探结果,做好地质预报工作。
按要求及时编制提交采后总结。
(回采工作面采完后一个月内写出总结;厚煤层分层开采的工作在面应在最后一分层采出后一个月内编制,地质构造复杂的工作面可在头层回采结束后编写,待最后一分层采出后再作补充。
地测资料、技术报告审批制度
(一)开拓延深工程地质报告,矿井地质报告,矿井地质条件分类,编制完成后必须经矿和上级煤管局审批后方能生效。
(二)采区地质报告编制完成后必须经矿、上级局有关部门审批。
(三)各种采掘地质说明书必须经矿生产、安全等有关部门和矿总工程师审批才能使用。
(四)储量的转入、转出、注销、报损必须按《规程》规定的有关部门批准。
(五)各种村庄、河流、铁路等保安煤柱必须经矿生产部门、矿总工程师审批后方可使用。
(六)凡是重大测量工程,如地面控制网测量,大型贯通测量,岩移观测工程等,均须编制方案报有关部门审批。
工程完工后必须提交成果资料,图纸和技术总结。
(七)每月的储量平衡表,三量报表必须经矿总工程师审批后方可上报。
(八)各种交换图,每年年初绘制完成后必须请矿总工程师召集有关部门的工程技术人员进行全面认真地审查修改后方可晒制填报。
(九)各种地测资料,必须有认真校对、验算审查签字后方可使用。
(十)地测资料必须由地测人员编制整理成册,并填写审批卡按程序进行审批。
(十一)填写好的审批卡,同地测科负责人审查签字后上报总工程师审定。
(十二)经审查后的地测资料,报告要进行编号登记注册入档,便于查找。
(十三)重要地测资料及报告还应交上级主管部门进行审查备案。
(十四)未经审批的地测资料,不准交生产部门使用。
目录一、部室岗位责任制 (1)1、地测部岗位责任制 (1)2、地测部业务保安制度 (2)3、地测部部长岗位责任制 (3)4、生产安全联系制度 (4)5、地测工作质量、事故分析制度 (6)6、资料定期分析、保管、提供制度 (6)7、仪器设备、工具保管使用制度 (7)8、地测资料、技术报告的审批制度 (9)9、水害隐患排查、分析、预报跟踪管理检查制度 (11)二、地质水文人员岗位责任制 (12)10、地质工程师岗位责任制 (12)11、水文地质工程师岗位责任制 (13)12、地质技师岗位责任制 (14)13、地质助理工程师岗位责任制 (15)14、水文地质助理工程师岗位责任制 (15)15、地质技术员岗位责任制 (16)16、探煤厚工岗位责任制 (16)17、地质工岗位责任制 (17)18、水文地质工岗位责任制 (17)19、水位监测工(微机操作工)岗位责任制 (18)三、测量人员岗位责任制 (18)20、测量高级工程师岗位责任制 (18)21、测量工程师岗位责任制 (19)22、测量技师岗位责任制 (21)23、测量助理工程师岗位责任制 (21)24、测量技术员岗位责任制 (22)25、测工岗位责任制 (22)26、绘图员的岗位责任制 (23)27、储量管理员岗位责任制 (23)一、部室岗位责任制1、地测部岗位责任制(1)负责矿井地质、水文地质、矿山测量及开采工程地质、瓦斯地质工作的观测、资料收集、整理、编图与研究,按时、按质、按量上报有关资料、报告、地质说明书,保证矿井水平和采区的正常接替。
(2)负责编写矿井防治水计划,进行年度、月水文地质预报,负责研究和查明矿井地质构造,煤层赋存条件,掌握地下水动态规律,协助采区解决影响生产建设中的疑难问题。
(3)负责全矿井上下测量管理工作,搞好矿井控制系统测量、地形图测绘以及全矿性的工程测量工作,经常审查中腰线的标定正确性。
(4)组织开展地表和岩移观测工作,审查新取得各种参数和煤柱留设的正确性,提供三下压煤、村庄搬迁的技术资料。
测量资料、技术报告审批制度1、在进行重要贯通测量工程以及3000m以上的贯通工程前,地测防治水科应按《煤矿测量规程》要求,编制贯通测量设计书,经矿总工程师审查,报公司有关部门审批,按审批后的设计实施。
2、在测量施工前,应熟悉经矿总工程师审定签字的设计图纸,验算与测量有关的数据,核对几何关系,否则不能进行测量。
3、各项重要工程测量方案、重要贯通误差计算等由地测防治水科长、地测副总及总工程师审核后方可组织实施;重要工程测量技术总结及成果具体由地测防治水科长审核,由地测副总和总工程师审批。
4、井下巷道的开口、贯通、中腰线放样、停掘等通知单由测量组按规定编制,经地测防治水科长审核,报地测副总和总工程师审查后,方可下发至技术科、安监科、机电科、通风科、调度室及掘进队组等有关单位执行。
5、凡重大测量工程,如地面控制网测量、地表岩移观测工程、大型贯通测量等,均需编制设计方案,经地测防治水科长、地测副总和矿总工程师审核,并报公司地测部及总工程师批准后方可实施。
工程完工后必须提交成果资料、图纸。
6、贯通巷道掘进过程中,地测人员要及时进行测量填图,当炮掘贯通巷道相距不少于20m(综掘50m)前,要在现场准确标出明显的贯通距离起点及对方巷道贯通点的具体位置,并编制贯通通知单,及时下发至技术科、安监科、机电科、通风科、调度室、掘进队组及各分管领导,以便采取安全措施。
7、巷道在掘进过程中,如遇相互间空间最短距离小于15米或有老巷、老空等情况时,地测部门应严格按照规程要求,提前书面报告地测副总和矿总工程师,以便采取安全措施。
8、井田技术边界、井巷、地面建筑物保护煤柱线、回采工作面停采线等报矿总工程师审定后,由地测人员标在采掘工程平面图及其它日常施工图上。
9、由地测人员失误造成工程质量、人员安全及仪器损坏等重大事故时,地测防治水科必须及时将发生事故的地点、时间、性质和原因,以书面形式报地测副总和矿总工程师审查。
编订:__________________
单位:__________________
时间:__________________
地测资料、技术报告审批
制度(正式)
Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-4631-66 地测资料、技术报告审批制度(正
式)
使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1、地质、测量工作计划、工程设计、报告、储量变化等,必须按有关规程规定,逐级审批。
2、防治水中心每年初应根据矿下达的生产计划和生产实际编制该年度地测工作计划,经总工程师批准后执行。
3、按照《煤矿地质工作规定》、《煤矿防治水规定》编制各类报告、并按期进行修编,逐级审批,必要时,上报省煤炭管理部门审批。
4、采掘工程设计施工前,按时提交由总工程师批准的地质说明书,并督促施工单位落实相关内容。
5、储量的转入、转出、注销、报损等,由地质测量科提供有关资料,经总工程师审查后,报矿及上级有关部门批准。
6、防治水中心地质人员在年初根据矿井实际情况负责编制该年度防治水工作计划,经总工程师批准后组织实施。
根据矿井建设,及时修订中长期防治水计划。
7、地面防洪工程、汛期防水、排水、放水、堵水、探水、截水的施工与实施计划、防治水工作总结、成果报告等防治水文件由总工程师组织编制,经矿长审批后执行,并报上级备案。
8、除井田边界煤柱以外的其它各类防水煤柱以及排、放、堵、探水的施工设计由防治水中心编制,经科长签字后报矿总工程师批准实施。
9、一般探放水设计和措施,报总工程师批准后实行。
特殊探放水工程设计报集团公司审批。
10、矿井年度、月度地质预报及季度“三量”、年度储量报表报总工程师批准后实行。
11、测量贯通通知单由各施工单位技术组提出,具体现场施测由地质测量科测量人员、监理、施工单位各自独立测量、计算,比对成果后,由施工单位逐
级审签通知单,经总工程师审批后及时下发施工队实行。
12、测量贯通设计,地表岩移观测设计、“三下”采煤方案、地面控制网测量方案必须经科长审核,报矿总工程师批准后,方可实施。
