桥梁连续箱梁施工工艺解析
- 格式:doc
- 大小:26.50 KB
- 文档页数:7
连续刚构桥箱梁施工工艺流程
连续刚构桥箱梁施工工艺流程:
①施工准备:完成高性能混凝土配合比试验,复核施工图纸,解决设计中存在的问题,选择并准备挂篮设备和其他施工机械。
②墩顶0号块施工:在桥墩顶部搭建支架或托架,进行0号块的混凝土浇筑,此部分通常作为后续悬臂施工的起点。
③悬臂施工准备:安装挂篮,进行挂篮的预压测试,确保挂篮系统的承载能力和稳定性。
④悬臂浇筑:使用挂篮进行箱梁的分段浇筑,每段浇筑完毕后移动挂篮至下一位置继续施工。
⑤预应力施工:在每段箱梁浇筑完成后,按照设计要求进行预应力筋的穿束和张拉,以增强结构的承载能力。
⑥纵向连续施工:待悬臂浇筑段达到一定长度后,进行纵向连续施工,即在悬臂端部进行合龙,形成连续的箱梁结构。
⑦体系转换:在箱梁合龙后,拆除临时支座,进行体系转换,使结构从T 形刚构转变为连续刚构或连续梁体系。
⑧边跨合龙:在主跨合龙后,进行边跨的合龙施工,确保全桥结构完整。
⑨桥面系施工:完成桥面板的铺设,包括防水层、沥青混凝土层等,以及栏杆、排水系统等附属设施的安装。
⑩伸缩缝安装:在桥面两端安装伸缩缝装置,以适应温度变化引起的桥梁伸缩。
⑪桥面铺装:进行桥面的最终铺装,确保行车安全和舒适。
⑫清理与验收:施工完成后,清理现场,进行质量检验和工程验收,确保符合设计和规范要求。
预应力混凝土连续箱梁深埋锚施工工法预应力混凝土连续箱梁深埋锚施工工法一、前言预应力混凝土连续箱梁深埋锚施工工法是一种常用的桥梁施工工法,其通过预先施加预应力使混凝土在工作过程中达到一定的内应力,进而提高了桥梁的承载能力和使用寿命。
下面将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析,并结合具体的工程实例进行说明。
二、工法特点预应力混凝土连续箱梁深埋锚施工工法具有以下几个特点:1. 结构简单,施工工艺成熟稳定,适用范围广。
2. 预应力锚具的设置使得连续箱梁具有较大的变形能力和较小的裂缝,提高了结构的安全性和稳定性。
3. 梁体截面尺寸小,对原料和施工条件的要求相对较低。
4. 施工过程中,可以根据需要调整预应力的大小和分布,以满足不同工程要求。
5. 施工速度快,工期短,节约了人力、物力资源。
三、适应范围预应力混凝土连续箱梁深埋锚施工工法适用于梁跨小于60米、梁深小于2.5米,并且要求该桥梁具有较大的变形能力和较小的裂缝的情况下。
四、工艺原理预应力混凝土连续箱梁深埋锚施工工法基于以下原理:通过在混凝土中施加预应力,使混凝土在工作过程中达到一定的内应力,从而提高桥梁的承载能力和使用寿命。
具体的施工工艺和实际工程之间的联系是通过预先计算桥梁的受力情况,确定预应力的大小和分布,并设计良好的锚固装置来实现的。
五、施工工艺预应力混凝土连续箱梁深埋锚施工工法主要包括以下几个施工阶段:1. 基础施工:包括基础的开挖、回填和配筋等工作。
2. 模板安装:根据设计要求安装模板系统,确保连续箱梁的准确施工。
3. 预应力锚具安装:根据设计要求,安装预应力锚具和锚具支座。
4. 钢筋绑扎:按照设计要求,进行钢筋的绑扎和支撑。
5. 混凝土浇筑:进行混凝土的配制和浇筑。
6. 预应力张拉:根据设计要求,进行预应力张拉,使混凝土达到预定的内应力。
7. 桥梁保护:对施工后的桥梁进行保护和养护。
解析预应力桥梁现浇连续箱梁施工工艺摘要:预应力混凝土连续梁桥工艺是针对桥梁施工研发出来的新型工艺,其不仅具有刚度非常强的优点,而且表面十分平整,养护和维修过程中也非常方便。
所以说连续箱桥梁体系已经取代了很多桥型,成为了预应力混凝土中非常常见的类型之一。
关键词:预应力桥梁;现浇连续箱梁;施工工艺一施工准备阶段的预应力现浇连续箱梁技术施工要点分析1.地基处理机预置工艺连续箱梁工程的施工需要先将工程的地基进行清洁化处理,清除地基中的地表杂物,为工程开工提供良好的开端准备。
箱梁结构的地基还具有一定的平整度标准。
在地基处理中可能会用到平地机将地基地表推平,为工程中横向排水系统的预置作好准备。
地基的排水坡应该具有一定的坡度规格,保证积水能够及时排除干净。
箱梁结构工程的地基处理工序中还要将原地基地表向下翻约20cm左右,并在翻出的新土中添加约5%左右的消石灰,再用旋耕机将土与消石灰混合拌匀,再用压路机将混合基层压平。
地基处理环节需要保证基层的密实度不低于93 %,基层压实后还要用进行基层的砂浆封面,增加基层的承载力,以避免水体侵蚀消含有石灰成分的灰土基层,影响工程结构的稳定性。
在基层处理环节还需预置支架垫块,并在基层夯实过程中稳定支架垫块,为支架的预置稳定作准备,其中支架预置垫块的多用10 x 30 x 30立方厘米的规格,而且现阶段的连续箱梁工程标号为C25。
2支架预置工艺支架预置首先是进行支架的搭设,支架搭设前先将施工现场的杂物清理干净,并在预置支架的位置进行支架放线与定位作业。
在支架安装前还需要进行支架上部分关键钢管及扣件的检查,确保支架的稳定性能。
支架的预置需要先进行支架的组装。
连续箱梁结构的支架组装要先预置纵向的扫地立杆,在安装横向的制作杆件,立向杆件安装完毕后还需安装斜向的杆件,并在杆件的搭扣处将各连接杆件扣紧。
支架的安装还有一定的方法工艺,即杆件的组装必须一层或两层向着统一方向,也可以在安装中采用从中间向两边推进的顺序,进行杆件的合拢组装。

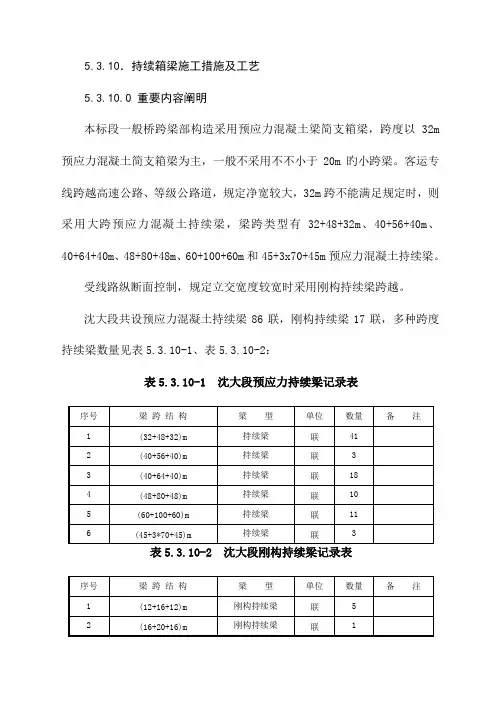

5.3.10.持续箱梁施工措施及工艺5.3.10.0 重要内容阐明本标段一般桥跨梁部构造采用预应力混凝土梁简支箱梁,跨度以32m 预应力混凝土简支箱梁为主,一般不采用不不小于20m旳小跨梁。
客运专线跨越高速公路、等级公路道,规定净宽较大,32m跨不能满足规定时,则采用大跨预应力混凝土持续梁,梁跨类型有32+48+32m、40+56+40m、40+64+40m、48+80+48m、60+100+60m和45+3x70+45m预应力混凝土持续梁。
受线路纵断面控制,规定立交宽度较宽时采用刚构持续梁跨越。
沈大段共设预应力混凝土持续梁86联,刚构持续梁17联,多种跨度持续梁数量见表5.3.10-1、表5.3.10-2:表5.3.10-1 沈大段预应力持续梁记录表5.3.10.1.1中小跨度持续梁一般采用现浇法施工。
现浇施工需要桥位立模、浇注混凝土,一般有满堂支架法和移动支架法。
满堂支架法因支架直接置于地基上,因此只合用于低桥(桥梁高度不不小于15m)、地基条件很好,支架变形轻易控制旳状况,否则要进行复杂旳支架预压和地基处理,导致施工成本旳抬高。
对于满布脚手现浇,对施工机具规定简朴,易于实行,运用满布支架法现浇,支架基础底部平整压实后,做混凝土整体支架基础,用碗扣式脚手架搭设满布支架,持续梁箱梁整体浇注前,进行支架预压、设置预留拱度和沉落量。
其脚手架旳地基处理规定较为严格,其施工周期为40天一孔,但对无法断道旳立交道路不合用。
施工中应当注意:a.搭设支架所用旳钢构件应符合国家有关部门旳有关原则和规定。
支架构造应具有足够旳承载力和整体稳定性:对支架旳承载力和稳定性必须进行检算。
b.支架基础必须具有足够承载力,不得出现不均匀沉降。
同步须做好地面旳排水处理,设置排水沟。
c.支架宜采用等载预压消除部分变形,观测沉落量。
支架法施工应预留施工预拱度,保证梁体线型符合设计规定。
d.支架安装结束,经检查符合设计规定后,方可进行底模板安装。
箱梁先简支后连续施工工法摘要:箱梁是公路、铁路等桥梁工程中常用的结构形式之一。
在施工过程中,为了提高施工效率和降低成本,一种被广泛采用的工法就是箱梁先简支后连续施工工法。
本文将详细介绍箱梁先简支后连续施工工法的原理、步骤以及其在实际工程中的应用。
1. 简支与连续施工的概念简支施工是指在梁体两侧设置上下两个简支点,其中简支点上部可通过支撑梁或施工架实现,施工过程中梁体两端自由伸缩,并最终完成简支梁的承载工作。
简支施工的优点是施工过程简单、造价低廉。
然而,简支梁在使用过程中存在一定的缺陷,如梁体质量难以保证、振动问题等。
连续施工是指在梁体两侧设置多个固定支点,以实现梁体的连续性施工。
连续施工的优点是可以保证梁体在使用过程中的稳定性和承载能力,但施工过程较为复杂且造价较高。
2. 简支与连续施工的结合为了综合利用简支施工和连续施工的优点,提高施工效率和降低成本,箱梁先简支后连续施工工法应运而生。
具体步骤如下:(1)简支施工阶段:在施工现场设置简支点,包括上部简支点和下部简支点。
上部简支点通常通过支撑梁或施工架实现,用以支撑梁体在施工过程中的自由伸缩,而下部简支点则用于固定梁体。
(2)箱梁制作与调整:在简支阶段完成后,开始进行箱梁的制作。
制作过程中需要严格控制梁体的宽度、高度和长度,以确保箱梁的质量和准确度。
同时,还需要进行梁体的调整,以适应实际工程需求。
(3)连续施工阶段:完成箱梁制作和调整后,开始进行连续施工。
连续施工过程中,利用连续点灌浆技术将箱梁衔接起来,形成整体结构。
同时,还需要采取相应的支撑措施,保证梁体在施工过程中的稳定性。
3. 箱梁先简支后连续施工工法的应用。

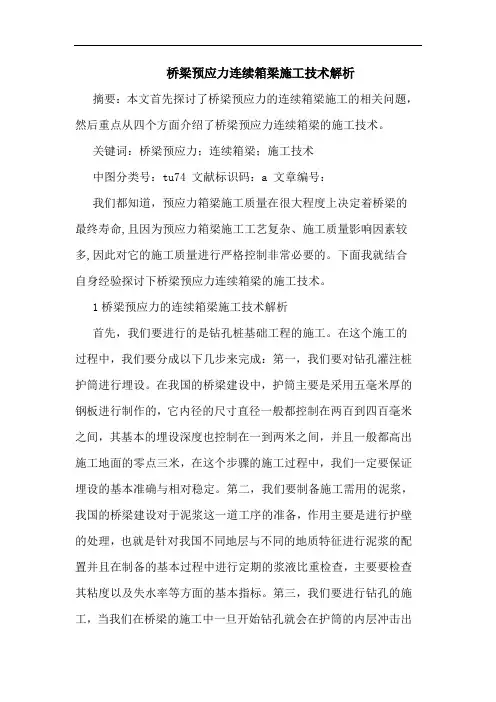

桥梁预应力连续箱梁施工技术解析摘要:本文首先探讨了桥梁预应力的连续箱梁施工的相关问题,然后重点从四个方面介绍了桥梁预应力连续箱梁的施工技术。
关键词:桥梁预应力;连续箱梁;施工技术中图分类号:tu74 文献标识码:a 文章编号:我们都知道,预应力箱梁施工质量在很大程度上决定着桥梁的最终寿命,且因为预应力箱梁施工工艺复杂、施工质量影响因素较多,因此对它的施工质量进行严格控制非常必要的。
下面我就结合自身经验探讨下桥梁预应力连续箱梁的施工技术。
1桥梁预应力的连续箱梁施工技术解析首先,我们要进行的是钻孔桩基础工程的施工。
在这个施工的过程中,我们要分成以下几步来完成:第一,我们要对钻孔灌注桩护筒进行埋设。
在我国的桥梁建设中,护筒主要是采用五毫米厚的钢板进行制作的,它内径的尺寸直径一般都控制在两百到四百毫米之间,其基本的埋设深度也控制在一到两米之间,并且一般都高出施工地面的零点三米,在这个步骤的施工过程中,我们一定要保证埋设的基本准确与相对稳定。
第二,我们要制备施工需用的泥浆,我国的桥梁建设对于泥浆这一道工序的准备,作用主要是进行护壁的处理,也就是针对我国不同地层与不同的地质特征进行泥浆的配置并且在制备的基本过程中进行定期的浆液比重检查,主要要检查其粘度以及失水率等方面的基本指标。
第三,我们要进行钻孔的施工,当我们在桥梁的施工中一旦开始钻孔就会在护筒的内层冲击出不同稠度的泥浆,我们这时一般都可以尝试着开动相关的泥浆泵使其进行基本的循环处理,等到泥浆完全均匀之后我们就将使用的机器调至抵挡进行慢速的钻进,最终达到使得我们的护筒脚处有相对比较牢固的泥皮护壁,然后,我们就可以采用比较正常的速度进行钻进处理。
第四,我们要进行的工序是清渣,清渣主要是通过让泥浆充分循环的方式进行的。
第五,我们要进行第一次的清孔处理,所谓的清孔就是使我们钻孔孔底的沉渣以及泥浆的基本稠度包括泥浆中的含渣量都尽可能符合我们设计的基本质量要求,让我们为泥浆灌注一定的混凝土创造出良好的条件时,我们就可以放心的按照图纸的相关要求进行施工处理。
箱梁施工工艺.

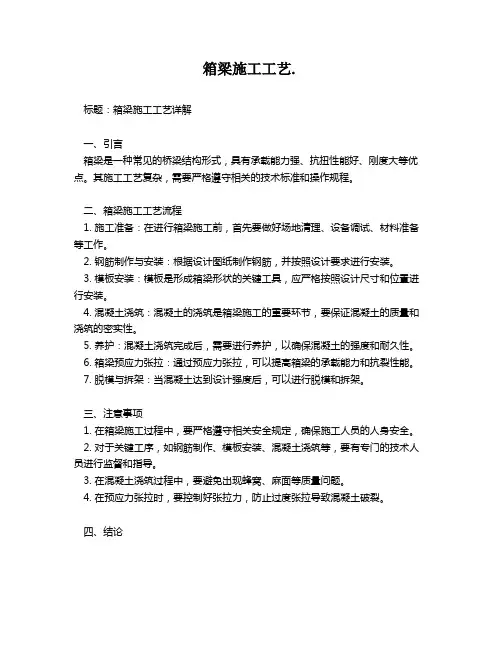

标题:箱梁施工工艺详解
一、引言
箱梁是一种常见的桥梁结构形式,具有承载能力强、抗扭性能好、刚度大等优点。
其施工工艺复杂,需要严格遵守相关的技术标准和操作规程。
二、箱梁施工工艺流程
1. 施工准备:在进行箱梁施工前,首先要做好场地清理、设备调试、材料准备等工作。
2. 钢筋制作与安装:根据设计图纸制作钢筋,并按照设计要求进行安装。
3. 模板安装:模板是形成箱梁形状的关键工具,应严格按照设计尺寸和位置进行安装。
4. 混凝土浇筑:混凝土的浇筑是箱梁施工的重要环节,要保证混凝土的质量和浇筑的密实性。
5. 养护:混凝土浇筑完成后,需要进行养护,以确保混凝土的强度和耐久性。
6. 箱梁预应力张拉:通过预应力张拉,可以提高箱梁的承载能力和抗裂性能。
7. 脱模与拆架:当混凝土达到设计强度后,可以进行脱模和拆架。
三、注意事项
1. 在箱梁施工过程中,要严格遵守相关安全规定,确保施工人员的人身安全。
2. 对于关键工序,如钢筋制作、模板安装、混凝土浇筑等,要有专门的技术人员进行监督和指导。
3. 在混凝土浇筑过程中,要避免出现蜂窝、麻面等质量问题。
4. 在预应力张拉时,要控制好张拉力,防止过度张拉导致混凝土破裂。
四、结论
箱梁施工是一项复杂的工程,需要有丰富的经验和专业的技术。
只有严格执行施工工艺流程,才能确保箱梁的质量和安全性。
同时,我们也要不断提高施工技术水平,以适应日益增长的工程建设需求。
预应力混凝土连续箱梁深埋锚施工工法预应力混凝土连续箱梁深埋锚施工工法一、前言预应力混凝土连续箱梁深埋锚施工工法是一种常用于桥梁建设的先进施工工艺。
它通过预应力技术将箱梁的上、下拱肋连接为一个整体,并通过深埋锚固点来实现梁体的承载功能。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点预应力混凝土连续箱梁深埋锚施工工法具有以下特点:1. 结构简洁:箱梁上、下拱肋通过预应力技术连接,形成稳定的整体结构。
2. 承载能力强:深埋锚施工使梁体能够承受大荷载,具有良好的承载能力和抗震性能。
3. 施工周期短:采用模块化设计和工厂化生产,加速施工进度,减少工期。
4. 耐久性高:预应力混凝土具有较高的耐久性,能够延长桥梁的使用寿命。
5. 施工质量可控:采用专业设备和技术手段,提高施工质量,确保结构的稳定性和安全性。
三、适应范围预应力混凝土连续箱梁深埋锚施工工法适用于各类桥梁建设,尤其适用于大跨度桥梁、高速公路桥梁、高铁桥梁等。
它不仅能够满足桥梁对承载能力和耐久性的要求,还能够满足施工周期的限制,提高工程进度。
四、工艺原理预应力混凝土连续箱梁深埋锚施工工法的工艺原理主要包括两个方面:施工工法与实际工程之间的联系和采取的技术措施。
1. 施工工法与实际工程之间的联系:通过预应力技术将箱梁的上、下拱肋连接为一个整体,通过深埋锚施工来确保梁体的稳定性和可承载能力。
2. 采取的技术措施:在施工过程中,采用精确的测量和调整技术,确保箱梁的几何形状和轴线的准确度;采用先进的模板和模具技术,保证梁体的外形和表面质量;采用专业的预应力技术,通过张拉和锚固钢束来实现梁体的预应力。
五、施工工艺预应力混凝土连续箱梁深埋锚施工工法的施工工艺包括以下几个阶段:1. 箱梁模板的制作和安装:根据设计要求,制作箱梁的模板,并进行精确的安装和调整。
2.钢筋的布置和焊接:根据设计要求,进行钢筋的布置并进行焊接处理,确保梁体的受力和稳定性。
桥梁箱梁施工技术桥梁箱梁施工技术桥梁是公路、铁路、水路等交通运输线路中必不可少的设施之一。
桥梁通常由桥墩、桥台和梁体三部分组成。
梁体是桥梁的承载部分,承受来自车辆、人员和自然力的负荷。
目前,在桥梁建设中,箱梁结构被广泛采用。
它具有体积小、强度高、成型容易、使用寿命长等特点。
本文将介绍桥梁箱梁施工技术。
一、施工工艺:1、作业现场的准备在施工前,要对作业现场进行评估,评估过程中要注意以下因素:- 现场的交通条件;- 是否有足够的空间进行作业;- 是否会影响到周围环境。
评估完现场情况后,需要对现场进行准备,包括清理、平整地面等等。
2、箱梁的制作箱梁的制作需要按照图纸要求进行,包括链接板、芯墙板、底板、楔形板和预应力筋的制作。
制作过程中,需要注意以下细节:- 细心测量和精确切割板材;- 孔位和孔深度的要求;- 箱梁材料的保存条件。
3、箱梁的安装箱梁安装时需要用起重设备将箱梁吊装至跨径仪器的测量点平台上,进行横向、纵向调整,然后将梁体逐步拼装。
在拼装过程中,需要注意以下事项:- 箱梁的拼缝应该放置在较短的跨径中,以减少焊接厚度;- 箱梁的拼口处要进行预埋件的铺设,并用卡子将接缝固定;- 贴合垫板要符合规范。
4、预应力预应力过程中,主要工作是钢筋的张紧和注浆。
在这个过程中,需要注意以下操作要点:- 实验室要求每盘钢筋张拉力和预标准不得超过10%;- 钢筋张紧要按制定的张紧次序进行;- 注浆要保证箱梁内浆体的均匀分布。
5、加固加固是箱梁的最后施工工序。
主要是考虑透水、透气、抗老化、耐水性和耐候性等因素。
加固材料的选用要符合规范,并进行专业操作。
二、安全注意事项:桥梁箱梁施工过程中有许多复杂的环节和危险的因素,需要采取以下安全措施:1、一定要仔细查看脚手架和担架的情况;2、在箱梁施工时,要注意当地天气和路况,及时搭好安全栏杆;3、在吊箱梁时,一定要注意起重机械的安全;4、在焊接过程中要采取必要的防火措施。
总之,桥梁箱梁施工技术需要经验丰富的专业人员进行操作,这样才能确保施工过程的顺利进行和质量的保障。
现浇连续箱梁施工工艺浅述1工程概况某工程大桥全长为244.1 m,主桥结构为现浇斜腹板预应力混凝士连续箱梁,桥面连续,边跨是预应力的混凝土简支空心板,箱梁在竖曲线的顶端。
桥梁下部的结构主桥为独柱式墩身,钻孔灌注桩嵌岩基础,U型的桥台,引桥为T型墩。
2施工工艺流程2.1地基的处理及加固在施工前期,为了提高整体承载力,保证支撑箱梁支架的基础坚固,需要对地基进行加固处理。
首先进行地面加固处理,可选用大粒岩碴或者石屑填筑在下层,然后用压路机将其压实,然后按照路基的填筑标准进行填筑,填筑完毕,浇筑大约20公分厚的水泥混凝土,为了防止混凝土开裂,还要进行及时养生;第二是安置好地表面的排水系统,以免给后期的施工造成困难。
2.2支架的施工(1)支架的搭设当前的桥梁支架施工中,最常见的箱梁支架方式是碗扣式支架和门式支架。
这两种支架一般搭设比较方便,拼装比较灵活,受力也比较均匀。
所以这两种支架搭设方式也最常运用到箱梁桥梁的建设中。
根据本工程的资料,得知桥梁的地面标高在+3.39m~4.77m之间,箱梁的顶板底标高在+18.864m~22.407m,因此计算出支架搭设的高度大概在12.5m~18m之间。
大部分区域运用碗扣式搭设支架,但有部分区域需要采用钢管扣件式搭建支架。
(2)支架的预压进行了支架的搭设之后,还要对这种支架的拼装方案进行验证,一方面可以检验其安全性和稳定性;另一方面可以消除其非弹性变形的可能性,还可消除搭设了支架后造成的支架的沉降量以及地基的沉降量。
通常对支架进行预压加载是在铺设底膜之前。
加载预压采用钢筋作为配重,一般的设计标准要求的加载重量为梁体自身重量的80%,加载预压的过程为10分钟,在这个过程测量桥体的沉降量,同时可以确定整体支架的单行变形值及支架的沉降具体数值,根据这些数值,在进行箱梁底板安装时,具有很重要的参考意义。
试压结果可以证明:支架的设计方案合理可行,弹性变形保持在4mm之内。
2.3模板制作安装及其预埋件的施工(1)模板的制作与安装通常箱梁模板有内模板、底模板和侧模板三类。
连续箱梁一次性整体浇筑施工工法连续箱梁一次性整体浇筑施工工法一、前言连续箱梁一次性整体浇筑施工工法是一种将多个箱梁连接在一起、一次性浇筑的施工方法。
该工法具有高效、质量可控、节约成本等特点,在桥梁工程中得到广泛应用。
二、工法特点1. 高效:采用一次性整体浇筑的方式,节约了施工时间,提高了施工效率。
2. 质量可控:由于连续浇筑,确保了整体梁的连接牢固,减少了接缝处的缺陷。
3. 节约成本:减少了模板的使用,节约了材料和人力成本。
4. 施工便捷:无需进行分段施工,减少了梁间跨线的调整,降低了施工难度。
5. 结构合理:对于边跨或斜交桥梁,采用该工法可以更好地满足结构布置要求。
三、适应范围连续箱梁一次性整体浇筑施工工法适用于中小跨度的公路、铁路桥梁,特别适用于有限工地空间的现场施工。
四、工艺原理该工法采取预制箱梁与现场浇筑箱梁相结合的施工方式。
先将预制的箱梁吊装到桥墩上,然后利用临时支撑或主体钢支撑将各个箱梁连接在一起形成连续梁的整体。
再进行现场施工,一次性将整个连续梁进行浇筑,保证整体梁体的连接牢固。
五、施工工艺1. 模板搭设:依据设计要求,搭设箱梁的专用模板。
2. 预制箱梁吊装:将预制好的箱梁吊装到桥墩上,并利用临时支撑或主体钢支撑将箱梁连接在一起。
3. 现浇梁底板施工:在连接好的箱梁上进行梁底板的现浇施工,采用混凝土浇筑机械进行均匀浇筑。
4. 现浇梁侧墙施工:在梁底板施工完成后,进行梁侧墙的现浇施工,确保梁体的整体性。
5. 合拢接缝处理:在梁底板和侧墙浇筑完成后,对梁体的合拢接缝进行处理,提高梁体连接的牢固性。
6. 养护和拆模:浇筑完成后,进行适当的养护时间,待混凝土达到强度要求后,拆除模板。
六、劳动组织施工过程中需要合理组织施工人员,确定各岗位职责和施工任务,确保施工进度和质量。
七、机具设备 1. 吊装机具:用于吊装箱梁,包括起重机、吊车等。
2. 支撑设备:用于支撑箱梁,包括临时支撑、主体钢支撑等。
桥梁连续箱梁施工工艺解析桥梁连续箱梁施工工艺解析摘要:随着社会经济的开展以及科学技术的突飞猛进,为了缓解公路的运输力以及提高公路的畅通性,渐渐开发了各种地下交通以及立交桥等形式的交通道路,不仅缓解了交通的运输压力,而且还为人们带来了较大的方便。
随着道路交通的快速开展,其工程建设施工技术也在不断的提高中。
目前桥梁工程中应用最广泛的施工技术是连续箱梁施工,由于其优势大大提高了公路桥梁的质量,因此,被广泛地应用于桥梁工程施工中,为人们的生活带来了较大的方便。
关键词:桥梁连续箱梁施工中图分类号:U445 文献标识码:A 文章编号:1674-098X07-0000-00本文结合道路立交桥来分析桥梁连续箱梁施工工艺。
连续箱梁是桥梁施工工程的重要工程之一,因此,对其技术以及工艺进行分析、探讨将对道路建设有着重要的意义,为进一步提高公路以及高桥等桥梁连续箱梁施工技术的水平有着重要的指导意义。
一、关于箱梁混凝土浇筑工艺的分析在大型桥梁混凝土施工中,一般都会应用连续箱梁施工工艺,但是为了防止其因为产生水热升温的反响而产生的施工冷缝,保障其施工质量,因此,对其浇筑的时候需要进行分次浇筑来实现:第一次浇筑的施工工序,首先需要在底板、模板、横梁安装钢筋;其次,安装腹板以及底板波纹管管道;第三,将外侧模板安装到翼板底部,而将内模板安装在腹板下倒角接头处;第四,为防止出现施工冷缝,那么需要在进行第二工序的桥台端开始浇筑,并采用吊车将混凝土浆从两端向桥中间浇筑。
第二次浇筑的施工工序如下:首先对混凝土外表进行打毛,并将混凝土的水泥浆冲洗干净;其次,将内模至倒角度;第三,采用吊车进行提升混凝土浆,这种施工工序是为了使顶板钢筋能够更好地安装。
第三次浇筑的施工工序如下:首先将混凝土的外表进行打毛处理,然后将模板外表的水泥浆冲洗干净;其次,将箱梁顶板内模以及翼板外模进行安装;第三,对箱梁顶板、翼板、桥面预埋以及防撞护栏等进行安装钢筋;第四,将箱梁顶板进行安装管道以及钢绞线,同时安装锚垫板;第五,进行第三次混凝土浇筑。
桥梁工程采用现浇连续箱梁结构的施工工艺与技术摘要:在目前的桥梁工程施工中,现浇连续箱梁由于整体性好、刚度大、线形美观等诸多优点而被很多桥梁设计师看好,已经越来越广泛的应用到道路建设中。
但是在现浇连续箱梁如此受欢迎的同时,也存在着一些缺点,比如由于施工工艺复杂以及对相关的技术要求高而导致的质量问题就是必须要密切关注的问题。
本文通过对桥梁工程中所采用的现浇连续箱梁结构的施工工艺与技术进行分析,结合多种原来来分析现浇连续箱梁的优缺点,从而使工程不断完善,保证桥梁的质量。
关键词:桥梁工程;现浇连续箱梁;施工工艺随着交通越来越发达,桥梁的建设起到了很大的作用,但也有一部分桥梁的质量并不理想,由于桥梁质量问题而引起的意外也有出现。
这就导致政府对桥梁的质量越来越重视,现浇连续箱梁凭借了自身的诸多优点,被许多设计师应用到桥梁施工中,施工工艺和技术也得到了完美的展现。
但是,在如此多的优势下,现浇连续箱梁还是存在着相应的缺点,设计者在未来的时间里要不断对此进行完善。
一、桥梁现浇连续箱梁结构施工工艺(一)模板安装施工技术在模板安装施工之前,要对所需的材料进行仔细的检查。
以免使用了有问题的材料而影响了工程的质量。
这些材料主要包括板面、模板的接口处以及模板连接处的端部和底部、焊缝处都应该进行仔细的检查,如有问题,要及时进行修整。
模板安装主要分为底模板、侧模板和翼缘板模板以及箱室模板三种。
为了使桥梁的质量得到保障,以上每一部分都要进行严格的施工。
1、底模板底模板的选材最好是选用强度高的竹胶板,厚度适选择在1.5cm,模板的分块、尺寸等等都要按照施工图纸严格要求。
如有特殊情况,必须需要改动,也需要设计师同意才行。
为了保证箱梁的线型和顺直度,外模与内模的选择最好使用大块拼装式定型钢模和木模的组合。
在安装前,要对模板进行全面涂刷脱模剂,使模板的表面光滑。
然后对底模板进行铺设,进行平面放样。
底模板的标高要严格要求,如果标高不符合要求,应及时调整。
桥梁连续箱梁施工工艺解析
摘要:现浇连续箱梁施工采用整体一次性浇筑,不仅工艺先进,而且大大的提高了制梁的效率。
本文以某高速公路桥梁介绍了现浇连续箱梁施工工序,并对连续箱梁桥施工中的预应力体系进行了探讨,以其为相关人员提供借鉴。
关键词:桥梁连续箱梁施工预应力体系
中图分类号:k928.78 文献标识码:a 文章编号:
正文:
1工程概况
某高速公路是国家高速公路网规划“7918”高速公路网中的东西横一线。
我合同段主要承担三道互通大桥的施工,本工程上部结构为现浇预应力钢筋砼连续箱梁,共计29联,分别跨越地方铁路、国道以及一条河流。
2现浇连续箱梁施工
现浇连续箱梁施工工序为;地基处理→支架搭设→支架预压、调整→铺设底模、侧模、翼板底模→底板钢筋加工及纵横梁钢筋加工安装→波纹管埋设、定位、穿钢铰线→浇筑首次混凝土底板及纵横梁→混凝土表面清理养生→调整翼缘板底模→翼板及顶板钢筋加
工安装→浇筑二次混凝土→混凝土养生→预应力张拉→孔道压浆
→拆支架、模板。
2.1进场材料的检验首先要从源头控制,对进场的材料进行检查,尤其是脚手架的检查,包括直径、壁厚,有无损伤、变形、裂纹等,
因为以上指标都对杆件的强度有着直接的影响;底模、侧模所用的木材、板材进行检查,包括外型尺寸、内在质量。
(关于混凝土的原材这里就不讲了)
2.2地基处理现浇连续箱梁的地基处理应根据所要承受荷载的大小,通过计算来确定和选择方案,计算所选用的荷载应考虑钢筋混凝土箱梁自重、支架模板自重和施工过程中的人员荷载和其它偶然荷载。
地基处理达到承载力后,还要考虑排水问题,防止雨水浸泡。
2.3支架搭设现浇连续箱梁支架类型的选择,要根据施工的现有周转材料储备情况、地形情况、支架的支撑高度、材料的综合利用率和资金的投入等因素来综合考虑。
对于地形平坦、支撑高度不高(15m以下)的现浇连续箱梁施工宜选用满堂支架施工;对于跨越公路、铁路的现浇连续箱梁施工选用工字钢、钢管施工。
施工过程中注意以下几点:
1)检查支架下基础垫木是否与地面充分接触,有无空隙,铺设垫木前,地基表面要用砂找平,底托要与垫木充分接触。
2)检查所有连接扣件是否到位、扣紧,松动的要用锤敲紧。
扣件部位是受力集中点,极易出现问题。
3)检查顶托与受力方木之间接触面是否完全,是否同心,防止出现偏载。
4)检查顶拖、底托的外露长度,防止外露过长不稳定。
5)检查各杆件是否横平竖直,其间距是否符合要求,保证受力稳定。
2.4预压及沉降观测支架的预压是现浇连续箱梁施工必不可少的,预压目的是检查支架体系在有效荷载作用下的弹性与非弹性变形值,验证支架系统可靠度,为支架搭设及预拱度设置提供指导数据。
现浇连续箱梁在支架搭设完毕、底模铺设完成后,在底模上按要求布设沉降观测点;在沉降观测点布设完成后,对底模标高进行一次精调整,并预留1—2cm的预留沉降量;在底模标高调整完成后,对沉降观测点的标高进行测量记录,作为沉降观测计算的依据后,方可进行等载预压。
预压土的重量按钢筋混凝土箱梁总重量的100%(含施工荷载)进行采用分级加载、卸载,然后观测7 d,其荷载分布与现浇箱梁重量分布情况一致,并留出观测点的位置。
从加载开始每天早、晚对每个观测点各进行两次沉降观测,并作好记录,同时对每天的观测结果进行比较,待观测数据稳定(沉降稳定在5 mm以内)后方可卸载,卸载后应及时对观测点进行测量,并记录观测数据,作为回弹量的计算依据。
沉降观测完成后,根据预压前的观测数据、沉降稳定后的观测数据和卸载后的观测数据进行预留沉降量和预拱度计算,确定相应的预留沉降量,根据计算出的预留沉降量再对底模标高进行最终的精调整,使其满足施工的标高要求,并保证其良好的线型。
2.5安装腹板和翼缘板模板
现浇连续箱梁腹板和翼缘板的模板安装好坏直接影响到箱梁混
凝土的外观质量,模板可以采用国标竹胶板(厚度不小于1.2 cm)进行拼装。
竹胶板其可塑性强、安装方便、轻巧,尤其适用于各种曲线半径的现浇连续箱梁施工。
无论采用何种模板,必须保证梁体线型的平顺、流畅。
2.6钢筋绑扎和预应力设置
模板安装完成,将底板冲洗干净后方可进行钢筋绑扎施工。
钢绞线下料采用砂轮锯进行切割,并对每根钢绞线的两端都进行编号。
编束时,逐根理顺,防止相互缠绕,每隔1m绑扎一道20#铁丝,铁丝头弯进钢丝束里,编好的钢束编号堆放在方木支垫上,并予以覆盖。
2.7内模安装及加固在底腹板钢筋绑扎完成后即可进行内模安装,考虑到内膜的合理周转、装拆方便和降低成本,充分重视内模的制作质量,内模的刚度要符合要求,内模可以采用20mm松木板现场制作,横断面骨架采用角钢和方钢管制作成可调式骨架。
2.8底腹板混凝土浇注及养护砼浇筑前必须经试验人员现场检查,控制好浇筑混凝土坍落度。
混凝土的浇注应遵守“由低端向高端浇筑。
并由低向高推进,先灌注根部后浇注梁端,两腹向中对称浇注砼”的顺序,采用斜层法先浇腹板后铺底板混凝土
2.9预应力张拉和压浆待梁体混凝土达到设计强度的95%以上,且混凝土龄期不小于7天时,方可进行预应力张拉作业。
张拉使用的液压千斤顶和油泵必须进行标定。
张拉步骤为:0→10%张拉力→20%张拉力→100%张拉力(持荷2min锚固),根据伸长量确定是否
进行超张拉,超张拉的极值按6%控制。
为了防止预应力损失或预应力筋锈蚀,在张拉完成后应及时进行孔道压浆,以不超过24小时为宜。
3 预应力体系施工
3.1 施工注意事项
①除去锚垫板、喇叭口、钢绞线上的灰浆。
锚环、夹具必须清洁,不允许钢绞线、锚环、夹具上有浮锈、油污、混凝土等杂物。
②根据每批钢绞线的实际直径随时调整千斤顶限位板的限位尺寸,最标准的尺寸应使钢绞线只有夹片的牙痕而无刮痕。
③安装锚具时,锚环必须装在锚下垫板止口环内,工作锚环要对中,夹片均匀打紧并外露一致;千斤顶上的工具锚孔位与构件端部工作锚的孔位排列一致,以防钢绞线在千斤顶穿心孔内交叉;安装张拉设备时,做到孔道、锚环、千斤顶三对中。
④张拉前要空转油泵、千斤顶,至少两次。
并检查有无泄漏现象。
3.2 张拉伸长值校核、控制
预应力筋张拉时,实际伸长值与理论伸长值偏差控制在±6%范围以内,国内工程实践证明:只要在施工中精心操作,均能达到此设计要求。
当实测值与理论值之差超过±6%时,应根据其它同组预应力束张拉结果和结构对张拉力的灵敏度来判断是否采纳这一差值。
其实,实测值与理论值之差在±6%范围内,并不意味着张拉力的精确度就在±6%范围内,这是因为:①仪表的差异。
同样的仪表测量同样的张拉力会测出不同的结果。
②千斤顶内部摩擦力的变化。
③
预应力束在几何位置上的差异,及沿预应力束长度的拉应力分布实际值与假定值的差异。
④测量伸长值时的误差。
4 施加预应力施工中应解决的问题
4.1 断丝
4.1.1 造成断丝的原因
①预应力筋力学性能不合格②锚板喇叭筒、锚板、锚环及千斤顶不同心,造成偏拉,受力不均。
③采用高强钢丝做为预应力筋时,锚具夹片硬度不能太高,齿高也不能过大,这样稍有偏控就造成刻痕过深,容易发生断丝。
4.1.2 防止断丝的措施
①严格材料力学性能试胎。
强度相同。
延伸率差异较大的两批材料不能同束使用。
②在施工中应考虑锚垫板喇叭筒与波纹管的连接。
安装千斤顶应做到安正与垫板方向垂直。
4.2 滑丝
4.2.1 造成滑丝的原因
①锚环、夹片硬度不够或夹片齿过浅。
②钢束、夹片清理不彻底、有油、锈或杂物张拉时存在于夹片与钢束之间或夹片与锚环之间。
③安装夹片顶面不齐,顶面不齐也能造成滑丝。
④千斤顶张拉时回油过快也可能发生滑丝现象。
拆卸工具锚时剧烈震动也可能造成滑丝。
4.2.2防止的措施
①张拉前对钢束锚固部分、锚环、夹片进行彻底清理,安装夹片
时要保证爱露比粉相同,顶面平齐。
②根据所采用的钢束种类选用锚具。
当用高强钢丝时宜采用 xm 型锚具,因该锚具夹片没有偏转角,锚固方向为360度无间隙。
当采用钢绞线时则ovm型锚具较为适宜。
4.3施加预应力的操作要点
①张拉设备必须事先经过校验,并有校验报告结果。
校验报告结果应注明顶号、表号,给出顶力与油表的关系线。
②张拉控制程序应按设计要求进行。
③安装锚具及千斤顶是必须保证锚板、锚杯、千斤顶均在一条直线上。
在安装夹片时必须先检查钢绞线锚固部位及夹片卡是否清洁,合格后方可安装,安装时必须使夹片外漏部分平整,开缝均匀。
5结束语
现浇砼连续箱梁施工责任重大,无知者无畏,许多事故的发生,都是由于现场关键环节控制不严,疏忽大意造成的。
绥牡高速公路三道互通桥梁工程现浇预应力大体积钢筋混凝土连续箱梁施工中,经过不断地总结施工经验,取得了较好的效果,其施工经验可为今后类似工程施工提供借鉴。
【参考文献】
[1]杨建功.公路工程技术标准(jtg b01—2003)及配套规标准范、设计、施工手册.
[2]jtj 042- 2000公路桥涵施工技术规范.人民交通出版社.。
