室内分布工程建设主要流程和相关要求1. 室分主要流程1.1 设计会审流程室分设计方案对室分覆盖效果起着至关重要的作用。
室分设计方案审核应遵循分公司工程部门牵头组织、由网优中心负责技术方案审核的原则开展,以下是会审参考流程:流程活动说明责任人处理时限1.2监理相关流程室内分布监理工作对于解决分公司室分工程人员紧缺、做好项目中隐蔽工程的验收、保证工程质量有着极其关键的作用,在此梳理了质量控制监理工作流程以及主要材料工地接货验收、隐蔽工程、设计变更等关键监理工作流程,供各分公司在开展室分监理工作时参照:1.2.1 质量控制监理工作流程1.2.2 主要材料工地接货验收监理工作流程1.2.3 隐蔽工程监理的操作流程1.开工前,由监理单位协助建设单位、组织承建单位确定隐蔽工程验收项目《隐蔽工程项目清单》2.由承建单位根据确定的隐蔽工程验收项目,制定施工方案及应急技术措施,报由监理单位审核、建设单位确认《工程实施方案》3.监理单位对施工方案应急措施进行审核,审核合格后同承建单位进行施工,否则对方案重新进行修正《技术方案审核表》4,承建单位应在工程隐蔽前24小时,以书面形式通知监理单位安排现场隐蔽工程验收《隐蔽工程验收申请》5.监理单位监理人员应根据设计文件及相关的施工规范进行隐蔽工程验收,并详细记录相关的测试数据。
对于部分关键项目,监理人员将安排旁站施工。
未经监理单位同意,承建单位擅自进行隐蔽的,监理单位有权责令其进行整改或返工,期间产生的费用将全部由承建单位承担《隐蔽工程验收记录表》《整改通知单》1.2.4 设计变更监理工作流程图1.3验收流程室内分布系统验收按照工程验收规范要求对工艺、相关网络指标进行验收,由分公司工程部门牵头,网优部门、县市分公司、设计单位、施工单位、监理单位、代维单位以及第三方测试等单位参与,下面梳理了室分验收的工作流程,供各分公司在开展室分验收工作时参照:竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣1竣竣竣3竣竣竣1竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣 1竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣0.5竣竣竣20竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣2. 室分主要工作要求2.1 勘察设计相关要求及重点分公司对投诉点、新建小区、新建酒店和办公楼等提出建设需求,工程部门、网优中心、传输管线资源管理部门等相关责任部门审核通过后,委托集成厂家进行方案设计,签订设计委托书。
室内分布系统施工规范中国联合网络通信集团有限公司移动网络建设部二○一二年十二月目录一、总则 (1)二、工程安装 (1)2.1主机安装 (1)2.1.1安装环境 (1)2.1.2安装方式 (1)2.1.3主机挂架的安装 (1)2.1.4附件安装 (3)2.2天线部分的安装 (4)2.2.1天线架安装 (4)2.2.2天线安装 (4)2.3连接 (4)2.3.1射频连接 (4)2.3.2电源连接 (5)2.3.3地线连接 (6)2.3.4光路连接 (6)2.4走线 (6)2.4.1射频走线 (6)2.4.2电源走线 (8)2.4.3地线走线 (8)2.4.4机房走线 (9)2.5密封 (9)2.6标识 (9)2.6.1标签要求 (9)2.6.2标签编号格式 (10)三、施工管理 (11)3.1施工出发前的工作准备 (11)3.2施工注意事项 (12)3.3施工记录 (12)3.4环境卫生 (12)一、总则1)为保证移动通信室内分布系统工程的施工质量,明确工程质量监查的技术规范,特制定本施工规范。
为保证系统能够可靠运行,必须严格按照本规范及相关作业指导书进行施工。
2)本规范既是工程部进行工程管理与工程施工的技术指导标准,又是工程质量管理部门对室内分布系统工程进行质量检查的依据。
3)当本规范与国家标准及规范有矛盾时,应以国家标准及规范为准。
4)本规范未尽事宜,参照相应国家标准或行业标准。
二、工程安装2.1主机安装2.1.1安装环境安装位置必须保证无强电、强磁和强腐蚀性设备的干扰;主机安装场所应干燥、灰尘小、且通风良好;主机安装位置便于馈线、电源线、地线的布线;主机尽量安装在室内。
安装主机的室内不得放置易燃品;室内温度、湿度不能超过主机工作温度、湿度的范围;2.1.2安装方式主机挂壁式安装时,主机底部距离地面为1米以上,在联通机房、交换机房等特殊机房内安装时,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在同一水平线上;主机落地式安装时,龙门架底座或主机座应与墙壁距离0.8米,在联通机房、交换机房等特殊专用设备机房内安装时,应与原有设备保持整体协调。
室内分布工程施工组织方案及规范室内分布工程施工组织方案及规范施工组织方案1)、现场要求(一)、施工前的准备工作1、接到工作任务书后,向相应人员索取设计方案,了解工程概况。
2、与业主联系,确认是否可以进驻施工及具体进场施工日期。
3、按流程领取设备及工程材料。
4、工程督导要认真填写《领料清单》,作好开工前的准备工作,检查施工人员的工具是否齐全、工作服是否整洁、工作证是否佩带。
工具不齐全、工作服不整洁、没有工作证决不允许进入施工现场。
如因上述原因造成误工、停工、将对督导进行相应处罚。
5、对工程设备材料进行安全装车,并确保设备及材料在运输途中无损坏、损伤、丢失。
6、为了保持工程车辆的卫生,车内严禁吸烟及扔废弃物。
搬用货物时做到轻拿轻放避免对车辆的损坏。
7、工程督导必须在开工前与业主协商施工时限及需打孔穿墙的问题。
8、到达施工现场后,取得业主同意开工后,熟悉设计方案,确定施工方案和施工进度。
9、工程现场施工人员一定要穿工作服,统一着装,文明施工,礼貌待人。
每次工程完毕要及时清洗工作服,保证工作服的干净整洁。
10、出工程发生忘领设备或工具、梯子等物,造成车辆往返所产生的费用由施工小组自付。
(二)、施工中的工作1、工程现场一切工作由项目督导统一管理。
2、施工期间督导应详细记录每天的工程进展情况,及次日工作安排,方案是否需要改动及工程中遇到的情况。
3、工程现场发生特殊情况时项目督导必须及时向上级汇报。
4、工程施工中言行、举止要有礼貌,维护公司形象,确实要借用业主的某些工具,必须征得业主同意。
5、施工过程尽量避免或减少建筑损坏,因施工造成的建筑损坏要予以修补。
6、施工中要切实注意安全,带电操作要用专业人员,高空作业要系安全带,雷雨天不得在室外楼顶等高处施工。
7、天棚内施工人员必须穿绝缘鞋;戴绝缘手套方可进入天棚内施工。
8、施工期间拆装吸顶灯时,必须戴手套作业。
9、施工期间,督导要根据现场实际情况测量每根电缆长度,填写到施工图纸当中。

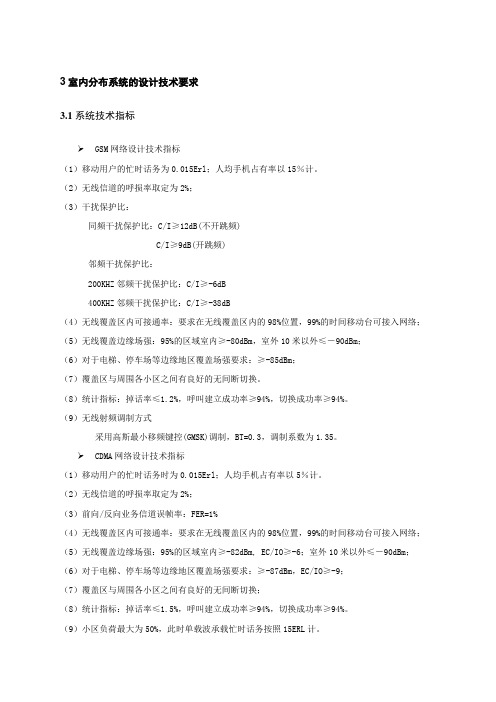

3室内分布系统的设计技术要求3.1系统技术指标GSM网络设计技术指标(1)移动用户的忙时话务为0.015Erl;人均手机占有率以15%计。
(2)无线信道的呼损率取定为2%;(3)干扰保护比:同频干扰保护比:C/I≥12dB(不开跳频)C/I≥9dB(开跳频)邻频干扰保护比:200KHZ邻频干扰保护比:C/I≥-6dB400KHZ邻频干扰保护比:C/I≥-38dB(4)无线覆盖区内可接通率:要求在无线覆盖区内的98%位置,99%的时间移动台可接入网络;(5)无线覆盖边缘场强:95%的区域室内≥-80dBm,室外10米以外≤-90dBm;(6)对于电梯、停车场等边缘地区覆盖场强要求:≥-85dBm;(7)覆盖区与周围各小区之间有良好的无间断切换。
(8)统计指标:掉话率≤1.2%,呼叫建立成功率≥94%,切换成功率≥94%。
(9)无线射频调制方式采用高斯最小移频键控(GMSK)调制,BT=0.3,调制系数为1.35。
CDMA网络设计技术指标(1)移动用户的忙时话务时为0.015Erl;人均手机占有率以5%计。
(2)无线信道的呼损率取定为2%;(3)前向/反向业务信道误帧率:FER=1%(4)无线覆盖区内可接通率:要求在无线覆盖区内的98%位置,99%的时间移动台可接入网络;(5)无线覆盖边缘场强:95%的区域室内≥-82dBm, EC/IO≥-6;室外10米以外≤-90dBm;(6)对于电梯、停车场等边缘地区覆盖场强要求:≥-87dBm,EC/IO≥-9;(7)覆盖区与周围各小区之间有良好的无间断切换;(8)统计指标:掉话率≤1.5%,呼叫建立成功率≥94%,切换成功率≥94%。
(9)小区负荷最大为50%,此时单载波承载忙时话务按照15ERL计。
(10)系统话务吸收在95%以上。
(11)现场勘察资料及测试数据。
4室内分布系统的工程建设室内分布建设流程室内分布系统的建设总体可以分为勘测、设计、施工、开通测试等四个个阶段。

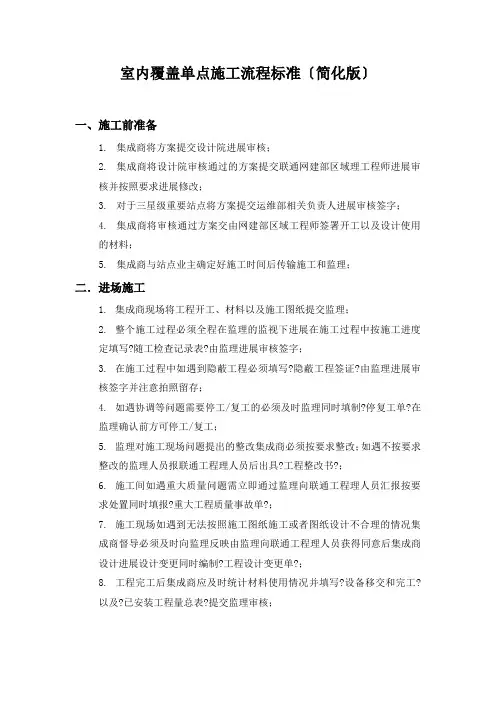

室内覆盖单点施工流程标准〔简化版〕一、施工前准备1.集成商将方案提交设计院进展审核;2.集成商将设计院审核通过的方案提交联通网建部区域理工程师进展审核并按照要求进展修改;3.对于三星级重要站点将方案提交运维部相关负责人进展审核签字;4.集成商将审核通过方案交由网建部区域工程师签署开工以及设计使用的材料;5.集成商与站点业主确定好施工时间后传输施工和监理;二.进场施工1.集成商现场将工程开工、材料以及施工图纸提交监理;2.整个施工过程必须全程在监理的监视下进展在施工过程中按施工进度定填写?随工检查记录表?由监理进展审核签字;3.在施工过程中如遇到隐蔽工程必须填写?隐蔽工程签证?由监理进展审核签字并注意拍照留存;4.如遇协调等问题需要停工/复工的必须及时监理同时填制?停复工单?在监理确认前方可停工/复工;5.监理对施工现场问题提出的整改集成商必须按要求整改;如遇不按要求整改的监理人员报联通工程理人员后出具?工程整改书?;6.施工间如遇重大质量问题需立即通过监理向联通工程理人员汇报按要求处置同时填报?重大工程质量事故单?;7.施工现场如遇到无法按照施工图纸施工或者图纸设计不合理的情况集成商督导必须及时向监理反映由监理向联通工程理人员获得同意后集成商设计进展设计变更同时编制?工程设计变更单?;8.工程完工后集成商应及时统计材料使用情况并填写?设备移交和完工?以及?已安装工程量总表?提交监理审核;三.站点调测预开通1.集成商在站点信源方案确定后应及时传输光缆施工队伍和传输设备施工队伍使传输施工与系统施工同步进展;2.传输到位后集成商应及时提交纤芯、电路的申请需求同时上报信源设备的开通数据需求;3.集成商在设备联调自检后提交?开通审批表?给监理并安排监理进展站点验收和预开通;4.站点预开通时集成商负责将工程系列文档提交监理审核并在监理监视下对设备进展测试并记录对网络进展拨打测试并记录处理发现的问题;5.站点预开通后关闭设备电源将?开通审批表?提交联通工程理人员审核签字;四.站点初验开通1.集成商负责站点所有台账以及维护资料的搜集整理并上报至联通工程理人员审核;2.完成工程记录、测试记录的搜集整理完成开工系列文档的装订制作并于站点预开通后3个工作日内将?开通审批表?一并提交运维部进展验收;3.配合验收小组进展站点的工艺检查、资产检查、维护资料检查和物业交接同时开通设备;4.根据现场验收的遗留问题填写?遗留问题?;五.其他1.负责在站点开通半个月内调通直放站网监控并提交运维验收;2.负责在站点开通一个月内完成站点电费、租赁协议的签署移交;3.提交验收小组签署开工完成站点初验;4.处理初验遗留问题并填写?遗留问题处理?;5.配合验收小组完成站点终验。
室内分布系统的建设总体可以分为勘测、设计、施工、开通测试四个阶段室内覆盖选点原则第一、选择室内信号覆盖不好、又有人流量的建筑物作为室内覆盖选点的对象。
第二、对城区内的高层建筑进行室内覆盖,如高层写字楼,高层住宅楼等。
就目前的网络优化手段而言,对于高层空间的无线干扰及乒乓切换效应,没有其它更为有效的解决方案。
第三、分析宏蜂窝话务情况、划定高话务区域,然后在高话务区域寻找话务热点建筑,利用室内覆盖系统吸收建筑物内的话务,从而缓解宏蜂窝容量方面的压力。
如城区中心人流量大的商场、酒店、医院等不论信号覆盖情况如何,均应考虑进行室内覆盖。
勘测勘测是由技术人员对建筑物内的无线信号进行测试,确定工程选点。
勘测是整个工程的发起阶段。
一、勘测前准备工作:1、确认勘测是否得到运营商和业主的许可;2、了解勘测点周围基站分布情况、位置情况;3、向用户、业主索取被测建筑的平面图以及相关地形、结构资料,如业主最终无法提供,勘测人员必须绘制详尽的平面图或立面图,或者用相机拍摄建筑物的消防走线图;4、现场勘测前,要仔细研究被测建筑物图纸,尽量从图纸上搞清建筑结构;5、了解勘测点的覆盖要求,如覆盖范围及覆盖等级等。
二、测试工具配置:1、测试手机;2、电脑;3、测试软件:TEMS,鼎力等(软件可选,但必须能提供路测轨迹图);4、测距仪,卷尺;5、GPS定位系统;6、照相机三、勘测要求:1、勘测设计前必须有建设单位签发的业主联系函、设计委托函;2、设计单位必须提供详细的勘察设计计划;3、勘测过程必须由监理公司监督;4、勘测后承建单位必须形成勘测纪要四、勘测内容及无线数据分析:1)建筑环境勘测1、覆盖站点名称;2、覆盖站点的地理位置(站点详细地址、经纬度、周围建筑环境描述等);3、建筑楼宇高度、层数、建筑总面积和建筑结构(内部环境描述)等;4、对建筑物进行功能结构分割(标准层、地下层等),并分别对面积和功能方面进行描述;5、需要覆盖的区域进行面积描述(楼层、总面积等);6、要求提供建筑设计平面图或建筑剖面图(如没有需要现场画草图);7、房屋内部环境和装修情况,初步确定天线覆盖半径和天线安装位置;8、天花板上部结构,能否穿线缆,确定馈线布放路由;9、电气竖井、位置数量、走线位置的空余空间;10、电梯间共井情况、停靠区间、通达楼层高度及用途等,确定电梯间缆线进出口位置;11、确定楼宇通道、楼梯间、电梯间位置和数量;12、机房位置或信源安装位置确定;13、覆盖系统用电情况的调查;14、大楼防雷接地、接地网电阻值、接地网位置图、接地点位置图等。
室内分布工程施工组织方案及规范两篇第1条室内配电工程施工组织设计及标准化施工组织设计及标准化施工组织设计1)、现场要求(1) 、施工前准备1、收到任务书后,要求设计方案的相应人员了解项目的总体情况。
2、联系业主确认是否可以进入施工现场和具体施工日期。
3、按流程接收设备和工程材料。
4、项目监理应认真填写领料单,开工前做好准备,并检查施工人员的工具是否齐全、工作服是否整齐、工作证是否佩戴。
工具不全、工作服不整洁、不准进入施工现场。
如果由于上述原因造成的延迟工作、停工、将受到相应的处罚。
5、安全装载工程设备和材料,并确保运输过程中设备和材料不受损坏、损坏、损失。
6、为了保持工程车辆的卫生,车辆内严禁吸烟和扔垃圾。
小心搬运货物,以免损坏车辆。
7、工程监理必须在开工前与业主就施工期限和穿墙问题进行协商。
8、到达施工现场并征得业主同意后开始施工,熟悉设计方案,确定施工方案和施工进度。
9、项目现场施工人员必须穿工作服,着装整洁,文明施工,待人礼貌。
每次工程完工后,应及时清洗工作服,以保证工作服的干净整洁。
10、忘记为工程准备设备或工具、梯子等东西,由此产生的车辆往返费用由施工队承担。
(2) 、在建工程1、项目现场的所有工作应由项目监理管理。
2、在施工期间,监理应详细记录项目的日常进度、第二天的工作安排、计划是否需要变更以及项目中遇到的情况。
3、当项目现场出现特殊情况时,项目监理必须及时向上级汇报。
4、言行、行为在工程施工中应礼貌待人,维护公司形象,真要借用业主的一些工具,必须征得业主的同意。
5、施工过程中尽量避免或减少建筑损坏,因施工造成的建筑损坏予以修复。
6、施工中注意安全。
带电作业应由专业人员进行,高空作业应佩戴安全带,雷雨天气不得在室外屋顶等高处进行施工。
7、施工人员在吊顶内必须穿绝缘鞋;进入天花板施工前戴绝缘手套。
8、施工期间拆除吸顶灯时,必须戴手套。
9、施工期间,监理应根据现场实际情况测量每根电缆的长度,并填写在施工图纸中。

室内分布系统工程施工安装要求及规范导读室分工程这块,其实能直观体现就是施工工艺,一个好的施工队伍,施工工艺绝对不差到哪里,也不会有哪么多故障,因此,在施工方面,一个好的队伍也是起到重要的作用。
今天一起来看看下室分工艺这块。
室内分布系统工程施工安装要求及规范室分工程这块,其实能直观体现就是施工工艺,一个好的施工队伍,施工工艺绝对不差到哪里,也不会有哪么多故障,因此,在施工方面,一个好的队伍也是起到重要的作用。
今天一起来看看下室分工艺这块。
一、设备安装要求设备布置及安装时,应遵循以下原则:(1) 基站机房内各种通信设备安装的抗震加固设计应符合中华人民共和国通信行业标准《电信设备安装抗震设计规范》(YD 5059-2005)的规定。
机房的各机柜、蓄电池组等必须与楼面固定。
走线架的吊挂件尽量吊于梁上,墙托架尽量装于梁柱子上。
(2) 基站机房内各通信设备的防雷接地应符合GB 50689-2011《通信局(站)防雷与接地工程设计规范》中的相关要求。
(3) 开关电源、蓄电池组及电源线缆的布放应符合YD 5040-2005《通信电源设备安装工程设计规范》中的相关要求。
(4) 基站设备的平面布置应遵循节省空间、美观、便于维护的原则,设备可维护方向上不应有障碍物,确保设备门可正常打开,设备板卡可安全插拔,满足调测、维护和散热需要。
(5) 基站机架可侧靠墙排列,但由于墙面可能泛潮或渗水,不利于设备的稳定运行。
故侧靠墙排列时需和侧墙留出一定的距离,不能紧贴墙面。
基站机架的最小维护空间为前沿600mm、背后150mm、架顶250mm,在设备摆放时不能小于此空间。
(6) 交流配电箱一般挂墙安装,下沿距地1200~1400mm。
二、天线安装要求室内分布系统工程常用的天线类型包括吸顶天线、对数周期天线、壁挂天线(板状)、八木天线等。
各类天线具体安装要求如下:(1) 吸顶天线或壁挂天线均要求用天线固定件牢固安装在天花板或墙壁上,其附近无直接遮挡物;室内定向板状天线采用壁挂安装方式或利用定向天线支架安装方式,要求天线周围无直接遮挡物,天线主瓣方向正对目标覆盖区;并尽量远离消防喷淋头。
室内分布工程建设主要流程和相关要求1. 室分主要流程1.1 设计会审流程室分设计方案对室分覆盖效果起着至关重要的作用。
室分设计方案审核应遵循分公司工程部门牵头组织、由网优中心负责技术方案审核的原则开展,以下是会审参考流程:流程活动说明责任人处理时限1.2 监理相关流程室内分布监理工作对于解决分公司室分工程人员紧缺、做好项目中隐蔽工程的验收、保证工程质量有着极其关键的作用,在此梳理了质量控制监理工作流程以及主要材料工地接货验收、隐蔽工程、设计变更等关键监理工作流程,供各分公司在开展室分监理工作时参照:1.2.1 质量控制监理工作流程1.2.2 主要材料工地接货验收监理工作流程1.2.3 隐蔽工程监理的操作流程1.开工前,由监理单位协助建设单位、组织承建单位确定隐蔽工程验收项目《隐蔽工程项目清单》2.由承建单位根据确定的隐蔽工程验收项目,制定施工方案及应急技术措施,报由监理单位审核、建设单位确认《工程实施方案》3.监理单位对施工方案应急措施进行审核,审核合格后同承建单位进行施工,否则对方案重新进行修正《技术方案审核表》4,承建单位应在工程隐蔽前24小时,以书面形式通知监理单位安排现场隐蔽工程验收《隐蔽工程验收申请》5.监理单位监理人员应根据设计文件及相关的施工规范进行隐蔽工程验收,并详细记录相关的测试数据。
对于部分关键项目,监理人员将安排旁站施工。
未经监理单位同意,承建单位擅自进行隐蔽的,监理单位有权责令其进行整改或返工,期间产生的费用将全部由承建单位承担《隐蔽工程验收记录表》《整改通知单》1.2.4 设计变更监理工作流程图1.3 验收流程室内分布系统验收按照工程验收规范要求对工艺、相关网络指标进行验收,由分公司工程部门牵头,网优部门、县市分公司、设计单位、施工单位、监理单位、代维单位以及第三方测试等单位参与,下面梳理了室分验收的工作流程,供各分公司在开展室分验收工作时参照:竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣1竣竣竣3竣竣竣1竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣 1竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣0.5竣竣竣20竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣竣2. 室分主要工作要求2.1 勘察设计相关要求及重点分公司对投诉点、新建小区、新建酒店和办公楼等提出建设需求,工程部门、网优中心、传输管线资源管理部门等相关责任部门审核通过后,委托集成厂家进行方案设计,签订设计委托书。
根据投诉、现场测试、实际环境和网优规划,确定采用覆盖方式,并且做好业主的沟通和填写现场勘测表。
关键字:勘测前的准备工作、勘测工具、明确勘测项目、确定覆盖目标和方式并提交勘测报告2.1.1 勘测前的准备工作向建设方了解覆盖目标区域的网络环境、用户群体的类型、社会地位、消费行为;向业主索取被测建筑的平面图,立面图以及相关地型、结构资料,如业主最终无法提供,勘测人员必须绘制详尽的平面图、立面图或剖面图;与建设方联系,初步确定传输方式、作为信号源的微蜂窝(或宏蜂窝、直放站)的可能位置。
明确覆盖要求,如覆盖范围及覆盖等级等。
2.1.2 勘测工具模测信号源、测试手机(或其他测试仪表)、激光测距仪、手提电脑(测试分析软件)、GPS、所测建筑物的平面图、数码相机(记录大楼外观图)2.1.3 需勘测项目利用2G测试设备完成,建筑物当前大致场强测试;3G测试设备完成当前电磁环境的测试。
建设TD室内覆盖系统面临两种情况,一种是在原来GSM分布系统基础上进行改造;另外就是新建站点的GSM/TD-SCDMA室内覆盖系统建设。
对于在原有系统基础上改造的站点,勘测重点是选择合适的合路点,尽量少的改动分布系统,如果原来已经有合路点,看是否需要更换为G/TD合路器,或增加合路点。
选择典型楼层进行TD信号的模拟测试,确定TD信号覆盖强度。
同时勘测是否需要天线移位或增加天线。
新建站点勘测时除了按照GSM勘测流程展开外,分别采集两种系统当前电磁环境。
以TD信号为主。
在典型楼层对TD信号做一遍模拟测试,大概确认场强分布情况。
确定2G/3G主机、GPS的安装位置。
2.1.4 确定覆盖目标和方式并提交勘测报告勘测完成后应向建设方提供详尽的勘测报告,报告内容应包含以上方面:介绍覆盖目标情况(如建筑物性质、地点、经纬度、楼层数、各楼层功能、面积、电梯数量等);覆盖目标的无线环境测试情况(包括室内无线环境测试、信源待安装的位置、空间引入的最佳信号、周围基站的详细信息等);其他竞争网络在目标区域的覆盖情况,需了解竞争对手3G、WLAN的总体覆盖情况,抽样了解覆盖小区、信号电平情况整理成表格2.2设计模板由省公司网优中心组织制作,请见附件2。
2.3室分监理要求2.3.1各阶段监理工作内容设计阶段1)根据方案的大小和任务的紧急程度,跟踪和督促设计单位及时完成和提交设计方案到相关部门。
2)组织监理人员完成对设计方案的预审,提出“设计文件监理审核意见”。
3)参与并协助建设单位工程主管部门完成设计文件的工程会审工作,督促厂家对设计文件进行修正。
建议项目常态化后,还是要求在勘查时介入。
施工准备阶段1)审核承包人的开工申请报告,经委托人同意后发布开工令;协助发包方对分包人进行资格审查;2)要求施工单位提交“开工报告”、“工程材料报验单”、“施工组织计划”;3)完成对施工单位人员、材料、仪器、仪表等前期准备工作的检查,要求施工单位有良好的安全措施和风险预防措施;4)对施工单位进行安全交底和开工交底;5)根据天线面数等任务轻重程度,合理计算工程工期,发开工令给相关施工单位;6)督促施工单位协调业主,办理站点入场手续。
施工阶段1)根据工期和“施工组织计划”,严格要求施工单位按进度计划进行施工,对于工程延期限的,要求施工单位陈述延期理由,提交“工程延期申请单”;2)施工单位应在正式开工前24小时通知分公司维护部门,以便维护部门对相应站点发送信息采编,避免由于施工造成的信号中断故障工单。
对于后期工程计划的变更,应及时通知维护部门。
3)根据国家工程技术标准、施工规范,对工程质量进行控制,对于影响工程质量的因素,要求施工单位限期进行整改,并做好详细记录。
4)严格控制工程设计变更,对施工单位提出设计变更的原因、工程量进行严格审核,提出合理的监理意见。
5)关键工序和隐蔽工程(如电梯井、地下井道、天花等)做好旁站监理工作,做好详细的现场监理记录。
6)每日统计工程进度,以报表形式上报建设单位,提交监理周报、月报。
7)对于严重影响工程质量的因素,要求施工单位立即停工,发“监理工程师通知书”进行通报,并对相关单位进行严格考核;8)定期协助建设单位工程主管部门召开工程例会,对工程中存在的问题、进度进行汇报和总结,提出合理意见;9)协调其它专业入场,跟踪和协调主设备、传输、配套等专业的工程进度,保证站点的及时开通;10)做好离网测试及开通测试工作,审核施工单位提交的离网测试文件;11)对完工的工程量进行统计,对施工单位提交的“工作量审核表”进行现场确认、现场签字。
验收阶段1)督促厂家提交验收清单,进行汇总和审核后提交建设单位;2)督促施工单位提交竣工文件,对文件进行严格审核,提出“竣工文件监理审核意见表”;3)协助建设单位召开工程验收启动会,做好会议纪要;4)协助建设单位组织施工单位进行工程验收,做现场验收记录;5)做好验收遗留问题的跟踪和处理。
6)做好施工单位结算的审核,提出结算监理审核意见表。
保修阶段1)定期检查项目运营情况是否正常,鉴定质量缺陷的责任、跟踪对质量缺陷的处理结果;2)审查造成质量缺陷的费用清单;3)在工程使用寿命期内监理单位对监理工作质量负责。
4)保修期以建设单位与相关施工单位签订的合同中规定的保修期一致,从工程终验合格证书签署次日起计算。
2.3.2室内覆盖工程质量控制要点室内覆盖及直放站工程质量控制要点项目施工内容技术质量要求监理控制措施主机设备安装安装位置设备的安装位置及模块的安装数量是否符合设计;安装位置确保无强电强磁和强腐蚀性设备的干扰;安装位置应便于调测、维护和散热需要对照设计目测检查加固设备的抗震加固应符合设计要求;所有螺丝应全部拧紧,应有平垫片及弹垫片目测检查主机单元主机内的设备单元安装正确、牢固、无损伤、掉漆的现象,设备上或设备内部连线连接须牢固,检查设备机柜内部清洁干净,无工程遗留金属碎硝、导线,无杂物目测检查安装环境主机在条件允许的情况下尽量安装在室内。
对于室外安装的主机,须做防雨水溅湿主机箱体底部、防晒、防破坏的措施对于室内安装的主机,室内不得放置易燃物品;室内的温度、湿度不能超过主机正常工作温度、湿度的范围目测、量测检查要求测试现场直放站的实际上下行增益与直放站标注的增益值比较误差范围在10%内。
要求测试室外无线直放站收发信两端的隔离度是否为I直放站增益G + 10dB 。
可以通过OMT软件检测到直放站收发天线的隔离度值要求用频谱仪或site master测量每付天线输入的下行功率强度。
填写“天线场强测试表”。
从人体安全辐射范围要求考虑,要求天线的发射功率尽量不大于 15dBm/载波。
把测量结果与设计文件(方案)对比,误差范围在10%以内根据室内覆盖工程特点监理单位必须到场的关键点有:进场材料点验、井道施工、地下室施工、主干施工、隐蔽工程施工、有源设备和合路器安装、完工后的材料平衡表及工程量确认、余料回交(建议按批次,回收到哪里?)2.3.3室内覆盖隐蔽工程的监理2.3.3.1对隐蔽工程的认识移动通信工程实施中,根据工程所需存在大量的隐蔽工序,由于隐蔽工序性质的特殊性(此类工序完全完工后,难以或无法再进行检查),其直接影响到工程下个工序,甚至影响整个工程的质量及通信安全,而这些工序是隐蔽的,况且存在的问题在工程验收时难于发现,如果对隐蔽工程没有很好的控制,由此带来的后果也是相应严重的,隐蔽工程的质量直接影响到整个工程的质量好坏,因此在工程实施中,必须制定一套完善的隐蔽工序控制流程,以对其进行有效的控制,以避免工程无必要的复工或通信安全事故,必须进行旁站监理,并做好质量控制点、停止点,从是否按照设计进行施工、使用材料是否符合要求、施工方法是否符合要求三个方面来做好隐蔽工程的签证。
室内覆盖工程的隐蔽工程的主要内容如下表示:1、室外站直放站的走线部分:主要是室外直放站、隧道施工的信号馈线、电源线的埋线部分,由于其特殊的地理环境,要求各种电缆埋在地下80公分以下,做好相关的防水措施,凡是埋在地下的电缆均要求套用防锈铁管保护。
1、天花板上的走线部分:由于室内装修和美观原因,要求楼层的平面馈线分布系统及部分天线、分支器件布放在天花板之上,做好防水、防火措施,按规范和设计文件的要求做好相关馈线、器件的固定工作。
