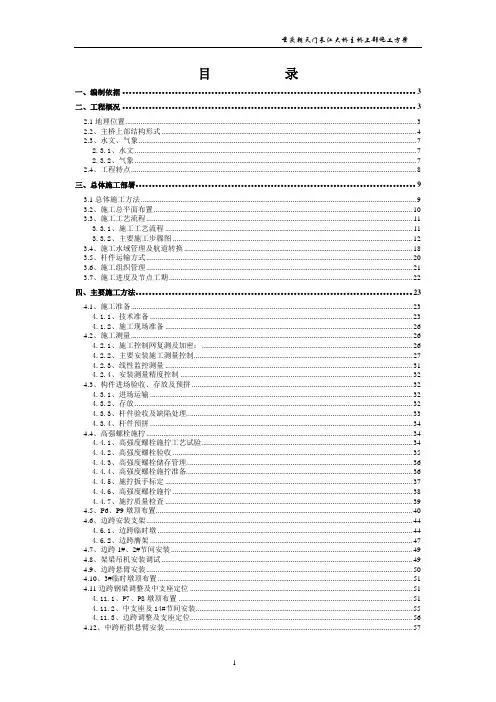

目录1、概述 (2)1.1主体结构形式 (2)1.2总体施工方法 (2)2、扣塔设计 (3)2.1、设计荷载 (3)2.2、结构形式 (3)3、工艺流程及施工方法 (5)3.1、工艺流程及施工步骤 (5)3.2、施工方法 (8)3.2.1、施工准备 (8)3.2.2构件制作 (8)3.2.3铰梁安装 (11)3.2.4塔架安装 (12)3.2.5锚箱安装 (13)3.2.6风缆安装 (14)3.2.7挂索及张拉 (14)3.2.8塔吊施工 (17)4、施工控制及监测 (19)4.1索力监测 (19)4.1.1索力监测的目的 (19)4.1.2扣索施工控制 (19)4.1.3压力传感器量测法 (19)4.2塔架应力监测(含铰轴、锚箱) (20)4.3塔架偏位监测 (20)5、减振措施 (21)6、进度计划 (21)7、资源计划 (22)7.1主要材料计划 (22)7.2主要劳动力计划 (22)7.3主要机械设备计划表 (23)8.质量、职业安全健康、环保证措施 (24)8.1质量管理措施 (24)8.2职业安全健康管理措施 (24)8.3环境保护措施 (24)8.4、安全保证体系 (25)8.4.1安全保障组织机构与人员配置 (25)8.4.2人员配置 (25)8.4.3安全保证措施 (25)扣塔施工方案1、概述1.1主体结构形式重庆朝天门长江大桥主桥上部结构设计为:190m+552m+190m的三跨连续中承式钢桁系杆拱桥,双层桥面,上层布置双向六车道和两侧人行道,桥面总宽36m,下层中间布置双线城市轨道交通,两侧各预留一个7m宽的汽车车行道。
主桁两片拱肋间距为29m,拱顶至中间支点高度为142m,拱肋下弦线形采用二次拋物线,矢高128m,矢跨比1/4.3125;拱肋上弦部分线形也采用二次拋物线,与边跨上弦之间采用R=700m的反向圆曲线进行过渡。
主桁采用变高度的“N”行桁式,桁拱肋跨中桁高为14m,中支点处桁高73.13m(其中拱肋加劲弦高40.65m),边支点处桁高为11.83m。
中承式拱桥施工方案本桥上部结构采用3*30+40+418.8+40+2*30m预应力砼T梁+中承式钢管混凝土拱桥,全桥长6557.8米。
下部结构桥墩采用钢筋混凝土柱式墩,钻孔桩基础。
桥台采用柱式台、扩大基础基础。
13.1.2.1 总体施工方案(1)拱座基础施工主桥拱座基础施工涉及①基坑的开挖及围护;②混凝土浇筑施工等内容。
(2)钢结构加工根据桥位区的运输条件,拱肋及钢梁无法整节段运输至桥位的实际情况,因此采用厂内加工单根杆件运输到桥位临时组装场地,在临时场地将拱肋单元件组焊成吊装节段、试拼装,然后进行吊装。
(3)主拱安装主拱采用缆索吊斜拉扣挂施工。
吊装顺序为每节段内上、下游拱肋及相应横撑同步进行,即每节段上游拱肋(或下游拱肋)→每节段下游拱肋(或上游拱肋)→每节段内横撑,以上循环为一环,安装就位后再进行下节段的吊装,拱肋接头设计为先栓接再焊接,横撑接头设计为定位之后直接焊接的方式进行。
每一扣段的吊装节段就位后,应调整扣索力,使拱肋轴线位于设计标高,当安装误差满足规定要求后,即可焊接主拱钢管接头。
(4)钢管砼灌注拱肋合龙形成完整的拱圈,监控单位完成各项测试,并经分析满足计算及规范要求以后,即可灌注主拱圈上、下弦钢管内混凝土和设计指定的横联等构件内混凝土。
采用C60自密实补偿收缩高性能混凝土,以泵压法自拱脚向拱顶灌注主拱钢管内混凝土,灌注混凝土时应分不同阶段张拉监控单位指定的扣索及索力,在拱肋1/4处设置备用灌注孔。
横联管等构件钢管内混凝土采用泵压法,但应事先完成灌注工艺设计报告,请监理、业主审查批准。
施工单位需作灌注孔堵塞的应急预案。
(5)桥面系施工桥面系各构件用缆索吊装,施工单位在设计缆索吊装系统时,应充分考虑桥面梁的最大吊装重量。
为方便钢纵梁的运输和安装,钢纵梁在工厂分段制作运抵工地后,按设计要求以拼接缝分段连接、吊装。
桥面格子梁在工厂预拼完成,通过船舶或车辆运输至施工区域,利用缆索吊装系统起吊至对应位置。
江汉七桥三跨连续钢箱系杆拱施工定位关键技术作者:杜操窦雪飞李施展来源:《中国水运》2022年第02期摘要:武漢江汉七桥主桥为三跨连续钢桁系杆拱,采用先拱后梁法施工,边跨钢梁在支架上散拼定位,中跨采用斜拉扣挂悬臂法施工,利用拱上吊机单杆件散拼吊装定位。
主拱在厂内预拼时测量节点坐标,进行线形验收测量及桁高、桁宽、预拼总长结构尺寸验收测量等;桥位处进行散拼吊装时采用一种钢箱桁架拱桥安装定位及监测一体化的测量方法,结合一种可以测量出节点坐标的微型磁力棱镜,进行施工定位及施工监测,通过精准监测数据,在BIM模型上分析,为主拱弦杆的安装提供准确的安装指令,主拱合龙后的拱肋线形完全满足设计要求。
关键词:钢桁拱桥;节点定位;主拱线形;施工测量;施工监测中图分类号:U445.4 文献标识码:A 文章编号:1006—7973(2022)02-0149-051工程概况武汉江汉七桥主桥为132m+408m+132m三跨连续钢桁系杆拱桥,全长672m,主跨矢高90m,全桥共56个节间,边跨各11个节间,中跨34个节间。
主拱采用N形桁,拱肋线形为抛物线[1],横向两片桁拱,桁间标准桁宽为34m,汉口侧钢梁有98m为曲线变宽段,其桁宽为满足道路线形的需要逐渐增加为39.5m。
中跨跨中桁高10m,支点桁高39m,节间长度12m。
大桥采用先拱后梁法施工,边跨钢梁在支架上散拼定位,中跨采用斜拉扣挂悬臂法施工,三对吊索分级张拉,结合边跨配重三级加载,利用拱上吊机单杆件散拼吊装定位。
主拱采用位移补偿+顶落梁法进行线形控制,中跨合龙采取预偏的方式补偿合龙口位移[2],最终完成主拱的精确合龙。
江汉七桥施工方案立面布置如图1所示。
2主拱施工定位测量难点(1)主拱在厂内采用“5+1”辗转卧拼法,测量特征点位于外侧节点处,卧拼时,节点方向朝向地面,测量空间小,精准测量节点三维坐标的难度大。
(2)悬臂端散拼时,高空定位难度大,环口测量精度低,定位数据需要进行转换至节点位置的三维坐标,测量及转换精度低。
三跨连续刚架飞雁式钢桁系杆拱桥主拱中段提升塔施工安全技术措施目录目录 (1)一、工程概况: (2)1、主拱中段提升塔 (2)2、主拱边段及边拱提升架 (3)3、边拱过渡墩处提升架 (3)二、施工方案: (3)1、制造工艺 (3)2、主拱提升塔施工步骤: (4)3.主拱边段及边拱提升塔架施工步骤: (5)4.边拱过渡墩处提升塔架施工步骤: (5)三、安全方针: (5)四、安全管理组织机构: (5)五、安全目标控制: (5)六、施工前准备工作: (6)七、专项控制作业项目: (6)八、施工注意事项 (6)九、各施工工序安全技术措施: (7)1、桩基施工: (7)2、水上作业 (7)3、栈桥及水上平台施工: (8)4、基础工程水上施工保证通航措施: (8)5、提升塔安装安全技术措施 (8)十、安全保证具体措施: (11)十一、文明施工与环境保护措施: (11)1、文明施工措施 (11)2、环境保护措施 (12)一、工程概况:大桥桥跨布置为(3×50)m+(177+428+177)m+(3×50)m,主桥为三跨连续刚架飞雁式钢桁系杆拱桥,两端引桥为3×50m的预应力砼连续箱梁,全桥桥长1088.60m。
1、主拱中段提升塔主拱中段提升塔采用三角形桁架式提升塔,钢管立柱为φ1000×20mm和φ800×12mm,横缀条为2[25a或2[28a,斜缀条为2[36a,上下游提升塔之间横撑为2[25a、2[28a、2[32a、2[36a及2[40a组成的桁架体系;基础分别采用直径为φ2600mm、φ1400mm的钻孔灌注桩,钢护筒壁厚16mm、14mm,桩基钢筋砼只灌注至河床平齐,河床面以上浇筑素砼,将提升塔与桩基进行固结,砼标号与桩基一致。
桩基按嵌岩桩计算。
中段提升塔按12.0米标准节进行工厂加工制作,现场采用扒杆逐节安装,中段支撑桁架的上下弦与标准节段一起制作,塔顶提升的连接部分与标准节段同时加工。

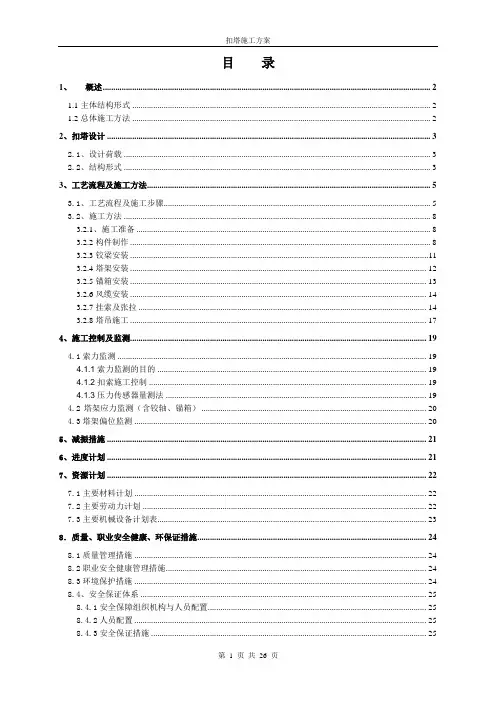

三跨连续中承式钢桁系杆拱桥工程项目扣塔施工方案目录1、概述 (3)1.1主体结构形式 (3)1.2总体施工方法 (3)2、扣塔设计 (4)2.1、设计荷载 (4)2.2、结构形式 (4)3、工艺流程及施工方法 (6)3.1、工艺流程及施工步骤 (6)3.2、施工方法 (9)3.2.1、施工准备 (9)3.2.2构件制作 (10)3.2.3铰梁安装 (13)3.2.4塔架安装 (14)3.2.5锚箱安装 (16)3.2.6风缆安装 (17)3.2.7挂索及张拉 (17)3.2.8塔吊施工 (20)4、施工控制及监测 (22)4.1索力监测 (22)4.1.1索力监测的目的 (22)4.1.2扣索施工控制 (22)4.1.3压力传感器量测法 (22)4.2塔架应力监测(含铰轴、锚箱) (23)4.3塔架偏位监测 (23)5、减振措施 (24)6、进度计划 (24)7、资源计划 (25)7.1主要材料计划 (25)7.2主要劳动力计划 (26)7.3主要机械设备计划表 (27)8.质量、职业安全健康、环保证措施 (28)8.1质量管理措施 (28)8.2职业安全健康管理措施 (28)8.3环境保护措施 (28)8.4、安全保证体系 (29)8.4.1安全保障组织机构与人员配置 (29)8.4.2人员配置 (29)8.4.3安全保证措施 (29)扣塔施工方案1、概述1.1主体结构形式重庆朝天门长江大桥主桥上部结构设计为:190m+552m+190m的三跨连续中承式钢桁系杆拱桥,双层桥面,上层布置双向六车道和两侧人行道,桥面总宽36m,下层中间布置双线城市轨道交通,两侧各预留一个7m宽的汽车车行道。
主桁两片拱肋间距为29m,拱顶至中间支点高度为142m,拱肋下弦线形采用二次拋物线,矢高128m,矢跨比1/4.3125;拱肋上弦部分线形也采用二次拋物线,与边跨上弦之间采用R=700m的反向圆曲线进行过渡。
主桁采用变高度的“N”行桁式,桁拱肋跨中桁高为14m,中支点处桁高73.13m(其中拱肋加劲弦高40.65m),边支点处桁高为11.83m。
全桥采用变节间布置,共有12m、14m、16m三种节间形式,边跨节间布置为8×12m+14m+5×16m,中跨节间布置为5×16m+2×14m+28×12m+2×14m+5×16m。
全桥布置有上下两层系杆,间距11.83m,上层采用“H”形断面钢结构系杆,下层采用“王”形断面钢结构系杆加体外预应力索,钢结构系杆端部与拱肋下弦节点相连接,下层体外预应力索锚固于节点端部。
主桥钢梁采用悬臂安装,在跨中合龙。
1.2总体施工方法主桥上部钢桁梁从两边支点同时向跨中悬臂拼装,先安装边跨主结构所有构件,再安装中跨桁拱和吊杆,中跨桁拱悬拼时在中支点位置上弦杆A15节点处安装扣塔,设置两对扣索控制主桁结构安装时内力。
1)扣塔采取塔吊安装。
在主墩顶上下游两侧各安装一台250t.m塔吊,塔吊与主桁及扣塔附着,保证自由悬臂高度不大于30m。
2)桁拱安装到18#节间后,开始安装扣塔。
扣塔安装过程中设两对临时风缆控制扣塔垂直度。
钢梁安装至26#节间后,扣塔安装完成。
3)架梁吊机移至A27节点,开始安装第一对扣索并初张拉。
4)继续安装桁拱至32#节间,架梁吊机移至A33节点,安装第二对扣索并初张拉;5)继续安装桁拱至中跨合龙,安装临时系杆索并初张拉,拆除部分配重,安装中跨桥面梁系至合龙,拆除临时系杆,拆除扣塔。
2、扣塔设计2.1、设计荷载结构自重:塔架架体4500KN/每桁;横向风力13.5KN/m-每桁,顺桥向风力10KN/m-每桁。
塔吊附着力:265KN;扣索控制内力:边跨内索16100KN/每桁,边跨外索16700KN/每桁,主跨内索14000KN/每桁,主跨外索14300KN/每桁。
扣索使塔架架体结构最大受力:23700KN/每桁。
风缆拉索设计内力:边跨风缆索力850KN;主跨内侧风缆索力870KN;主跨外侧风缆索力1150KN。
2.2、结构形式1)塔架总高度:98.07m(上层拉索交点到铰轴中心)2)塔架与主桁连接方式:用直径510mm,材质为35#锻钢铰轴与主桁A15节点铰接;3)塔架:立柱每桁设4φ800 mm×20mm,Q345c钢管,钢管标准长度为6m,法兰盘之间用螺栓连接,钢管中心间距4m×4m,用角钢和缀板连接成格构柱,左右两桁中心距29m。
底部通过铰梁与分配梁完成立柱与铰轴之间的连接;顶部设钢锚箱通过分配梁与钢管立柱连接。
上下游两侧立柱每隔22m或23米设置4道横向联系梁,顶底层联系梁高8米,中间联系梁高4米。
4)风缆:每桁风缆由2组6φ15.24钢绞线组成,钢铰线极限抗拉强度1860MPa。
风缆上端分别锚固在塔架32.806m、68.806m处,下端分别锚固在主桁上弦A4、A5、A19、A20节点上。
5)拉索:边跨内、外拉索每桁均采用4根37φ15.24钢绞线;主跨内、外拉索每桁均采用2根61φ15.24钢绞线,钢铰线极限抗拉强度1860MPa。
边主跨内外拉索上端都锚固于塔架顶部锚固梁中,下端分别锚固于上弦杆A2、A3、A25、A31节点上,拉索与主桁之间用钢锚箱连接,拉索上端为锚固端,下端为张拉端。
如图2.1。
图2.1 扣索系统布置图扣塔细部构造见《重庆朝天门长江大桥钢梁安装辅助结构拉索塔架施工图设计》图纸。
6)扣塔设计完成后我部委托相关单位进行了仿真分析,分析结果如下:①扣塔置于主拱桁上进行整体自振模态分析,扣塔主振型表现为顺桥纵向振动明显,结构自振频率小于5Hz;②根据扣塔扣锚索拉力最大控制值要求,塔偏位限制在H/400范围内;③扣塔钢管立柱强度及整体稳定性满足规范限值要求;④扣塔水平腹杆稳定性满足要求;⑤扣塔顶部顺桥向斜腹杆整体稳定承载力不满足要求,扣塔底部横桥向斜腹杆整体稳定承载力不满足要求;⑥扣塔底部横联上下弦杆强度及稳定性不满足要求,中部横联端节间上下弦杆强度及稳定性不满足要求;⑦底部铰梁、铰轴、底部分配梁、顶部分配梁、顶部锚固梁均满足设计要求;⑧对原设计图纸作如下调整:将扣塔顶部顺桥向和底部横桥向斜腹杆由两组合∠100×10角钢改为两组合∠160×14角钢;底部横联、中部横联端节两组合∠100×10角钢改为两组合∠100×20角钢;上下锚箱应力过大处采取局部加加劲板(如下图)。
23、工艺流程及施工方法3.1、工艺流程及施工步骤3.1.1工艺流程图3.1 扣塔施工工艺流程图3.1.2施工步骤步骤一:安装至18#节间,调整中支点,安装扣塔铰梁,与主桁临时固结。
步骤二:安装至21#节间,安装扣塔至下风缆,解除塔脚临时固结,脱空3#临时墩,将边支点下放至初始安装位置后,调整扣塔垂直度。
步骤三:继续安装主桁和扣塔,安装上层风缆,拆除下层风缆。
步骤四:主桁安装至26#节间,扣塔安装到塔顶,挂设内索,拆除上层风缆,完成内索初张拉。
步骤五:主桁安装至32#节间,挂设外扣索并初张拉。
步骤六:桁拱跨中合龙,解除活动支座临时固定措施,拆除部分配重和边跨临时节间,将边支点下降量调高1.1m,安装临时系杆,并张拉.步骤七:安装中跨桥面梁系至合龙。
步骤八:拆除临时系杆和所有边跨配重,将边支点调整到设计标高,拆除扣塔系统,安装体外预应力索并初张拉。
3.2、施工方法3.2.1、施工准备1)完成风缆拉板、扣塔铰梁、底部分配梁构件、首批钢管加工。
2)主桁钢梁安装到18#节间,通过移梁完成主桁结构与P7墩支座的永久连接。
3)上下游塔吊安装调试完成。
4)安装所需的操作平台、吊索具等加工完成。
3.2.2构件制作所有钢构件加工按规范及设计要求,由专业钢结构加工单位加工制作,经检验合格后运输至施工现场。
1)钢管立柱钢管立柱为φ800×20mm,Q345C焊接钢管,法兰连接,主焊缝均为熔透焊缝,法兰与钢管磨光顶紧,法兰表面机加工刨平。
重点控制焊缝质量、磨光顶紧质量,管节椭圆度,与轴线重合率和法兰表面平整度。
①螺栓孔的允许偏差应符合下表1的规定。
②螺栓孔距的允许偏差应符合表2的规定。
③钢管管节外形尺寸的允许偏差,应符合表3的规定。
④管节对口拼装时,相邻管节的焊缝必须错开1/8周长以上。
相邻管节的管径偏差应符合表4的规定。
⑤焊接应符合下列规定:a焊接前应将焊缝上下30mm范围内铁锈、油污、水气和杂物清除干净。
b焊条等使用前烘干,对于不同材质的材料应采取符合焊接规范的焊接材料。
c应采用多层焊,焊完每层焊缝后,应及时清除焊渣,并做外观检查。
d图中所有焊缝除有特殊要求外,均应满足钢结构工程施工质量验收规范(GB50205-2001)中的二级焊缝要求。
并按该规范的要求进行焊缝探伤检验,提交检验报告。
e焊缝处外观允许偏差应符合表5规定。
2)铰梁与锚箱铰梁与锚箱是主要的连接与传力构件。
施工时重点控制焊缝质量(I级焊缝标准)锚头下垫板磨光顶紧情况,栓(铰)孔重合率,孔壁光洁度及摩擦面质量(要求摩擦面做试板,出厂时摩擦系数不小于0.55,安装前摩擦系数不小于0.45),具体要求如下:①所有构件均按照图纸中的材质加工。
②构件制作偏差应符合下列要求:梁的板平面度允许偏差应符合表6要求③所有加工件必须进行防腐处理。
有孔部位的摩擦面采用《铁路钢桥保护涂装》(TB/T1527-2004)中的第3涂装体系。
摩擦面打砂(砂由70%的G18棱角砂+30%的S390钢丸)后4小时内必须涂装防滑油漆,摩擦面表面粗糙度为40~60um;摩擦面涂层厚度80~160um。
其余部位要求涂装‘两底一面’漆,使用普通油漆,面漆使用银灰色,与钢梁颜色一致。
涂装前必须将构件上锈清除干净。
除锈等级和干漆膜总厚度等指标须满足钢结构施工验收规范(GB50205-2001)。
④要求有孔部位两面进行抗滑移面处理,到现场安装前抗滑移系数应大于0.45,抗滑移系数试验方法应符合现行行业标准《铁路钢桥栓接面抗滑移系数试验方法》(TBJ2137)的规定。
要求按图制作六组试件,试件要求重复利用。
⑤磨光顶紧部位顶紧传力面的粗糙度Ra不得大于12.5μm;顶紧加工面与板面垂直度偏差应小于板厚的1%,且不得大于0.3mm。
磨光顶紧处应有75%以上的面积密贴,用0.2mm塞尺检查,其塞入面积不得超过25%。
⑥要求进行焊接工艺评定,施工厂家提交施工组织设计和拼装与焊接工艺设计。
⑥未尽事宜按照《铁路钢桥制造规范》(TB10212—98)执行。
⑦拧高栓前,摩擦面须同批试件作抗滑移试验。
⑧要求的一、二级焊缝必须全部探伤,我部对一级焊缝全部复检,对二级焊缝进行抽检。
3)铰轴铰轴采用φ510mm,35#锻钢,是重要的承力构件。
