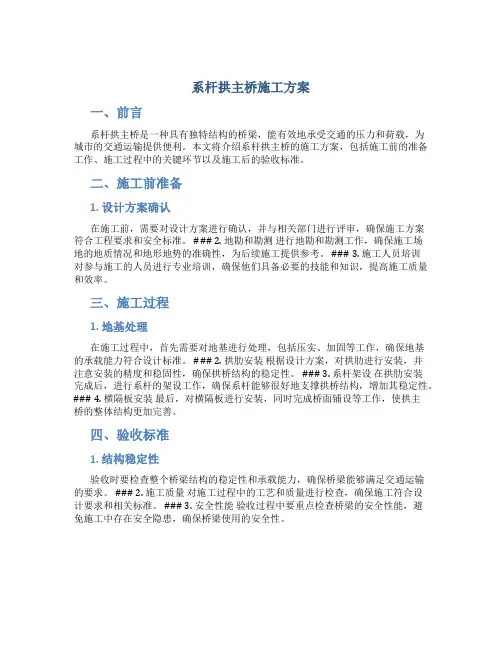

大桥工程系杆拱桥施工方案
- 格式:doc
- 大小:158.50 KB
- 文档页数:45
系杆拱桥专项施工方案系杆拱桥是一种常见的桥梁形式,其特点是拱顶为刚性结构,通过系杆将拱顶与桥墩固定连接,使拱顶能够承受桥面的荷载。
在该拱桥专项施工方案中,将详细描述施工前准备工作、拱顶施工、系杆施工以及拱桥竣工验收等各个环节的工作内容。
一、施工前准备工作1.桥梁设计方案评审:对拱桥的设计方案进行评审,确定施工的合理性和可行性。
2.施工图纸制作:根据设计方案制作施工图纸,包括拱顶和系杆的布置图纸,以及围堰、安全通道等配套设施的布置图纸。
3.设备选型和采购:根据拱桥的规模和要求,选择适合的施工设备,并进行采购。
4.施工人员培训:对施工人员进行必要的培训,包括施工技术和安全措施的培训。
5.材料准备:根据设计和施工图纸要求,采购并储备所需的施工材料,如钢筋、混凝土、系杆等。
二、拱顶施工1.围堰搭设:在拱顶跨度较大的情况下,需要搭设围堰来支撑施工。
根据设计和施工图纸的要求,搭设围堰,确保施工的稳定性。
2.拱顶模板施工:根据施工图纸要求,搭建拱顶的模板结构,确保拱顶的几何尺寸和曲率要求。
3.钢筋绑扎:根据设计要求,在拱顶模板内绑扎预埋的钢筋,保证拱顶的受力性能。
4.浇筑混凝土:按照施工图纸要求,将预制好的混凝土送入模板中,并通过振捣等方式进行浇筑,确保拱顶的强度和质量。
5.拱顶抹灰:等拱顶的混凝土达到一定强度后,进行抹灰处理,提高拱顶的表面光洁度和美观度。
6.拆模:拱顶的混凝土达到设计强度要求后,拆除拱顶模板。
三、系杆施工1.系杆预埋:在拱墩和拱顶上预留系杆孔洞,并配置预埋件。
2.探伤检测:对预埋的系杆进行探伤检测,确保系杆质量符合要求。
3.系杆安装:将系杆通过预埋件与拱墩和拱顶连接,采取预紧措施。
4.拉压试验:对已安装的系杆进行拉压试验,验证系杆的安全性和可靠性。
5.系杆固定:在系杆的两端进行固定,确保系杆能够完全承担起桥面荷载。
四、拱桥竣工验收1.竣工验收资料准备:准备竣工验收资料,包括设计文件、施工图纸、施工记录、系杆试验记录等。
XX大桥主桥上部结构施工组织设计第一章工程概况XX大桥横跨XX及老邮兴公路,大桥全长574.64m,引桥全宽26.5m,主桥全宽29.3m,净宽均为2×净-10.75m,设计荷载为公路-I级。
主桥采用82.7m上下行分离、下承式钢管凝土系杆拱桥,计算跨径为80.6m,拱轴线为二次抛物线,夭跨比为1/5,夭高f=16.12m。
桥面系采用纵横梁体系,纵铺桥面板。
系杆拱桥机横坡由横梁的变化高度实现,桥面纵坡由中横梁安装的不同抬高值实现。
拱肋单幅桥为双肋,拱肋截面为两根直径φ850mm的钢管各缀板组成的哑铃型钢管混凝土截面,哑铃截面高190cm,钢管及连接缀板厚14mm,钢管及缀板内填充微膨胀C40混凝土,两根拱肋间距1301cm。
风撑单幅桥双肋间设置五道一字型风撑,截面为直径φ850mm的钢管截面,钢管厚14 mm,钢管内不填充混凝土。
系杆系杆为预应力混凝土结构,箱梁截面,梁高1.8m,宽1.4m,顶板、底板、腹板均30cm,于拱脚处渐变为2.4×1.4m的矩形实心截面,上缘配置6×8φ15.2预应力钢铰线,下缘配置6×12φ15.2预应力钢铰线。
横梁单幅桥设置15道中横梁和两道端横梁。
中横梁为预应力混凝土T梁结构,高106.8~130cm,腹板50cm,顶板宽90cm,配置4×7φ15.2预应力钢铰线。
端横梁为预应力箱形结构,高156.8c m~180cm,宽130cm,配置4×9φ15.2预应力钢铰线。
桥面板桥面板采用高30c m、宽100c m、120cm的钢筋混凝土空心板,桥面板架设完成后现浇中横梁顶湿接头,形成整体桥面板。
吊杆边吊杆自由长度较短,为了保证结构的安全,采用PES5-109成品钢丝索;其余采用PES5-91成品钢丝索,均外包PE。
第二章施工组织一、项目部及工地试验室我处在XX南桥位西侧搭设30间活动房屋作为现场分项目部,2间活动房作试验室。

系杆拱施工方案系杆拱施工方案一、施工要求1.确保施工安全,遵守相关安全操作规范。
2.施工期间要配合相关部门的监督和检查。
3.施工人员要经过专业培训和持证上岗。
4.施工前要对拱的建筑材料、工具设备等进行检查和准备。
二、施工步骤1.准备阶段(1)确定施工位置和拱的规格尺寸。
(2)购买所需的建筑材料、工具设备等。
(3)组织施工人员进行专业培训。
(4)制定详细的工程进度安排表。
2.基础施工(1)进行拱的基础开挖工作,确保基础的坚固和稳定。
(2)搭建施工临时设施和安全防护措施。
(3)进行基础混凝土浇筑和养护工作。
3.制作拱身(1)根据拱的规格尺寸制作拱身的模板。
(2)将钢筋按照设计要求进行制作和焊接。
(3)在模板内将混凝土浇筑,并按照要求进行振捣和养护。
4.安装拱身(1)将制作好的拱身进行吊装和定位。
(2)通过螺栓、焊接等方式将拱身与基础固定连接。
5.施工完成(1)对拱身进行检查和修整,确保拱的形态和结构完整。
(2)进行施工过程中产生的垃圾清理和环境恢复。
三、施工注意事项1.拱身的制作要精确、细致,确保其强度和稳定性。
2.拱身的吊装和安装要注意平衡和固定,防止其发生倾倒或塌方等事故。
3.在施工过程中要注意保持施工区域的整洁和安全,防止杂物和建筑垃圾对施工造成影响。
4.必须对拱身进行养护,保持拱体的强度和耐久性。
5.在施工过程中要随时与相关部门保持沟通和协调,确保施工符合相关规范和要求。
以上是对系杆拱施工的一个大致方案,根据具体的施工设计和现场条件,还需要进行详细的施工计划和技术指导。
施工中要严格遵守相关规范和要求,确保施工质量和安全,保障拱的使用寿命和稳固性。
一)、施工顺序:鉴于如海运河为通航河道。
为减少断航和碍航时间,拱架采用整体放样、分段预制,杆件吊装就位采用浮吊、龙门吊、支架相结合的施工方案。
组拼合拢、穿束、张拉等工序均在少支架的工作平台上进行。
其主要施工顺序为:(1)、利用主墩立托架,搭设临时支架,在墩顶、托架和临时支架上设贝雷片构成施工平台。
(2)、拱架采用整体放样,拱肋和系杆均分段预制(不含端块件)。
(3)、在支架上现浇拱肋和系杆端部块件及端横梁。
张拉端横梁第一批钢束,钢束锚下张拉控制应力0.75f pk。
吊装系杆预制块,并组拼、合拢(合拢段的混凝土应在凌晨温度最低时浇注完毕)、穿预应力钢束。
(4)、安装2、6、10、14号吊杆处中横梁,张拉上述横梁第一批钢束,钢束锚下张拉控制应力0,75f pk。
(5)、对称张拉系杆第一批预应力N5、N6、N7、N8钢束,钢束锚下张拉控制应力0.75f pk。
(6)、搭设拱肋支架。
安装拱肋中段,合拢拱肋)合拢段的混凝土应在凌晨温度最低时浇注完毕)。
并安装风撑。
(7)、安装吊杆,并焊接好钢管,拆除拱肋支架。
安装其余中横梁,并张拉其余中横梁的第一批钢束,钢束锚下张拉控制应力0.75 f pk。
(8)、对称张拉系杆第二批预应力Nl、N4、N9、N12钢束。
锚下张拉控制应力为0.72f pk。
(9)、第一次张拉吊杆钢束。
吊杆张拉力及张拉顺序见《主桥上部结构施工工序图》。
(10)、拆除临时支架。
(11)、对称张拉系杆第三批N2、N3预应力钢束,钢束锚下张拉控制应力0.72f pk。
(12)、安装行车道板,现浇中横梁二期砼。
(13)、对称张拉系杆第四批N10、N11、N13、N14预应力钢束,锚下张拉控制应力为0.72f pk。
(14)、现浇桥面l0cm厚C40整体化混凝土。
(15)、张拉端横梁和中横梁第二批预应力钢束,钢束锚下张拉控制应力0.75f pk。
(16)、第二次张拉吊杆钢束,张拉顺序同第一次,吊杆钢束张拉锚固后,在吊杆钢管内进行压浆。
张镇河大桥系杆拱桥施工工艺一、工程概况下承式钢管混凝土拱桥计算跨径L=112m,矢高f=25m,跨比D=1/4.48,拱轴线为二次抛物线型,拱轴线为二次抛物线,主拱拱轴线方程为:y=4fx(L-x)/L 。
两侧人行道通过横梁悬挑于边系梁外侧。
系梁采用箱梁截面,高2.5m,宽1.5m,顶板厚40cm,底板厚40cm,在拱脚处变为矩形断面,高2.5--4.2m,宽2m。
拱肋采用哑铃型钢管混凝土,截面高2.8m,由两根外径120cm壁厚16mm的Q345qD钢管组成,内灌C40微膨胀混凝土。
单片拱肋公设20跟吊杆,吊杆间距为5m,吊杆采用Φ299*12mmQ235qC无缝钢管,内穿FPES--109平行钢丝成品索,标准强度1670Mpa,采用双层HDPE防护,在管内压注发泡剂,锚具为冷铸墩头锚。
单幅桥拱肋横向设6道风撑,其中哑铃型撑2道,K型撑4道,于拱肋构成系杆拱空间稳定体系。
中横梁为T型断面,高1.7m--2.055m,底宽70cm,翼缘板厚20cm--40cm,顶宽110cm。
中横梁内设置5束12Φs钢绞线,施工采用预制吊装,通过湿接头与系杆连接。
15-端横梁为箱型断面,高2.45m--2.795m,受伸缩缝宽度的影响,宽度为2.8m、2.88m(使用于D80型伸缩缝端),顶板厚40cm,底板厚40cm,腹板宽40cm。
端横梁内设置4束11Φs、15-4束13Φs钢绞线,由于端横梁位于拱脚位置附近,且其自重较大预制、吊装困难,施15-工采用支架现浇施工。
行车道板中跨采用27cm厚C30钢筋砼实心板,边跨采用37cm厚C30钢筋砼实心板。
一片板宽1.1m,横向共布置16块。
横梁预留70cm宽后浇带,待预制行车道板吊装到位后再与湿接头浇筑形成整体。
行车道通过系杆外侧挑梁形成,挑梁对应横梁设置。
端横梁处挑梁宽2.8m,高0.7m--1.0m,与端横梁形成一体,为预应力砼结构;中横梁处挑梁宽70cm,高0.7m--1.0m,与中横梁形成一体,为预应力砼结构。
钢筋混凝土系杆拱桥施工专项方案中铁二十三局一公司南京江北沿江项目部400.6.1、工程概况沿江开发高等级公路(南京江北段)工程滁河大桥全长709.4m,包括主桥及引桥工程,双向四车道,分为左右两幅。
其中主桥上部采用72m单跨预应力混凝土系杆拱,计算跨径70米,拱轴线为二次抛物线,矢跨比为1/5,矢高为14米。
拱肋采用等截面工字型截面,系杆采用等截面箱型截面。
每片拱片设间距为5.0m的吊杆13根,采用7-55柔性吊索。
每幅桥由两个拱片组成,拱片之间有4道风撑联结。
拱肋、风撑为钢筋混凝土结构,系杆、横梁为预应力混凝土结构,吊杆为柔性吊索。
400.6.2、钢筋混凝土系杆拱预制方案400.6.2.1、构件分段情况预制件的分段长度和重量见下表。
400.6.2.2、总体施工方案场地布置主要考虑吊装运输方便及现场条件,预制场利用河北岸废弃的码头预制系杆、拱肋、拱肋端块件等重量较大的构件,通过浮吊来直接吊装运送到桥位;横梁、风撑、行车道板等重量较小的构件在30米箱梁预制场预制,通过便桥运输至主墩位置。
混凝土由自设拌和站供应,拌和机械为2台JS750强制式搅拌机,运输采用混凝土运输车运输。
在现场设立小型钢筋加工厂,加工所需钢筋材料。
根据构件设置一定数量的台座作为底模,底模保证构件的尺寸和形状,构件侧模一般采用钢模板,拱肋采用木模板。
400.6.2.3、预制场的布置用作预制场的场地为砂石码头,距离桥位300米,该处场地承载力较高。
预制场地须先整平压实,清表后填筑30cm碎石土,振动压路机碾压密实。
预制场地内应按照文明施工和标准化工地的要求进行布置。
设置台座、值班房、材料库、水池、过滤池,材料存放区台座区应采用混凝土硬化。
预制台座根据场地大小合理布置,预留一定施工空间和道路。
底模范围外的预制场地表面浇5cm厚C25混凝土,以防雨水渗透而影响地基承载力。
场地临时电力线按照用电技术规范设置,并设配电箱、漏电保护器等电气设备。
系杆拱施工方案1. 引言系杆拱是一种常用的建筑结构形式,广泛应用于桥梁、拱门等建筑工程中。
本文将介绍系杆拱施工的方案,包括施工工序、施工材料和注意事项等。
2. 施工工序系杆拱施工的基本工序包括测量分析、基础施工、固定桥墩、搭设模板、拱肋浇筑、张拉系杆和拆模等。
2.1 测量分析在施工前,需要进行详细的测量分析工作,确定拱的几何尺寸、位置和混凝土浇筑的坡度等参数。
2.2 基础施工在开始施工之前,需要进行拱桥基础的施工工作。
包括挖掘基坑、基坑加固、浇筑混凝土基础等。
2.3 固定桥墩在基础施工完成后,需要固定桥墩。
通过浇筑混凝土将桥墩与基础连接起来,并确保其稳定性。
2.4 搭设模板搭设模板是为了保证拱肋的形状精确。
在桥墩上搭设模板,模板应按照拱的曲线形状进行调整,以便后续拱肋的浇筑。
2.5 拱肋浇筑在模板搭设完成后,可以开始进行拱肋的浇筑工作。
将混凝土倒入模板,待混凝土凝固后,拆除模板。
2.6 张拉系杆拱肋浇筑完成后,需要进行系杆的张拉工作。
根据设计要求,使用专业设备来对系杆进行张拉,以保证拱的稳定性。
当混凝土凝固后,可以拆除模板,让拱的形状展现出来。
在拆模后,需要进行一些修整工作,以确保拱的表面平整。
3. 施工材料系杆拱施工所需的主要材料包括混凝土、系杆、钢筋和模板等。
3.1 混凝土混凝土是系杆拱施工过程中最主要的材料。
选择合适的混凝土配比可以保证施工质量和拱的承载能力。
3.2 系杆系杆是系杆拱的重要组成部分,用于保证拱的稳定性。
系杆需要具备足够的强度和刚度,可以使用钢材或高强度合金材料。
钢筋在拱肋和系杆中起到增强混凝土强度和刚度的作用。
钢筋的选择应符合国家标准和设计要求。
3.4 模板模板用于对拱肋进行浇筑,需要具备足够的强度和稳定性。
模板的材料可以选择木材或金属材料。
4. 注意事项在系杆拱施工过程中,需要注意以下几点:•施工前需要进行详细的测量分析工作,确保施工的准确性。
•施工过程中需确保混凝土浇筑的坡度和浇筑层厚度等参数符合设计要求。

1.1系杆拱施工方案、方法及其措施1.1.1系杆拱施工方案鸭子河双线特大桥1-112m系杆拱采用先梁后拱的施工方式。
地基处理后搭设碗扣式满堂支架,铺设系梁和拱脚段底模,支架预压验收合格后安装拱脚段预埋钢管拱肋及其定位钢构件,绑扎系梁钢筋,安装预应力索,现浇系梁和拱脚,待混凝土强度达到设计要求后,进行第一批预应力索张拉、孔道压浆。
拱肋钢管委托有相关资质的厂家生产,单元构件在工厂内按预定检验项目进行检验,立体试拼装,线形调整,检验合格后运至工地预拼场进行再接长加工,拟定单片拱肋分七节,对称分布,将两侧拱肋临时连接整体吊装。
在系梁上搭设拼拱支架,拱肋钢管运至施工现场后焊接两片对应节段,采用大吨位履带吊车整体吊装,安放在拼拱支架上,通过操作平台调整至设计位置。
拱肋拼装时,两端分节段对称进行逐节拼装,直至中跨合拢。
拱肋逐节安装过程中及时拼装拱肋间横向连接结构,保持拱肋的结构稳定。
泵送上、下拱肋钢管内混凝土,分仓、对称、均匀灌注拱肋腹板内混凝土。
管内混凝土达到设计要求90%后,适量降低调节装置高度,使支架与拱肋钢管脱离,从两端拱脚对称安装张拉吊杆,再张拉系梁剩余预应力索。
拆除系梁支架后,检测并调整吊杆力至设计值。
拱脚混凝土浇注二次混凝土,钢管外表面涂装。
1.1.2系杆拱施工方法1.1.2.1系梁和拱脚施工方法1.1.2.1.1地基处理清表整平,然后翻挖回填三七灰土30cm厚,地基处理压实度控制在0.91以上。
在灰土层上浇筑C20混凝土,厚度20cm。
在地基两侧做30㎝×30㎝排水沟或2%自然顺坡向外排水。
地基处理完成后作静力触探,检查其承载力,检测频率要求4处/100m2。
1.1.2.1.2支架搭设(1)普通碗扣式满堂支架碗扣式满堂支架搭设采用φ48.5mm,壁厚3.5mm的钢管,横杆层距60cm;系梁端10m以及通车门洞四管柱靠墩身一侧2m范围内立杆纵向间距30cm,此范围外立杆纵向间距60cm。

xx至xx特大桥xx段2XX跨新华街下承式钢管混凝土系杆拱桥施工方案一、工程概况(一)工程简介本段跨新华街里程桩号为XX,总长100m,起讫墩号为310#~311#,高速铁路与xx夹角为88度,为1孔1-96m下承式钢管混凝土系杆拱桥特殊结构。
基础为钻孔灌注桩,矩形桥墩,拱桥设计采用单箱三室预应力混凝土箱型截面,桥面箱宽17.1米,梁高2.5米,底板厚度为30cm,顶板厚度为30cm,边腹板厚度为35cm,中腹板厚度为30cm,底板在2.8米范围内上抬0.5m以减少风阻力。
吊点处设横梁,横梁厚度为0.4~0.6m。
系梁纵向设68根12-7φ5预应力筋,横向在底板上设3-7φ5的横向预应力筋,横隔板上设3束9-7φ5预应力筋。
梁全长100m,计算跨长为96m,矢跨比为f/l=1/5,拱肋平面矢高19.2米,拱肋采用悬链线线型,拱肋横截面采用哑铃形钢管混凝土截面,截面高度h=3.0米,沿程等高布置,钢管直径为1000mm,由厚16mm的钢板卷制而成,每根拱肋的两根钢管之间用δ=16mm的腹板连接.每隔一段距离,在两腹板中焊接拉筋。
肋管内压注C55无收缩混凝土填充,系梁采用C50混凝土。
吊杆布置采用尼尔森体系,在吊杆平面内,吊杆水平夹角在50.978~65.384度之间;横桥向水平夹角为90度。
吊杆间距为8米,两交叉吊杆之间的横向中心距为340mm。
吊杆均采用127根φ7高强低松弛镀锌平行钢丝束,冷铸镦头锚,索体采用PES(FD)低应力防腐防护。
吊杆的疲劳应力幅为118Mpa在主+附作用下的最大应力幅值为126Mpa。
该桥构造复杂,技术含量高,施工难度大。
为园满完成任务,需精心组织,周密安排。
各工序必须密切配合,施工和管理人员团结一致,严格按照设计文件及施工规范要求施工,按业主要求,保质保量达到优良工程。
(二)工程自然地理特征1 气象特征本段属亚热带海洋性季风气候,全年寒暑变化明显,四季分明,温和湿润。
第一章编制说明本方案的编制以下列文件和资料为依据:1、施工承包合同书,2003年10月20 日2、施工图设计文件,2003年 9月变更图纸3、《公路桥涵施工技术规范》(JTJ 041—2000)4、《公路工程水泥混凝土试验规程》(JTJ 053—94)5、《公路工程石料试验规程》(JTJ 041—94)6、《钢筋混凝土用热扎光圆钢筋》(GB 13013)7、《钢筋混凝土用热扎带肋钢筋》(GB 1499)8、《公路工程质量检验评定标准》(JTJ 071—98)9、《公路工程施工安全技术规范》(JTJ 076—95)10、《公路桥涵设计通用规范》(JTJ 021—89)11、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTJ 023—85)第二章工程概况本标段为xxxxxx,设计桩号为XXXXXXXX,共计1.428km,总造价为2.17亿元,主线上跨运河为单跨70米三片拱肋下承式钢筋砼系杆拱桥,本工程项目位于大道XXXXXXXX至XXXXXX段,中心桩号为XXXXXX。
下部结构有一柱式桥墩,一桥台,柱式桥墩为系杆拱和主线连续箱梁的共用墩,桩基为摩擦型钻孔灌注桩基础。
1、技术标准道路等级:二级公路设计荷载:汽-超20,挂-120,人群荷载3.5kPa设计车速:V=80km/h桥面宽度:总宽37.5m;横向布置为4.0非机动车道(含栏杆扶手)+1.5m侧分隔带+12.25m机动车道(含左右侧路缘带)+2.0m中央分隔带+12.25m机动车道(含左右侧路缘带) +1.5m侧分隔带+4.0非机动车道(含栏杆扶手)桥面坡度:单向纵坡0.5%,双向横坡2%;通航标准:通航宽度50米,最高通航水位3.063米,地震烈度:地震基本烈度为6度;2、上部结构上部结构由拱肋、系杆、吊杆、风撑、横梁和桥面板组成共肋和风撑采用工字形断面,钢筋砼材料,拱肋高 1.7米,宽1.0米.系杆采用矩形断面,预应力砼材料,系杆高2.0米,宽1.0米.吊杆采用圆形断面,结构用无缝钢管材料,规格为219×12毫米,Q345B级钢,内穿9根钢绞线.横梁和桥面板连接为整体,形成T 形断面,预应力砼材料,横梁高1.19~1.59米。
腹板宽0.26米,间距4米,桥面板厚0.2米.3、下部结构桥墩承台厚度2米,由三个小承台组成,承台之间采用系梁连接,每个承台下接4根φ1.5米钻孔桩,桩长66米。
桥台承台厚度2米,也由三个小承台组成,承台之间采用系梁连接,每个承台下接6根φ1.5米钻孔桩,桩长66米。
桥台设挡土前墙。
4.地质水文该桥位处土质主要为亚粘土和亚砂土,表层土CBR值普遍较低;运河经过场地内,地下水水质对混凝土无腐蚀性,对钢结构具弱腐蚀性。
5.气候特征项目区域气候受海洋性季风影响,属暖温带半湿润季风气候。
年平均气温在13.3。
C,年平均降水量970mm,最大为1300mm;夏季降水充沛6—9月为汛期,平均降雨量680mm,占全年降水量的70%。
6.主要工程数量主要工程数量表第三章施工测量1、测量依据1.1根据业主提供的平面控制点与水准点为基准进行复测和引测。
根据业主提供的有关测量资料、设计图纸、复测资料进行计算和测量放样。
1.2以本工程执行的施工规范中的有关规定作为精度标准。
2、平面控制测量2.1对施工现场及控制点进行实地踏勘,结合本工程平面布置图,建立施工测量平面控制网。
在考虑通视条件、稳固状态、放样方便等各种因素,要求达到每200m设一个控制点。
控制点在桥梁两侧间隔分布,以建立通视情况良好的导线控制网。
放样时每点至少有两个控制点做后视,以便校核。
2.2定期对导线控制网进行闭合校验,保证各点位于同一系统。
随着施工的进展,每个月至少复测一次,以求控制网达到精度要求。
3、平面轴线测量3.1按图纸中结构不同的施工部位,分别制定不同的测量方法,以满足精度要求和施工进度要求。
3.2桩基础施工时所需要的轴线,采用极坐标法进行放样,用全站仪直接放出桥墩中心点。
然后将仪器架至桥墩中心点,后视控制点,定出切线,再转90度定出法线桩。
如果一次无法投测到位,可以在附近适当位置临时转点,但转点次数尽量控制一次。
3.3桩施工结束,采取同样方法确定承台位置。
3.4承台浇注完毕后,所需要的轴线采取后方交会,定出偏移轴线,测站为承台上的任意点,根据该点坐标值计算出到中心点角度和距离,以极坐标法定出其它轴线。
3.5 立柱和盖梁位置的控制全站仪支立于控制点上,用极坐标放样法定出立柱的中心位置,再用经纬仪和钢尺根据距离和角度放出立柱或盖梁的平面位置.3.6系杆和拱肋位置的控制首先在盖梁和台帽上定出系杆或拱肋轴线上的一个点,然后将经纬仪置于该点,后视导线点设定方位角,再将经纬仪旋转至系杆或拱肋轴线的方位角,依次放出该轴线上的点位。
4、高程控制测量4.1施工高程控制网的建立a.根据业主提供的等级水准点,用精密水准仪进行引测,布置在施工区域附近。
为保证施工期间高程点的稳定性,点位设置在受施工环境影响小,且不易遭破坏的地方。
b.考虑季节的变化和环境的影响,定期对水准点进行复测。
4.2下部结构的测量a.下部结构主要包括承台高程控制、墩身高程控制和墩台帽高程控制等。
b.各部分的标高均直接采用高程控制网中的点位引测到施工部位,并按规定误差范围进行精度控制。
4.3上部结构的高程测量a. 上部结构主要包括系杆和拱肋底板高程控制、桥面高程控制等。
b.上部结构的高程放样直接使用高程控制网中的点位,引测至桥梁两端的墩台身上。
据此进行高程测量。
系杆和拱肋底模按一定的预拱度支立以后,进行等载预压,观测其弹性变形和非弹性变形,进一步调整底模标高。
5、测量技术保证措施5.1经纬仪工作状态应满足竖盘垂直、水平度盘水平;目镜上下转动时,视准轴形成的视准面必须是一个竖直平面。
5.2水准仪工作状态应满足水准管轴平行于视准轴。
5.3用钢尺工作应进行钢尺鉴定误差、温度测定误差的修正,并消除定线误差、钢尺倾斜误差、拉力不均匀误差、钢尺对准误差、读数误差等,采取多次往返测量。
5.4所有测量计算值均应列表,并应有计算人、复核人签字。
5.5使用全站仪应进行加常数、乘常数、温差修改值的修正。
5.6在仪器操作上,测站与后视方向应用控制网点,避免转站而造成积累误差。
所有仪器操作均要进行换手复测。
5.7在定点测量时应避免竖直角大于45度。
5.8对易产生位移的控制点,使用前应进行校核。
5.9每个月必须对控制点进行校核一次,避免因季节变化而引起的误差。
雨后,也要及时对地面的控制点进行校核。
5.10严格控制操作规程进行现场的测量定位和放样。
第三章运河系杆拱桥施工方案1、工程施工概述1.1工程设计要点运河系杆拱桥为计算跨径70m的简支拱桥。
上部结构拱肋和风撑采用工字型断面,钢筋砼材料,拱肋宽1米,高1.7米,风撑宽0.6米,高1.7米,系杆采用矩形断面,预应力砼材料,系杆宽1米,高2米。
吊杆采用圆形断面,结构采用无缝钢管材料,规格为219*12毫米,Q345B级钢,内穿9根钢绞线。
横梁和桥面板连接为整体,形成T型断面,预应力砼材料,横梁高1.19~1.59米,腹板宽0.26米,间距4米,桥面板厚0.2米。
下部结构:墩承台厚度2米,每个承台下接4根φ1.5米钻孔灌注桩,桩底标高-65米,承台之间采用系梁连接。
桥台承台厚度2米,每个承台下接6根φ1.5米钻孔灌注桩,桩底标高-65米,承台之间采用系梁连接。
1.2施工特点运河现有航道宽度50米,航道航运繁忙,航运每天断航不得超过6小时。
施工期间要保证正常的水上交通。
根据该桥的施工条件和结构状况,我项目部考虑上部结构均在支架上现浇施工。
主桥上部的支撑体系、系杆和拱肋的施工是该桥的关键项目。
2、总平面布置及施工准备2.1人员设备已进场,便道修筑完毕,已经做到三通一平,加工区和砼拌和站与互通立交共用。
导线网与水准导线已经复测和加密(见总体施工方案)。
2.2老桥拆除:桥面系用风镐等机械破碎清除,T梁用架桥机吊运至桥头路基上,然后用镐头机破碎,建筑垃圾运出场地以外。
盖梁和部分立柱利用浮吊用破碎机破碎、清除。
盖梁和立柱的清除方法为:在水面以上截断立柱,浮吊吊运至岸上。
在承台以外的岸侧打入一排钢板桩,以保护堤岸的安全。
水下部分挖淤后潜水员水下割除,浮吊吊运至岸上。
详见老桥拆除方案。
2.3拱桥上部结构较重,我项目部拟在保证35m净宽的前提下,两侧打入φ529mm钢管桩,支撑用钢管桩的两端设防撞钢管桩,内侧型钢连接,起到导航的作用。
3.施工方案、施工方法3.1施工概述为保证本工程优质如期完成,我们对该桥的施工做如下安排:3.1.1全桥砼采用集中拌制,砼搅拌运输车运输,砼泵送车浇注泵送现浇砼。
所有构件均为现场浇注。
3.1.2钢筋加工场地设在互通立交圈内,半成品钢筋运至现场绑扎。
3.1.3所用模板采用钢模和竹胶模板。
3.2主要、关键工程项目施工技术方案及施工方法3.2.1钻孔灌注桩施工:钻孔灌注桩施工中应解决好以下问题:a、桩位处的旧建筑物基础要彻底清除干净,以尽快的埋设护筒开钻。
在桩位处用人工破土开挖,确认地下无管线或其它障碍物,为顺利开工创造条件。
b、在杂填土或淤泥土壤中埋设护筒,一定要先换粘土,再按JTJ041-2000规范要求埋置护筒,以防止护筒底处漏浆或坍孔。
C:在正式开钻前校核桩位坐标,并正确定位。
钻孔主要机具:KP-1500型工程钻机4台,3PM泥浆泵4台;主要辅助设备有正循环装置4套,吸浆泵4台,Φ25cm导管4套。
13.2.1.1埋护筒、钻孔:1.1.1护筒用5mm钢板卷制,外端焊Φ18圆箍,护筒内径比桩径大20cm,护筒加工数量8个。
护筒长度3m。
1.1.2护筒设置①护筒中心与桩位中心线重合,平面允许误差为5cm,竖直线倾斜不大于1%,用实测和引桩定位。
②干处护筒可采用挖坑埋设法,护筒底部和四周所填粘土必须分层夯实。
③护筒高度高出地面30cm,高于地下水位200cm。
当钻孔内有承压水时,应高于稳定后的承压水位200cm以上。
3.2.1.2钻机就位:1.2.1钻机安装底座和顶端应平稳,地基在钻进中不得沉陷。
钻机底座和磨盘顶面应保持水平,钻架上的起吊滑轮中心、磨盘中心、钻具中心、护筒中心应在同一铅垂线上。
1.2.2钻进中应经常复测钻机底盘,使其保持水平。
钻杆竖直无弯曲,是防止倾斜的关键。
3.2.1.3泥浆:a、泥浆性能指针按JTJ041-2000.6灌注桩基础施工:b造浆粘土选用当地粘土,塑性指数大于25,粒径小于0.5*10-2mm,颗粒含量大于总量70%,手搓无明显砂、粒感觉。
泥浆控制相对密度 1.1—1.20。
在杂填土土层中泥浆相对密度1.3—1.40。
施工中应按进入不同土层检查泥浆的有关指标。
3.2.1.4钻进成孔a、钻孔前向护筒内投入一定数量粘土,加水泡软,开动钻机空钻,并从钻杆中压入清水,利用钻头将粘土搅拌成浆,当生产的泥浆满足循环时正式钻进。
