工程项目保险与索赔实务教材
- 格式:ppt
- 大小:1.79 MB
- 文档页数:18


建设工程施工承包索赔培训课件一、介绍在建设工程施工承包过程中,承包方常常面临索赔的情况。
索赔是指施工承包方因不可抗力、业主变更、设计变更等原因而要求补偿损失的行为。
为了使施工承包方更好地理解索赔的概念和流程,本课件将详细介绍建设工程施工承包索赔的相关知识。
二、索赔的概念和原因1. 索赔的定义索赔是指在施工承包合同中,施工承包方因工程变更、不可抗力等原因所遭受的经济损失,并向业主主张赔偿的行为。
2. 索赔的原因(1)不可抗力因素:自然灾害、战争、瘟疫等无法预见和控制的因素;(2)业主变更:业主在施工过程中提出变更要求,导致承包方需要改变原本的工作计划和方法;(3)设计变更:设计方在施工过程中提出设计变更,导致承包方需要重新调整工程进度和材料使用等;(4)合同外事项:一些与合同无关的事项,如政府政策变化、协议约定等。
三、索赔的流程1. 准备阶段(1)了解合同条款:仔细研究施工合同中关于索赔的条款,并确保自己具备索赔的权利;(2)收集证据:搜集与索赔相关的证据,如施工日志、变更通知书等;(3)计算索赔金额:根据合同约定和实际情况,计算出索赔的金额;(4)准备索赔文件:根据索赔要求,准备索赔文件,包括索赔报告、索赔计算表等。
2. 提交索赔申请(1)书面通知业主:向业主提交正式的索赔申请,并附上索赔文件;(2)面谈协商:与业主进行面谈,解释索赔的理由和金额,并寻求双方的协商和谅解;(3)协商达成一致:如果双方能够达成一致,可签订索赔协议,并进行后续的支付和补偿;(4)无法达成一致:如果双方无法达成一致,可以考虑进一步争议解决方式,如仲裁或诉讼。
四、索赔文件的撰写1. 索赔报告(1)标题:索赔报告(2)引言:对索赔的目的、背景和重要性进行简要介绍;(3)索赔事由:详细描述导致索赔的原因和事件,包括不可抗力因素、业主变更、设计变更等;(4)索赔依据:列出与索赔相关的合同条款和其他法规法律的依据;(5)索赔要求:明确提出索赔的金额和具体要求;(6)结论:总结索赔的主要内容和要求,并表达希望得到业主理解和支持的意愿。

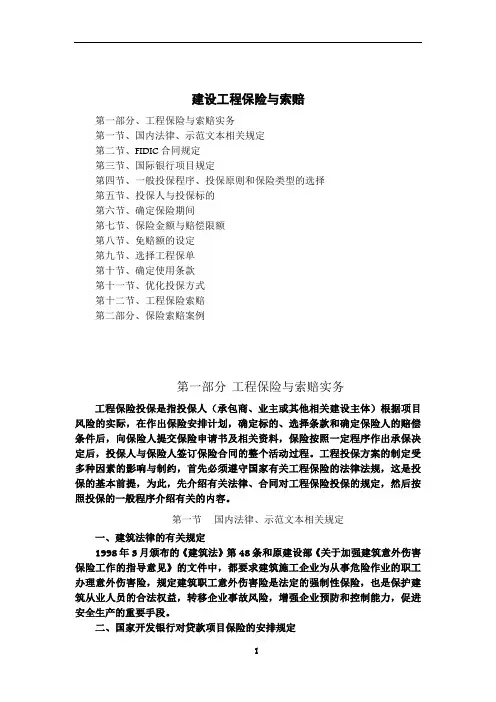

建设工程保险与索赔第一部分、工程保险与索赔实务第一节、国内法律、示范文本相关规定第二节、FIDIC合同规定第三节、国际银行项目规定第四节、一般投保程序、投保原则和保险类型的选择第五节、投保人与投保标的第六节、确定保险期间第七节、保险金额与赔偿限额第八节、免赔额的设定第九节、选择工程保单第十节、确定使用条款第十一节、优化投保方式第十二节、工程保险索赔第二部分、保险索赔案例第一部分工程保险与索赔实务工程保险投保是指投保人(承包商、业主或其他相关建设主体)根据项目风险的实际,在作出保险安排计划,确定标的、选择条款和确定保险人的赔偿条件后,向保险人提交保险申请书及相关资料,保险按照一定程序作出承保决定后,投保人与保险人签订保险合同的整个活动过程。
工程投保方案的制定受多种因素的影响与制约,首先必须遵守国家有关工程保险的法律法规,这是投保的基本前提,为此,先介绍有关法律、合同对工程保险投保的规定,然后按照投保的一般程序介绍有关的内容。
第一节国内法律、示范文本相关规定一、建筑法律的有关规定1998年3月颁布的《建筑法》第48条和原建设部《关于加强建筑意外伤害保险工作的指导意见》的文件中,都要求建筑施工企业为从事危险作业的职工办理意外伤害险,规定建筑职工意外伤害险是法定的强制性保险,也是保护建筑从业人员的合法权益,转移企业事故风险,增强企业预防和控制能力,促进安全生产的重要手段。
二、国家开发银行对贷款项目保险的安排规定国家开发银行于1999年10月颁发的《贷款项目工程保险管理暂行规定》指出:开发银行人民币贷款的国家大中型建设项目以及贷款额在3000万元(含3000万元)以上的其他建设项目,借款人或工程承包人等应根据风险情况投保。
险种包括建筑(安装)一切险、综合财产险;借款人使用开发银行贷款自行采购原材料、设备的,应要求制造方、运输方、供货方办理产品制造、运输等履约环节的保险手续。
三、《建设工程施工合同(示范文本)》的规定1999年12月,原建设部和工商总局发布的《建设工程施工合同(示范文本)》第二部分通用条款第40条规定:1、开工前,发包人为建设工程和施工场内的自有人员及第三者人员生命财产办理保险,支付保险费用;2、运至施工场地内用于工程材料和安装设备,由发包人办理保险,并支付保险费用;3、发包人可以将有关保险事项委托承包人办理,费用由发包人承担;4、承包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员的生命财产和施工机械设备办理保险,支付保险费用;5、保险事故发生时,发包人、承包人有责任尽力采取必要的措施,防止或者减少损失;6、具体投保内容和相关责任,由发包人、承包人在专用条款中约定。
