浆砌石截洪沟专项方法
- 格式:doc
- 大小:186.50 KB
- 文档页数:22
排洪沟浆砌石施工方案及流程排洪沟浆砌石施工这事儿啊,可真是个挺有趣又很重要的事儿呢。
一、施工前的准备。
除了材料,工具也不能少呀。
像锤子、凿子这些小工具,那是用来把石头修整得更合适的。
还有搅拌机,这可是搅拌砂浆的好帮手呢。
没有它,咱这砂浆可就搅拌不均匀啦。
在施工场地周围呀,还得把场地清理干净,不能乱七八糟的,要是施工的时候不小心被杂物绊倒,那可就惨咯。
二、浆砌石的砌筑。
开始砌筑的时候啦。
咱先得把基础给弄好。
基础可是整个排洪沟的根基呢。
基础得挖得够深够宽,就像种树,根得扎得深,树才能长得稳。
在基础上先铺一层砂浆,这砂浆就像是胶水一样,把石头和基础牢牢地粘在一起。
然后就是砌石头啦。
石头要一块一块地砌得整整齐齐的,就像搭积木一样。
不过这可比搭积木难多了呢。
每块石头之间的缝隙得控制好,不能太大,太大了砂浆填不满,洪水一来就容易把石头冲走。
也不能太小,太小了砂浆灌不进去,石头之间就结合不紧密。
在砌石头的时候,还得把石头大面朝下,这样比较稳当。
而且要交错着砌,不能一层石头都朝着一个方向,那样就很容易倒啦。
在砌筑的过程中呢,边砌边要往石头缝里灌砂浆。
这砂浆可得灌得饱饱的,就像给石头缝喂饱饭一样。
要是砂浆灌不满,这石头就像是没吃饱饭的小朋友,没力气,经不住洪水的冲击。
而且在灌砂浆的时候,要用工具捣一捣,让砂浆把缝隙填得更密实。
三、施工中的质量控制。
在整个施工过程中啊,质量控制可是非常重要的呢。
得有专门的人来检查。
比如说石头的质量呀,要是发现有不合格的石头,就得马上换下来。
不能因为一块石头坏了整个排洪沟的大事儿。
还有砂浆的配合比,得按照规定的比例来搅拌。
要是砂浆太稀了,就像水一样,根本就粘不住石头;要是太稠了,又不好灌到石头缝里去。
在砌筑的时候呢,每一层的高度也要控制好。
不能有的地方高,有的地方低,得保证整个排洪沟的墙面是平整的。
这就像是女孩子化妆,脸得抹得平平的,不能坑坑洼洼的,不然可就不漂亮啦。
而且每砌一段距离,就得检查一下有没有歪呀,要是排洪沟砌歪了,那洪水可就不能顺利地排走啦。
截洪沟施工技术方案一、施工方案一、截洪沟施工前先请测量组放样,打出灰线,确信标高、排水方向、开挖宽深。
各类类型的水沟彼此衔接及与其它构造物衔接时,能够依照沟底标高及地形情形适当调整尺寸,但沟底坡度不得小于%,特殊地段纵坡不小于%,沟深不小于米。
二、从截洪沟开挖出多余的土石应及时清理或废弃。
开挖时要进行拉线操纵开挖面,避免超挖和少挖,超挖时要补上。
3、截洪沟采纳人工开挖成型。
4、截洪沟采纳#砂浆挤浆法砌筑片石。
二、浆砌片石的施工1.在截洪沟开挖前必需请监理工程师检查签认后才能进行浆砌片石的施工。
2.所用片石必需符合标准要求,片石中间厚度大于15CM,用做面石时尽可能采纳较大的片石。
所用甲供材料不得自行采购,所用水泥是号的一般硅酸盐水泥。
水泥应符合现行国标准,并附有制造厂的水泥品质实验报告等证明文件。
水泥进场后,应按其品种、强度、证明文件和出厂时刻等情形分批进行取样验收。
袋装水泥在运输和贮存时应避免受潮,堆垛高度不宜超过10袋,假设水泥受潮或堆积超过3个月,应从头取样查验,并按监理批准的复验结果利用。
砂浆的拌制必需严格依照配合比用砂浆搅拌机拌制,在运输进程或贮存器中发生离析、泌水的砂浆,砌筑前应从头拌和;已经凝固的砂浆不得利用,必需做废弃处置。
4.砌筑应按测量技术交底来放样并挂线,严格挂线施工;新砌圬工完成10~12小时后就必需洒水养护,养护时刻在7天以上,最初3天,白天至少隔3小时洒水一次,夜间一次,3天后,每日夜至少洒水3次。
5.截洪沟位于较陡地段时,施工应采取支护方法,如有必要时必需搭设脚手架,片石砂浆的输送时,下方不得有人。
三、雨季施工要求1.把握本地气象资料,与本地气象部门联系,按期取得天气转变资料,把握年、月、旬降雨趋势的天气预报,尤其是近期预报的降雨时刻和雨量,以便安排施工。
2.拌和场应搭设雨棚,砂石料在那个时期含水量转变较大,需要常常测定,和时调整拌和时的加水量。
雨季空气潮湿,水泥库存要注意期限,避免漏雨和受潮。
浆砌片石边沟、排水沟及截水沟施工方案第一章施工技术方案一、编制依据:⑴、二广公路怀集至三水段高速公路两阶段施工图设计图纸⑵、公路桥涵施工技术规范(JTJ041-2000)⑶、公路工程质量检验评定标准(JTGF80/1-2004)⑷、公路工程水泥及水泥混凝土试验规程(JTG E30-2005)⑸、公路工程水质分析操作规程(JTJ056-84)⑹、公路工程集料试验规程(JTG E42-2005)二、工程概况:本合同段主线内排水系统包括边沟、截水沟、排水沟等,其与桥梁涵洞、自然沟相连接;采用M7.5浆砌片石砌筑,结构几何尺寸及长度见下表:1、路基边沟、排水沟数量表:2、桥下排水沟数量表3、路堑顶截水沟三、人员、机械、材料准备情况1、浆砌片石边沟、排水沟及截水沟管理组织机构框图:2、劳动力组织安排:3、施工机械配置:四、浆砌片石边沟、排水沟及截水沟施工1、施工准备:⑴、材料:片石、M7.5及M5砂浆;施工前做好配合比设计与砂浆原材料各项性能检测试验。
水泥:采用海螺牌PO32.5R普通硅酸盐水泥中砂:采用坳仔砂场(中细)片石:采用横山白云岗石场水:采用山泉水⑵、作业条件:①、砌筑边沟、排水沟、截水沟应至少在其一侧修筑简易施工便道,确保砌筑片石、砂浆等原材料的运输通畅。
②、导线点及水准点复测合格经监理批准后方可进行放样测量;在施工前应对边沟、排水沟、截水沟的走向、原地面高程等进行复测,复测结果应及时上报监理。
③、全面检查施工准备工作,确保机械设备完好,可以安全使用,对施工人员进行详细的边沟、排水沟、截水沟技术交底和安全教育,使安全、技术管理在思想、组织、措施上都得到落实。
2、边沟、排水沟、截水沟施工流程:(见附表1)3、施工过程:⑴、测量放样:根据设计图纸放出边沟、排水沟、截水沟的中轴线位置,并测量出相应高程,根据测量所提供的里程桩号及高程等测量数据,用白灰或线绳施放出边沟、排水沟、截水沟的轮廓线,测量人员应向挖基施工员提供开挖深度。

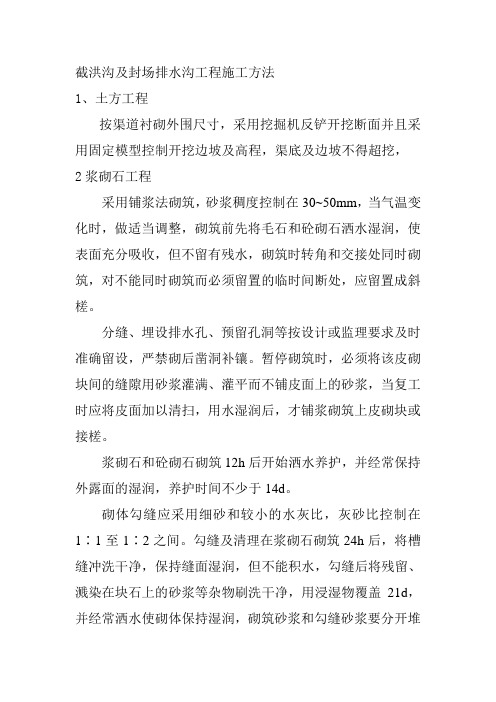

截洪沟及封场排水沟工程施工方法
1、土方工程
按渠道衬砌外围尺寸,采用挖掘机反铲开挖断面并且采用固定模型控制开挖边坡及高程,渠底及边坡不得超挖,
2浆砌石工程
采用铺浆法砌筑,砂浆稠度控制在30~50mm,当气温变化时,做适当调整,砌筑前先将毛石和砼砌石洒水湿润,使表面充分吸收,但不留有残水,砌筑时转角和交接处同时砌筑,对不能同时砌筑而必须留置的临时间断处,应留置成斜槎。
分缝、埋设排水孔、预留孔洞等按设计或监理要求及时准确留设,严禁砌后凿洞补镶。
暂停砌筑时,必须将该皮砌块间的缝隙用砂浆灌满、灌平而不铺皮面上的砂浆,当复工时应将皮面加以清扫,用水湿润后,才铺浆砌筑上皮砌块或接槎。
浆砌石和砼砌石砌筑12h后开始洒水养护,并经常保持外露面的湿润,养护时间不少于14d。
砌体勾缝应采用细砂和较小的水灰比,灰砂比控制在1∶1至1∶2之间。
勾缝及清理在浆砌石砌筑24h后,将槽缝冲洗干净,保持缝面湿润,但不能积水,勾缝后将残留、溅染在块石上的砂浆等杂物刷洗干净,用浸湿物覆盖21d,并经常洒水使砌体保持湿润,砌筑砂浆和勾缝砂浆要分开堆
放,防止混用。
卵石在规定料场拣集。
用自卸汽车运至施工部位,卵石材质应坚实、新鲜、无风化剥落层或裂纹,石材表面无污垢,水锈等杂质,石材的力学性质检验后符合设计规定。
砂砾石及块石备料工程
依据招标文件的资料,针对垃圾厂填埋区工程所处地理位置,我们计划在距库区15km的北大河河床自行机械采筛,以确保工程质量及降底工程报价,块卵石料从洪水河河床捡集。
控号:文件编号:YJJT-TJ-A4-001中国能建东电二公司施工方案工程名称:安龙煤电化一体化产业基地热电联产动力车间项目作业项目:厂区截洪沟施工方案编制单位:烟建集团有限公司编制(承包):日期:审核(承包):日期:工程部门审核(总承包):日期:质检部门审核(总承包):日期:安监部门审核(总承包):日期:批准(总承包):日期:施工方案编审批记录贵州安龙热电联产动力车间项目建筑工程(3#标段)工程厂区截洪沟施工方案建设单位:贵州省安龙县新宇资源开发有限责任公司监理单位:贵州电力设计研究院总包单位:中国能源建设集团东北电力第二工程有限公司施工单位:烟建集团有限公司项目负责人:技术负责人:编制人:编制日期:年月日目录一、工程概括 (3)二、编制依据 (3)三、施工进度计划及劳动力安排 (4)四、原材料要求 (4)五、施工流程 (5)六、施工方案 (5)七、质量保证措施 (16)八、保证工期及施工安全的主要措施 (17)九、雨季施工保证措施 (19)十、环境保护 (20)十一、其它 (21)十二、附表 (22)一、工程概括厂区截洪沟工程位于贵州省黔西南州安龙县工业园栖凤片区内的大工业独立区安龙煤电化一体化产业基地内,厂区截洪沟以2层红粘土和3层基岩作为地基持力层,地基承载力特征值≥190kPa。
基坑开挖后,须经过监理单位及勘测人员会同验槽,如遇软塑粘土应清除,若持力层埋藏较深,超挖换填2m碎石,分层碾压至基底标高,压实系数不得小于0.96。
符合设计要求后方能进行下一步工序。
浆砌石截洪沟所用材料:浆砌块石采用MU30以上石材,M10水泥砂浆砌筑及勾缝;M施工质量等级B级。
浆砌块石截洪沟内表面与顶面用1:2水泥砂浆抹平,厚度20mm。
侧挡墙与底板整体砌筑。
钢筋混凝土截洪沟及跌水段采用C30P6混凝土结构,C15素砼垫层;钢筋采用HPB300级和HRB400级钢筋,保护层厚度35mm。
截洪沟每隔15m~20m设伸缩缝,转弯曲段不得设置伸缩缝;底板不留水平施工缝,整体一次性浇筑成型。
截洪沟基坑开挖山体的覆土清理完成后,石方破碎采用人工手持YT-28手风转自上而下分层进行破碎,破碎完成后用50挖掘机甩至山下,然后用40装载机打堆装车外运。
砌体工程施工石材应无风化脱落后裂纹,表面无污物,外形规格应符合规范要求。
砌筑毛石的砂采用泰安黄沙,水泥采用强度在32.5普通硅酸盐水泥。
砌筑砂浆强度为M10,采用拌和机拌合。
浆砌石施工工艺为:选料---铺浆----安放石块----竖封铺浆----捣实----质量检查-----勾缝-----养护(1)铺浆铺浆厚度按设计厚度的1.5倍进行铺设,以便砂缝铺浆密实,对毛石砌体,灰缝厚度应为8-10cm,以盖住凹凸不平的层面为宜(2)摆石石块安装应将干净面朝向砂浆,用铁锤轻敲石面,以便使砂浆饱满,毛石砌筑应分层砌筑,上下错缝,内外搭砌,不得采用外面立石,中间填缝的方法砌筑,砌体应上下错缝搭砌。
(3)竖缝铺浆及捣实石块安装到位后,应立即用竹片或其他工具对竖缝进行灌注及捣实。
(4)采用自下而上砌筑,按设计要分段,分层多仓面平行作业施工,砌筑时同一施工段要求均匀上升,相邻段高差不应超过0.5米(5)勾缝:浆砌石表面无论勾平缝或凹缝,应保持块石砌筑的自然衔接,清缝应在块石砌筑完成24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣及积水,并保持缝面湿润,勾缝砂浆必须单独拌制,不得与砌筑砂浆混用,当勾缝完成和砂浆初凝后,砌体表面应冲刷干净,在养护期间,应经常洒水,保持砌体湿润,避免冲撞和振动。
截洪沟混凝土施工方法混凝土采用C20商品混凝土,用混凝土自卸车运至施工现场,用泵车进行浇注,模板及支撑不得有松动、跑模或下沉等现象。
模板必须拼縫严密,不得漏浆;模内必须洁净。
在模板安装时要对其平面位置、顶部标高、模板稳定性、模板内有无杂物进行检查,合格后方可浇筑,砼浇筑砼采用滑槽下放混凝土灌注,振动器振动,振捣时与侧模保持50~100mm的距离,每一处振捣完毕后应边振捣边徐徐提出振动棒,避免振动棒碰撞模板等。
截排水沟施工方案1、施工放样截水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出坡角线,再根据边沟流水高程坡比及护坡道宽度,放出截水沟中线及边线,线位设好以后请监理检测,符合要求再进行下道工序。
2、沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
开挖清理完毕后,然后请监理检验。
3、截水沟施工方案(1)材料要求○1石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
○2砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
○3施工现场不堆放不合格材料,废弃的材料及时清理出场。
(2)沟体片石砌筑截水沟采用挤浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于 1.2m,各段水平砌缝一致。
砌筑中的三角缝不得大于20mm;各工作缝相互错开。
若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。
浆砌片石截水沟施工方法4.1.1.砌筑石料浆砌石砌筑用石料主要是块石选用质地均匀、坚硬、无裂缝、不易风化的石料石面无风化屑、泥迹、污垢对所用石料要进行抗压试验极限抗压强度应在25Mpa以上尽量选用较大的石块砌筑块石应大致方正无锋楞凸角顶面及地面应较为平整其厚度不宜小于20cm宽度及长度相不小于其厚度。
片石应具有两个大致平行的面其厚度不宜小于15cm其中一条边长不小于30cm。
西气东输水工保护用石料以块石为主施工段石方区多为风化石不满足水保砌筑技术要求因此施工用石料要以购买为主购买地点选在山丹县采石场运距最近26Km最远82公里采用翻斗车拉运。
4.1. 2.砌筑砂浆首先根据设计要求选用合格的砂料及水泥砂浆拌制要使用自来水用5T水罐车从山丹县城购买送至现场平均运距38Km严禁随地取用水沟内污水。
水泥用R425普通硅酸盐水泥在山丹水泥厂购买进场的水泥必须具备出厂合格证、试验报告复验报告其安定性、凝结时间、强度等指标必须符合标准规定平均运距39Km。
砂采用水洗中细砂由山丹沙场购买砂石的力学性能等各项指标符合标准规定才能投入使用平均运距29Km。
施工现场使用水泥堆放整齐袋装水泥堆放高度一般不超过10包堆宽以510袋为限临时露天堆放应用用防雨蓬布遮盖。
水泥贮存时间一般不超过3个月对水泥质量有怀疑和没把握时使用前复查试验并按试验结果使用。
现场所用砂、水泥分开堆放整齐不准混杂砂保持清洁严禁混入泥土。
浆砌石砌筑砂浆必须具有时当的流动性和良好的和易性以确保砌体灰缝充分填满和压实。
现场简易检验方法为用手捏成小团以指封不出浆松手后不松散为合格。
不同施工部位、结构形式砌筑用砂浆标号严格按照设计要求进行控制浆砌石墙体砌筑严禁使用混合砂浆。
砌筑砂浆要定量分批做强度试验最多100m3砌体做一组评定砂浆强度试件。
当水泥品种、标号或配合比等有变动时均应另做试件一组并以此作为衡量砂浆质量的依据。
4.1. 3.木板木板选择因地而择原则是必须是硬质木材我们选择质地较好的松木木材源自张掖市木材市场。
沉沙池截洪沟的浆砌石施工方法沉沙池、截洪沟浆砌石采用M7.5水泥砂浆MU30毛石, 截洪沟内侧用水泥砂浆抹面,厚度20MMo尽可能选用较大的和表面较平的毛石砌筑。
砌筑浆砌石时,要分层错缝砌筑, 砂浆水灰比必须符合要求,并填塞饱满。
施工前要做好地面排水,保持基坑干燥,浆砌石墙躺出地面后,基坑必须及时回填夯实,浆砌石墙外侧填土必须夯实,回填土宜选择透水性较强的填料。
一、材料选用1.石料a)石料标号必须符合图纸规定,应采用石质色泽均匀,结构密实,不易风化,无裂纹的硬质石料。
b)片石:厚度应不小于15cm,卵形和薄片者不得使用,用作镶面的片石,应选择表面较平整,尺寸较大者,并加以修整。
片石标号不应小于25Mpa。
c)块石:其形状应大致方正,上下面大致平整,厚度不小于20cm,宽度约为厚度的1.0〜1.5倍,长度约为厚度的1.5〜3.0倍。
用作镶面的块石,应由外露面四周向内稍加修凿。
块石标号不应小于25Mpa od)粗料石:要求外形方正,成六面体,厚度不小于20cm, 宽度为厚度的1.0—1.5倍,长度约为厚度的2.5〜4倍, 表面凹陷深度不大于2cmo用作镶面的粗料石,丁石长度应比相邻顺石宽度至少大15 cm,修凿面每10cm 长度须有鑒路约4〜5条,侧面修凿面应与外露面垂直(或略小于90度)。
正而凹陷深度不应超过1.5cm。
粗料石标号应不小于30Mpa o镶面粗料石的外露面如带细凿边缘时,细凿边缘的宽度应为3〜5cm。
e)拱石:拱石应立纹破料,岩层面应与拱轴线垂直,各排拱石沿拱圈内弧的厚度应一致。
粗料石拱石,当拱圈曲线半径较大时,可制成矩型;曲线半径较小时,拱圈上下砌缝宽度相差超过30%时,宜制成楔形。
其具体尺寸应符合下列规定:最小厚度不应小于20cm;高度应为最小厚度的1.2〜2.0倍;长度应为最小厚度的2.5〜1.0倍。
2.砂浆a)砌筑用砂浆的标号为M7.5o砂浆标号为7.07X7.07X7.07cm3试件标准养护28天的抗压强度(单位为Mpa)。
浆砌石截水沟施工方法要点浆砌石截水沟是一种常用的护坡工程施工方法,适用于山区、丘陵地区等易发生山洪灾害的地区。
浆砌石截水沟的主要目的是通过构筑一个具有导流、排水和排泥功能的截水沟,有效地控制山洪的流向,减少山体崩塌和滑坡的发生。
1.基础处理:在施工前需对截水沟的基础进行处理,包括挖掏、整理和加固。
根据实际情况,施工人员应采取适当的方式处理基础,确保截水沟基础的牢固和稳定。
2.材料选择:施工人员应选择质量好、耐久性强的建筑材料,如石块、水泥、沙子等。
选择石块时应结合实际情况,尽量选择有棱角的石块,以增加截水沟的抗冲击能力。
3.截水沟的设计:在施工前,应根据实际需要对截水沟进行设计,包括截水沟的宽度、深度、坡度等。
设计时需充分考虑截水沟的导流能力和排水能力,确保截水沟能够有效地抵御山洪的冲击。
4.施工步骤:首先需要在截水沟的底部铺设一层混凝土,以增加截水沟的稳定性。
然后,将石块逐层砌入截水沟内,注意石块之间的排列和衔接,保持石块之间的间隙不过大。
最后,在石块之间填充水泥浆料,将石块固定在一起。
5.填缝处理:在浆砌石截水沟的施工过程中,施工人员需要注意对石块的填缝处理。
填缝时应使用耐水性好的填缝材料,如水泥砂浆。
填缝材料的选择应结合实际情况,确保填缝材料能够达到密封和固定石块的效果。
6.管理与维护:在浆砌石截水沟施工完毕后,需要对截水沟进行管理和维护。
定期巡查截水沟的冲刷情况,及时清理泥沙和杂物,防止截水沟被堵塞。
总之,浆砌石截水沟的施工方法要点包括基础处理、材料选择、截水沟的设计、施工步骤、填缝处理以及管理与维护。
在施工过程中,施工人员需严格按照要点进行施工,以确保截水沟的稳定性和持久性,为山洪灾害的防范和减轻提供坚实的保障。
华润电力(六枝)有限公司2×660MW新建工程场平及道路工程截洪沟工程施工方案编制:审核:审批:核工业志诚工程建设总公司二〇一三年月日目录第1章编制说明............................................................................................................... 错误!未定义书签。
1、编制范围................................................................................................................ 错误!未定义书签。
2、编制依据 ................................................................................................................. 错误!未定义书签。
第2章工程概况................................................................................................................. 错误!未定义书签。
1、工程概况 ................................................................................................................. 错误!未定义书签。
2、气象条件 ................................................................................................................. 错误!未定义书签。
3、地质条件 ................................................................................................................. 错误!未定义书签。
第3章施工部置................................................................................................................. 错误!未定义书签。
1、工程总体策划.......................................................................................................... 错误!未定义书签。
2、工期计划安排.......................................................................................................... 错误!未定义书签。
3、施工队伍及劳动力计划安排.................................................................................. 错误!未定义书签。
4、施工机械配置.......................................................................................................... 错误!未定义书签。
5、临时施工场地规划及临时用水、电、道路布置.................................................. 错误!未定义书签。
第4章施工方法............................................................................................................... 错误!未定义书签。
1、施工段划分 ............................................................................................................. 错误!未定义书签。
2、各施工段施工工序.................................................................................................. 错误!未定义书签。
3、各分项工程施工方法.............................................................................................. 错误!未定义书签。
第5章质量保证措施....................................................................................................... 错误!未定义书签。
1、挡土墙基槽土方开挖质量保证措施...................................................................... 错误!未定义书签。
2、挡土墙后回填土方质量保证措施.......................................................................... 错误!未定义书签。
3、挡墙砌筑质量保证措施.......................................................................................... 错误!未定义书签。
4、原材料、成品、半成品检验实验见证取样质量保证措施 .................................. 错误!未定义书签。
第6章安全保证措措....................................................................................................... 错误!未定义书签。
1、安全目标 ................................................................................................................. 错误!未定义书签。
2、安全保证体系.......................................................................................................... 错误!未定义书签。
3、安全管理措施.......................................................................................................... 错误!未定义书签。
第7章附图 ...................................................................................................................... 错误!未定义书签。
第1章编制说明1、编制范围对华润电力(六枝)有限公司2×660MW新建工程厂平及道路工程施工范围中截洪沟的全部工作内容。
2、编制依据2.1施工图纸序号图号图名张数1 F291S-S5801 厂区东侧截洪沟土建施工图(1册)132 F291S-S2502 厂区西侧截洪沟土建施工图(1册)122.2主要规范、规程序号标准名称标准编号备注1 《电力建设施工质量验收及评价规程:土建篇》DL/T5210.1-20122 《火电工程达标投产验收规程》DL5277-20124 《火力发电建设工程启动试运及验收规程》DLT5437-20095 《工程测量规范》GBJ 50026 - 20076 《建筑地基基础工程施工质量验收规范》GB 50202 - 20127 《砌体工程施工质量验收规范》GB 50203 - 20128 《土方与爆破工程施工及验收规范》9 《砌筑砂浆配合比设计规程》JGJ98 - 201010 《建筑工程施工质量验收统一标准》GB 50300 - 200111 《建筑施工安全检查标准》JGJ59-201112 《砌体工程现场检测技术标准》GB/T50315-201113 《施工现场临时用电安全技术规范》JGJ46-200514 《建设工程施工现场供用电安全规范》GB50194-19932.3施工组织设计华润电力(六枝)有限公司2×660MW新建工程场平及道路工程施工组织设计。
第2章工程概况1、工程概况序号项目内容1 工程名称华润电力(六枝)有限公司2×660MW新建工程场平及道路工程2 工程地址贵州六枝特区岩脚镇老坡底3 建设单位华润电力(六枝)有限公司4 设计单位西南电力设计院5 监理单位6 施工单位核工业志诚建设工程总公司7 施工范围厂前区与主厂区之间A-B-C-D、D-E-F-G、H-I挡土墙全部工作内容8 工期目标总工期20日历天(详施工进度网络图)9 质量目标优良等级10 安全目标无人身死亡事故;无人身群伤事故;无重大火灾事故;无设备重大损坏事故。
11 文明施工目标严格执行原电力工业部电建[1995]543号文《电力建设文明施工规定及考核办法》、项目业主关于文明施工管理的文件、规定。
12 挡土墙概况1、定位与高程:1.1 A-B-C-D挡土墙坐标定位:A:X=19787.5,Y=39222.00;B:X=19705.50,Y=39222.00;C:X=19675.50,Y =39252.00;D:X=19787.50,Y=39379.50。
上口高程:A=1187.9,B=1190.9,C=1192.20,D=1192.20。
出地面的设计地面线标高:A=1187.25,B=1187.2,C=1187.20,D=1187.10。
