工程经济学敏感性分析练习题1、某工厂拟安装一种自动装置,据估计,初始投资I为1000万元,服务期限10年,每年销售收入S为450万元,年总成本为280万元,若基准收益率ic=10%,分别就I、S,以及C各变动±10%时,对该项目的IRR作敏感性分析,并请判断该投资项目抵御风险的能力如何。
解:(1)计算IRR的目标值NPV = —1000+(450—280)(P/A,IRR,10)= 0IRR=11.03%(2)计算I、S、C分别变化±10%时,对IRR的影响。
① 固定其他因素,设I变动的百分比为XX=10%时:NPV = —1000(1+10%)+170(P/A,IRR,10)= 0NPV= —1100+170(P/A,IRR,10)=0IRR=8.81%X=—10%时:NPV= —1000(1—10%)+170(P/A,IRR,10)= 0NPV= —990+170(P/A,IRR,10)=0IRR=13.62%② 固定其他因素,设S的变动百分比为YY=10%时:NPV= —1000+[450(1+10%)—280](P/A,IRR,10)=0NPV= —1000+215(P/A,IRR,10)=0IRR=17.04%Y=—10%时:NPV = —1000+[450(1—10%)—280](P/A,IRR,10)NPV =—1000+125(P/A,IRR,10)= 0IRR= 4.28%③ 固定其他因素,设C的变动百分比为ZZ=10%时:NPV=—1000+[450—280(1+10%)](P/A,IRR,10)=—1000+142(P/A,IRR,11)=0IRR=6.94%Z=—10%时:NPV = —1000+[450—280(1—10%)(P/A,IRR,10)=—1000+198(P/A,IRR,10)= 0IRR=14.83%(3)计算每个不确定因素的敏感度系数S AF、临界点和临界值。
敏感性分析初始投资150000元,经营期5年,每年净现金流量52300.83元,行业基准收益率20%,就初始投资I 、净现金流量C 、经营年限N 各变动±10%的范围内,对项目IRR 做敏感性分析。
解:(1)确定经济效果评价指标为IRR ,计算数值作为目标值。
列方程如下: NPV=-150000+52300.83(P/A,IRR,5)=0(P/A,IRR,5)=150********.83=2.89经查核表,在20%-25%之间,使用Excel 财务函数-IRR=21.93%(2)计算各不确定因素分别在±10%的范围内变动时,对IRR 目标值的影响。
①设投资额I 的变动百分比为X ,计算IRR 的相应变动数值。
-150000(1+X )+52300.83(P/A,IRR,5)=0当X 为-10%时,方程为:-150000(1-10%)+52300.83(P/A,IRR,5)=0IRR=27.03%当X 为10%时,方程为:-150000(1+10%)+52300.83(P/A,IRR,5)=0IRR=17.61%②设每年现金净流量C 的变动百分比为y ,计算IRR 的相应变动数值。
-150000+52300.83(1+y )(P/A,IRR,5)=0当y 为-10%时,方程为:-150000+52300.83(1-10%)(P/A,IRR,5)=0IRR=17.17%当y 为10%时,方程为:-150000+52300.83(1+10%)(P/A,IRR,5)=0IRR=26.53%③设经营年限N 变动的百分比为z ,计算IRR 的相应变动数值。
-150000=52300.83[P/A,IRR,5(1+z)]=0当z 为-10%时,方程为:-150000=52300.83[P/A,IRR,5(1-10%)]=0IRR=23.36%当z 为10%时,方程为:-150000=52300.83[P/A,IRR,5(1+10%)]=0IRR=28.7%(3)计算每个不确定因素的敏感度系数S AF 。
黑龙江一级建造师《工程经济》:敏感性分析考试试题一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意)1、某企业存货期初、期末余额分别为280000元和320000元,主营业务成本为600000元,则存货周转率是。
A:1.875B:1.905C:2D:2.143E:玻璃幕墙2、某建设项目,建筑工程费、设备及工具器具购置费总计800万元,该项目建设期为2年,第一年计划投资40%,第二年计划投资60%,年价格上涨率为3%,则该项目第二年的涨价预备费为万元。
A:48.83B:38.83C:29.23D:9.6E:玻璃幕墙3、某建筑工程经竣工验收合格,但由于承包人存在工程转包行为而导致施工合同无效,那么已完工程价款的结算原则是。
A:按照原无效合同约定B:参照原无效合同约定C:按照合同订立时合同履行地工程造价部门的计价方式D:不予结算E:施工单位、监理单位已完成本合同段的工作总结4、__的关键是划清责任,建立各种制度,并要与奖惩制度挂钩,使各部门、各班组和个人明确自我职责,都来关心施工项目成本。
A.全面成本管理B.成本管理有效化C.成本责任制D.成本管理科学化5、水上水下工程施工作业前,必须按规定申报办理有关许可证书,并办理等有关手续。
A:水上水下施工通告B:沉桩水上作业通告C:航行通告D:挖泥水下作业通告E:安装高度6、现场管理方法不包括。
A:标准化管理方法B:综合管理法C:核算方法D:检查和考核方法E:水平、垂直混合安放7、风险费率的测算应根据招标人要求,结合投标企业当前风险控制水平进行。
A:分析估算B:量化分摊C:综合测算D:定量测算E:玻璃幕墙8、关于质量控制说法,正确的是。
A:质量控制是指确定质量方针及实施质量方针的全部职能及工作内容,并对其工作效果进行评价和改进的一系列工作B:质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动C:只要具备相关的作业技术能力,就能产生合格的质量D:质量控制是围绕质量方针采取的一系列活动E:速度比率9、对于承包商自有的施工机械,当发生索赔事件时,其费用索赔通常按照进行计算。
一建工程经济单因素敏感性分析考题一建工程经济单因素敏感性分析考题1.对某技术方案进行单因素敏感性分析。
当预计投产后的单位产品销售价格为1000元时,该技术方案财务内部收益率为15%;当预计单位产品销售价格为800元时,该技术方案财务内部收益率为12%;当预计单位产品销售价格为700元时,该技术方案财务内部收益率为9%;当预计单位产品销售价格为500元时,该技术方案财务内部收益率为0。
如果基准收益率为9%,则该技术方案预计投产后单位产品销售价格下降的临界点为()元。
A.1000B.800C.700D.500【答案】C【解析】本题的考核点是临界点的概念及其应用。
临界点是指技术方案允许不确定因素向不利方向变化的极限值。
超过极限,技术方案的经济效果指标将不可行。
本题中的技术方案的财务内部收益率大于等于基准收益率时,其在经济上是可行的;财务内部收益率小于基准收益率,则其在经济上不可行。
因此,该技术方案预计投产后的单位产品销售价格为700元时,其财务内部收益率等于基准收益率(9%);若预计单位产品销售价格小于700元,则其财务内部收益率将小于基准收益率(9%),技术方案在经济上将不可行。
故该技术方案单位产品销售价格下降的临界点是700元。
2. 对某技术方案进行单因素敏感性分析。
当预计投产后的单位产品可变成本为600元时,该技术方案的财务净现值为850万元;当预计单位产品可变成本为500元时,该技术方案的财务净现值为500万元;当预计单位产品可变成本为650元时,该技术方案的财务净现值为360万元;当预计单位产品可变成本为700元时,该技术方案的财务净现值为80万元;当预计单位产品可变成本为750元时,该技术方案的财务净现值为-180万元。
则该技术方案预计投产后单位产品可变成本上升的临界值是()元。
A.≤750B.700-750C.650-700D.≤700【答案】B【解析】本题的考核点是临界点的概念及其应用。
一建工程经济单因素敏感性分析考题1.对某技术方案进行单因素敏感性分析。
当预计投产后的单位产品销售价格为1000元时,该技术方案财务内部收益率为15%;当预计单位产品销售价格为800元时,该技术方案财务内部收益率为12%;当预计单位产品销售价格为700元时,该技术方案财务内部收益率为9%;当预计单位产品销售价格为500元时,该技术方案财务内部收益率为0。
如果基准收益率为9%,则该技术方案预计投产后单位产品销售价格下降的临界点为()元。
A.1000B.800C.700D.500【答案】C【解析】本题的考核点是临界点的概念及其应用。
临界点是指技术方案允许不确定因素向不利方向变化的极限值。
超过极限,技术方案的经济效果指标将不可行。
本题中的技术方案的财务内部收益率大于等于基准收益率时,其在经济上是可行的;财务内部收益率小于基准收益率,则其在经济上不可行。
因此,该技术方案预计投产后的单位产品销售价格为700元时,其财务内部收益率等于基准收益率(9%);若预计单位产品销售价格小于700元,则其财务内部收益率将小于基准收益率(9%),技术方案在经济上将不可行。
故该技术方案单位产品销售价格下降的临界点是700元。
2. 对某技术方案进行单因素敏感性分析。
当预计投产后的单位产品可变成本为600元时,该技术方案的财务净现值为850万元;当预计单位产品可变成本为500元时,该技术方案的财务净现值为500万元;当预计单位产品可变成本为650元时,该技术方案的财务净现值为360万元;当预计单位产品可变成本为700元时,该技术方案的财务净现值为80万元;当预计单位产品可变成本为750元时,该技术方案的财务净现值为-180万元。
则该技术方案预计投产后单位产品可变成本上升的临界值是()元。
A.≤750B.700-750C.650-700D.≤700【答案】B【解析】本题的考核点是临界点的概念及其应用。
临界点是指技术方案允许不确定因素向不利方向变化的极限值。
2016年下半年陕西省一建工程经济:敏感性分析试题一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意)1、2013年3月,某工程施工企业发生管理费用2万元。
根据企业会计准则及其相关规定,管理费用属于。
A:期间费用支出B:资本性支出C:营业外支出D:直接费支出E:玻璃幕墙2、桩基岩土工程勘察的工作内容包括__。
A.查明场地各层岩土的类型、深度、分布、工程特性和变化规律B.查明水文地质条件,确定降水施工方案C.查明不良地质作用,确定其对桩基的危害程度,并制定防治方案D.评价成桩的可能性,制定桩基的施工方法3、下列属于企业对项目经理考核内容的是__。
A.对班组完成施了任务后的考核情况B.成本计划的编制和落实情况C.本部门、本岗位成本管理责任的执行情况D.对劳务合同规定的承包范围和承包内容的执行情况4、重大事故发生后。
事故发生单位应当写出书面报告,并逐级上报的期限是。
A:8hB:12hC:24hD:48hE:施工单位、监理单位已完成本合同段的工作总结5、关于设备采购合同价款的支付,下列表述不正确的是()。
A:设备制造前,采购方支付设备价格的10%作为预付款B:供货方按照交货顺序在规定的时间内将货物送达交货地点,采购方支付该批设备价的80%C:剩余的10%作为设备保证金,待保证期满,采购方签发最终验收证书后支付D:履约证书交付后,设备保证金全部返还6、根据《建设工程质量管理条例》,未经签字,施工单位不得进行下一道工序的施工。
A:监理员B:监理工程师C:总监理工程师D:质量监督机构E:保证安全和使用功能的重要检验项目7、因不可抗力事件导致的人员伤亡、财产损失及其费用增加,发承包双方分别承担并调整合同价款和工期应遵循的原则错误的是。
A:发包人、承包人人员伤亡由其所在单位负责,并应承担相应费用B:承包人的施工机械设备损坏及停工损失,应由承包人承担C:停工期间,承包人应发包人要求留在施工场地的必要的管理人员及保卫人员的费用,应由发包人承担D:工程所需清理、修复费用,应由承包人承担E:玻璃幕墙8、对于采用集中控制模式的航站楼闭路电视监控系统,其前端设备的控制优先级分配方式有:按__的优先权分配方式等。
工程经济学敏感性分析练习题1、某工厂拟安装一种自动装置,据估计,初始投资I为1000万元,服务期限10年,每年销售收入S为450万元,年总成本为280万元,若基准收益率ic=10%,分别就I、S,以及C各变动±10%时,对该项目的IRR作敏感性分析,并请判断该投资项目抵御风险的能力如何。
解:(1)计算IRR的目标值NPV = —1000+(450—280)(P/A,IRR,10)= 0IRR=11.03%(2)计算I、S、C分别变化±10%时,对IRR的影响。
① 固定其他因素,设I变动的百分比为XX=10%时:NPV = —1000(1+10%)+170(P/A,IRR,10)= 0NPV= —1100+170(P/A,IRR,10)=0IRR=8.81%X=—10%时:NPV= —1000(1—10%)+170(P/A,IRR,10)= 0NPV= —990+170(P/A,IRR,10)=0IRR=13.62%② 固定其他因素,设S的变动百分比为YY=10%时:NPV= —1000+[450(1+10%)—280](P/A,IRR,10)=0NPV= —1000+215(P/A,IRR,10)=0IRR=17.04%Y=—10%时:NPV = —1000+[450(1—10%)—280](P/A,IRR,10)NPV =—1000+125(P/A,IRR,10)= 0IRR= 4.28%③ 固定其他因素,设C的变动百分比为ZZ=10%时:NPV=—1000+[450—280(1+10%)](P/A,IRR,10)=—1000+142(P/A,IRR,11)=0IRR=6.94%Z=—10%时:NPV = —1000+[450—280(1—10%)(P/A,IRR,10)=—1000+198(P/A,IRR,10)= 0IRR=14.83%(3)计算每个不确定因素的敏感度系数S AF、临界点和临界值。
2016年下半年广西一建工程经济:敏感性分析考试试题一、单项选择题(共24题,每题的备选项中,只有 1 个事最符合题意)1、下列关于地下燃气管道埋设的最小覆土厚度(路面至管顶)应符合的要求,不正确的是__。
A.埋设在车行道下时,不得小于0.9mB.埋设在非车行道下时,不得小于0.6mC.埋设在庭院时,不得小于0.3mD.埋设在水田下时,不得小于0.7m2、制作木支架、木拱架时,次要构件的连接可用__。
A.对接法B.法兰连接法C.搭接法D.电熔法3、抓斗船作业时前移距宜取抓斗张开度的。
A:0.2~0.3倍B:0.3~0.4倍C:0.6~0.7倍D:0.8~0.9倍E:安装高度4、施工单位必须按其承揽水利工程施工任务。
A:资质等级及业务范围B:注册资金C:资质等级D:技术力量E:保证安全和使用功能的重要检验项目5、板桩建筑物沉桩时导向梁距板墙顶的距离应替打套入桩的长度。
A:小于B:等于C:略大于D:大于E:安装高度6、高桩码头工程施工组织设计编制中,“技术经济条件”包括:预制构件加工、机械设备租赁、劳动力市场情况等建设项目地区的施工能力;钢材、木材、水泥、黄砂和石子等大宗建筑材料供应情况;交通条件和。
A:潮流资料B:水电供应条件C:工程地质条件D:水位资料E:安装高度7、解体安装是在安装施工现场,重新按设计及要求进行装配和安装。
A:制造B:规范C:生产D:工艺E:中标通知书8、设备或管道采用硬质绝热制品时,应留设伸缩缝的正确选择项是。
A:在立式设备及垂直管道的支承件、法兰上面留设伸缩缝B:两固定管架间水平管道的绝热层应至少留设一道伸缩缝C:弯头两端的直管段上留一道伸缩缝D:两弯头之间的间距较小时,其直管段上的伸缩缝根据介质种类确定不留设E:中标通知书9、强夯法单点的夯击击数,应按现场试验中得到的最佳夯击能确定,并保证夯坑周围地面不发生过大的。
A:下沉B:隆起C:倾斜D:滑移E:安装高度10、下列不属于长期借款筹资特点的是。

工程经济学练习题1.下列各项中,属于投资估算主要基础的有(BCD )A.项目建议书B.建设规模、产品方案C.工艺技术及设备方案D.工程方案及项目实施进度E.可行性研究报告4.计提固定资产折旧的加速折旧法包括( CE )A. 平均年限法B.工作量法C.年数总和法D.回收期法E.双倍余额递减法5.下列情况属于第一类有形磨损的有( AC )A.机器设备由于长期振动,造成部分金属结构疲劳B.在自然力作用下设备的橡胶件老化C.由于摩擦造成设备精度下降D.设备金属部件在自然力作用下锈蚀E.同种设备市场价格下降,导致现有设备贬值6.在进行项目的敏感性分析时,考虑的不确定因素通常有( ABCD )A.固定资产投资B.产品价格C.产品成本D.建设期贷款利率、汇率E.净现值7.盈亏平衡分析是在一定的市场、生产能力及经营条件下。
通过对产品______之间相互平衡关系的分析,判断企业对市场需求适应能力的一种不确定性分析方法。
( ACD )A.产销量B.价格C.盈利D.生产成本E.技术进步9.根据多方案间的关系,可以将方案分为(BCD )A.独立方案B.互斥方案C.互补方案D.混合相关方案E.现金流量相关型方案10设备在使用过程中会逐渐发生磨损。
磨损包含的两种形式是(AE )A.有形磨损 B.精神磨损C.经济磨损D.自然磨损E. 无形磨损11.假如按复利6%将1000元存入银行,则三年后的复本利和F为(BC )A.F=1000×3×(1+0.06)B.F=1000×(1+0.06)3C.F=1000×(F/P,6%,3)D.F=1000×(P/F,6%,3)E. F=1000×(A/P,6%,3)13.下列属于固定资产特点的是( ABCE )A.实物形态基本保持不变B.使用期限较长C.占用的资金循环一次周期较长D.其使用周期与生产周期一致E.其价值逐渐地丧失或减少16.设备折旧额计算的方法有( ABE )A.直线折旧法B.加速折旧法C.最小年费用法D.复利法E.双倍余额递减法18.某机械设备初期投资2万元,若该设备使用年限为10年,资本利率i=10%,则每年平均设备费用为( BD )A.A=20000×(10%,10,A P )B.A=20000×(10%,10,P A )C.A=20000×(10%,10,F P ) (10%,10,A F )D.A=20000×(10%,10,P F ) (10%,10,F A )E. A=20000×(10%,10,PF) 19.敏感性分析的目的和作用是( ABDE )A.研究影响因素所引起的经济效果指标变动的范围B.找出影响拟建项目经济效果的最敏感因素C.通过多方案敏感性大小的对比,选取敏感性大的方案,即风险小的方案D.通过多方案敏感性大小的对比,选取敏感性小的方案,即风险小的方案E.对不确定因素实施控制20.工程项目费用效益分析采用的参数有( BCE )A.官方汇率B.影子汇率C.社会折现率D.市场工资 E .影子工资24.在敏感性分析指标中,属于动态的评价指标有( BDE )A.投资收益率B.财务净现值C.投资回收期D.财务内部收益率E.净年值25.国民经济评价与财务评价的主要区别是( ABCD )A.评价的角度不同B.效益与费用的含义及划分范围不同C.评价采用的价格体系不同D.主要参数不同E .评价方法不同26.按项目与企业原有资产关系,项目可以分为( BC )A.政府投资项目B.改建项目C.新建项目D.公共项目E.企业投资项目28.可行性研究中市场调查的具体方法主要有( )A.观察法B.调查法C.实验法D.文献检索法E.测量法29.提高价值的途径包括( ABCDE )A.提高功能,同时降低成本B.功能保持不变,降低成本C.成本保持不变,提高功能D.大幅度提高功能,稍增加一些成本E.稍微降低功能,较大幅度降低成本32.下列属于管理费用的有(BCE )A.制造费用B.行政人员差旅费C.广告费D.无形资产摊销费E.外汇调剂手续费34.下列设备磨损的形式中属于有形磨损的有(ABDE )A.振动磨损B.生锈磨损C.经济磨损D.摩擦磨损E.疲劳磨损。
《工程经济学》题库习题及答案一、单项选择题(下列每小题的四个选项中,有一项是最符合题意的,错选、多选或未选均无分)1 .在技术方案比选中,要求各方案都计算直接投资与间接投资,才满足()的可比性。
A .满足需要B.价格C.时间D .消耗费用2 .某施工项目直接费为1200 万元,其中直接工程费为800 万元。
措施费 400 万元,直接工程费中的人工费为300 万元,该施工项目的安全施工费费率为2%,则该施工项目的安全施工费为()万元。
A .24B.16C.8D.63 .在价值工程活动中,功能整理需要完成下列工作:①选出最基本的功能;②编制功能卡片;③明确各功能之间的关系;④绘制功能系统图;⑤补充、修改功能定义。
进行上述工作的正确顺序是()。
A .③-①-⑤-④-②B .②-①-③-⑤-④C .⑤-②-①-③-④D .①-③-②-④-⑤4.公式A=P(A/P,i,n)中的P应发生在()。
A .第一期等额支付时刻的前一期B .与最后一期等额支付时刻相同C .与第一期等额支付时刻相同D .任意时刻5 .某人储备养老金,每年年末存款1000 元,已知银行存款年利率为3%,20 年后他的养老金总数可以应用()公式计算。
A .等额分付终值B .等额分付偿债基金C .等额分付现值D .等额资本回收系数6 .某新建项目,建设期为3 年,分年均衡进行贷款,第1 年贷款 1000 万元,第 2 年贷款 1800 万元,第 3 年贷款 1200 万元,年利率10%,建设期内只计息不支付,则项目建设期贷款利息为()万元。
A .400.0B .580.0C .609.5D .780.07 .某人以年利率5%借款 10000 元,预计 5 年后一次还清全部本金和利息。
若计息方式为单利法,则5 年后应偿还额为()。
A .12763 元B .12500 元2022 年全新《工程经济学》题库习题练习1 及答案C .2763 元D .2500 元8 .工程经济分析的要素主要包括总投资、营业收入、利润及税金和()。

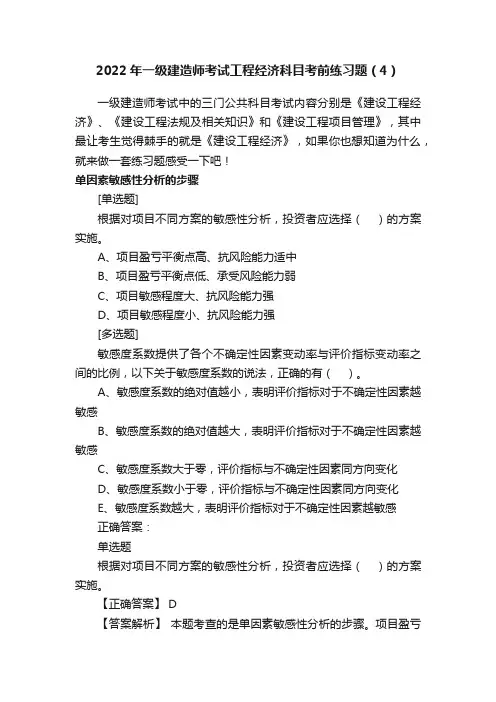

2022年一级建造师考试工程经济科目考前练习题(4)一级建造师考试中的三门公共科目考试内容分别是《建设工程经济》、《建设工程法规及相关知识》和《建设工程项目管理》,其中最让考生觉得棘手的就是《建设工程经济》,如果你也想知道为什么,就来做一套练习题感受一下吧!单因素敏感性分析的步骤[单选题]根据对项目不同方案的敏感性分析,投资者应选择()的方案实施。
A、项目盈亏平衡点高、抗风险能力适中B、项目盈亏平衡点低、承受风险能力弱C、项目敏感程度大、抗风险能力强D、项目敏感程度小、抗风险能力强[多选题]敏感度系数提供了各个不确定性因素变动率与评价指标变动率之间的比例,以下关于敏感度系数的说法,正确的有()。
A、敏感度系数的绝对值越小,表明评价指标对于不确定性因素越敏感B、敏感度系数的绝对值越大,表明评价指标对于不确定性因素越敏感C、敏感度系数大于零,评价指标与不确定性因素同方向变化D、敏感度系数小于零,评价指标与不确定性因素同方向变化E、敏感度系数越大,表明评价指标对于不确定性因素越敏感正确答案:单选题根据对项目不同方案的敏感性分析,投资者应选择()的方案实施。
【正确答案】 D【答案解析】本题考查的是单因素敏感性分析的步骤。
项目盈亏平衡点低的,承受风险的能力越强;对于不同方案的敏感性分析,投资者应该选择敏感程度小的,抗风险能力强的方案实施。
多选题敏感度系数提供了各个不确定性因素变动率与评价指标变动率之间的比例,以下关于敏感度系数的说法,正确的有()。
【正确答案】 BC【答案解析】本题考查的是单因素敏感性分析的步骤。
选项AD 说法均相反;选项E:敏感度系数绝对值越大,表明评价指标对于不确定性因素越敏感。
经营成本[单选题]在现金流量表的构成要素中,经营成本的计算公式是()。
A、经营成本=总成本费用-折旧费B、经营成本=总成本费用-折旧费-摊销费C、经营成本=总成本费用-折旧费-摊销费-利息支出D、经营成本=总成本费用-折旧费-摊销费-利息支出-修理费[多选题]下列成本费用中,属于经营成本的有()。
敏感性分析-15%-10%-5%05%10%15%建设投资97.56%93.85%90.45%79.80%84.44%81.77%79.29%销售收入52.27%64.78%76.40%79.80%97.66%107.51%116.94%经营成本104.42%98.88%93.18%79.80%81.28%75.04%68.57%现金流量变化1234567建设投资变动5%-3969-92618694.2814671.99220888.5622388.5622388.56建设投资变动-5%-3591-83798694.2814671.99220888.5622388.5622388.56建设投资变动10%-4158-97028694.2814671.99220888.5622388.5622388.56建设投资变动-10%-3402-79388694.2814671.99220888.5622388.5622388.56建设投资变动15%-4347-101438694.2814671.99220888.5622388.5622388.56建设投资变动-15%-3213-74978694.2814671.99220888.5622388.5622388.56现金流量变化销售收入变动5%-3780-882010469.2817156.99224438.5625938.5625938.56销售收入变动-5%-3780-88206919.2812186.99217338.5618838.5618838.56销售收入变动10%-3780-882012244.2819641.99227988.5629488.5629488.56销售收入变动-10%-3780-88205144.289701.99213788.5615288.5615288.56销售收入变动15%-3780-882014019.2822126.99231538.5633038.5633038.56销售收入变动-15%-3780-88203369.287216.99210238.5611738.5611738.56现金流量变化经营成本变动5%-3780-88207699.2813278.99218898.5620398.5620398.56经营成本变动-5%-3780-88209689.2816064.99222878.5624378.5624378.56经营成本变动10%-3780-88206704.2811885.99216908.5618408.5618408.56经营成本变动-10%-3780-882010684.2817457.99224868.5626368.5626368.56经营成本变动15%-3780-88205709.2810492.99214918.5616418.5616418.56经营成本变动-15%-3780-882011679.2818850.99226858.5628358.5628358.56续表敏感性现金流量变化10111213141516建设投资变动5%22388.5622388.5622388.5622388.5622388.5622388.5622388.56建设投资变动-5%22388.5622388.5622388.5622388.5622388.5622388.5622388.56建设投资变动10%22388.5622388.5622388.5622388.5622388.5622388.5622388.56建设投资变动-10%22388.5622388.5622388.5622388.5622388.5622388.5622388.56建设投资变动15%22388.5622388.5622388.5622388.5622388.5622388.5622388.56建设投资变动-15%22388.5622388.5622388.5622388.5622388.5622388.5622388.56现金流量变化销售收入变动5%25938.5625938.5625938.5625938.5625938.5625938.5625938.56销售收入变动-5%18838.5618838.5618838.5618838.5618838.5618838.5618838.56销售收入变动10%29488.5629488.5629488.5629488.5629488.5629488.5629488.56销售收入变动-10%15288.5615288.5615288.5615288.5615288.5615288.5615288.56销售收入变动15%33038.5633038.5633038.5633038.5633038.5633038.5633038.56销售收入变动-15%11738.5611738.5611738.5611738.5611738.5611738.5611738.56现金流量变化经营成本变动5%20398.5620398.5620398.5620398.5620398.5620398.5620398.56经营成本变动-5%24378.5624378.5624378.5624378.5624378.5624378.5624378.56经营成本变动10%18408.5618408.5618408.5618408.5618408.5618408.5618408.56经营成本变动-10%26368.5626368.5626368.5626368.5626368.5626368.5626368.56经营成本变动15%16418.5616418.5616418.5616418.5616418.5616418.5616418.56经营成本变动-15%28358.5628358.5628358.5628358.5628358.5628358.5628358.5634.20%年固定成本 年营业收入 年可变成本15250.787100025600801.04盈亏平衡分析达产年:BEP=年固定成本/(年营业收入-年可变成本-年税金)×100%=平均+1%平均-1%2.67% 1.16%-0.85% 4.48%3.35%0.37%8922388.5622388.5622388.5622388.5622388.5622388.5622388.5622388.5622388.5622388.5622388.5622388.5625938.5625938.5618838.5618838.5629488.5629488.5615288.5615288.5633038.5633038.5611738.5611738.5620398.5620398.5624378.5624378.5618408.5618408.5626368.5626368.5616418.5616418.5628358.5628358.5617181920 22388.5622388.5622388.5622388.56 22388.5622388.5622388.5622388.56 22388.5622388.5622388.5622388.56 22388.5622388.5622388.5622388.56 22388.5622388.5622388.5622388.56 22388.5622388.5622388.5622388.5625938.5625938.5625938.5625938.56 18838.5618838.5618838.5618838.56 29488.5629488.5629488.5629488.56 15288.5615288.5615288.5615288.56 33038.5633038.5633038.5633038.5611738.5611738.5611738.5611738.5620398.5620398.5620398.5620398.56 24378.5624378.5624378.5624378.56 18408.5618408.5618408.5618408.56 26368.5626368.5626368.5626368.56 16418.5616418.5616418.5616418.56 28358.5628358.5628358.5628358.56。
敏感指标试题
1.什么是敏感指标?
2.请列举一些常见的敏感指标。
3.为什么敏感指标对个人和组织来说非常重要?
4.请解释敏感性测试的概念及其在项目管理中的作用。
5.如何确定一个项目的敏感指标?
6.请描述敏感性分析的过程及其目的。
7.请解释敏感性分析中的“临界点”概念。
8.请举例说明如何利用敏感性分析来优化项目决策。
9.请解释敏感性分析中的“情景分析”方法及其应用。
10.请解释敏感性分析与风险评估之间的关系。
11.请描述如何在项目管理中使用敏感性指标来监控项目进度和成本。
12.请解释敏感性指标在供应链管理中的应用。
13.请描述如何使用敏感性指标来评估市场竞争力。
14.请解释敏感性指标在环境影响评估中的应用。
15.请描述如何使用敏感性指标来评估金融投资的风险和回报。
16.请解释敏感性指标在能源管理和可持续发展中的应用。
17.请描述如何使用敏感性指标来评估技术创新的潜力和风险。
18.请解释敏感性指标在人力资源管理中的应用。
19.请描述如何使用敏感性指标来评估企业战略的成功概率。
20.请解释敏感性指标在未来发展趋势中的作用。
工程经济学敏感性分析练习题
1、某工厂拟安装一种自动装置,据估计,初始投资I为1000万元,服务期
限10年,每年销售收入S为450万元,年总成本为280万元,若基准收益率ic=10%,分别就I、S,以及C各变动±10%时,对该项目的IRR作敏感性分析,并请判
断该投资项目抵御风险的能力如何。
解:(1)计算IRR的目标值
NPV=—1000+(450—280)(P/A,IRR,10)=0
IRR=11.03%
(2)计算I、S、C分别变化±10%时,对IRR的影响。
①固定其他因素,设I变动的百分比为X
X=10%时:NPV=—1000(1+10%)+170(P/A,IRR,10)=0
NPV=—1100+170(P/A,IRR,10)=0
IRR=8.81%
X=—10%时:NPV=—1000(1—10%)+170(P/A,IRR,10)=0
NPV=—990+170(P/A,IRR,10)=0
IRR=13.62%
②固定其他因素,设S的变动百分比为Y
Y=10%时:NPV=—1000+[450(1+10%)—280](P/A,IRR,10)
=0
NPV=—1000+215(P/A,IRR,10)=0
IRR=17.04%
Y=—10%时:NPV=—1000+[450(1—10%)—280]
(P/A,IRR,10)
NPV=—1000+125(P/A,IRR,10)=0
IRR=4.28%
③固定其他因素,设C的变动百分比为Z
Z=10%时:NPV=—1000+[450—280(1+10%)](P/A,IRR,10)
=—1000+142(P/A,IRR,11)=0
IRR=6.94%
Z=—10%时:NPV=—1000+[450—280(1—10%)(P/A,IRR,10)
=—1000+198(P/A,IRR,10)=0
IRR=14.83%
(3)计算每个不确定因素的敏感度系数S AF、临界点和临界值。
①计算敏感度系数S AF
可以看出不确定因素的变动对NPV的影响S>C>I。
可以认为S是最敏感因素。
②若使NPV≥0,I、S和C允许变动的范围(临界点和临界值)
令NPV=—1000(1+X)+170(P/A,10%,10)=0
—1000—1000X+170×6.144=0
1000X=44.48
X=4.45%
即若使NPV≥0,I的变动范围是X≤4.45%,当X=4.45%时,I的临界
值为1044.5万元。
令NPV=—1000+[450(1+Y)—280](P/A,10%,10)=0
—1000+[450+450Y—280]×6.144=0
—1000+170×6.144+450Y×6.144=0
2764.8Y=—44.48Y=—1.6%
即若使NPV≥0,S的变动范围是Y>—1.6%,当Y=-1.6%时,销售收入的的临界值为442.76万元
解:1.按题意确定分析的项目评价指标为IRR,并计算其目标值。
列方程:NPV=-100+20(P/A,IRR,10)=0
(P/A,IRR,10)=100/20= 5.0
经查表,在15%和20%之间插入,得
IRR=15%+(5.019-5.0)/(5.019-4.192)×(20-15)% =15%+0.1%=15.1%
2.计算各不确定因素分别在±10%的范围内变动时,对IRR目标值的影响。
(1)设投资额I变动的百分比为x,计算IRR的相应变动数值。
列方程:-100(1+x)+20(P/A,IRR,10)=0
当x=-10%时
方程为:-100×0.9+20(P/A,IRR,10)=0
即:(P/A,IRR,10)=90/20=4.5
可得IRR=18.1%
当x=10%时
方程为:-100×1.1+20(P/A,IRR,10)=0
即:(P/A,IRR,10)=110/20=5.50
可得IRR=12.7%
(2)设生产费用节约额C变动的百分比为y,计算IRR的相应变动数值。
列方程:-100+20(1+y)(P/A,IRR,10)=0
当y=-10%时,
方程为:-100+18(P/A,IRR,10)=0
(P/A,IRR,10)=100/18=5.556
可得IRR=12.5%
当y=10%时,
方程为:-100+22(P/A,IRR,10)=0
(P/A,IRR,10)=100/22=4.546
可得IRR=17.9%
(3)设使用年限n变动的百分比为z,计算IRR的相应变动数值。
列方程-100+2(P/A,IRR,10(1+z))=0
当z=-10%时,
方程为:-100+20(P/A,IRR,9)=0
(P/A,IRR,9)=100/20=5.0
可得IRR=13.8%
当z=10%时,
方程为:-100+20(P/A,IRR,11)=0
(P/A,IRR,11)=100/20=5.0
可得IRR=16.3%
3、计算敏感性系数
(1)初始投资I的敏感度系数
S AFI1=(18.1-15.1)/15.1/-0.1=0.1987/-0.1=-1.99
S AFI2=(12.7-15.1)/15.1/0.1=-0.1589/0.1=-1.59 (2)生产费用节约额的敏感度系数
S AFC1=1.72S AFC2=1.85
(3)使用年限的敏感度系数
S Afn1=0.86S Afn2=0.80
4.计算临界点和临界值
即分别求出若使项目可行(IRR≥12%),敏感因素I、C、的允许变动范围。
①求直线I与iC的交点:
即由方程:-100(1+x)+20(P/A,IRR,10)=0,
当IRR=iC=12%时,求出x的值。
由:-100(1+x)+20(P/A,12%,10)=0
得:X=13.0%
②求C与iC的交点:
解方程:-100+20(1+y)(P/A,12%,10)=0
得y=-11.5%
5、将上述计算结果列表、作图。
找出敏感因素
序号不确定因素变化率IRR SAF临界点临界值
(%)(%)(%)(万元)
1初始投资I-1018.1-1.9913 113
1012.7-1.5
2生产费用节约额C-1012.5 1.72-11.5 17.7。
