钢闸门及启闭机安装工艺及方法
- 格式:docx
- 大小:18.24 KB
- 文档页数:6

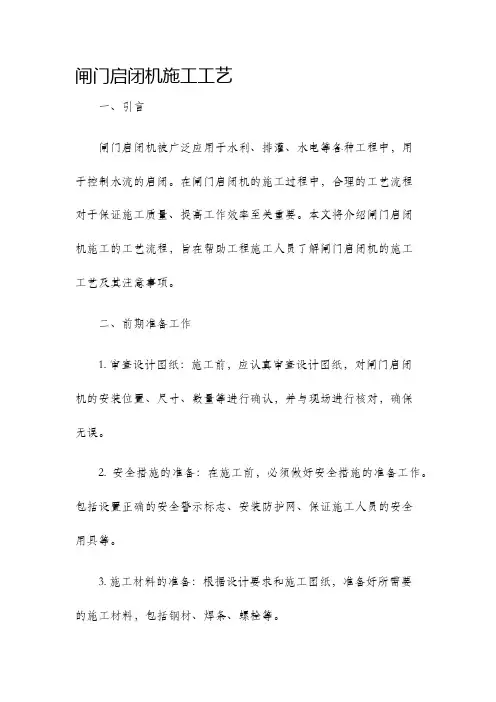

闸门启闭机施工工艺
一、引言
闸门启闭机被广泛应用于水利、排灌、水电等各种工程中,用
于控制水流的启闭。
在闸门启闭机的施工过程中,合理的工艺流程
对于保证施工质量、提高工作效率至关重要。
本文将介绍闸门启闭
机施工的工艺流程,旨在帮助工程施工人员了解闸门启闭机的施工
工艺及其注意事项。
二、前期准备工作
1. 审查设计图纸:施工前,应认真审查设计图纸,对闸门启闭
机的安装位置、尺寸、数量等进行确认,并与现场进行核对,确保
无误。
2. 安全措施的准备:在施工前,必须做好安全措施的准备工作。
包括设置正确的安全警示标志、安装防护网、保证施工人员的安全
用具等。
3. 施工材料的准备:根据设计要求和施工图纸,准备好所需要
的施工材料,包括钢材、焊条、螺栓等。
三、施工工艺
1. 基础施工
(1)确定基础位置:按照设计要求,在施工现场确定好闸门启闭机的基础位置。
(2)基础开挖:根据设计图纸的尺寸,进行基础的开挖工作,并确保基础的水平度和垂直度。
(3)基础浇筑:根据设计要求,在开挖完成后进行基础的浇筑工作。
浇筑前要对模板进行检查,确保其符合要求。
浇筑完毕后,应做好涂刷防腐漆等防护工作。
2. 上部结构安装
(1)装配闸门启闭机:根据设计要求,将闸门启闭机的零部件装配到位,并对其进行检查,确保装配正确。
(2)焊接工作:根据设计要求,对闸门启闭机进行相应的焊接工作。
焊接前要检查焊机和焊接材料的质量,确保能满足要求。
(3)安装放水管道:根据设计要求,将放水管道进行安装,并注意其与闸门启闭机的连接处要严密。
- 445 -
第十九章 闸门及启闭机安装工程施工方法及附图
19.1 概述
19.1.1 闸门设计
本工程泄水建筑物闸门及启闭机安装是施工分别为深孔泄洪洞、放空洞、旋流竖井泄洪洞和洞式溢洪道,其中放空洞利用4#导流洞,旋流竖井洞由3#导流洞改建。
闸门结构分为平面门及弧形门,共计12扇门,启闭机16套,安装总量6405t ,其中门槽875t ,门叶4000t ,门机轨道50t ,启闭机安装总重1480t 。
闸门及启闭机安装工程施工内容包括闸门门叶、门槽(含一期插筋和锚板)二期门槽埋件、启闭机械及其电气设备,以及与本合同项目有关的电气接地、拉杆、锁定装置、移动式启闭机轨道、启闭机基础埋件、各种电缆及埋管等附属设施。
1#、2#、3#、5#导流洞启闭机的拆除及转运,拆除启闭机的交接、相关检查、维护及保养工作。
19.1.2 主要工程量
闸门及启闭机安装工程工程量见表19-1-1。
表19-1-1 闸门及启闭机安装工程表
- 445 -
- 445 -。

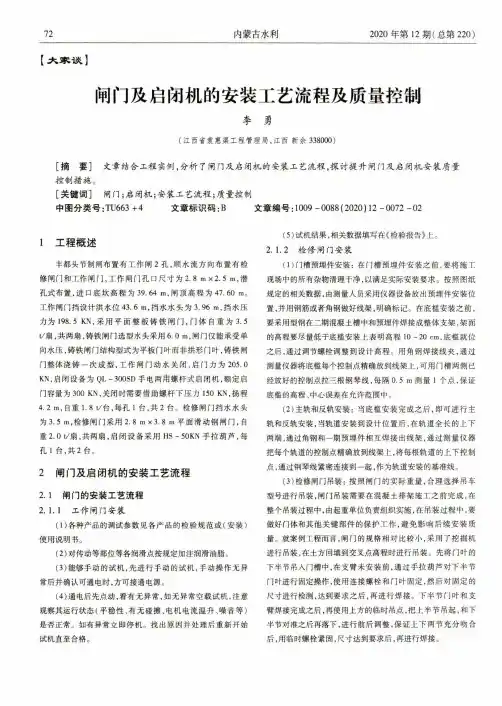

72内蒙古水利2020年第12期(总第220) t大家谈】闸门及启闭机的安装工艺流程及质量控制李勇(江西省袁惠渠工程管理局,江西新余338000)[摘要]文章结合工程实例,分析了闸门及启闭机的安装工艺流程,探讨提升闸门及启闭机安装质量 控制措施。
[关键词]闸门;启闭机;安装工艺流程;质量控制中图分类号:TU663 +4 文章标识码:B文章编号:1009 -0088 (2020) 12 -0072 -021工程概述丰都头节制闸布置有工作闸2孔,顺水流方向布置有检修闸门和工作闸门,工作闸门孔口尺寸为2.8 m x2.5 m,潜孔式布置,进口底坎髙程为39.64 m,闸顶高程为47.60 m。
工作闸门挡设计洪水位43.6 m,挡水水头为3.96 m,挡水压力为198.5 KN,采用平面整板铸铁闸门,门体自重为3.51/扇,共两扇,铸铁闸门选型水头采用6.0 m,闸门仅能承受单向水压,铸铁闸门结构型式为平板门叶而非拱形门叶,铸铁闸门整体浇铸一次成型,工作闸门动水关闭,启门力为205.0 KN,启闭设备为QL-300SD手电两用螺杆式启闭机,额定启门容量为300 KN,关闭时需要借助螺杆下压力150 KN,扬程4.2 m,自重1.8 1/台,每孔1台,共2台。
检修闸门挡水水头为3.5 m,检修闸门采用2.8 m x3.8 m平面滑动钢闸门,自重2.0 1/扇,共两扇,启闭设备采用H S-50KN手拉葫芦,每孔1台,共2台。
2闸门及启闭机的安装工艺流程2.1闸门的安装工艺流程2.1.1 工作闸门安装(1) 各种产品的调试参数见各产品的检验规范或(安装)使用说明书。
(2) 对传动等部位等各润滑点按规定加注润滑油脂。
(3) 能够手动的试机,先进行手动的试机,手动操作无异 常后并确认可通电时,方可接通电源。
(4) 通电后先点动,看有无异常,如无异常空载试机,注意 观察其运行状态(平稳性、有无碰擦、电机电流温升、噪音等)是否正常。
1、埋件安装⑴工艺流程卸车复检测量放样底坎定位底坎焊接脚手架搭设主、反轨吊装定位焊接检测门楣安装复测浇Ⅱ期砼拆除脚手架验收⑵埋件吊装①Ⅰ期混凝土浇筑至闸顶后装门槽轨道,底坎根据Ⅰ期调整要求可在底板浇好后先期进行,一侧门槽的主、反轨同时安装,每条轨道一次装完。
以孔为单元,完工一孔,浇一孔Ⅱ期混凝土,卸车及入槽主要依赖浇筑起重设备,吊装使用铰磨和手拉葫芦为主。
②使用经纬仪和水平仪放样,放样线应做半永久标记,以便埋件安装后闸门门叶安装时仍可利用,并且利用一次放样可减少测量误差累积和测量工作量。
测量放样应复核后先引至门槽内,底坎装好后引至埋件上并作明显标记,予以记录。
③底坎安装要保证门槽中心距离和高程、平面度,安装焊缝在止水座面上的凸起应磨平,弧门埋件的底坎要保证斜度。
④主轨和对应的反轨同时安装,并行施工,共用起吊机具和工作平台,埋件工作面对按错位应符合要求并磨成缓坡,焊疤和焊缝余高磨平,凹坑焊补并磨光。
⑤门楣安装前连接成整体,在主、反轨焊好后安装定位,门楣的加固焊接可待闸门安装后进行。
⑥门楣与主轨接缝应磨平,采取措施防止止水座面不平度超标,不平度可拉线检查。
2、平板闸门安装 ⑴ 工艺流程⑵ 安装工艺门叶分节运上交通桥,启闭设备具备条件时,桥面设电动葫芦卸车和侧移门叶,启闭机提升并放入门槽。
分节入槽,汽车拖运至起吊平台,起吊时启闭设备配合。
各门节入槽后用千斤顶调整倾斜和高差,一般情况下,定位块合拢即可点焊定位。
平面闸门的止水橡胶等附件用启闭机提升至闸顶安装。
平板门各节可利用启闭机入槽。
各门节的对接锁定在闸顶进行,若下部门节没有锁定装置,应焊接临时锁定耳板,必要时另制锁定梁。
3、启闭设备安装施工方法 1、安装前应具备的条件 ⑴ 埋件和轨道安装完成;卸车 复检测量放样 组件安装 吊入门槽焊接附件、止水安装联接启闭机底节定位中间节对接焊接顶节安装 启闭试验⑵清洗、检验;⑶油脂、电源、辅助系统组件完好备用;⑷吊装机械就绪。
14 闸门及启闭机安装方法说明14.1概述14.1.1工程概况溢洪道进口设闸门双孔两道,孔口均为潜孔式。
上游为事故检修闸门,单孔净宽6.0m,高10m,下游为弧形闸门,单孔净宽6.0m,高9m。
电站进水口设闸口一孔三道,孔口均为潜孔式。
依次为主栏污栅、副栏污栅、事故检修闸门。
其余为相关设备。
14.1.2工作责任(1)负责以上工程项目安装所需的钢材、焊接材料、连接件和补涂装材料等的采购和存放,并按标书的有关规定进行检验和验收。
(2)金结设备的交货验收及清查:办理正式的移交手续。
(3)负责金结设备的装卸车、保管和储存,并负责交货地点至工地现场的运输工作。
(4)负责以上金结设备的安装、补涂装及保养、维修等。
(5)进行焊接和检验工作,并按技术条款要求进行焊接工艺评定。
(6)负责有关主要资料、计划和措施等文件的提交、审批。
14.1.3主要工程量表14-1 闸门及启闭机安装工程量表14.1.4金属结构设备安装施工总进度计划金属结构设备安装计划4个月完成,即从2007年6月10日至2007年10月10日。
计划2007.6.10~2007.8.10完成闸门埋件安装,2007.8.11~2007.9.20完成闸门安装;2007.9.20~2007.9.30完成工作闸门液压启闭机安装;2007.10.1~2007.10.10完成检修门启闭机安装。
14.2金属结构设备安装施工布置14.2.1金属结构设备安装施工机械布置施工机械以25t汽车吊为主,导链、启闭机为辅进行闸门安装。
14.2.2金属结构设备安装现场布置安装用工具房、电焊机房采用移动式钢结构房屋,在施工场地附近放置,电源接砼施工布置的取电点。
14.3原材料及人员进场14.3.1板材:选用通过ISO9001认证的并经质量监督部门检验合格的生产厂家的板材,到货后的每批板材均附有出厂材质证明书。
对于闸门面板用料选用与面板尺寸规格相同的板材,以减少对接焊缝。
14.3.2焊条:根据母材材质,按技术规范及材质要求,选用相变点L TTE焊条,且每批焊条附有出厂合格证。

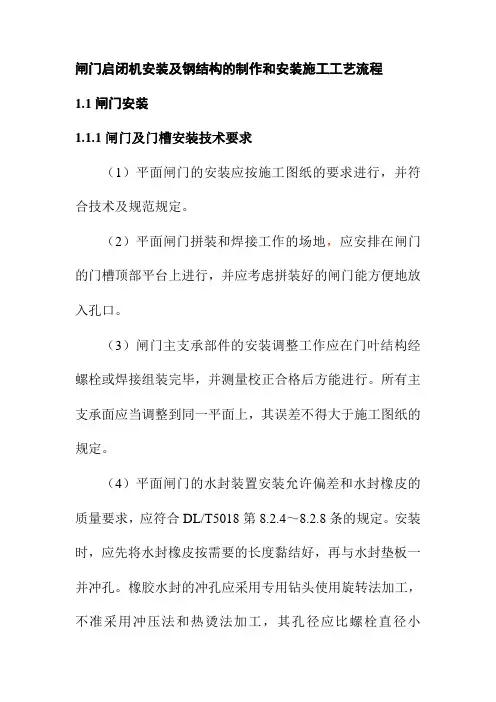

闸门启闭机安装及钢结构的制作和安装施工工艺流程1.1闸门安装1.1.1闸门及门槽安装技术要求(1)平面闸门的安装应按施工图纸的要求进行,并符合技术及规范规定。
(2)平面闸门拼装和焊接工作的场地,应安排在闸门的门槽顶部平台上进行,并应考虑拼装好的闸门能方便地放入孔口。
(3)闸门主支承部件的安装调整工作应在门叶结构经螺栓或焊接组装完毕,并测量校正合格后方能进行。
所有主支承面应当调整到同一平面上,其误差不得大于施工图纸的规定。
(4)平面闸门的水封装置安装允许偏差和水封橡皮的质量要求,应符合DL/T5018第8.2.4~8.2.8条的规定。
安装时,应先将水封橡皮按需要的长度黏结好,再与水封垫板一并冲孔。
橡胶水封的冲孔应采用专用钻头使用旋转法加工,不准采用冲压法和热烫法加工,其孔径应比螺栓直径小1mm。
(5)平面闸门安装完毕后,应清除门叶上的所有杂物。
(6)经监理人检查合格的平面闸门,方能按相关规定进行涂装修补。
(7)平面闸门安装完毕,应作静平衡试验。
试验方法为:将闸门自由地吊离地面100mm,通过滑道的中心测量上、下游方向与左、右方向的倾斜,当超过规定时,应予配重调整。
(8)埋件的安装必须符合施工图纸、DL/T5018以及相关要求要求和规定。
(9)对埋设在二期混凝土中的部件,就位调整安装后,应与一期混凝土中的预埋插筋(或预埋锚板)通过连接件(连接杆、连接筋、调整螺栓等)焊牢固定,严禁将连接件直接焊接在主轨、反轨、门楣等部件的工作面上或水封座板上。
(10)对埋设在一、二期混凝土内的部件,就位调整完毕后,承包人应提供并安装足够数量的钢支撑件进行加固,使得门槽埋件在浇筑一、二期混凝土时不发生变形、位移等情况,钢支撑件应具有足够的强度、刚度和稳定性。
(11)门槽埋件上所有不锈钢材料的焊接接头必须使用相应的不锈钢焊条进行焊接。
(12)门槽埋件所有不加工工作表面上的连接接头错位≤±1mm,并以1/50缓坡过渡;每米范围内的局部不平度,顺水流方向≤±2mm,垂直水流方向≤±3mm,且处理成1/50缓坡;面板总弯曲度,顺水流方向≤±3mm,垂直水流方向≤±4mm,扭曲≤2mm。
5.11 闸门及启闭机施工闸门制造闸门制造按施工图纸招标文件要求及相关闸门制造的规定规范履行。
制作方案闸门制造在吻合设计要求的制造资质等级的闸门制造单位定制。
闸门安装及调试⑴ 闸门安装程序(闸门安装程序流程图)⑵闸门埋件安装工艺闸门埋件的安装精度是闸门活动自如、有效止水的关键,并且二期砼浇筑后没法调整,所以,一定严格保证安装精度吻合设计要求及相关规范要求。
①放线:用经纬仪依据建筑物的轴线,将闸门槽中心线和闸门孔中心线画在闸门平台上并弹上墨线,依照土建供给的标高点,在闸墩的下部做出标高标志。
②底座安装:底座是闸门的下止水口,工作面的水平度和标高特别重要,为此,应在底座上划出中心线,并用水平仪进行找平、找正、校好标高。
③墩埋件的安装:墩埋件吊装就位后,先把找正样板安装在闸门平台上,在墩埋件上下两端互成90°的方向安装高速螺栓,并用钢丝找正墩埋件,其序次为:利用调整螺栓先同时找正 2 个下游墩埋件,而后找正 2 个上游墩埋件。
先找墩埋件的上、下两端,再复核中间各点(每1~1.5m 测一点)。
⑶ 闸门门叶安装①闸门门叶安装工艺静均衡试验→防腐涂漆→导轮注油→安装止水橡皮→闸门安装②吊装就位:因为闸门较重,施工中依据实质状况采纳行车吊装。
闸门安装用行车从闸门安装孔内放入,行车的钩绳提早改为单抽以保护吊装高度,同时提升效率,行车的作业地点在闸门平台上。
安装前,应派人除去闸室及埋件的全部阻碍物得以测底槛平直度,以闸室中心线复测门槽内侧出水座、侧滚轮座的宽度、平直度,做好检测记录,吊运过程中如有变形,在安装进行完全办理。
③门叶安装就位在槛上放两根相同高程道木,防范闸门吊入门槽内降落时,门叶底缘与底槛相碰,待门叶降落到必定地点后再撤去道木,待门叶放究竟后,调整双侧,使止水压缩量应相同,底止水橡皮与底槛接触优异,底止水橡皮压缩量吻合要求,并做好检测记录。
闸门安装程序流程图准备技术文件配合土建预埋施工准备熟习图纸准备机具检查门槽土建质量剔除砼毛面清理门槽杂物构底安上 门技埋放墩二下件座 埋 装楣术件游件墩期检安就样埋 安复安件 线位砼找查装板正装 核 装防腐涂漆安止水橡皮门叶检查静均衡试点导轮加油门叶检查门叶安装启闭机安装闸门试验 安启闭机④在启闭机安装前, 若条件允同意用暂时起吊设备把门叶上下启动调整, 若无条件,待启闭机安装好后再进行闸门调试直至闸门启闭机安稳、 无震动、无异常声,止水橡皮压缩优异, 无缝隙,做好安装检测资料报业主和监理工程师查收认同,在调试过程中各转动部位加注润滑油, 并向轨道与橡皮接触处冲水保护止水橡皮。
闸门及启闭机安装工程施工工艺闸门及启闭机安装工程6.2.1 闸门安装6.2.1.1 安装前的准备本工程使用的是钢筋砼闸门,门槽为预留门槽。
在吊装前,需要清除门槽内的杂物,并拆除门槽处及其上方的脚手架、棚板等障碍物。
待安装的闸门必须先运抵安装地点,并在摆放时下方垫平支稳。
6.2.1.2 吊装在门叶拼装工作完成后,需要在拼装平台至门槽距离内铺设方木和滚杠,并在门槽处适当位置安放卷扬机。
然后,由卷扬机牵引门叶在滚杠上拖动,将其移入门槽处,再由18吨吊车起吊入槽。
在安装完成后,需要观测闸门与门槽的符合情况,如有问题及时调整。
6.2.1.3 闸门的试验在平面闸门安装完毕后,需要进行静平衡试验。
试验方法为将闸门自由地吊离地面100~200mm,并测量上下游方向和左右方向的倾斜。
其倾斜不应超过门高的1/1000,且不大于8mm。
如超过规定,则需要调整启闭机两吊点绳长。
在无水情况下进行全行程启闭试验,试验过程中需要检查滚轮或滑道的运行是否顺畅。
全关闭状态下对水封进行透光检查,止水应严密符合规范要求。
在全程启闭过程中,闸门水封处应进行喷水润滑,防止损坏水封橡皮。
在条件允许情况下,对工作闸门进行设计水位全程启闭试验,检查项目同前,透光检查改为漏水量检查。
6.2.2 启闭机安装6.2.2.1 启闭机安装前的准备启闭机安装位置的土建工作必须全部结束,机座和基础螺栓的混凝土必须达到允许承受荷载的强度。
启闭机室的工作尽可能结束,通往启闭机安装地点的运输线路通畅,吊装启闭机用的起吊设备已布置就绪,闸门安装已经完成,使启闭机能按闸门实际位置进行安装就位。
6.2.2.2 启闭机安装步骤启闭机安装程序见下页图。
6.2.2.3 质量保证措施机座和基础螺栓的混凝土必须符合施工图要求。
在混凝土强度未达到设计强度时,不得改变启闭机的安装支撑,不进行调试或试运行。
每台启闭机安装完成后,需要对启闭机进行清理,修补损坏的保护油漆,给减速机及其他应当灌注润滑油的部位灌注润滑油,润滑油的规格性能必须符合制造厂的要求。

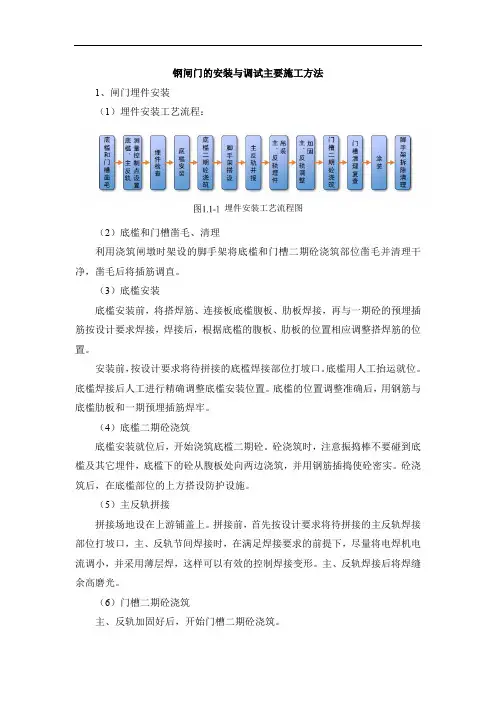

钢闸门的安装与调试主要施工方法1、闸门埋件安装(1)埋件安装工艺流程:埋件安装工艺流程图(2)底槛和门槽凿毛、清理利用浇筑闸墩时架设的脚手架将底槛和门槽二期砼浇筑部位凿毛并清理干净,凿毛后将插筋调直。
(3)底槛安装底槛安装前,将搭焊筋、连接板底槛腹板、肋板焊接,再与一期砼的预埋插筋按设计要求焊接,焊接后,根据底槛的腹板、肋板的位置相应调整搭焊筋的位置。
安装前,按设计要求将待拼接的底槛焊接部位打坡口。
底槛用人工抬运就位。
底槛焊接后人工进行精确调整底槛安装位置。
底槛的位置调整准确后,用钢筋与底槛肋板和一期预埋插筋焊牢。
(4)底槛二期砼浇筑底槛安装就位后,开始浇筑底槛二期砼。
砼浇筑时,注意振捣棒不要碰到底槛及其它埋件,底槛下的砼从腹板处向两边浇筑,并用钢筋插捣使砼密实。
砼浇筑后,在底槛部位的上方搭设防护设施。
(5)主反轨拼接拼接场地设在上游铺盖上。
拼接前,首先按设计要求将待拼接的主反轨焊接部位打坡口,主、反轨节间焊接时,在满足焊接要求的前提下,尽量将电焊机电流调小,并采用薄层焊,这样可以有效的控制焊接变形。
主、反轨焊接后将焊缝余高磨光。
(6)门槽二期砼浇筑主、反轨加固好后,开始门槽二期砼浇筑。
门槽二期砼浇筑时,模板每75cm高立一次,待该部分的砼浇筑后,继续向上立模板。
砼浇筑每30cm一层,振捣时注意不要碰到主、反轨及其它预埋件。
(7)涂装防腐用细砂纸将焊缝部位及其它磨损部位的污物及铁锈打磨干净。
在打磨干净后,首先将表面做防腐处理,涂装要均匀无杂物,表面光滑,颜色一致,严禁出现漏涂、流挂、皱皮、凹凸不平等缺陷。
做涂装时,空气相对湿度超过85%时不能进行涂装,施工现场环境温度低于10℃不能进行涂装,钢材表面温度未高于大气露点3℃以上不能进行涂装。
2、闸门安装及调试(1)闸门吊装施工流程:闸门吊装施工流程(2)闸门检查整体闸门安装前,对其各项尺寸进行复查,合格后方可进行下一步工序。
止水橡皮表面应光滑平直,胶合接头不得有错位、凹凸不平和疏松现象。
金属结构及启闭机设备安装方案金属结构制安和启闭机设备安装,由专业队伍施工,埋设件制作在厂内进行,现场安装。
1、闸门及埋件制作1.1.制作流程:根据设计要求编制工艺卡→放样下料→矫调刨边→零部件埋件制作→检验矫调→门叶焊接安装→厂内试装→出厂检验→分块装运。
1.2.门体拼装:1.2.1.闸门制造按制造详图和《制造安装及验收规范》闸门制造的规定执行,由专业厂家制作安装。
1.2.2.闸门钢滑道组装时,以止水座面为基准面进行调整,所有滑道在同一平面内,其各项允许偏差按规定执行。
1.2.3.门叶上的止水螺孔与止水压板的水封螺孔在加工石配钻。
1.2.4.闸门在加工厂组装(包括滑道、侧轮、反轮、节间连接装置、充水阀等部件)检查。
组装后的闸门的各项尺寸偏差和接头错位,均应符合施工图纸和上述规范的规定。
1.3.检验:1.3.1.闸门及埋件制作精度、测量工具精度、工人的上岗合格证等,应符合《水利水电工程钢闸门制造安装及验收规范》,实行三级检验制。
同时还应严格控制端柱弯曲误差、门叶对角扭曲误差、端柱厚度误差、主轮外径误差、轮轴位置误差等各种误差的累积。
以免影响水封橡皮的安装精度。
2、闸门和埋件的安装2.1.闸门制造与安装流程2.2.做好安装前的准备工作及安装要求2.2.1.备齐设计详图和技术文件:2.2.2.经建设单位批准的安装技术措施(详细论述、安装准备、安装程序和方法、设备选用、劳动组合、安装进度、安全要点、质量验收标准等)。
2.2.3.测基准点放样图,一般设在埋件附近一期砼面上,基准点数量以能控制和度量埋件空间位置为准。
2.2.4.材料和器具:(1)电焊条和防腐材料其规格和性能应完全符合施工详图和规范的要求,如有变更必须先以建设单位批准。
(2)安装机具配备电焊机1-2台,手提砂轮机2台,气割工具一套,千斤顶(1-3T)4台,手拉葫芦4-6台,超声波探测仪一台,500℃恒温箱一台。
2.2.5.基准点和测量工具:基准点和测量工具的精度应符合《水利水电工程钢闸门制造安装及验收规范》。
1.工程概况1.1. 概述1.2.导流洞闸井工程量2. 设备旳运送、吊装与寄存2.1运送与吊装设备(1)闸门及启闭机设备旳运送采用载重汽车由生产厂家运送到施工现场旳寄存场。
(2)安装现场吊装设备: 闸门、启闭机用25t吊车进行安装。
(3)吊装方案:根据制造厂家提供旳设备吊点图、设备总成及零部件旳不一样状况和规定, 施工前将制定详细旳运送起吊方案, 其内容包括采用旳起重设备旳选定, 工作位置, 工作半径确实定, 大件起吊吊点旳布置, 车辆旳选用, 设备旳支撑与捆绑, 坡度行驶中旳特殊措施, 保证设备运送过程中不变形以及吊装旳安全。
2.2设备旳保管(1)启闭设备寄存: 启闭设备寄存, 应符合DL/T5019-94中旳有关规定。
对细长零部件旳寄存, 应有两处以上旳多处支撑, 支撑点应受力均匀。
(2)闸门及其埋件寄存:闸门及其埋件采用露天寄存, 为了防止受潮、锈蚀和风沙等, 使用防雨布遮盖, 为防止设备变形, 构造下面用枕木等支撑垫平。
闸门及其埋件旳加工面妥善防护, 以免碰伤或锈蚀。
3.埋件安装3.1 埋件安装规定(1)埋件安装前, 门槽中旳模板等杂物必须清除洁净。
一、二期混凝土旳结合面应所有凿毛, 二期混凝土旳断面尺寸及预埋锚栓和锚板旳位置应符合图纸规定;(2)闸门埋件安装旳容许公差和偏差应符合规范DL/T5018旳规定;(3)埋件就位调整完毕, 应按图纸规定与一期混凝土中旳预埋插筋焊牢。
严禁将加固材料直接焊接在轨道、门楣等旳工作面上或水封座板上。
(4)埋件上所有不锈钢材料旳焊接接头, 必须使用对应旳不锈钢焊条进行焊接。
(5)埋件所有工作表面上旳连接焊缝, 应打磨平整, 并涂上黄油加以保护。
(6)埋件工作面对接接头旳错位均应进行缓坡处理, 过流面及工作面旳焊疤和焊缝余高应铲平磨光, 凹坑应补焊平并磨光;(7)门槽埋件二期混凝土浇注应符合设计规定。
(8)埋件安装完, 经检查合格, 应在5~7d内浇筑二期混凝土。
(完整版)钢制闸门及螺杆式启闭机施工安装方案1. 引言本文档旨在提供钢制闸门及螺杆式启闭机的施工安装方案,以确保施工过程的顺利进行。
2. 施工准备工作2.1 材料准备根据设计要求,准备钢制闸门和螺杆式启闭机等材料。
2.2 工具准备准备适当的工具,包括起重设备、焊接设备、切割设备等,以满足施工要求。
2.3 施工人员安排安排有经验的施工人员进行施工工作,确保施工质量。
3. 施工步骤3.1 钢制闸门安装1. 根据施工图纸确定钢制闸门的安装位置;2. 使用起重设备将钢制闸门吊装到安装位置,确保平稳安全;3. 进行钢制闸门的固定和连接,确保稳固可靠。
3.2 螺杆式启闭机安装1. 根据施工图纸确定螺杆式启闭机的安装位置;2. 使用起重设备将螺杆式启闭机吊装到安装位置,确保平稳安全;3. 连接螺杆式启闭机的电源和控制系统,确保正常运行。
3.3 动力连接1. 根据施工图纸确定钢制闸门与螺杆式启闭机的动力连接方式;2. 进行动力连接,确保钢制闸门的启闭动作与螺杆式启闭机的运行同步。
4. 完善施工细节4.1 检查和测试在完成安装后,对钢制闸门和螺杆式启闭机进行检查和测试,以确保其正常运行和功能完好。
4.2 安全防护为了保障安全,设置相应的安全防护措施,如安装护栏、标识和警示灯等。
4.3 施工清理完成施工后,进行现场清理,保持施工现场的整洁。
5. 总结本文档提供了钢制闸门及螺杆式启闭机施工安装方案的详细步骤和注意事项。
在施工过程中,应根据实际情况进行调整,并遵守相关安全规定和施工标准。
完成施工后,应进行检查和测试,确保钢制闸门及螺杆式启闭机的正常运行。
最后,保持施工现场的整洁,提高工作效率。
闸门制造及闸门启闭机安装施工组织设计方案一、前言闸门是水电站和水利工程中的重要设备之一,可以控制水流的灵活流动,是工程运行的关键部件。
闸门的制造和安装需要严格的施工组织设计,包括闸门制造的流程、材料的选择、安装技术等方面,以确保闸门的质量和安全性能。
二、闸门制造施工组织设计1. 制造流程(1)材料准备:闸门材料一般采用铸铁、钢板和钢筋等,制造前需要进行材料检查和择优选择。
(2)模具制造和预制:根据设计要求和尺寸,制造适用的模具,并进行预制件的制造和加工。
(3)铸造和热处理:将铸铁材料按照设计要求进行铸造,并进行必要的热处理,以达到合适的强度和硬度。
(4)机械加工和修整:对铸造件进行机械加工和修整,确保尺寸和形状的精度和一致性。
(5)配件安装和涂装:对闸门的配件进行安装和装配,并进行必要的涂装和防锈处理。
(6)试验和交付:完成闸门制造后进行必要的试验和检测,并进行交付。
2. 材料的选择闸门的材料一般选择铸铁、钢板和钢筋等,具体需要根据闸门的使用要求、工程特点和施工环境等来进行选择。
材料的选择需要考虑到材料的强度、硬度、耐腐蚀性、耐磨性、耐温性、焊接性等特性。
3. 安装技术(1)基础施工:闸门基础需要进行必要的抗震设计和基底处理,并根据基础尺寸和深度进行挖掘和浇筑混凝土。
(2)安装卡子:根据闸门的重量和配重情况,选择适用的安装卡子和卡座,并进行必要的定位和调整。
(3)起吊与安装:根据施工图纸和起吊方案,选择适用的举升设备,并进行闸门的起吊和安装。
(4)连接和调试:对闸门和门座进行连接和固定,并进行闸门启闭机的连接和调试,并进行必要的试验和检测。
三、闸门启闭机安装施工组织设计1. 设备选型闸门启闭机是闸门的关键部件,需要根据不同的闸门特点和使用要求进行选型。
主要涉及到机械结构、电气控制、抗震性能等方面的要求。
具体需要根据闸门的重量、形状、启闭速度、操作控制方式等因素进行考虑。
2. 安装技术(1)基础施工:根据闸门启闭机的尺寸和负载要求,进行基础的抗震设计和基底处理,并进行基础部分的挖掘和浇筑混凝土。
钢闸门及启闭机安装工艺及方法1.基本情况承包人负责闸门及启闭机设备的工地卸货、开箱验收、二次运输、贮存保管、安装、调试、完工验收和试运行等全部工作。
(1)按照设备保管要求,对设备进行经常性检查,发现问题及时向物资、技术部门汇报,妥善处理并作好记录。
(2)明确仓库保管员管理职责,专人负责技术文档和台帐管理,专人负责实物管理。
(3)建立设备管理台帐,注明设备名称、型号规格、数量、出入库时间;建立设备技术文件档案,保管好厂家图纸,出厂试验记录、产品合格证等技术文件。
(4)设备存放合理,做到库容整洁、通风、干燥,堆放有序,标记明显,规格不串,材质不乱。
做好“四防”、“四无”工作,即“防火、防盗、防自然灾害、防破坏”,“无差错、无丢失、无损坏、无霉烂变质”。
2.埋件与闸门安装工艺(1)埋件安装1)采用50t履带吊将埋件吊至门槽,并利用千斤顶调节螺杆,进行精调、检查验收后再加固。
2)利用电动葫芦在门槽内搭建活动工作平台,以便于埋件安装、尺寸测量及焊接。
3)埋件就位调整完毕,与一期混凝土中的预留锚栓、锚筋或一期预埋连接件焊牢。
严禁将加固材料直接焊接在主轨、反轨、底槛等的工作面上或水封座板上。
4)埋件上所有不锈钢材料的焊接接头,必须使用相应的不锈钢焊条进行焊接。
5)埋件所有工作面上的连接焊缝,在安装工作完毕和浇筑二期混凝土后,仔细打磨,其表面粗糙度应与焊接构件一致。
6)埋件安装完毕后,对所有的工作表面进行清理,门槽范围内,影响闸门安全运行的外露物必须清除干净,并对埋件的最终安装精度进行复测,作好记录报送监理。
7)安装好的门槽,除了主轨道轨面、水封座的不锈钢表面外,其余外露表面,进行防腐处理。
3.闸门安装(1)闸门安装工艺流程闸门检查(包括技术资料)埋件清点→设置固定埋件→浇筑二期混凝土→清理门槽、门槛→闸门吊装→闸门止水间隙、压缩量调整→除锈刷漆平面闸门静平衡试验→平面闸门试验(2)闸门安装方法1)闸门现场拼装应严格控制焊接变形:①从事现场安装焊缝的焊工,必须持有有效的合格证书;②无损检测人员必须持有国家专业部门签发的资格证书,评定焊缝质量应由Ⅱ级或Ⅱ级以上的检测人员担任;③每批焊接材料都必须具有产品质量证明书和使用说明书,并进行抽样检验;④所有焊缝的外观检查、无损探伤都要按照现行施工规范的规定进行。
焊缝无损探伤的抽查率,除符合上述规范规定外,还必须遵照监理的指定,抽查容易发生缺陷的部位;⑤施工过程中,必须按照监理指示,以有效消除焊接应力。
2)门叶下半节吊入门槽,在支臂拼装前用拉链葫芦将下半节固定。
3)将支臂吊入门槽先连接铰轴,再通过连接螺栓与门叶连接,左右两只支臂都安装后,检查安装尺寸,等尺寸合格后再进行焊接。
4)在下半节门叶与支臂安装焊接完毕后,用上方设置的两个临时吊点将上半节吊起,对准下半节落下,用背水面设置的临时吊点,调整前后方向,上吊点调整上下方向,上、下半节完全吻合后,先用分段时的临时螺栓固定,复查安装尺寸,等合格后再进行最后组装焊接,焊接尽量避免仰焊,难于避免时,应由具备相应资格的焊工施焊。
5)闸门安装完毕后,拆除安装用的临时焊件,修整好焊缝,清除埋件表面和门叶上的所有杂物,在各转动部位按施工图纸要求灌注润滑脂。
6)待启闭机安装调试后,对闸门进行调整,在无水条件下,做全行程启闭试验,检查支铰转动情况,做到启闭过程平稳无卡阻、水封胶皮无损伤。
调试过程中,必须对水封橡皮与不锈钢水封底板的接触面采用清水冲淋润滑以防损坏水封橡皮。
在闸门全关位置,水封橡皮无损伤,漏光检查合格,止水严密,有条件时做动水启闭试验。
(3)闸门安装方法1)闸门埋件的安装要符合技术及规范要求,采用全站仪检查测量,在二期混凝土浇筑后,进行复查。
2)闸门主支承部件的安装调整工作,经测量校正后进行,所有主支承面要调整到同一平面上,误差不大于图纸的规定。
3)水封装置安装时,先将橡皮按需要长度胶结好,再与水封压板一起配钻螺栓孔,安装允许偏差应符合规范要求。
4)叠梁门吊起插入门槽,调整好止水后,清除埋件表面和门叶上的所有杂物,清除不锈钢水封底板表面的水泥浆,在滑道支承面和滚轮轴涂抹或灌注润滑脂。
5)闸门安装完毕后,做静平衡试验、无水情况下全行程启闭试验、静水情况下的全行程启闭试验及通用性试验。
二、启闭机安装工艺1、启闭安装1)启闭机安装应符合现行施工规范及招标文件中有关启闭机安装试验的技术要求。
2)施工准备:闸门安装就位且居于门槽中心,启闭机底座的模板要拆除干净,测量所要的器具和辅助加工件到位,检查预埋预留孔的位置,深度等技术尺寸是否准确;检查轨道电气配置等技术安装情况是否可靠准确;施工器具有钢直尺、水平仪、经纬仪、钢卷尺、垂球、钢丝、墨汁、板手、手锤、三角扒杆、5T拉链葫芦、割炬、焊机等到工具。
3)放线:在闸室底平面放出纵横基准线,做好标记,在可视的地点做出标高基准点,并测出该点的具体数值,当土建完成启闭机台时,在安装部位放出纵横线,在闸门两端上做支架并考虑钢丝长距离上坠,中间设置支承架,以便启闭机就位后拉钢丝测量。
4)安装就位及复检:启闭机安装在启闭机梁施工完毕、启闭机房建筑之前吊装。
在三角扒杆上挂手拉葫芦精调,利用地脚螺丝及垫块铆焊固定,保证设计技术尺寸满足安装及验收规范的要求,并考虑一些成品保护措施。
彻底检查复核后,再浇筑二期混凝土。
5)试运行:试运行必须在电气线路绝缘电阻大于0.5M的条件下进行。
启闭机单独试运行。
在启闭机安装完毕后,不与闸门连接的情况下,作启闭机空载运行,检查各传动机构的安装正确性。
将启闭机与闸门连接好,在闸门不承受水压力的情况下,作开启和关闭运行。
检查各传动机构的运行有否变化,闸门上吊点的钢丝绳长度是否一致,闸门开度指示器的显示是否正确,各限位开关是否正确的动作。
同时测量电动机的电流、电压值的变化情况。
这步试验工作应该重复作三次。
并且每次实验均应做出记录递交给监理工程师。
带负荷实验。
启闭机应该在闸门承受设计水头的情况下,作闸门开启和关闭试验。
只有在这次试验中,闸门和启闭机的安装都达到了施工详图和制造厂家制造性能,安装工作才能认为是合格的。
这次试验的记录和以上的各次记录都作为安装验收的依据递交给工程师。
2完工验收资料1)各项设备安装完成后,应按该工程合同有关条款向监理人提交以下完工资料:2)完工项目清单3)安装竣工图4)安装用主要材料和外购件的产品质量证明书、使用说明书或试验报告5)安装焊缝的工艺评定和检验报告6)闸门和启闭机的安装、调试、试运转记录7)闸门和启闭机单项质量检查验收证书三、预埋件埋设本工程预埋件主要为水闸、水泵、建筑给排水系统、消防系统、各类电缆和接地装置,以及其它设施和设备的预埋管道和预埋件的埋设。
1.预埋件施工前的准备(1)预埋件施工工艺流程为:1)钢筋、钢板下料加工;2)焊接;3)支模并安装预埋件;4)对照施工图校对预埋件尺寸和位置;5)浇筑混凝土;6)养护与拆模;7)检查预埋件施工质量;8)修补处理。
(2)预埋件施工前,应首先了解其型式、位置和数量,然后按标准要求制作并固定预埋件。
预埋件的原材料应确保合格,加工前必须检查其合格证,进行必要的力学性能试验及化学成分分析,同时观感质量必须合格,表面无明显锈蚀现象。
钢筋的调直下料以及钢板的划线切割,需根据图绍尺寸认真实施。
对于构造预埋件及有特殊要求的预埋件,应当注意锚筋的弯钩长度、角度等规定。
(3)预埋件焊接前,必须检查钢筋钢板的品种是否符合设计要求及强制性标准规定,对不符合要求者,需查明原因,妥善解决。
(4)对于焊条和焊剂型号的选定,需根据其使用要求和不同性能来进行,当采用压力埋弧焊时,采用与主体金属强度相适应的焊条;当采用手工焊时,应按强度低的主体金属焊条型号。
(5)预埋件的焊缝型式应由锚筋的尺寸确定,对直径大于20mm的锚筋优先选用压力埋弧焊,当施工条件受限时,也可用电弧焊,选择适当的焊缝形式可以保证预埋件焊接质量。
2.预埋件的焊接方法预埋件的焊接采用埋弧压力焊时,焊接时引弧、维弧和顶压等环节要密切配合,随时清除电板钳口的铁锈和杂物,同时要及时修整电极槽口的形状。
如果发现钢筋咬边、气孔、夹渣、钢板焊穿、钢板凹陷等质量问题时,需查明原因并及时清除焊接缺陷。
当采用手工焊接时,贴角焊缝的高度要符合标准规定。
当采用穿孔塞焊时,钢板的孔洞应做成喇叭口,内口直径应比钢筋直径大4mm,倾斜角一肌为45°,钢筋端部伸进钢板2mm左右,施焊时应特别注意严格控制电流量,防止烧伤钢筋。
3.预埋件固定方法预埋件位置固定是预埋件施工中的一个重要环节,预埋件所处的位置不同,其选用的有效固定方法也不同。
(1)预埋件位于现浇混凝土上表面时,据预埋件尺寸和使用功能的不同,有如下几种固定方式:1)平板型预埋件尺寸较小,可将预埋件直接绑扎在主筋上,但在浇筑混凝土过程中,需随时观察其位置情况,以便出现问题后及时解决。
2)角钢预埋件也可以直接绑扎在主筋上,为了防止预埋件下的混凝土振捣不密实,应在固定前先在预埋件上钻孔供混凝土施工时排气。
3)面积大的预埋件施工时,除用锚筋固定外,还要在其上部点焊适当规格角钢,以防止预埋件位移,必要时在锚板上钻孔排气。
对于特大预埋件,须在锚板上钻振捣孔用来振实混凝土,但钻孔的位置及大小不能影响锚板的正常使用。
(2)当预埋件位于混凝土侧面时,可选用下列方法:1)预埋件距混凝土表面浅且面积较小时,可利用螺栓紧固卡子使预埋件贴紧模板,成型后再拆除卡子。
2)预埋件面积不大时,可用普通铁钉或木螺丝将预先打孔的埋件固定在木模板上,当混凝土断面较小时,可将预埋件的锚筋接长,绑扎固定。
3)预埋件面积较大时,可在预埋件内侧焊接螺帽,用螺栓穿过锚板和模板与螺帽连接并固定。
(3)预埋件固定位置的要求预埋件不得与主筋相碰,且应设置在主筋内侧;预埋件不应突出于混凝土表面,也不应大于构件的外形尺寸;预埋件位置偏差应符合规定。
4.预埋件在混凝土施工中的保护1)混凝土在浇筑过程中,振动棒应避免与预埋件直接接触,在预埋件附近,需小心谨慎,边振捣边观察预埋件,及时校正预埋件位置。
保证其不产生过大位移。
2)混凝土成型后,需加强混凝土养护,防止混凝土产生干缩变形引起预埋件内空鼓,同时,拆模要先拆周围模板,放松螺栓等固定装置,轻击预埋件处模板,待松劲后拆除,以防拆除模板时因混凝土强度过低而破坏锚筋与混凝土之间的握裹力,从而确保预埋件施工质量。
