云南省凤庆县洛党镇厚丰等(5)个村土地整理项目凤庆县顺达建筑工程有限责任公司2011年04月01日审批栏编制人:审核人:审批人:目录一、概况1.1工程名称、地址及参建单位1.2 工程结构状况二、块石换填方案2.1 材料及主要机具:2.2 作业条件三、换填工艺四、保证项目五、注意事项六、技术措施七、安全环保措施一、概况1.1工程名称、地址及参建单位工程名称:云南省凤庆县洛党镇厚丰等(5)个村土地整理项目建设单位:凤庆县顺达建筑工程有限责任公司监理单位:云南国开建设监理咨询有限公司1.2 工程结构状况:1.2.1 基坑开挖面验槽情况如下:基底设计标高处,持力层圆砾层厚度不大。
地基下的③层土为软弱层。
1.2.2 为了达到设计要求,决定基底持力层圆砾层以块石换填上2m做持力层,250mm厚一层夯实,压实系数0.97,并进行现场静力触探确定地基承载力≥150kpa,基础以上场地内的回填土均应分层夯实。
二、块石换填方案2.1 材料及主要机具:2.1.1 天然块石或人工块石:宜采用质地坚硬块石。
2.1.2 块石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
用做排水固结地基时,含泥量不宜超过3%。
碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。
2.1.3 主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。
2.2 作业条件2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。
2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。
2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。
应在未做地基前处理完毕并办理隐检手续。
2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。
路基软基换填硬块石试验段施工技术方案一、编制原则及依据1、编制依据⑴国家交通部现行的公路工程建设施工规范、验收标准、路基施工设计图⑵《城镇道路工程施工与质量验收规范》(CJJ 1-2008)⑶项目部制定的总体施工组织设计⑷目前项目部现有的技术力量和历年的路基施工经验2、编制原则⑴施工总体布置体现确保质量,满足工期的原则。
⑵施工过程坚持安全第一,预防为主和保护环境的原则。
⑶遵循专业队伍施工,机械配套的原则。
二、试验目的1、确定换填每层硬块石填料的松铺厚度和相应的碾压遍数以及最佳的机械配套和施工组织。
2、验证我部所采用的片石换填处理试验段施工工艺方案的合理性。
3、检验施工机械性能、施工技术水平及质量保证体系运转情况,指导后续施工,防止批量生产中产生质量问题。
保证后续工程不得低于作为示范的首件工程的标准。
三、试验计划及段落本区段路基处于丘坡间谷地区,地形起伏不大,多辟为水田。
表层为种植土,依次往下皆为淤泥及淤泥质粘土、砂岩夹煤层等,且淤泥深厚度平均为2.5m左右,区段内软基主要集中在D2K341+401.24-D2K341+762段。
我项目部按照设计图纸要求及实际地质情况决定采用片石换填施工工艺,换填深度大约2.0m-4.0m(根据现场实际情况确定)。
根据我部现场查勘,选定D2K341+405〜D2K341+430段路基作为软基换填试验段,试验所用机械和材料与将来全线施工所用材料、机械相同。
计划开工日期为2013年12月21日,计划完成日期为2013年12月30日。
软基换填试验段进度计划表四、试验段人员及机械设备安排1、项目部管理人员配备具体见一览表2、路基试验段配套施工机械3、测量及试验设备统计表五、路基试验段施工准备1、对路基试验段范围进行场地清理、清基清表,按规范规定横向和纵向挖土质台阶,整平压实,插杆挂线。
2、开挖临时排水沟做好路基排水工作,避免雨水浸泡路基,修筑施工便道方便施工作业。
保证整个施工期间保持路基排水畅通。
路基软基换填块石作业施工方法要点1、作业准备(1)内业技术准备在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉相关规范和技术标准,澄清相关技术问题。
制定出施工安全保证措施,对施工人员进行技术交底,对参加施工人员进行上岗前的技术培训。
(2)外业技术准备施工前对导线及水准点进行加密、固定,然后复测纵、横断面,并整理报送监理工程师;对施工设计图进行审核,并做好记录,如有问题之处报监理工程师复核。
试验人员邀请监理工程师现场对回填的块石填料进行取样、试验。
以取得块石试验数据,指导本段施工。
准备相关试验器具。
认真做好“三通一平”工作,做好机械、材料、人员进场工作,保证顺利施工;做好现场排水工作。
对换填施工范围内已确定改移和拆迁的沟渠及其他建筑物,按照设计结合现场情况进行改移、拆迁。
2、施工顺序路堤建筑前应对原地面存在的植被、树根、松软表土、腐植土进行清除,对大于1:5的陡坡进行台阶处理根据现场实际情况,可以采用推土机等大型机械辅以人工进行施工。
换填法一般用于软土厚度较小(一般小于3m)的浅层软土地基。
根据换填深度选择机械或人工施工。
采用挖掘机或推土机挖除换填深度内表层的软弱土层,再由人工将软土挖除到达设计标高,自卸汽车运输换填料,后倾法卸料,推土机摊铺,平地机平整,压路机碾压,分层填筑,直至达到设计标高。
3、施工工艺方法①施工放样确定需进行原地面处理或是换填的范围,设置临时防排水设施,在开工前对现场需处理范围、深度进行复查;备足换填材料,施工前,试验人员应该邀请监理工程师现场对回填的块石填料进行取样、试验。
以取得块石试验数据,指导本段施工。
②对于需换填处理的情况采用机械挖除换填深度内表层部分土层,再由人工找平,清除剩余软土层,达到设计标高;采用自卸汽车将挖除的土壤运至指定的弃土场。
对于原地面处理的情况,采用推土机推除表层需清除的松软土、腐植土、植被等,斜坡陡于1:5的地段,采用人工划定台阶范围,挖土机进行开挖,形成台阶,沿线路横向台阶宽度、高度符合设计要求,纵向台阶宽度不小于2m。
云南省凤庆县洛党镇厚丰等个村土地整理项目凤庆县顺达建筑工程有限责任公司2011年04月01日审批栏编制人:审核人:审批人:目录一、概况1.1工程名称、地址及参建单位1.2 工程结构状况二、块石换填方案2.1材料及主要机具:2.2 作业条件三、换填工艺四、保证项目五、注意事项六、技术措施七、安全环保措施一、概况1.1工程名称、地址及参建单位工程名称:云南省凤庆县洛党镇厚丰等(5)个村土整理项目建设单位:凤庆县顺达建筑工程有限责任公司监理单位:云南国开建设监理咨询有限公司1.2 工程结构状况:1.2.1 基坑开挖面验槽情况如下:基底设计标高处,持力层圆砾层厚度不大。
地基下的③层土为软弱层。
1.2.2 为了达到设计要求,决定基底持力层圆砾层以块石换填上2m做持力层,250mm厚一层夯实,压实系数0.97,并进行现场静力触探确定地基承载力≥150kpa,基础以上场地内的回填土均应分层夯实。
二、块石换填方案2.1 材料及主要机具:2.1.1 天然块石或人工块石:宜采用质地坚硬块石。
2.1.2 块石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
用做排水固结地基时,含泥量不宜超过3%。
碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。
2.1.3 主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。
2.2 作业条件2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。
2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。
2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。
应在未做地基前处理完毕并办理隐检手续。
2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。
XXXX等(5)个村土地整理项目XXXX建筑工程有限责任公司20 年月日审批栏编制人:审核人:审批人:目录一、概况1.1工程名称、地址及参建单位1.2 工程结构状况二、块石换填方案2.1 材料及主要机具:2.2 作业条件三、换填工艺四、保证项目五、注意事项六、技术措施七、安全环保措施一、概况1.1工程名称、地址及参建单位工程名称:XXXX等(5)个村土地整理项目建设单位:XXXX建筑工程有限责任公司监理单位:XX建设监理咨询有限公司1.2 工程结构状况:1.2.1 基坑开挖面验槽情况如下:基底设计标高处,持力层圆砾层厚度不大。
地基下的③层土为软弱层。
1.2.2 为了达到设计要求,决定基底持力层圆砾层以块石换填上2m做持力层,250mm厚一层夯实,压实系数0.97,并进行现场静力触探确定地基承载力≥150kpa,基础以上场地内的回填土均应分层夯实。
二、块石换填方案2.1 材料及主要机具:2.1.1 天然块石或人工块石:宜采用质地坚硬块石。
2.1.2 块石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
用做排水固结地基时,含泥量不宜超过3%。
碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。
2.1.3 主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。
2.2 作业条件2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。
2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。
2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。
应在未做地基前处理完毕并办理隐检手续。
2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。
三、换填工艺:3.1 检验块石质量→ 分层铺筑块石→ 洒水(晾晒)→ 夯实或振捣(平板振动器)→ 找平验收3.2 对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
块石回填施工方案1. 引言块石回填施工是一种常用的土方回填方法,适用于道路、堤坝、护坡等工程项目中。
块石回填施工方案的目的是通过将块石填充在土方中,使土方达到一定的稳定性和承载能力。
本文将详细介绍块石回填施工方案的具体步骤和注意事项。
2. 施工步骤2.1 准备工作•确定回填区域和回填深度。
根据工程设计要求,确定回填区域和回填深度,并进行地面勘测和标注。
•清理施工区域。
清除施工区域内的杂物、植被等障碍物,确保施工的顺利进行。
2.2 块石调运和储存•从石料加工厂或石料场调运块石。
根据工程需要,从石料加工厂或石料场调运符合规格要求的块石。
•将块石储存在指定区域。
建立块石储存场地,并按照设计要求进行分类、储存。
2.3 块石回填施工•根据设计要求,确定回填面层。
根据工程需求,将块石回填到设计要求的回填面层。
•按照回填高度进行分层回填。
将块石按照设计要求的回填高度进行分层回填,每层回填完成后进行压实。
•均匀分布块石。
在回填过程中,确保块石均匀分布,避免出现较大的空隙。
•处理块石之间的缝隙。
在回填过程中,注意处理块石之间的缝隙,以确保填充密实,并减少块石的松动和滑动现象。
2.4 压实块石回填•使用振动压路机进行压实。
在回填完成后,使用振动压路机进行块石回填层的压实,确保填充的密实度和稳定性。
•分段压实回填层。
根据压路机的工作宽度和块石回填层的尺寸,分段进行压实,确保整个回填层的均匀压实。
3. 施工注意事项•在施工过程中,要确保回填层的厚度和压实程度符合设计要求,以确保回填层的稳定性和承载能力。
•块石的选择应符合设计要求,大小、形状和质量要符合相关标准。
•回填层的平整度和均匀性应符合设计要求,以确保工程的整体质量。
•在施工中,要定期检查回填层的质量,并进行必要的调整和整改。
•施工过程中,要注意安全防护,采取必要的安全措施,确保施工人员的人身安全。
4. 结论通过以上的施工步骤和注意事项,块石回填施工方案可以保证回填层的稳定性和承载能力,提高工程的整体质量。
第1篇一、工程概况本项目位于我国某地区,主要建设内容包括道路、桥梁、排水等基础设施。
其中,道路工程采用块石路面,以增强路面的稳定性和美观性。
为确保块石施工质量,特制定本施工方案。
二、施工准备1. 施工人员:组织一支专业、高效的施工队伍,包括施工负责人、技术员、测量员、质检员、施工员等。
2. 施工材料:根据设计要求,准备足够的块石、水泥、砂、石子等材料。
3. 施工机械:配置挖掘机、装载机、推土机、压路机、切割机、平板振动器等机械设备。
4. 施工工具:准备钢钎、锤子、线锤、水平尺、卷尺等施工工具。
5. 施工场地:清理施工场地,确保场地平整、干净,满足施工要求。
6. 施工图纸:熟悉施工图纸,明确施工要求、技术规范和质量标准。
三、施工工艺1. 施工前准备(1)根据设计图纸,确定块石规格、尺寸、形状等要求。
(2)检查块石质量,确保无裂缝、破损等现象。
(3)根据施工图纸,进行放样,确定块石铺设位置。
2. 基层处理(1)清除原有路面杂物,确保基层平整、干净。
(2)铺设砂垫层,厚度约为10cm,确保砂垫层平整、密实。
(3)对砂垫层进行压实,采用压路机进行碾压,确保压实度达到要求。
3. 块石铺设(1)根据放样结果,将块石按顺序摆放,确保块石间缝隙均匀。
(2)使用切割机对块石进行切割,确保块石尺寸符合设计要求。
(3)采用平板振动器对块石进行振动,使其与基层紧密结合。
(4)对块石表面进行清理,确保无泥土、杂物等。
4. 填缝处理(1)选择合适的填缝材料,如水泥砂浆、沥青等。
(2)将填缝材料搅拌均匀,确保填缝均匀。
(3)将填缝材料填充到块石缝隙中,确保填缝密实。
5. 压实处理(1)采用压路机对块石路面进行碾压,确保压实度达到要求。
(2)对碾压过程中出现的空隙进行填充,确保路面平整。
四、质量控制1. 材料质量:严格控制块石、水泥、砂、石子等材料的质量,确保材料符合设计要求。
2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
块石换填施工方案之有琴礁磷创作
1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超出30cm,分层厚度可用样桩控制。
视分歧条件,可选用夯实或压实的方法。
大面积的块石垫层,铺筑厚度可达35cm。
(2)块石地基底面宜铺设在同一标高上,如深度分歧时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。
(4)铺筑的块石应级配均匀。
如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。
4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以坚持块石的最佳含水量,一般为8%~l2%。
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用水夯或蛙式打夯机时,应坚持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般很多于3遍。
边沿和转角处应用人工或蛙式打夯机补夯密实。
6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用200cm3的环刀取样;测定干块的质量密度。
下层密实度合格后,方可进行上层施工。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
(2)最后一层压(夯)完成后,概况应拉线找平,而且要符合设计规定的标高。
块石换填施工方案【1】1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收2、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
3、分层铺筑块石(1)铺筑块石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
大面积的块石垫层,铺筑厚度可达35cm。
(2)块石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。
(4)铺筑的块石应级配均匀。
如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。
4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持块石的最佳含水量,一般为8%~l2%。
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
边缘和转角处应用人工或蛙式打夯机补夯密实。
6、找平和验收:(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用200cm3的环刀取样;测定干块的质量密度。
下层密实度合格后,方可进行上层施工。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
(2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
云南省凤庆县洛党镇厚丰等(5)个村土地整理项目凤庆县顺达建筑工程有限责任公司2011年04月01日审批栏编制人:审核人:审批人:目录一、概况 (3)1.1工程名称、地址及参建单位 (3)1.2 工程结构状况: (3)二、块石换填方案 (4)2.1 材料及主要机具: (4)2.2 作业条件 (4)三、换填工艺: (5)四、保证项目: (6)六、技术措施 (7)一、概况1.1工程名称、地址及参建单位工程名称:云南省凤庆县洛党镇厚丰等(5)个村土地整理项目建设单位:凤庆县顺达建筑工程有限责任公司监理单位:云南国开建设监理咨询有限公司1.2 工程结构状况:1.2.1 基坑开挖面验槽情况如下:基底设计标高处,持力层圆砾层厚度不大。
地基下的③层土为软弱层。
1.2.2 为了达到设计要求,决定基底持力层圆砾层以块石换填上2m做持力层,250mm厚一层夯实,压实系数0.97,并进行现场静力触探确定地基承载力≥150kpa,基础以上场地内的回填土均应分层夯实。
二、块石换填方案2.1 材料及主要机具:2.1.1 天然块石或人工块石:宜采用质地坚硬块石。
2.1.2 块石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
用做排水固结地基时,含泥量不宜超过3%。
碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。
2.1.3 主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。
2.2 作业条件2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。
2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。
2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。
应在未做地基前处理完毕并办理隐检手续。
软土路基块石换填施工方案1. 引言软土路基是指路基土体较松软、水分含量较高、强度较低的土层。
在大部分情况下,软土作为路基层会对道路的稳定性和使用寿命产生不利影响。
因此,为了提高软土路基的承载能力和稳定性,采用块石填筑的施工方案可以提供一种有效的解决方案。
本文将介绍软土路基块石换填施工方案的相关内容。
2. 施工材料及设备在软土路基块石换填施工中,需要准备以下材料和设备:•块石:选择质量良好的块石作为填筑材料,其尺寸应符合设计要求。
•挖掘机:用于开挖路基土和清理现场,并能够移动块石到填筑位置。
•振动压路机:用于压实填筑块石。
•水泵:用于降低软土含水量。
•大型水车:用于湿润填筑块石。
3. 施工步骤软土路基块石换填施工的步骤如下:3.1 地面准备在施工前,需要对路基土进行清理和修整。
清理工作包括清除地表上的杂草、石块和其他障碍物。
修整工作包括平整路基土,将存在的凹坑和高出部分填平。
3.2 块石运输和堆放块石应按照设计要求进行选择,并通过挖掘机将其运输至施工现场。
块石应妥善堆放,并严格控制堆放的坡度和高度,以确保施工安全。
3.3 开挖路基土使用挖掘机对路基土进行开挖,并将开挖土移至临时堆放区。
开挖的深度应符合设计要求,且应考虑到填筑厚度和压实后的路面高度。
3.4 块石填筑在开挖路基土后,开始进行块石填筑。
挖掘机将块石从堆放区移至填筑位置,并按照设计要求摆放。
块石应均匀分布,并且不得出现明显的缝隙。
3.5 填筑块石的压实填筑完成后,使用振动压路机对块石进行压实。
压实应按照设计要求,覆盖整个填筑区域,并重复多次,直到达到预定的压实密度。
3.6 降低软土含水量软土通常具有较高的含水量,因此在填筑块石后,需要采取措施降低其含水量。
通过水泵抽取软土中的水分,并保持一个适当的湿润程度,以提供压实条件。
3.7 完善路面在进行软土路基块石换填施工后,需要对路面进行进一步处理。
这可能包括调整路面高度,以及其他相关的工作,以确保路面的平整和使用性能。
块石换填施工计划之五兆芳芳创作
1、查验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石进行技巧判定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或标准的规则.
3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超出30cm,分层厚度可用样桩控制.视不合条件,可选用夯实或压实的办法.大面积的块石垫层,铺筑厚度可达35cm.
(2)块石地基底面宜铺设在同一标高上,如深度不合时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实.施工应按先深后浅的顺序进行.
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实.
(4)铺筑的块石应级配均匀.如发明石子成堆现象,应将该处块子或石子挖出,辨别填入级配好的块石.
4、洒水:铺筑块石在夯实碾压前,应按照其干湿程度和蔼候条件,适当地洒水以保持块石的最佳含水量,一般为8%~
l2%.
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定.用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般良多于3遍.边沿和转角处应用人工或蛙式打夯机补夯密实.
6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块查抄点,用200cm3的环刀取样;测定干块的质量密度.下层密实度及格后,方可进行上层施工.用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行查抄,小于试验所确定的贯入度为及格.
(2)最后一层压(夯)完成后,概略应拉线找平,并且要合适设计规则的标高.。
块石换填施工方案
1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
大面积的块石垫层,铺筑厚度可达35cm。
(2)块石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开~,并应充分压(夯)实。
(4)铺筑的块石应级配均匀。
如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。
4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持块石的最佳含水量,一般为8%~l2%。
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行
相接,全面夯实,一般不少于3遍。
边缘和转角处应用人工或蛙式打夯机补夯密实。
6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用200cm3的环刀取样;测定干块的质量密度。
下层密实度合格后,方可进行上层施工。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
(2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
自贡晨光科技园区物流商贸城市政道路安和西路北一段软基处理施工方案一、工程概况(一)工程概述安和西路北一段K0+085~K0+155填方段有一鱼塘,并且道路右方居民区有大量污水流入鱼塘中,经建设单位、设计单位、监理单位、施工单位现场踏勘,该段淤泥层厚5-6米,采取清淤换填块(片)石处理该段软基。
二、编制依据本施工技术方案主要依据《路基施工技术规范》、《城镇道路工程施工与质量验收规范》等。
三、施工准备情况(一)现软基路基施工机械设备已满足施工要求,具体施工机械见下表:表1 路基施工机械设备配备表注:其他小型设备均以到场(二)路基施工人员配备表此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,具体见下表:表2 路基施工人员配备表四、施工方案及技术方案本段路基施工2012年10月份进行完成。
施工前先对鱼塘进行排水处理,排水采用排水沟引流的方法,将鱼塘中的水排至路基施工范围外,居民区的污水采取在K0+155道路右侧处挖一集水坑,再采用功率4KW污水泵抽至线外空地上待清淤换填完成后,在道路右侧边线增加一条Φ400管道及3个Φ700砖砌检查井将污水引入钟秀长街的污水管道中。
(一)清淤鱼塘排水完成后,测量原地面高程,处理面积。
清淤前先用挖掘机将鱼塘中的淤泥与挖方段K0+155-160段土混合后挖除,并运至指定位置。
清淤完成后,测量清淤后的基底标高,确定清淤方量。
(二)换填1.施工准备施工前应对换填的范围和深度进行核实,当采用机械挖除换填时,应预留30~50cm的保护层由人工清理。
编制换填地基施工方案,经审批后向操作人员进行技术交底。
收集场地工程地质资料和水文地质资料。
施工前应合理确定填料含水量控制范围、铺料厚度和碾压遍数等参数。
2.测量放样根据现场实际情况,放出软基处理地段各特征点(起点、终点桩号,两侧宽度),并复核处理面积与原地表标高。
画好平面图,经监理工程师认可后,方可进行开挖施工。
3.基底清理(1)施工前应清除坑内浮土、积水和泥浆,基坑边坡必须稳定,防止塌方。

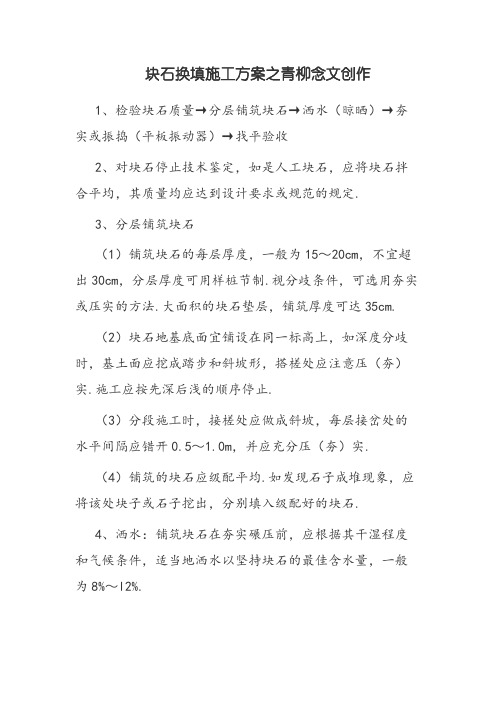

块石换填施工方案之青柳念文创作
1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石停止技术鉴定,如是人工块石,应将块石拌合平均,其质量均应达到设计要求或规范的规定.
3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超出30cm,分层厚度可用样桩节制.视分歧条件,可选用夯实或压实的方法.大面积的块石垫层,铺筑厚度可达35cm.
(2)块石地基底面宜铺设在同一标高上,如深度分歧时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实.施工应按先深后浅的顺序停止.
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平间隔应错开0.5~1.0m,并应充分压(夯)实.
(4)铺筑的块石应级配平均.如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石.
4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以坚持块石的最佳含水量,一般为8%~l2%.
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定.用水夯或蛙式打夯机时,应坚持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般很多于3遍.边沿和转角处应用人工或蛙式打夯机补夯密实.
6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用200cm3的环刀取样;测定干块的质量密度.下层密实度合格后,方可停止上层施工.用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度停止检查,小于试验所确定的贯入度为合格.
(2)最后一层压(夯)完成后,概况应拉线找平,而且要符合设计规定的标高.。
换填块石施工方案2
换填块石
1.测量放样
根据现场实际情况,放出软基处理地段各特征点(起点、终点桩号,两侧宽度),并复核处理面积与原地表标高。
画好平面图,经监理工程师认可后,方可进行开挖施工。
2.基底清理
(1)施工前应清除坑内积水和泥浆,基坑边坡必须稳定,防止塌方。
(2)在挖除基础下一定深度内的软弱土层时,应避免坑底原状土层受扰动,为此可保留300~500mm厚土层暂不挖去,待铺填换填料前再挖至换填高程。
应防止基坑边坡坍土混入填层。
4.基坑检查
检查基坑开挖是否达到要求,基础承载力是否达到设计要求,基坑开挖尺寸是否满足施工要求。
5.换填材料检验
本合同段软基路基处理方法为换填块(片)石,最大粒径不大于50cm,块(片)石的强度必须达到设计或规范要求。
6.分层铺换填料
(1)回填材料地基底面宜铺设在同一高程上,如深度不同时,基土面应按规范挖成台阶或斜坡搭接,搭接处应夯实,施工应按先深后浅的顺序进行。
(2)分段填筑时每层接缝处应做成斜坡型,接缝部位不得在基础,墙角等重要部位。
7.分层压实
(1)为保证换填材料压实的均匀及密实度,在重型辗压机辗压前,应用较小石块填塞整平层面。
(2)控制辗压机械的速度,经静压2遍后,采用强振6~8遍。
(3)换填材料太干燥时,应洒水,以保证上下材料结合良好。
(4)压实应先四周后中间。
8.找平验收
(1)最后一层辗压完成后,应检查高程和平整度。
(2)低洼处应及时补充填料。
块石换填施工方案、检验块石质量❼分层铺筑块石❼洒水(晾晒)❼夯实或振捣(平板振动器)❼找平验收、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
、分层铺筑块石( )铺筑块石的每层厚度,一般为 ~ ♍❍,不宜超过 ♍❍,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
大面积的块石垫层,铺筑厚度可达 ♍❍。
( )块石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
( )分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开 ~ ❍,并应充分压(夯)实。
( )铺筑的块石应级配均匀。
如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。
、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持块石的最佳含水量,一般为 ~●。
、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用水夯或蛙式打夯机时,应保持落距为 ~ ❍❍,要一夯压半夯,行行相接,全面夯实,一般不少于 遍。
边缘和转角处应用人工或蛙式打夯机补夯密实。
、找平和验收:( )施工时应分层找平,夯压密实,并应设置纯块检查点,用 ♍❍的环刀取样;测定干块的质量密度。
下层密实度合格后,方可进行上层施工。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
( )最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
防盗门供货及安装合同合同编号:甲方:乙方:依据《中华人民共和国合同法》、《中华人民共和国建筑法》及相关法律、法规,遵照平等、自愿、公平和诚实信用原则,经甲、乙双方友好协商,就【】项目入户门的供货与安装工程达成以下协议,甲、乙双方共同遵守:一、工程概况1.工程名称:【】;2. 工程地点:【】;乙方确认:对于本合同约定之【】项目【】地块对应之地理位置及规模,乙方已实地查看,对此不产生任何歧义,并对甲方提出之相关主张不存在任何异议。
块石换填施工方案
1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
大面积的块石垫层,铺筑厚度可达35cm。
(2)块石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。
(4)铺筑的块石应级配均匀。
如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。
4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持块石的最佳含水量,一般为8%~l2%。
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
边缘和转角处应用人工或蛙式打夯机补夯密实。
6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用200cm3的环刀取样;测定干块的质量密度。
下层密实度合格后,方可进行上层施工。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
(2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
块石换填施工方案
1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。
3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。
视不同条件,可选用夯实或压实的方法。
大面积的块石垫层,铺筑厚度可达35cm。
(2)块石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。
施工应按先深后浅的顺序进行。
(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。
(4)铺筑的块石应级配均匀。
如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。
4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持块石的最佳含水量,一般为8%~l2%。
5、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
边缘和转角处应用人工或蛙式打夯机补夯密实。
6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用200cm3的环刀取样;测定干块的质量密度。
下层密实度合格后,方可进行上层施工。
用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。
(2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
