路基验收会议纪要
- 格式:doc
- 大小:22.50 KB
- 文档页数:2

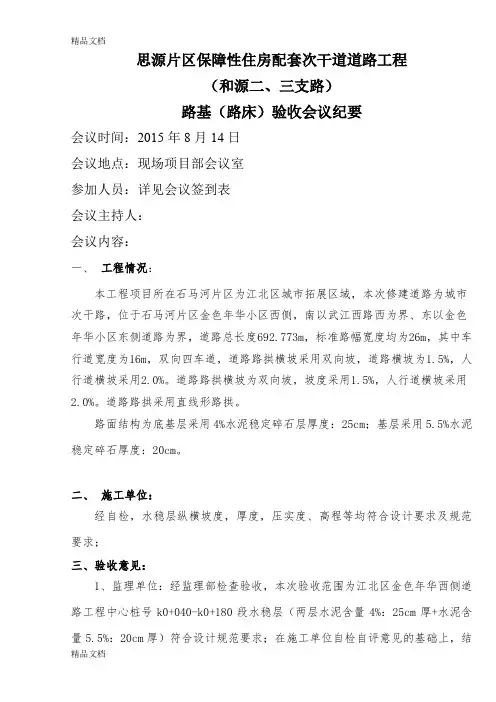

思源片区保障性住房配套次干道道路工程(和源二、三支路)路基(路床)验收会议纪要会议时间:2015年8月14日会议地点:现场项目部会议室参加人员:详见会议签到表会议主持人:会议内容:一、工程情况:本工程项目所在石马河片区为江北区城市拓展区域,本次修建道路为城市次干路,位于石马河片区金色年华小区西侧,南以武江西路西为界、东以金色年华小区东侧道路为界,道路总长度692.773m,标准路幅宽度均为26m,其中车行道宽度为16m,双向四车道,道路路拱横坡采用双向坡,道路横坡为1.5%,人行道横坡采用2.0%。
道路路拱横坡为双向坡,坡度采用1.5%,人行道横坡采用2.0%。
道路路拱采用直线形路拱。
路面结构为底基层采用4%水泥稳定碎石层厚度:25cm;基层采用5.5%水泥稳定碎石厚度:20cm。
二、施工单位:经自检,水稳层纵横坡度,厚度,压实度、高程等均符合设计要求及规范要求;三、验收意见:1、监理单位:经监理部检查验收,本次验收范围为江北区金色年华西侧道路工程中心桩号k0+040-k0+180段水稳层(两层水泥含量4%:25cm厚+水泥含量5.5%:20cm厚)符合设计规范要求;在施工单位自检自评意见的基础上,结合监理部检查验收情况并根据设计及相关规范要求,监理部认为符合设计及规范要求,资料齐全,同意本次验收。
2、地勘单位:符合设计及规范要求,同意本次验收。
3、设计单位:符合设计及规范要求,同意本次验收。
4、建设单位:对纵横标高进行核实,对表层泥沙进行清理,其次做好半成品的保护,避免对下道工序的影响;5、质监站:本次验收范围部分工程质量保证资料和工程技术资料齐全,检验试验报告结果满足设计要求,验收程序合法,质监站同意以上验收意见;但核实好交叉口的标高及路沿石的标高,表层泥沙的清理,为下一道工序做好准备。
四、验收结论:各参加验收单位一致同意验收,同意进入下一道工序施工。
施工单位:重庆锦通建设(集团)有限公司(签章)参会人员签字:监理单位:重庆市设计院(签章)签字:地勘单位:重庆市江北地质工程勘察院(签章)签字:设计单位:重庆华兴工程咨询有限公司(签章)签字:建设单位:中庆建设有限责任公司(签章)签字:思源片区保障性住房配套次干道道路工程(和源二、三支路)施工单位:重庆锦通建设(集团)有限公司刘经理:夏文治:黎东:李军:彭时钟:监理单位:重庆永鑫工程项目管理有限公司朱工:谭工:周总监:跟审单位:重庆笃信工程造价咨询有限公司潘工:胡工:地勘单位:重庆市江北地质工程勘察院马工:陈工:设计单位:重庆市设计院赵工:陈工(路基):唐工(管网):建设单位:重庆市两江新区水土高新技术产业园建设投资有限公司肖工:。
公路养护工程验收会议纪要
会议时间:2021年6月15日
会议地点:XX市公路局会议室
主持人:XXX
出席人员:XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX
会议内容:
一、会议目的
本次会议是为了对XX公路养护工程进行验收,确保工程质量符合相关标准和要求。
二、工程概况
该养护工程位于XX公路XX段,总长XXX公里,主要包括路面修复、路基加固、排水系统维护等工作。
三、工程验收
1.路面修复
经过现场测量和检查,路面平整度符合标准要求,无明显裂缝和坑洼,路面标线清晰明显。
2.路基加固
路基加固工程经过实测,符合设计要求,无明显沉降和变形。
3.排水系统维护
排水系统经过试验,流量达到设计要求,无漏水现象。
四、存在问题
1.部分路灯未能正常点亮,需要进行维修。
2.部分路面标线存在模糊现象,需要重新划线。
五、工程结论
经过现场检查和试验,该养护工程符合相关标准和要求,经过讨论,会议一致通过验收。
六、下一步工作
1.对存在问题进行维修和改进。
2.对养护工程进行定期检查和维护,确保工程质量持续稳定。
会议记录人:XXX。

市政工程会议记录范文市政工程是指市政设施建设工程。
市政工程召开会议,要做好会议记录,以下是小编为大家整理推荐的关于市政工程会议记录范文,仅供参考。
市政工程会议记录范文1二0xx年一月二十八日,由瓯海区交通局组织对瓯海区茶山街道银山村道路修复工程进行交工验收,道路工程会议纪要。
参加工程验收的有区交通局、茶山街道办事处及建设、施工等单位的领导和工程技术人员(名单附后)。
与会同志通过道路修复工程的实地检查以及听取承包人、业主对该工程建设情况的汇报后,对该工程作了评定,现将评定意见综述如下:一、工程概况瓯海区茶山街道银山村道路修复工程长约2.7km,修复道路主要内容为:⑴路肩培土;⑵排水沟完善和修复;⑶安全防护设施完善和修复;⑷错车道设置和完善;⑸挡土墙修复;⑹路基塌方清理;⑺路面掏空处理;⑻挡土墙压顶设置,工程由温州市华意市政工程有限公司施工。
本工程于20xx年12月1日开工,20xx年12月28日完工。
二、质量评定采用的标准和办法本次工程鉴定采用的标准为交通部JTG F80/1-20xx《公路工程质量检验评定标准》。
质量评定方法是由检测小组对该工程进行现场检测,并分别查问所提供的竣工资料,结合施工期间的抽查情况,对各分项、分部、单位工程进行质量评定。
三、工程质量评定情况经检测,工程各部几何尺寸达到设计和规范要求,加宽路面平整度实测4个点,合格3个点,合格率75%;部分加宽路面强度达不到设计要求;挡土墙平整度实测3个点,合格2个点,合格率为66.7%,竖直度实测3个点,合格3个点,合格率100%;路面外观欠美观,竣工资料基本齐全。
四、工程质量评定时发现重大质量问题部分加宽路面、警示墩混凝土强度达不到设计要求。
五、存在的问题及建议混凝土强度达不到设计要求的加宽路面、警示墩工程做返工处理直至合格。
六、质量评定结果瓯海区茶山街道银山村道路修复工程(混凝土强度达不到设计要求的加宽路面、警示墩做返工处理直至合格后),经检测评定各项指标达到设计要求,经综合评定得76分,评为合格工程,同意交付使用。

道路初验会议纪要篇一:---路竣工初验会议纪要钱江世纪城合丰三路工程会议纪要(竣工初验)杭州市萧山钱江世纪城管理委员会20XX年12月30日钱江世纪城合丰三路工程竣工初验会议纪要会议时间:20XX年12月30日9:30会议地点:萧山钱江世纪城二楼218会议室参加会议单位及人员附后表会议主持:滕智雄一、工程概况:1.1工程名称:钱江世纪城合丰三路工程1.2建设地址:萧山区宁围镇钱江世纪城内1.3建设单位:杭州市萧山钱江世纪城管理委员会1.4设计单位:浙江工业大学建筑设计研究院市政分院1.5质监单位:杭州市萧山区建筑工程质量监督站1.6施工单位:杭州中航市政工程有限公司1.7监理单位:杭州市建筑工程监理有限公司1.8勘察单位:浙江国土工程勘察有限公司工程规模与特点:本工程由挡土墙、道路工程、排水工程、桥梁工程组成。
合丰三路设计全长2176.608米,道路横幅有36米,在港湾式公交站路段道路横幅宽39米,由机动车道、非机动车道、人行道、机非隔离带等组成,路面为沥青砼路面,机动车道路面结构由下至上为:50cm塘渣+20cm3%水泥稳定碎石基层+20cm5%水泥稳定碎石基层+6cmac25粗粒式沥青砼+5cmac20中粒式沥青砼+4cmac13细粒式沥青砼,非机动车道路面结构由下至上为:50cm塘渣+25cm5%水泥稳定碎石基层+5cmac20中粒式沥青砼+4cmac13细粒式沥青砼,人行道结构由下至上为:20cm塘渣+15cm5%水泥稳定碎石基层+2㎝m10水泥砂浆卧底+6cm透水砖人行道板。
排水工程包括施工范围内的雨水和污水工程,排水最大管径为d1800,d225—d500管采用HdPE双壁波纹管、砂基础,d600—d1800管采用橡胶圈接口承插式钢筋混凝土管、钢筋混凝土基础。
新建桥梁采用三跨简支梁桥(10米+20米+10米),20米梁板采用后张法预应力混凝土空心板梁,10米梁板采用普通钢筋混凝土空心板梁,桥梁断面布置为4.5米人行道*2+3.5米非机动车道*2+2.0米机非隔离带*2+16.0米机动车道。

交通设施工程验收会议纪要××交通设施工程验收特别会议记录工程名称:××市政工程文件编码:bahxl13-q2-2021-01-001会议名称:交通设施工程分部验收会议会议时间:2021年7月20日上午10:00时间:2021年7月20日上午10:00地点:工地会议室会议主持人:参与者和人员(详见签到表):会议内容:一、施工单位介绍交通设施工程施工情况总结项目位于××工程,项目包括道路工程、软基处理、地铁监控、给排水工程、电气工程(包括10kV外部电源和箱式变压器)、燃气工程、交通工程、绿化工程等。
交通设施建设将于2022年5月27日开始,2022年7月24日结束。
本工程交通设施工程主要包括:甲乙型护栏安装,标制标牌,花岗岩车止石,防撞砂桶,交通标线、标记、横道线深标ii型施工等。
(1) KO+440 KO+674段交通设施共有570m a类护栏和287m B类护栏。
A型护栏柱基础开挖基础高程、轴线偏差和基坑尺寸满足设计和规范验收要求;A型护栏柱基础采用100mm厚砂砾垫层,浇筑混凝土强度为C20,(400×400×400 mm)混凝土基础。
混凝土基础无孔,顶高、基础厚度和轴线偏移均满足设计和规范验收要求;A型护栏采用150×150×1500 mm的米色光滑花岗石柱,柱中40×10厚钢板15孔M12不锈钢螺栓拉拔连接,护栏安装规格和尺寸满足图纸和规范要求。
B型护栏采用铸铁底座,规格为360*360*150mm;预留长方形孔1.6*1.0;超反射膜为黄色,规格:5*15cm;螺栓采用不锈钢六角头螺栓,规格为M8*120;B型护栏钢构件采用热浸镀锌防腐处理,B型护栏安装符合设计及规范验收要求。
(2) KO+440 KO+674段共有13个标志:1个悬臂L形标志、1个双柱剂型板、1个双柱道路铭牌、4个双面人行道板、1个停车让路板、2个让路板、1个交叉标志和2个太阳能指示器。
竣工验收会议纪要会议信息•会议主题:竣工验收会议•日期:[会议日期]•时间:[会议时间]•地点:[会议地点]会议目的本次竣工验收会议的目的是对项目进行最后一次全面检查,确保项目工程达到质量要求,并进行竣工验收。
主持人主持人:[主持人姓名]会议参与人员•[与会者姓名1]•[与会者姓名2]•[与会者姓名3]会议内容1.项目概况介绍:[简要介绍该项目的背景、目标和范围]2.现场检查:与会人员对项目进行现场检查,重点关注以下方面:–工程质量:检查施工质量是否符合设计要求,并对存在的问题提出意见和建议。
–安全问题:检查项目的安全措施是否合规,是否存在安全隐患。
–配套设施:检查项目的配套设施是否完备,是否满足使用需求。
–合同履行:检查项目合同执行情况,是否按照约定完成工程。
–其他事项:检查与项目相关的其他事项,如环境影响评估、居民意见等。
3.讨论与问题解决:与会人员针对现场检查中发现的问题进行讨论,提出解决方案,并确定责任人。
4.签字确认:与会人员对竣工验收结果进行讨论并签字确认。
讨论结果1.与会人员一致认为,项目工程质量符合设计要求,没有发现重大质量问题。
2.与会人员对现场安全措施表示满意,未发现安全隐患。
3.配套设施方面,与会人员指出了一些问题并提出了解决方案。
4.与会人员一致认为,项目合同履行情况符合约定。
5.其他事项方面,与会人员对项目的环境影响评估和居民意见进行了充分讨论。
下一步行动1.负责人:[责任人姓名],负责解决配套设施方面的问题,并在[日期]前完成。
2.将竣工验收会议纪要发送给所有与会人员,并将其归档。
会议总结通过本次竣工验收会议,与会人员对项目进行了全面的检查,确认项目工程质量符合要求,合同履行情况正常。
对于存在的问题,有具体的解决方案和责任人。
相信在责任人的努力下,问题将很快得到解决。
感谢大家的参与。
备注:本纪要由[记录人姓名]于[记录日期]记录。
竣工验收的会议纪要5篇竣工验收的会议纪要篇1工程名称:___地点:___参加单位:___设计单位:___市人防办:___区人防办:___建设单位:___监理单位:___施工单位:___记录员:___内容:施工单位:我方在监理单位、建设单位的严格监督下对钢筋、混凝土基础工程、地下室防水分部质量进行了严格控制。
技术资料严格按照规范质量评定验收标准对各分项、分部进行实测,均符合设计及有关国家建设工程验收规范要求。
根据实测评定结果,地下室人防结构分部工程质量自评为优良。
监理单位:由于各单位对工程的大力配合及支持,项目监理部实行三控制、二管、一协调工作,本着“公正、独立、自主”原则,严格按照监理程序开展监理工作,及时协调施工过程中的难题。
以事前、事中控制为主,以事后控制为辅,对工程质量、进度、投资和安全进行监控,要求施工单位严格按实际图纸施工。
进入现场材料、配件均进行现场见证取样检验,合格后方可使用。
人防地下室结构工程的技术资料均齐全且验收合格,质量控制资料齐全,观感质量完好,因此本分部工程评定为优良等级。
人防设计院:经过现场验收,符合实际要求,同意通过地下室人民防空工程验收。
设计单位:经过现场验收,符合设计要求,同意通过地下室人民防空工程验收。
人防办:从现场施工质量和资料反映施工、监理等相关单位日常质量控制上相当严格,经过现场验收,评定人民防空地下室为优良。
同意验收。
建设单位:由设计院、监理单位、施工单位共同对人民防空地下室进行了防空验收工作,先对防空地下室结构实体等进行实体核查,确认人防工程符合要求及规范,并审查了工程资料,资料齐全、合格。
均达到验收标准,同意验收。
竣工验收的会议纪要篇2会议时间:20__年11月09日15:00参会地点:郧阳区旅游集散中心(新经济产业园)总包单位会议室主持人:陈志江参会人员:郧阳区质监站王俊、杨体梅__斌阳实业有限公司陈志江、刘宁、张超、魏恒洪宜昌宏业工程项目管理有限公司陈俭发、柯宗权深圳博大建设集团石明影红太阳建设股份公司蓝森林、汤革华、周志超记录人:人员详见签室表郧阳区旅游集散中心C馆幕墙工程项目竣工验收会议在该工程现场总包会议室举行,参加会议的有参建各方主体代表人员等,会议按以下程序进行:1、由建设单位主等会议,介绍工程概况,并确定由郧阳区质监站、建设单位、设计单位、监理单位、施工单位组织成的工程验收小组。
公路工程交工验收会议纪要1. 会议背景大家好,今天我们召开了公路工程的交工验收会议。
话说这一路的修建,真是让人眼花缭乱。
工程队的小伙伴们辛苦了一年多,现在终于可以歇口气了,准备迎接验收的“最终大考”啦。
嗯,回顾这段时间,咱们的工作可谓是汗水与泪水交织,路面上每一寸平整,都凝结了大家的心血。
不少人都说,公路工程就是一场“走钢丝”的考验,今天咱们要看看这条“钢丝”铺得怎么样了。
2. 会议议程2.1 工程概况首先,咱们得了解一下这条公路的基本情况。
工程总长度可是有一段呢,真是“百里挑一”的大工程。
设计这条路的时候,我们可是想了不少办法,希望让它在各种天气条件下都能顺畅通行。
设计师们夜以继日,终于把这条路的蓝图画得美美的。
不光要考虑到车流量的问题,还得在雨雪天的时候确保不会成“滑溜溜”的冰道。
哎呀,真是不容易!2.2 验收标准然后,咱们要看看验收的标准是什么。
大家知道的,公路验收可不像在家里修个小修小补那么简单。
这可涉及到很多方面的考核,从路面平整度,到排水系统的功能,每一个细节都不能马虎。
毕竟,“千里之行,始于足下”,如果基础做不好,那以后出问题可就麻烦大了。
咱们这次的验收可不是走过场,要严格按照标准来,确保每一条路面都达到最高的要求。
3. 验收过程3.1 现场检查好啦,接下来是最激动人心的环节——现场检查。
各位专家们像“鹰眼”一样,盯着每一个细节,时刻准备发现潜在的问题。
说实话,大家的眼力真是没得说,一下子就能看出路面上哪儿有点不对劲。
可见这帮专家的经验,真是“老当益壮”。
而工程团队则是一边紧张地等待结果,一边像“猫抓老鼠”一样,忙着做好每个细节。
3.2 问题处理在检查的过程中,难免会发现一些小问题。
这时候,大家也别着急,这不代表前功尽弃。
我们得认真对待,逐一解决问题,就像解决难题一样,一点一点来。
修路这事儿,不可能一帆风顺,难免会遇到些“磕磕碰碰”。
但是,正所谓“细节决定成败”,只要把这些小问题都处理好,整体质量肯定不会差。
人行道验收会议纪要
1. 会议基本信息,包括会议的时间、地点、主持人、记录人员
等基本信息。
2. 参会人员,列举出参加会议的人员名单,包括相关部门负责人、工程施工方、监理单位代表等。
3. 会议内容,对人行道建设和维护工作进行全面的回顾和总结,包括工程进展情况、存在的问题和困难、解决方案等。
4. 验收结果,对人行道建设和维护工作进行全面的验收,评估
工程质量、安全性、合规性等方面的情况,并对验收结果进行说明。
5. 讨论和建议,记录会议期间的讨论内容和意见交流,包括参
会人员提出的建议和意见,以及针对存在问题的解决方案。
6. 下一步工作计划,根据会议讨论的情况,明确下一步的工作
重点、责任部门、工作计划和时间安排。
编写人行道验收会议纪要时需要清晰明了地表达会议内容,确
保信息准确、完整。
同时,要注意使用简洁明了的语言,避免出现歧义,确保纪要的准确性和权威性。
xx市政道路工程
K1+500~K1+950段路基分部验收会议纪要
时间:2019年11月11日下午15:00
地点:工地项目部
参加单位:xx
建设(代建)单位:xx
设计单位:xx
勘察单位:xxx
监理单位:xxx
施工单位:xxx
与会人员:详见签到表
主持单位:xxx
主持人:xxx
会议主题:K1+500~K1+950段路基分部验收
会议内容:
一、与会各方代表进行现场踏勘验收。
二、施工单位汇报xx路K1+500~K1+950段路基分部施工过程以及施工质量自检评定情况及各单位检查资料,xx路K1+500~K1+950段路基分部验收自评为“合格”。
三、监理单位汇报xx路K1+500~K1+950段路基分部监理情况,现场严格按照设计图纸要求施工,试验指标满足要求,监理单位评定为“合格”,同意进入下道工序施工。
四、设计单位验收意见:施工质量满足设计图纸要求,弯沉数值均符合设计要求,同意验收。
五、勘察单位:同意验收。
六、建设单位:同意以上各单位意见,同意验收,进入下道工序施工。
结论:各参建单位一致同意xx路K1+500~K1+950段路基分部工程验收,可进入下道工序施工。
与会各方核签:
建设(代建)单位:xxx
负责人:xxx
设计单位:xxx
负责人:xxx
勘察单位:xxx
负责人:xxx
监理单位:xxx
总监:xxx
施工单位:xxx
项目经理:xxxx。

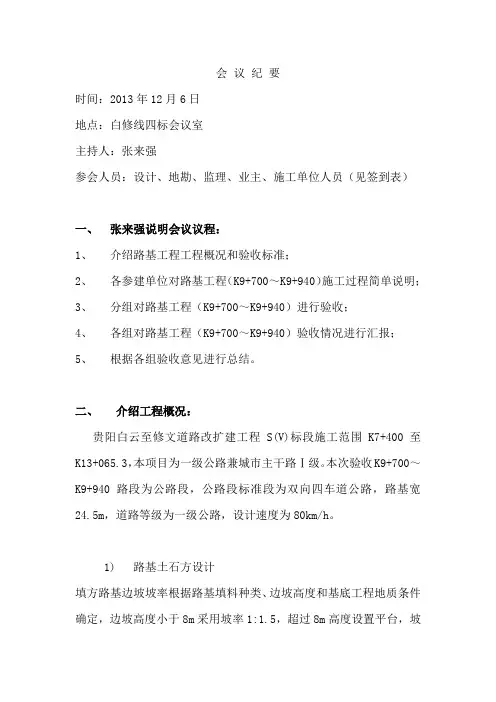

会议纪要时间:2013年12月6日地点:白修线四标会议室主持人:张来强参会人员:设计、地勘、监理、业主、施工单位人员(见签到表)一、张来强说明会议议程:1、介绍路基工程工程概况和验收标准;2、各参建单位对路基工程(K9+700~K9+940)施工过程简单说明;3、分组对路基工程(K9+700~K9+940)进行验收;4、各组对路基工程(K9+700~K9+940)验收情况进行汇报;5、根据各组验收意见进行总结。
二、介绍工程概况:贵阳白云至修文道路改扩建工程S(V)标段施工范围K7+400至K13+065.3,本项目为一级公路兼城市主干路Ⅰ级。
本次验收K9+700~K9+940路段为公路段,公路段标准段为双向四车道公路,路基宽24.5m,道路等级为一级公路,设计速度为80km/h。
1) 路基土石方设计填方路基边坡坡率根据路基填料种类、边坡高度和基底工程地质条件确定,边坡高度小于8m采用坡率1:1.5,超过8m高度设置平台,坡率采用1:1.75。
路基压实度严格按照《公路路基设计规范》JTG D30-2004要求执行。
挖方路基设计以“不破坏就是最大的保护”、安全稳定、经济合理为原则,以路基稳定为前提,严格控制路堑的最大挖深。
岩石挖方边坡设计综合考虑岩性、岩层状况、构造裂隙产状、岩体风化程度、力学性质和开挖高度,地下水与边坡稳定关系、以及既有人工边坡和自然边坡状况,并兼顾路基土石方平衡等因素确定。
验收执行标准:1.本项目的设计施工图纸、设计变更、技术联系单等2.《公路工程质量检验评定标准》JTG F80/1-20043.《公路路基施工技术规范》JTG F10-20064.《公路工程集料试验规程》JTG E42-20055.《公路工程技术标准》JTFB01-20036.其他相关的规范、标准。
三、各参加单位对路基工程施工过程简单说明:1、施工单位负责人高伟:我项目部在路基施工过程中严格按设计图纸和规范要求进行施工,加强安全管理,对施工工艺特别是原材料质量进行控制,严格遵守施工报验程序。
公路路基验收会议纪要篇一:路基验收工程会议纪要会议纪要项目名称:万州经开区高峰生态工业园龙腾大道经开大道连接道道路工程会议主题:路基工程验收时间:20XX年3月14日参加单位及人员:(参加单位人员详见会议签到表)质监站:万州区建设工程质量监督站设计单位:中国市政工程西南设计研究总院地勘单位:重庆川东南地质工程勘察院建设单位:重庆万林投资发展有限公司监理单位:重庆亚太工程建设监理有限公司施工单位:华鸿建设工程有限公司一、施工单位介绍施工情况道路位于万州经开区龙腾片区;道路起点接万忠路复线,终点接龙腾大道;道路全长304.117米,标准路幅宽22米,道路等级为城市次干路,设计车速30km/h。
1.路基填筑前按照设计要求进行测量放样,定出中线及边线位置,并按层厚要求拉线施工。
2.清除线路范围表面耕植土,进行晾晒,然后用轻型压路机碾压至设计要求。
3.试验所用的材料和机具与将来全线施工所用的材料和机具相同,以确定不同的填料,不同的压实度要求下,压实设备类型、最佳组合方式,最佳含水量、压实遍数、速度、工序、填筑厚度的控制,中间做好施工记录,加强对有关指标的检测。
4.路基填筑宽度、高度路基填筑采用分层平行摊铺,每层(:公路路基验收会议纪要)松铺厚度根据现场压实试验确定,每层填料的铺设宽度超过路堤两侧设计宽度各50cm,以保证路基沉降后及修整路基边坡后的路堤边缘有足够的压实度。
以机械施工为主,人工为辅的作业方法进行施工。
每层松铺厚度不超过30cm。
填料粒径控制在15cm 以内。
每层摊铺后,先进行整平,然后进行碾压,确保各层间的平整度要求,并做成2~4%的横坡,以利排水。
质量等级评定路基工程严格按设计要求、现行施工规范、施工组织设计,严格贯彻执行强制性标准条文,按质量验收规范和有关规定进行质量验收。
工程自评合格,特申请各参加单位予以验收。
进行下一步工序。
二、监理单位路基施工都在我单位人员的监督下施工,每层碾压回填都进行了进行压实度检测,检测结果都符合设计要求。
市政工程会议记录范文市政工程是指市政设施建设工程。
市政工程召开会议,要做好会议记录,以下是小编为大家整理推荐的关于市政工程会议记录范文,仅供参考。
市政工程会议记录范文1 二0xx年一月二十八日,由瓯海区交通局组织对瓯海区茶山街道银山村道路修复工程进行交工验收,道路工程会议纪要。
参加工程验收的有区交通局、茶山街道办事处及建设、施工等单位的领导和工程技术人员(名单附后)。
与会同志通过道路修复工程的实地检查以及听取承包人、业主对该工程建设情况的汇报后,对该工程作了评定,现将评定意见综述如下:一、工程概况瓯海区茶山街道银山村道路修复工程长约2.7km,修复道路主要内容为:⑴路肩培土;⑵排水沟完善和修复;⑶安全防护设施完善和修复;⑷错车道设置和完善;⑸挡土墙修复;⑹路基塌方清理;⑺路面掏空处理;⑻挡土墙压顶设置,工程由温州市华意市政工程有限公司施工。
本工程于20xx年12月1日开工,20xx年12月28日完工。
二、质量评定采用的标准和办法本次工程鉴定采用的标准为交通部JTG F80/1-20xx《公路工程质量检验评定标准》。
质量评定方法是由检测小组对该工程进行现场检测,并分别查问所提供的竣工资料,结合施工期间的抽查情况,对各分项、分部、单位工程进行质量评定。
三、工程质量评定情况经检测,工程各部几何尺寸达到设计和规范要求,加宽路面平整度实测4个点,合格3个点,合格率75%;部分加宽路面强度达不到设计要求;挡土墙平整度实测3个点,合格2个点,合格率为66.7%,竖直度实测3个点,合格3个点,合格率100%;路面外观欠美观,竣工资料基本齐全。
四、工程质量评定时发现重大质量问题部分加宽路面、警示墩混凝土强度达不到设计要求。
五、存在的问题及建议混凝土强度达不到设计要求的加宽路面、警示墩工程做返工处理直至合格。
六、质量评定结果瓯海区茶山街道银山村道路修复工程(混凝土强度达不到设计要求的加宽路面、警示墩做返工处理直至合格后),经检测评定各项指标达到设计要求,经综合评定得76分,评为合格工程,同意交付使用。
市政道路工程会议纪要随着我国经济的快速发展和城市化进程的加快,市政道路建设中路基软基处理直接影响市政道路的使用安全。
下文是市政道路工程会议纪要,欢迎阅读!市政道路工程会议纪要一时间:20XX年8月25日13:50地点:现场会议室参加人员建设单位:北京首开天成房地产开发有限公司张建平施工单位:北京城建五市政工程有限公司彭明生、杨威、李鹏监理单位:北京北辰工程建设监理有限公司白继友、姚武、王飞主持人:安全监理姚武专题内容:1、要求建立执行安全考核制度,新进场的工人要进行入场安全教育,考试合格后才能安排上岗。
2、分包要配备安全员并佩戴安全袖标。
3、上路作业穿反光背心,沟槽作业必须佩带安全帽。
4、上下沟槽走安全梯,严禁直接跳入沟槽。
市政道路工程会议纪要二200×年是××高速公路建设的攻坚年、关键年,施工任务重、工期紧。
安全工作更是重中之重,不容忽视。
通过近期总监办对全线的现场施工及对安全内外业的检查,目前两合同段的安全生产工作还存在很多不足之处,安全人员配备及管理还有待进一步加强。
现就施工现场安全工作存在的问题及下步安全工作重点谈以下几点:一、目前的安全生产现状1.安全生产保证体系的建立情况:各项目部的安全生产保证体系已建立,但在施工过程中并未能真正的运行起来。
2.“三类”人员的配备情况,重点是项目管理人员及专职安全员的配备根据合同文件的要求,目前各合同段的人员配备不足。
1)A1合同段安全专、兼职人员共36人,具体为:项目部10人,其中安全主管××持初级证书,与本项目承担的工程量不相称,质安部长××安全证书在办理;东江北施工处7人;第三施工处1人,施工处主任及总工无安全证书;麻涌预制场4人,其中初级1人;淡水河施工处2人;第六施工处2人,其中初级1人;洪屋涡施工处4人,其中初级1人;第八施工处2人,其中施工处主任为初级;东江南施工处4人;第一、九、十一施工处无安全持证人员。
示范区验收会议纪要模板日期:xxxx年xx月xx日地点:xxxx会议室主持人:xxx参会人员:xxx会议内容:1. 上一阶段工作总结:各位领导为了顺利开展示范区建设工作,积极落实工作任务,上一阶段工作取得了一定成绩,对此表示认可和肯定。
2. 本阶段工作部署:根据示范区建设进展情况,制定本阶段工作部署,对各项工作进行详细安排,明确责任人和完成时限。
3. 问题交流与解决:针对目前示范区建设中存在的问题和困难,大家进行了充分交流,并就解决方案进行了研究和讨论,达成一致意见。
4. 下一步工作计划:根据本阶段工作部署,各部门详细列出下一步工作计划和工作重点,确保各项工作有序推进。
5.其他事项:会议期间,还对相关配套设施建设、效益评估等事项进行了讨论,以确保示范区建设工作能够按计划推进。
会议结束后,各部门领导对会议内容进行了梳理和总结,并表示将全力以赴,完成好本阶段工作任务,为示范区建设贡献力量。
在会议中,针对示范区建设中可能出现的风险和挑战,各部门领导积极提出风险防范和解决方案,并对可能出现的问题进行了充分准备。
大家一致认为,只有及时发现问题并采取有效措施,才能确保示范区建设工作的顺利进行。
此外,会议还就人员配备、物资采购、工作进度监控等方面进行了充分沟通和协调,以确保相关工作能够有序开展。
各部门领导还明确了下一步工作的目标和重点,以及各自的责任和任务,同时强调了团队合作的重要性,鼓励大家积极展现团结协作的精神,共同推动示范区建设取得更大的成绩。
会议结束后,各部门领导纷纷表示,会认真贯彻会议精神,按照工作计划和安排,全力以赴,确保示范区建设各项工作能够按时按质完成。
同时还表示将密切关注工作进展,及时发现和解决问题,确保示范区建设工作能够取得更好的成绩。
最后,主持人总结会议内容,鼓励大家保持高度的工作热情和责任感,共同为示范区建设贡献力量,为创建一个良好的发展环境而努力。
会议在积极、融洽的气氛中落下帷幕,各部门领导离开会场后也都充满信心,充满干劲,准备投入到下一阶段的工作中。
公路工程验收会议纪要篇一:公路竣工验收会议纪要**市***3标段公路工程验收会议纪要****公路工程监理有限公司20XX年11月20日**市**3标段公路工程验收会议纪要承包单位:南宁市**工程集团有限公司监理单位:华*理工公路工程监理有限公司时间:20XX年11月20日地点:3标段驻地办会议室参加单位:**市政府、**市地方道路管理处、南宁市**工程集团有限公司、**市交通勘察设计院有限公司、**市交通工程质量监督检测站、华*理工公路工程监理有限公司(参加人员:详见会议签到表)。
本项目各参建单位在**市政府的组织下,按《公路工程竣(交)工验收办法》及其实施细则的要求召开了关于**市**3标段公路工程交工验收会议,会议内容主要是各参建单位按《办法》及其实施细则的要求对本项目的合同执行情况、资料和外观进行了检查核实,并对各自在本建设项目中的工作进行了总结,提出本工程质量存在的主要缺陷和交工验收前应完善的问题。
纪要如下:一、各参建单位检查合同执行情况各参建单位在本建设项目现场按设计文件对项目工程量进行现场外观检查核实,并提出了本工程存在的外观缺陷。
二、资料审查市交通工程质量监督检测站在会议现场复查施工单位的自检报告、施工总结报告及施工资料(含试验报告);监理单位的独立抽检资料、监理工作报告及质量评定资料。
三、各参建单位工作总结(一)、施工单位:介绍了工程概况、机构组成、施工过程中质量控制和进度完成情况,并汇报了本项目完成的总工程量与图纸工程量一致,主要完成工程量如下:1、路基工程(1)、路基填土117678.6m3,草皮护坡112369.0m2;(2)、浆砌片石盖板沟1161.6m;(3)、填前压实115547.0m3。
2、路面工程(1)、c35水泥混凝土mPa4.5厚度22cm路面113757.59㎡。
(2)、基层15cm厚,3.0mP水泥石屑稳定层116537.88㎡。
(3)、底基层15cm厚,2.5mP水泥石屑稳定层117794.05㎡。
工程会议纪要(5篇)工程会议纪要120xx年12月4日上午,路桥区X212院路线路面大修工程竣工验收会议在路桥区大路管路局召开,路桥区交通运输局、路桥区大路管理局、路桥区交通工程质量平安监督站、台州市恒通监理有限公司、浙江鼎鑫路桥养护工程有限公司、中交通力建设股份有限公司等单位相关人员参与会议并成立了竣工验收委员会〔验收委员会名单附详见附件1〕。
与会人员首先对工程现场进行了实地查验,随后听取了建设、施工等单位的汇报,查阅了相关单位供应的资料,并进行了仔细的商量和评议,形成以下全都取看法。
一、工程组织状况20xx年路桥区X212院路线路面大修工程由中交通力建设股份有限公司负责设计,台州市恒通监理有限公司负责监理,浙江鼎鑫路桥养护工程有限公司负责施工。
20xx年8月24日开工至20xx年10月15日完工,合同工期内完成。
二、工程实施完成状况1. 20xx年路桥区X212院路线路面大修工程〔左幅K7+254~K12+920+右幅K11+594~K12+920〕:实施地点为县道院路线,实施桩号为左幅K7+254~K12+920和右幅K11+594~K12+920段,总长6.992公里。
对老路路面进行泡沫沥青冷再生处理作路面基层,加铺5cmAC16沥青砼,因左幅肖岙岭隧道两端K9+300~K10+825、K11+445~K12+920路段坑槽、沉陷、车辙病害较为严峻,该路段病害严峻处采纳路基注浆加固。
三、工程质量评定状况验收委员会经实地量测和查阅质量保证材料后,认为工程资料基本齐全,沥青面层外表平整密实、边线顺直,路面排水通畅,工程整体质量较好,到达了路面大中修工程的实施要求,工程质量评定为合格,同意交付使用。
四、存在问题及改良看法1、竣工资料需进一步补充完善,施工单位要做好竣工资料整理归档工作。
2、施工单位准时完成工程竣工决算编制和上报工作。
工程会议纪要2会议时间:20xx年7月29日下午15:00会议地点:工程部会议议题:总结近期工作,支配下阶段任务会议内容:一、高温天气下保障施工人员平安本周气温飙升,气象部门已连续五天发布高温橙色预警,但是,为了保障夏季平安供水,部室全体职工仍奋战在一线,为了确保劳动者身体健康和生命平安,施工实行了“抓两头,歇中间”的避高温措施,适当调整夏季高温作业劳动和休息时间,减轻劳动强度,严格掌握室外作业时间,避开高温时段作业,配发防暑降温药品,在保证施工作业人员健康的前提下,保障施工进度要求。
《平场及道路预验收会议纪要》竣工预验收会议纪要会议时间:xx年10月28日会议地点:金凤园区302会议室会议主持人:郑新文参会单位及人员:见附后签到表建设单位(重庆金凤电子信息产业有限公司):王林伟李鹏质监单位(高新区建设质量安全监督站):李辉赵金洪设计单位(中机中联工程有限公司):詹启亮张健审计单位(万隆建设工程咨询集团有限公司重庆分公司):王勇地勘单位(重庆川东南地质工程勘察设计院):王晓苏海威监理单位(中煤科工集团重庆设计研究院有限公司):张国才施工单位(重庆兄弟建设有限公司):易丙兰蒙伟阎松会议主要内容:与会各方对金凤园区二期安置房配套道路、金一路(南段)、金二路(北段)及六期平场工程项目实体质量进行现场实地查验,再对工程档案资料进行检查、验评,随后由各参建单位分别汇报工程实施情况,并对施工质量和各管理环节作出全面评价,形成纪要如下:一、施工单位自评意见:我项目部已严格按设计图纸及规范要求完成了二期安置房配套道路、金一路(南段)、金二路(北段)及六期平场工程的施工内容,经我单位对本工程进行自检,确认工程质量符合施工合同和施工设计图,符合有关法律、法规和工程建设强制性标准,施工中无质量、安全事故发生;工程各分项、分部工程均自检合格,工程档案资料齐全、真实、有效、并与工程同步,具备竣工预验收条件,申请验收组对该工程进行竣工预验收。
二、监理单位的验收意见:施工项目部已严格按施工合同和设计图纸及规范要求完成了金凤园区二期安置房配套道路、金一路(南段)、金二路(北段)及六期平场工程的施工内容,结构安全,满足使用功能和设计要求,工程实体各分项工程、分部工程主控项目、一般项目、检验批全部合格;各项检测指标合格,质量控制资料真实齐全、有效,观感质量较好;单位工程符合《城镇道路工程施工与质量验收规范》(cjj1-xx)、《城市道路工程施工质量验收规范》(dbj-078-xx)、《给水排水管道工程施工及验收规范》(gb50268-xx)、《城镇给水排水构筑物及管道工程施工质量验收规范》(dbj50-108-xx)和设计图纸的规定,具备预验收条件,同意进行竣工预验收,验收合格。
