【工程常用表格】沉井隐蔽验收记录
- 格式:xlsx
- 大小:12.76 KB
- 文档页数:1
隐蔽工程验收记录表1. 引言本文档是针对隐蔽工程进行验收的记录表,旨在对完成的隐蔽工程进行全面检查和验收。
本文档记录了隐蔽工程的验收结果、问题和改进意见等信息。
通过本文档的编写和记录,可以实现对隐蔽工程的标准化验收,确保工程质量和安全。
2. 验收时间和地点•验收时间:[填写验收时间]•验收地点:[填写验收地点]3. 验收人员•建设单位代表:[填写建设单位代表姓名]•施工单位代表:[填写施工单位代表姓名]•监理单位代表:[填写监理单位代表姓名]4. 验收内容4.1 隐蔽工程清单•[填写隐蔽工程清单]4.2 验收项目•[填写验收项目1]•[填写验收项目2]•[填写验收项目3]•…5. 验收结果5.1 合格项目•[填写合格项目1]•[填写合格项目2]•[填写合格项目3]•…5.2 不合格项目•[填写不合格项目1]•[填写不合格项目2]•[填写不合格项目3]•…6. 验收问题与改进意见6.1 验收问题•[填写验收问题1]•[填写验收问题2]•[填写验收问题3]•…6.2 改进意见•[填写改进意见1]•[填写改进意见2]•[填写改进意见3]•…7. 总结与建议通过本次隐蔽工程的验收,我们对工程的质量和安全进行了全面评估。
针对不合格项目和验收问题,必须及时采取相应的措施进行整改和改进,确保工程的顺利进行。
在未来的隐蔽工程中,建议加强对验收标准的规范性,提高施工单位和监理单位的监督和管理能力,以确保工程的质量达到要求。
8. 验收人员签名•建设单位代表签名:___________________ •施工单位代表签名:___________________ •监理单位代表签名:___________________。

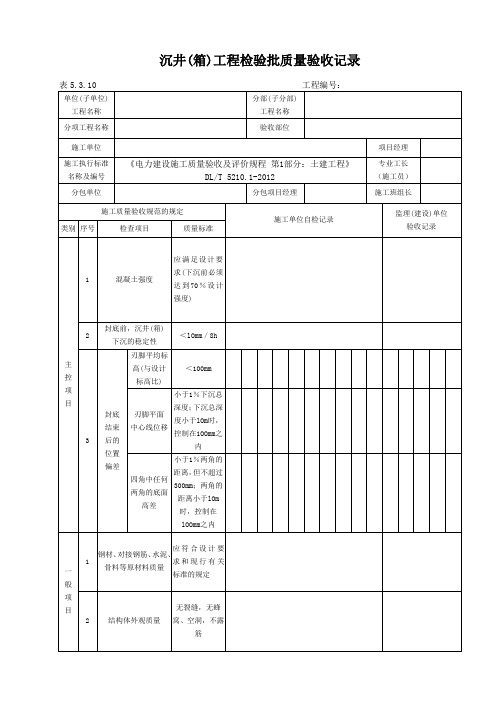

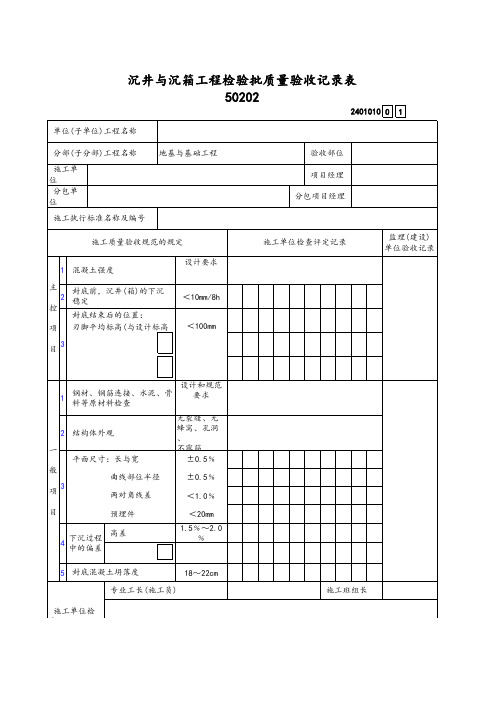

隐蔽工程检查验收记录 年 月 日 质检表4 工程名称
铜陵市机场片区铜官大道-铜化新村污水管网工程 施工单位 合肥市市政工程第四有限公司 隐检项目 沉井下沉 隐检范围 WS4# 检查情况 隐检内容及 一、主控项目: 1、 混凝土强度(设计要求):符合要求; 2、封底前,沉井(箱)的下沉稳定(<10mm/8h ):应检3点、合格3点,合格率100%; 3、封底结束后的位置: (1)刃脚平均标高(<100mm ):应检5点、合格4点,合格率80%; (2)刃脚平面中心线位移(<1%H):应检10点、合格9点,合格率90%; (3)四角中任何两角的底面高差(<1%L):应检10点、合格9点,合格率90%; 二、一般项目: 1、钢材、对接钢筋、水泥、骨料等原材料检查(设计要求):符合要求; 2、结构体外观(无裂缝、无蜂窝、空洞、不露筋):符合要求;
3、平面尺寸:
(1)长与宽(±0.5%):应检5点、合格4点,合格率80%;
(2)曲线部位半径(±0.5%):应检5点、合格4点,合格率80%;
(3) 两对角线差(1.0%):应检5点、合格4点,合格率80%;
(4)预埋件(20mm ):应检5点、合格4点,合格率80%;
4、下沉过程中的偏差:
(1)高差(1.5%~2.0%):应检5点、合格4点,合格率80%;
(2)平面轴线(<1.5%H )应检5点、合格4点,合格率80%;
5、封底混凝土坍落度(18cm ~22cm ):应检5点、合格4点,合格率80%;
验 收 意 见
1. 主检项目全部合格。
2. 其他项目共查 点、合格 点,合格率 %
处理情况及结论
复查人: 年 月 日 建设单位 监理单位 施工项目 技术负责人 质检员。
