电梯重大维修施工方案
- 格式:doc
- 大小:26.50 KB
- 文档页数:4
电梯大修施工方案(1)一、项目背景近年来,随着城市建设的不断发展,各类建筑物的数量日益增多,其中电梯作为重要的垂直交通工具,承担着人们出行的重要责任。
然而,随着电梯使用时间的增长,电梯设备逐渐老化,出现了一些安全隐患和故障,为确保电梯的安全运行和提升服务质量,对电梯进行定期的大修成为必要。
二、施工方案1. 施工时间安排•本次电梯大修计划在非工作时间进行,以避免对周围居民和办公人员的正常生活和工作造成影响。
具体施工时间为每天晚上8点至次日凌晨6点。
•施工周期预计为15天,具体根据电梯设备的具体情况可能会有所调整。
2. 施工人员组织•施工团队由经验丰富的电梯维修工程师和技术人员组成,确保施工过程中的质量和安全。
•对施工人员进行专业培训,熟悉电梯设备的维修和保养知识,提高施工效率和质量。
3. 施工内容•检修电梯各项设备,保养电梯主要部件。
•更换电梯轮槽和导轨,确保电梯平稳运行。
•清洗电梯井道和机房,保持设备干净整洁。
•对电梯控制系统进行全面检测,排除故障,确保电梯安全稳定运行。
4. 安全措施•在施工现场设置明显的安全警示标识,确保施工区域的安全通行。
•施工过程中,严格执行相关的安全操作规程,确保施工人员和周围居民的人身安全。
5. 施工后验收•施工完成后对电梯进行全面的功能验收和安全检测,确保电梯设备达到正常使用标准。
•对施工过程中存在的问题进行总结和解决,为下一阶段的电梯维护工作提供参考和指导。
三、总结电梯大修施工是保障电梯设备安全运行和延长使用寿命的重要措施,合理的施工方案和严格的施工流程是保证施工质量的关键。
本文介绍的电梯大修施工方案旨在为电梯维修工程提供参考和指导,确保电梯设备的安全和可靠运行,提升服务质量,为城市交通建设和大众出行提供便利。
电梯大修施工方案一、概述电梯大修是指对电梯设备进行全面维修和更新换代的施工工程,包括电梯井道、轿厢、机房和部分控制系统的维修和改造。
电梯大修的目的是确保电梯安全可靠地运行,提升其性能和舒适度,延长使用寿命,满足用户需求。
二、施工准备1.安全措施:施工前需进行安全评估,并制定相应的安全操作指导,确保施工过程中的人员安全。
2.设备和材料准备:根据电梯大修的具体工作内容,准备所需的设备、工具和材料,包括井道清洁设备、轿厢翻新材料、控制系统更新设备等。
3.工程计划:根据电梯大修的工作内容和工期要求,进行合理的工程规划,确定时间节点和施工顺序。
三、施工步骤1.拆除组件:首先将电梯轿厢内的各个组件进行拆卸,包括门、按钮、照明灯等,同时对其进行检查和清洁,确保安全和卫生。
2.检查井道:对电梯井道进行全面检查,包括井道壁面、井道门、安全装置等。
如有损坏和磨损的部分需要进行修复或更换。
3.轿厢翻新:对轿厢进行翻新,包括清洗、喷漆、更换地板、更换装饰面板等,使其焕然一新。
4.更新控制系统:将旧的电梯控制系统进行更新换代,采用最新的技术和设备,提升电梯的性能和安全性。
5.安全检测:在施工完成后,对电梯进行全面的安全检测,确保其符合相关安全标准和要求,保证使用安全可靠。
四、质量控制1.施工过程中,严格按照施工方案进行操作,确保施工质量和进度。
2.施工结束后,进行全面的质量检查,确保施工质量符合相关标准和要求。
3.在施工过程中,及时记录施工情况和问题,落实整改措施,保证施工质量。
五、安全措施1.在施工现场设立安全警示标志,保证施工现场的安全。
2.配备专业的维修工人,确保施工人员具备相关技能和经验。
3.在施工前进行全面的安全培训,提高施工人员的安全意识和操作技能。
4.施工过程中严格遵守相关安全规定,如佩戴个人防护设备、使用合格工具等。
六、环境保护1.施工期间,保持施工现场整洁,妥善处理施工产生的垃圾和废弃物。
2.施工过程中,减少对环境的影响,如控制施工产生的噪音、粉尘等。
电梯维修改造施工方案大一、概述为了确保电梯安全、稳定运行,维修改造工作是必不可少的。
本文将详细介绍电梯维修改造的施工方案,包括施工流程、施工人员及设备、安全措施等。
二、施工流程1.施工准备:(1)制定施工计划,确定施工时间和工期。
(2)准备所需施工材料和设备。
(3)组织施工人员,安排工作职责和岗位。
2.拆除旧设备:(1)先停止电梯使用,并对外界做出相应告知。
(2)拆除电梯内部各种设备和配件,如按钮、显示屏等。
(3)拆除电梯井道内的设备和配件,如导轨、缓冲装置等。
3.安装新设备:(1)安装新的电梯内部设备和配件,如按钮、控制箱等。
(2)安装新的电梯井道设备和配件,如导轨、缓冲装置等。
(3)进行电气连接,确保电梯正常运行。
4.调试和验收:(1)进行电梯各项功能的调试,如开关按钮、门的开启与关闭等。
(2)对电梯进行静载试验和动载试验,确保电梯安全稳定。
(3)进行相关验收工作,如安全标志的安装、报警系统的测试等。
三、施工人员及设备1.施工人员:(1)项目经理:负责项目管理、安全控制等工作。
(2)施工队长:负责指挥施工人员、协调工作进度等。
(3)电梯维修人员:专业技术人员,负责具体的维修改造工作。
2.施工设备:(1)吊车:用于搬运重型设备和材料。
(2)电动螺丝刀:用于拆卸和安装螺丝。
(3)电气测试仪器:用于对电气设备进行测试和调试。
四、安全措施1.施工期间,要设置周边警示标志,提醒行人注意梯井施工,并封控作业区域,禁止闲人进入。
2.施工人员须佩戴好安全帽、防护手套及防滑鞋等个人防护装备,确保人身安全。
3.施工期间,应制定安全操作规程,明确操作步骤和注意事项,确保施工的安全性。
4.检查电梯井道是否符合安全要求,如井道是否牢固、导轨是否垂直等。
5.施工期间遇到电气设备,必须先切断电源,确保电气安全。
6.严禁在电梯井道内或梯间内吸烟,以防火灾发生。
7.检查电梯维修人员的证件和资质,确保其具备相关的技术能力。
六、总结。

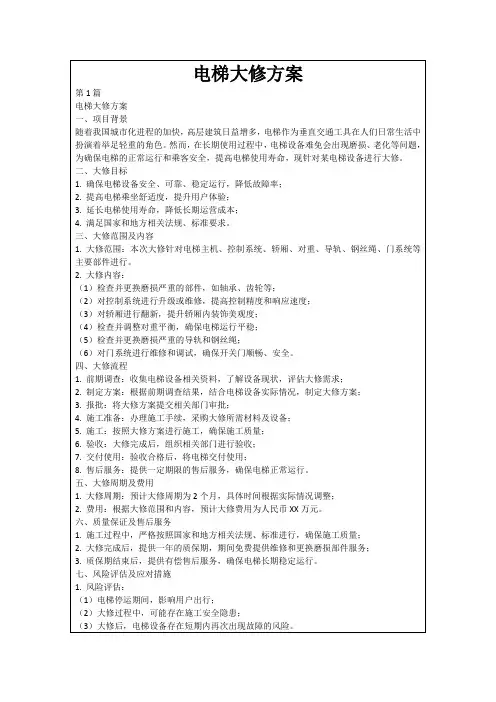

电梯大修方案两篇篇一:电梯大修方案工程概况:工程名称:地址:电梯情况:电梯大修具体项目明细如下:1、更换曳引钢丝绳2、更换曳引轮注:如施工中有增加项目双方另作洽商。
二、施工组织机构1管理人员组成:项目经理:安全负责:技术负责人:现场负责人:施工人员组织明细表:(1)相关人员培训:开工前,对现场施工人员进行安装技能,安全教育,环境保护教育等相关工作的培训教育,做到熟悉安装的有关标准,制度,技术规范,并了解本工程的施工组织设计。
(2)施工计划:施工准备时间约2天修理施工时间约16天调试时间约1天(3)主要项目施工方法:更换曳引钢丝绳施工方案:(一)准备工具电梯停在顶层,施工人员进入底坑测量当前缓冲距离,然后将对重用长2.3米的铁管撑起,切断机房动力电源。
检查补偿链距地面高度并作相应调整。
用手动葫芦将轿厢吊起,并提升到相应高度,提拉安全钳,使安全钳楔块动作,然后稍微松下起吊葫芦,使轿厢重力主要由安全钳承受。
(三)换绳施工:将梯子放到底坑,施工人员系好安全带,戴好安全帽,先把对重侧绳头卸下,机房人员将钢丝绳拉到机房。
然后将轿顶侧绳头松开,由机房施工人员,把曳引轮到轿顶的一段钢丝绳拉到机房,卸下锥套,依据公司编制的《安装使用手册》,将绳头浇注完毕。
将浇注完毕的绳头先放回轿顶,穿好拉杆及二次保护,然后把另一端由对重侧洞口放下,直到底坑。
将放到底坑的一端与对重拉杆相平做好标记,把做好标记的一端拉到次下层厅门外,根据现场情况,截掉多余的绳子,将此端锥套做好后放回底坑,并与对重侧拉杆连接。
提起轿厢,恢复安全钳,将轿厢慢慢放下,放下时注意拉杆处是否入槽,称重装置是否复位。
轿厢放到位后,以相反的顺序撤掉工装,电梯送电。
慢车试运行,按工艺要求调整钢丝绳和补偿链张力。
(四)施工结束:快车运行后检查有无异常死机现象。
确认完全正常后,将机房,轿顶,底坑清理干净,整理工具,并与客户验收,结束施工。
更换曳引轮施工方案:(一)准备工作:电梯停在顶层,然后将对重用长2.3米的铁管撑起,切断机房动力电源。
电梯大修施工方案一、引言电梯作为现代城市生活中不可或缺的交通工具,对于人们的日常出行具有重要的意义。
然而,随着电梯的使用时间的增长,各种设备的老化和磨损将导致电梯性能下降和安全隐患的出现。
因此,进行电梯大修是确保电梯正常运行和提供安全保障的关键措施之一。
本文将对电梯大修的施工方案进行详细介绍。
二、前期准备工作在开始电梯大修之前,需要进行充分的前期准备工作,以确保施工的顺利进行。
主要包括以下几个方面:1. 安全评估:对电梯进行全面的安全评估和检测,了解电梯的整体运行状况和存在的问题,以确定需要进行的维修和更换的设备。
2. 施工计划:根据电梯的具体情况和修复需求,制定详细的施工计划。
包括施工时间安排、队伍组织、材料采购等,确保施工进度和质量。
3. 设备准备:准备好需要更换的设备和材料,并检查其质量和适配性。
同时,购买所需的工具和设备,如吊装设备、安全防护措施等。
三、施工流程电梯大修的施工流程一般包括以下几个步骤:1. 拆卸旧设备:首先需要拆除电梯中需要更换或修复的旧设备。
在拆除过程中,需要谨慎操作,避免对其他设备和结构造成损坏。
2. 安装新设备:在拆除旧设备后,需要及时安装新设备。
在安装过程中,要确保设备的合理位置和正确连接,以确保其正常运行和安全性。
3. 调试和测试:在安装新设备之后,需要进行调试和测试。
对电梯进行全面的功能测试和安全性检验,以确保电梯的性能和安全指标满足要求。
4. 报告和验收:在施工结束后,需要对电梯进行全面的检查,并撰写施工报告。
根据报告的内容和施工质量,进行相应的验收工作。
四、注意事项在进行电梯大修期间,需要注意以下几个事项,以确保施工的安全和顺利进行:1. 安全防护:在施工现场设置明显的警示标识和安全防护设备,指导工作人员正确使用工具和材料,以防止施工中的安全事故发生。
2. 施工人员培训:对参与施工的人员进行相关培训,包括安全操作规范、紧急救援措施等,提高工作人员的安全意识和应急能力。

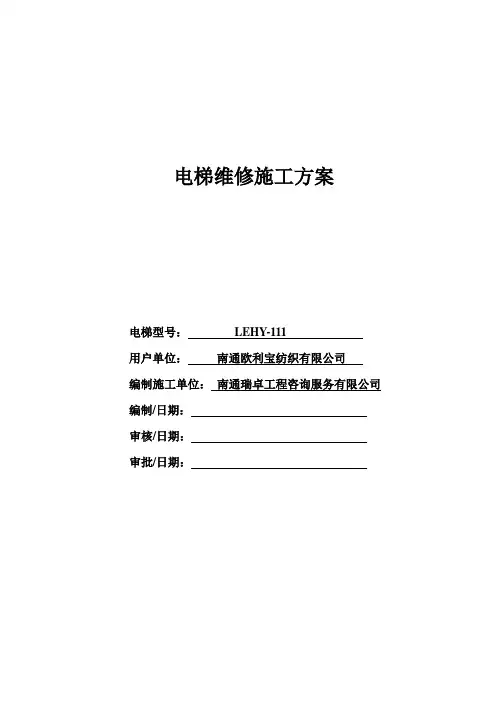

电梯维修施工方案电梯型号:LEHY-111用户单位:南通欧利宝纺织有限公司编制施工单位:南通瑞卓工程咨询服务有限公司编制/日期:审核/日期:审批/日期:一、工程概况:据碧水铭苑合同提供对型号为LEHY-111 客梯 1 台组织重大维修。
二、工程实物量(送货清单)限速器:DG-266JTL2、承包施工必备工具:(1)、电焊机一台、电锤、万用表、安全带、电钻、手拉葫芦、千斤顶等等;(2)、工程所需物件材料;(3)、由需方提供动力电源(三相四线)到机房,移动配电箱或配电板。
三、工程计划需15天(1)、电梯机房测量、绘图(2)、起重设备进入现场(3)、将电梯轿厢和对重吊起并固定脱下钢丝绳(4)、拆除旧曳引机及机座(5)、将旧曳引机清除出机房(6)、将新曳引机和机座搬入机房(7)、用葫芦将机座放在要求的位置上,并进行检查确认正确(8)、将新曳引机吊在机座上进行矫正后,通电空载试车(9)、无异议后,将钢丝绳套入曳引轮内(10)、将固定的轿厢和对重松开,除去固定装置(11)、动慢车、快车进行调试(12)、办理申办验收(上级主管部门)(13)、移交用户;四、主要技术指标要求:GB/T10058-2009 电梯技术条件GB/T10059-2009 电梯试验方法五、施工方案:(1)、施工地点:(2)、施工日期:(3)、有资质的施工人员:检验员:李力、刘鹏维修工:沈志刚、崔云凯维修安全负责人为施工队长温志安(4)、施工前期工作1)总包方必须提供足够设备储放场地,并且四周围护、门窗完好。
2)各电梯井道、地坑、机房及周围施工垃圾必须清理干净。
机房门窗配备完善、牢固。
3)提供电梯维修临时用电,需配一只380V、220V电源箱作为电梯维修专用电源。
4)施工人员进场,双方清点箱号、数量、办理交接手续。
5)设备移交我司后,施工人员必须做好一切防范措施,对贵重设备加强管理保管,严防发生意外损坏。
6)储放设备的仓库,我司必须派专人看管,并做好一切防火、防盗措施,每天做好巡查记录。
电梯大修施工方案(2)1. 背景介绍随着城市建设的不断发展,电梯作为现代化建筑中不可或缺的设施之一,受到了越来越多的重视。
但是随着电梯使用时间的增长,很多电梯设备会出现老化和损坏的情况,这就需要进行电梯的大修施工。
2. 施工前准备工作在开始电梯大修施工之前,需要做好充分的准备工作,包括但不限于以下几个方面: - 确认电梯大修工作的具体范围和内容。
- 制定详细的施工计划和方案,包括施工周期、施工人员配备等。
- 确保使用的施工设备和工具完好,并进行必要的维护和检修。
- 安排好工程开工前的相关手续,包括审批、通知等。
3. 施工过程3.1 拆卸电梯设备首先需要将电梯原有的设备进行拆卸,包括电梯车厢、电梯轨道等部件。
在拆卸过程中需要注意安全,确保施工人员的人身安全。
3.2 更换电梯部件在拆卸完成后,需要对电梯设备的损坏部件进行更换,包括电梯电机、轮组等关键部件,确保电梯的正常运行。
3.3 系统调试更换完成后,需要对整个电梯系统进行调试,包括电梯的上下行、门的开合等功能,确保电梯系统正常运行。
4. 施工注意事项在进行电梯大修施工的过程中,需要注意以下几点: - 安全第一,确保施工过程中不发生任何安全事故。
- 严格按照施工计划和方案执行,确保施工有条不紊。
- 施工过程中做好现场保洁工作,确保施工现场整洁。
- 施工过程产生的废弃物需要妥善处理,保护环境。
5. 施工结束在完成电梯大修施工后,需要对整个施工过程进行总结和检查,确保施工质量符合相关标准,最终交付使用。
以上就是电梯大修施工方案的相关内容,希望能对相关工作有所帮助。
电梯大修方案随着城市的发展,电梯已经成为了日常生活中不可或缺的交通工具,为人们的出行提供了便利。
然而,长时间的使用和磨损会导致电梯设备出现故障,这不仅给人们的生活带来了困扰,更对人们的安全构成了威胁。
因此,及时修复和维护电梯设备就显得尤为重要。
本文将针对电梯大修方案进行详细的讨论。
一、背景介绍电梯是一种通过电力驱动来实现垂直运行的交通工具,广泛应用于各类建筑物中。
然而,随着电梯的日益老化和磨损,故障频繁发生,给人们的生活带来了极大的不便。
因此,对电梯进行大修已经成为迫切需要解决的问题。
二、电梯大修的必要性1. 提高安全性:电梯故障会给乘客的人身安全构成威胁。
通过大修电梯设备,可以及时更换老化部件,提高电梯的安全性能,减少故障的发生。
2. 增加舒适度:电梯大修不仅可以提高其安全性,还可以提升其乘坐体验。
例如,更换声音大、运行不稳定的电梯轨道,可以减少噪音,提供更加平稳舒适的乘坐感受。
3. 延长使用寿命:通过电梯大修,可以修复各种故障部件,延长电梯的使用寿命,降低维护成本。
三、电梯大修方案的实施步骤1. 检查和评估:首先,需要对电梯设备进行全面的检查和评估。
这包括对电梯的安全性能、运行状态和老化程度进行评估,以确定需要大修的具体部位。
2. 制定计划:根据评估结果,制定详细的电梯大修计划。
计划应包括修复或更换的具体部件、预估的时间和费用,并制定合理的工作流程。
3. 采购材料:根据电梯大修计划,采购相应的材料和配件。
确保所采购的材料符合安全标准,并能够与原有设备相匹配。
4. 施工与安装:在按照计划进行电梯大修时,应严格按照相关安全规定进行施工和安装。
确保施工人员具备专业技能,遵循正确的操作流程。
5. 测试与调整:电梯大修完成后,进行全面的测试和调整。
确保电梯的运行符合安全要求,并对任何异常情况进行及时处理。
6. 后续维护:电梯大修完成后,应制定合理的后续维护计划,定期检查和维护电梯设备,以确保其长期稳定运行。
电梯维修改造施工方案(大修)1. 引言本文档旨在详细描述电梯的维修改造施工方案。
电梯维修改造是为了确保电梯正常运行、延长使用寿命以及提升安全性能的一项重要工作。
在本方案中,我们将讨论维修改造的目标、工作范围、施工流程以及所需资源和预算等内容。
2. 目标本次电梯维修改造的目标包括但不限于:•提升电梯的安全性能,符合相关标准和规定;•更新电梯的技术配置,以便提供更好的用户体验;•延长电梯的使用寿命,减少故障和维修频率;•优化电梯的能源效率,降低能耗;•符合环保要求,减少对环境的影响。
3. 工作范围电梯维修改造的工作范围包括但不限于以下几个方面:3.1 电梯机房•清理电梯机房内的杂物和垃圾;•检查电梯机房内各设备的工作状态,并进行必要的维修或更换;•检查电梯机房内的电线、电缆和线路连接,确保安全可靠;•针对电梯机房的通风、温度和湿度进行调节,保持良好环境。
3.2 电梯井道和轿厢•清理电梯井道内的杂物和污垢;•检查电梯井道内的导轨、缓冲器等结构件,并进行必要的维修或更换;•检查电梯轿厢的门、操作面板、照明等设备,确保正常运作;•检查电梯轿厢的悬挂装置、限位器等安全装置,并进行必要的调整和维修。
3.3 电梯控制系统•检查电梯的控制系统,包括主控板、按钮面板、电气元件等,并进行必要的维修或更换;•优化电梯控制系统的软件配置,以提升运行效率和稳定性;•针对电梯的故障检测和报警系统进行升级,提高故障处理的效率。
3.4 其他工作•进行必要的维修和更换,包括电梯门锁、门闩、门锁底座等;•检查并更新电梯的照明设备,提供更好的照明效果;•进行必要的清洁和消毒工作,确保电梯的卫生环境。
4. 施工流程本次电梯维修改造的施工流程如下:1.登记和备案:在施工前,按照相关要求,向有关部门登记并备案,确保施工合法合规。
2.拆卸和清理:将各部件进行拆卸,并清理井道、机房等。
妥善处理旧设备和废弃物。
3.维修和更换:根据检查结果,进行必要的维修和更换工作,包括井道结构、轿厢设备、控制系统等。
电梯重大维修组织施工方案
电梯型号:
用户单位:
编制施工单位:
编制日期:
审核日期:
审批日期:
一、工程概况:
据合同由提供对型号为梯台组织重大维修。
二、工程实物量(送货清单)
2、承包施工必备工具:
(1)、电焊机一台、氧割一套、电锤、万用表、安全带、电钻、手拉葫芦、千斤顶等等;
(2)、工程所需物件材料;
(3)、由需方提供动力电源(三相四线)到机房,移动配电箱或配电板。
三、工程计划需2天
(1)、电梯机房测量、绘图
(2)、起重设备进入现场
(3)、将电梯轿厢和对重吊起并固定脱下钢丝绳
(4)、拆除旧曳引机及机座
(5)、将旧曳引机清除出机房
(6)、将新曳引机和机座搬入机房
(7)、用葫芦将机座放在要求的位置上,并进行检查确认正确
(8)、将新曳引机吊在机座上进行矫正后,通电空载试车
(9)、无异议后,将钢丝绳套入曳引轮内
(10)、将固定的轿厢和对重松开,除去固定装置
(11)、动慢车、快车进行调试
(12)、办理申办验收(上级主管部门)
(13)、移交用户;
四、主要技术指标要求:
GB/T10058-2009 电梯技术条件
GB/T10059-2009 电梯试验方法
五、施工方案:
(1)、施工地点:
(2)、施工日期:
(3)、有资质的施工人员:检验员:、、
维修工:、、
电工:、、
焊工:、、
维修安全负责人为施工队长
(4)、施工前期工作
1)总包方必须提供足够设备储放场地,并且四周围护、门窗完好。
2)各电梯井道、地坑、机房及周围施工垃圾必须清理干净。
机房门窗配备完善、牢固。
3)提供电梯维修临时用电,需配一只380V、220V电源箱作为电梯维修专用电源。
4)施工人员进场,双方清点箱号、数量、办理交接手续。
5)设备移交我司后,施工人员必须做好一切防范措施,对贵重设备加强管理保管,严防发生意外损坏。
6)储放设备的仓库,我司必须派专人看管,并做好一切防火、防盗措施,每天做好巡查记录。
7)为确保施工进度,正式调试前一周,将正式电源送至机房作为调试运行专用。
11、技术文件的提供:电梯维修保养作业指导电梯检验作业指导书
(5)、电梯施工程序
1电梯机房测量、绘图
2起重设备进入现场
3将电梯轿厢和对重吊起并固定脱下钢丝绳
4拆除旧曳引机及机座
5将旧曳引机清除出机房
6将新曳引机和机座搬入机房
7用葫芦将机座放在要求的位置上,并进行检查确认正确
8将新曳引机吊在机座上进行矫正后,通电空载试车
9无异议后,将钢丝绳套入曳引轮内
10将固定的轿厢和对重松开,除去固定装置
11动慢车、快车进行调试
(6)、工程实施质量保证
1)曳引机安装:根据厂方提供的机房设备布局安置曳引机,机座搁置大梁纵向水平度≯1/1000 mm横向相互高差≯1 mm曳引轮及导向轮的垂直度<1 mm,调整后锁紧全部螺栓。
2)安装曳引机钢丝绳,使曳引机钢丝绳通过曳引机的过渡,随后将限速器钢丝绳安装到位,使限速器与安全钳联动的安全保护生效;将超层限位开关安装到位,避免轿厢运行时的沉底及冲顶;
3)工程结束,将整台电梯进行清理、清洗、加油;准备调试前运行工作。
(7)、电梯调试步骤
1)运行试验。
2)超载、静载试验及自检,并填写自检、互检报告验收单。
3)公司质检。
10)申报当地质检部门检验,配合验收一切资料及设备。
(8)、质量保证措施:
1)在自检的基础上有专检员做好专检工作,对电梯关键部位和项目做好必要的测试和运行试验,不符合要求的提出整改意见,并且做好整改措施方案。
2)一切测试检查必须做好实测记录。
3)我施工人员对现场设备开箱资料必须随时收集,如数保存,移交项目经理保管,存档。
(9)、安全防范措施
1)现场维修人员必须经过质检部门培训考核,颁发的特种作业上岗证持证上岗。
2)进入工地必须戴好安全帽及劳防用品。
登高作业必须系好安全带。
3)专职安全员巡查、督促现场安全保卫工作。
4起吊现场必须有警告、防危标志。
5)对起吊设备严格检查,完好无损,机械性能良好,并要有专责人员检查合格,方可进入工地施工。
6)使用电动工具,必须绝缘性能良好,并要符合产品使用要求。
7)井道作业用电必须36V照明。
8)使用临时电源,一机一闸,安全功能齐全。
