地沟抹灰技术交底
- 格式:doc
- 大小:124.50 KB
- 文档页数:11
一、交底对象所有参与电缆沟抹灰施工的施工人员、技术人员、管理人员。
二、交底时间[填写具体日期]三、交底内容1. 施工前的准备工作(1)施工前,所有施工人员必须接受安全教育培训,确保具备基本的安全知识和操作技能。
(2)施工前,应对施工现场进行安全检查,确保现场环境安全,无安全隐患。
(3)施工前,对施工人员进行技术交底,明确施工工艺、安全操作规程和注意事项。
2. 施工安全注意事项(1)进入施工现场必须正确佩戴安全帽,系好帽带,穿防滑鞋,戴好手套、眼镜等防护用品。
(2)施工现场严禁吸烟、饮酒,不得携带易燃易爆物品。
(3)高空作业时,必须系好安全带,安全带应挂于牢固可靠的位置。
(4)电缆沟内作业时,必须采取通风措施,确保空气质量达标。
(5)电缆沟内作业时,禁止同时多人作业,避免发生拥挤、碰撞等事故。
(6)电缆沟内作业时,应使用防尘口罩,防止吸入有害气体。
(7)电缆沟内作业时,禁止使用明火,以防火灾事故发生。
3. 施工工艺及操作规程(1)电缆沟抹灰前,应将沟内杂物清理干净,确保施工环境整洁。
(2)抹灰前,应对电缆沟进行防水处理,防止水分渗透。
(3)抹灰时,应使用水泥砂浆,按设计要求厚度均匀涂抹。
(4)抹灰过程中,应避免砂浆溅入电缆沟内,以免损坏电缆。
(5)抹灰完成后,应及时进行养护,确保抹灰层强度。
4. 施工现场管理(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,不得堆放杂物,确保通道畅通。
(3)施工现场应配备必要的安全防护设施,如安全网、防护栏等。
(4)施工现场应设立专人负责安全管理,确保施工安全。
(5)施工过程中,应定期对施工人员进行安全检查,发现问题及时整改。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握安全操作规程。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工过程中,发现安全隐患,应立即上报,并采取措施进行整改。
4. 施工完成后,对施工现场进行全面清理,确保无安全隐患。
一、交底目的为确保边沟抹面施工过程中的安全生产,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本交底适用于所有参与边沟抹面施工的施工人员、管理人员及监理人员。
三、施工前的准备1. 技术交底:施工前,由项目技术负责人对全体施工人员进行安全技术交底,确保施工人员充分了解施工安全注意事项。
2. 施工方案:编制详细的施工方案,明确施工工艺、操作流程、安全措施及质量要求。
3. 材料设备:确保施工材料符合国家标准,施工设备性能良好,并定期进行检查和维护。
四、安全技术措施1. 人员安全:- 施工人员必须穿戴符合规定的安全帽、工作服、安全鞋等个人防护用品。
- 施工人员应接受岗前培训,掌握相关操作技能和安全知识。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 机械设备安全:- 机械设备应定期检查和维护,确保运行正常。
- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
- 机械设备操作区域应设置隔离设施,防止非操作人员进入。
3. 施工环境安全:- 施工现场应保持整洁,通道畅通,防止发生意外事故。
- 高空作业时应采取安全防护措施,如设置安全网、防护栏杆等。
- 施工现场应配备消防设施,确保火灾发生时能够及时扑救。
4. 施工过程安全:- 边沟抹面施工过程中,施工人员应严格按照施工方案进行操作,确保施工质量。
- 施工人员应密切注意施工环境变化,发现异常情况立即停止施工,并及时报告。
- 施工过程中,应避免交叉作业,防止发生碰撞事故。
五、注意事项1. 施工过程中,施工人员应保持良好的工作状态,不得酒后作业。
2. 施工现场应保持通风良好,避免有毒有害气体积聚。
3. 施工人员应遵守施工现场纪律,不得擅自离开工作岗位。
六、应急处理1. 发生安全事故时,施工人员应立即停止施工,并立即报告项目负责人。
2. 项目负责人应立即启动应急预案,组织人员进行救援。
3. 及时对事故原因进行调查分析,采取有效措施防止类似事故再次发生。

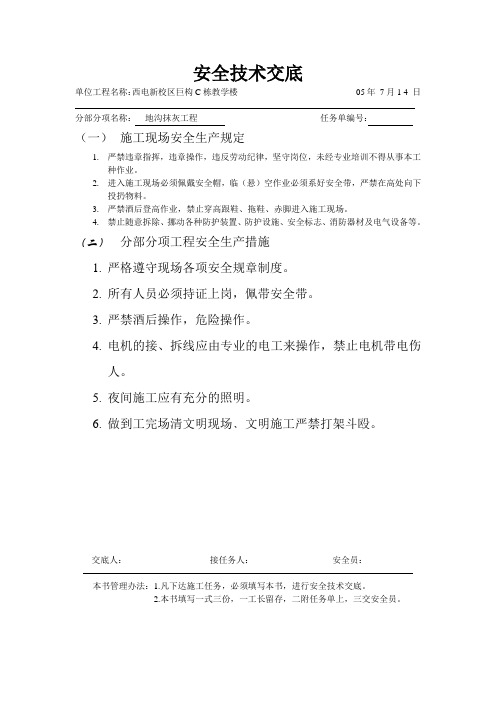

安全技术交底
单位工程名称:西电新校区巨构C栋教学楼05年7月1 4 日分部分项名称:地沟抹灰工程任务单编号:
(一)施工现场安全生产规定
1.严禁违章指挥,违章操作,违反劳动纪律,坚守岗位,未经专业培训不得从事本工
种作业。
2.进入施工现场必须佩戴安全帽,临(悬)空作业必须系好安全带,严禁在高处向下
投扔物料。
3.严禁酒后登高作业,禁止穿高跟鞋、拖鞋、赤脚进入施工现场。
4.禁止随意拆除、挪动各种防护装置、防护设施、安全标志、消防器材及电气设备等。
(二)分部分项工程安全生产措施
1.严格遵守现场各项安全规章制度。
2.所有人员必须持证上岗,佩带安全带。
3.严禁酒后操作,危险操作。
4.电机的接、拆线应由专业的电工来操作,禁止电机带电伤
人。
5.夜间施工应有充分的照明。
6.做到工完场清文明现场﹑文明施工严禁打架斗殴。
交底人:接任务人:安全员:
本书管理办法:1.凡下达施工任务,必须填写本书,进行安全技术交底。
2.本书填写一式三份,一工长留存,二附任务单上,三交安全员。
抹灰工施工安全技术交底范文作为抹灰工程施工安全人员,我们的责任是保障施工过程中的安全,预防和避免意外事故的发生。
在进行抹灰工程施工前,我将向大家进行一次详细的技术交底,确保大家了解并掌握施工过程中的安全注意事项。
以下是我对抹灰工施工安全技术交底的范文:一、施工准备1. 在施工过程中,必须佩戴符合国家标准的个人防护装备,包括安全帽、安全鞋、手套和防尘口罩。
2. 检查施工区域是否存在危险隐患,如不平整的地面、杂物堆放、天花板上的杂物等,应及时清理。
3. 检查抹灰工具是否完好无损,如刮板、抹刀等,严禁使用破损或失效的工具。
二、材料准备1. 使用符合国家标准的抹灰砂浆,严禁使用过期或劣质材料。
2. 合理选择施工材料,保证其质量和可靠性。
3. 储存材料时注意防火、防潮、防晒,避免材料受损。
三、搭设脚手架1. 在搭设脚手架前,必须经过专业人员的检查和批准,确保其结构稳固、牢固可靠。
2. 在搭设脚手架的过程中,严禁搭建不符合安全要求的临时支撑物。
3. 搭设脚手架时,要注意平衡和均匀分布,确保脚手架不会倾斜或不稳定。
四、高处作业1. 高处作业必须使用可靠的扣件连接,严禁使用绳索、铁丝等不可靠的固定方式。
2. 在高处作业时,必须系好安全绳,确保安全绳的合理使用和固定。
3. 不得随意踩踏或跨越脚手架扶手,严禁站在脚手架扶手上进行作业。
五、防护措施1. 在施工过程中,必须设置明显的安全警示标志,提醒他人注意施工风险。
2. 施工现场必须设置有效的防护网,确保施工过程中的杂物和建筑块不会掉落。
3. 使用防尘设备,减少灰尘对施工人员的危害。
六、电气安全1. 在施工现场严禁乱拉乱接电线,必须由专人负责电力线路和配电装置的设置和维护。
2. 使用电动工具时,必须确保电源线路安全、绝缘良好。
3. 在进行电焊作业时,必须按照相关安全规范操作,严禁乱接焊接电缆。
七、紧急情况处理1. 在紧急情况下,必须立即采取适当的应急措施,保护自己和他人的安全。
2024年抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。
2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。
3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。
4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。
灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。
5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。
喷、涂前必须洒水润湿基层。
6、加气块墙体必须满挂玻纤网格布。
钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。
两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。
7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。
抹灰工程施工技术交底标题:抹灰工程施工技术交底引言概述:抹灰工程是建造施工中非常重要的一环,施工技术的掌握直接影响到整体工程质量。
因此,在进行抹灰工程施工前,必须进行技术交底,确保施工人员明确工作要求,提高施工质量。
一、施工工艺要求1.1 确定抹灰层厚度:根据设计要求和实际情况确定抹灰层的厚度,需保证抹灰层的均匀性和稳定性。
1.2 确定抹灰材料:选择适合的抹灰材料,确保其质量符合国家标准,避免浮现质量问题。
1.3 确定施工工艺:确定抹灰的施工工艺,包括涂抹方式、抹平方式、抹灰层的处理等,确保施工步骤清晰明了。
二、施工环境要求2.1 确保施工环境通风良好:抹灰工程需要在通风良好的环境下进行,避免空气污染对施工质量造成影响。
2.2 确保施工环境干燥:抹灰材料需要在干燥的环境下使用,避免水分过多影响抹灰效果。
2.3 确保施工环境整洁:施工现场要保持整洁,避免杂物进入抹灰层,影响抹灰质量。
三、施工工具要求3.1 确保施工工具完整:检查抹灰工具是否完整,包括抹子、抹刀、浆刀等,确保施工过程中无缺失。
3.2 确保施工工具清洁:施工前需清洁抹灰工具,避免杂质影响抹灰质量。
3.3 确保施工工具使用正确:施工人员需熟练掌握抹灰工具的使用方法,避免误操作导致施工质量问题。
四、施工质量要求4.1 确保抹灰层平整:抹灰工程施工过程中要保证抹灰层平整,避免浮现凹凸不平的情况。
4.2 确保抹灰层密实:抹灰层需要密实,避免浮现空鼓、开裂等质量问题。
4.3 确保抹灰层光滑:抹灰层需要保持光滑,避免浮现粗糙、不均匀的情况。
五、施工验收要求5.1 施工完成后进行验收:抹灰工程完成后需进行验收,确保施工质量符合要求。
5.2 修补不合格部份:如发现抹灰质量不符合要求的部份,需及时进行修补,保证整体工程质量。
5.3 完成施工记录:完成抹灰工程后需做好施工记录,包括施工人员、施工日期、施工质量等信息,作为工程质量的依据。
通过以上技术交底,抹灰工程施工人员能够清晰了解施工要求,提高施工质量,确保整体工程质量。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工班组:________________________5. 施工时间:________________________二、施工内容及要求1. 施工内容:排水沟抹灰2. 技术要求:(1)抹灰层厚度:________________________(2)抹灰材料:________________________(3)抹灰质量:________________________三、安全技术交底1. 作业人员必须具备相应的操作技能和安全生产知识,经培训合格后方可上岗作业。
2. 作业人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
3. 作业现场必须设置安全警示标志,确保作业区域安全。
4. 作业前,应检查排水沟基础,确保排水沟基础牢固、平整,无渗漏现象。
5. 作业过程中,应严格按照施工方案进行操作,不得擅自改变施工顺序和方法。
6. 作业过程中,应确保施工工具、设备安全可靠,定期检查和维护。
7. 作业过程中,严禁酒后作业、疲劳作业,确保作业人员精力充沛。
8. 作业过程中,应严格遵守以下安全操作规程:(1)作业人员进入施工现场,必须先进行安全教育培训,了解本工程的安全注意事项。
(2)作业人员应熟悉排水沟抹灰施工工艺,掌握抹灰材料的使用方法和注意事项。
(3)作业人员应遵守高空作业安全规定,使用安全带,确保自身安全。
(4)作业过程中,严禁在施工现场吸烟、饮酒、打闹等行为。
(5)作业过程中,如发现安全隐患,应立即停止作业,并向负责人报告。
(6)作业完成后,应清理施工现场,确保无安全隐患。
9. 作业完成后,应对排水沟抹灰进行检查,确保质量符合要求。
四、应急措施1. 作业过程中,如发生人员伤亡事故,应立即停止作业,并立即上报相关部门。
