工程测量管理制度内容
- 格式:doc
- 大小:107.00 KB
- 文档页数:10
施工测量管理制度一.总则____项目经理全面负责本工程项目施工测量的管理工作。
____项目总工程师负责本工程项目施工测量的技术管理工作,施工测量方案的审核,对工程测量定位、基槽放线进行验收,并定期对测量放线抽查验收。
____项目测量工程师负责本工程施工测量方案、施工测量交底的编制、参加日常施工测量的验线工作,以及各项测量记录的填写、报审等工作。
1.4工程测量是做好施工技术准备、保证工程施工顺利进行、确保工程质量的重要环节,各级施工管理人员必须重视和支持测量工作。
测量人员必须持证上岗,明确职责,严格岗位责任制,做好工程测量工作。
1.5所有施工测量必须严格按照国家及地方法规、规范进行施测。
二、施工测量中的制度2.1施工测量准备工作____组建测量组项目经理部应在工程开工前组建测量组,所有测量人员持证上岗;公司技管中心对公司的施工测量人员进行不定期的专业培训。
2.1.2施工图审核:2.1.2.1施工图的审核由项目总工程师组织,测量工程师、项目测量组相关成员参加。
2.1.2.2施工图的审核包括:审核总平面图、建筑施工图、结构施工图、机电设备施工图等。
2.1.2.3施工图审核的内容包括:坐标与高程系统、建筑轴线关系、几何尺寸、各部位高程等,并及时了解和掌握有关工程的设计变更文件,以确保测量放线数据准确可靠。
2.1.3施工测量定位依据点及水准点的管理:2.1.3.1施工测量定位依据点及水准点由建设单位提供。
2.1.3.2施工测量定位依据点及水准点的交接:由建设单位主持,建设单位、设计单位、监理单位和施工单位在现场进行,项目总工程师参加。
2.1.3.3进行桩点交接时,相应资料必须齐全,一切测量数据、附图和标志等必须是正式、有效、原始文件。
2.1.3.4交接桩工作办理完毕后,项目总工程师负责填写交接桩记录表,一式四份,建设单位、监理单位、项目部和测量组长各一份。
2.1.3.5交接桩完成后,由项目总工程师负责组织测量工程师、测量班组成员对桩点进行复测,如发现问题,及时将问题提交给交桩单位研究解决。

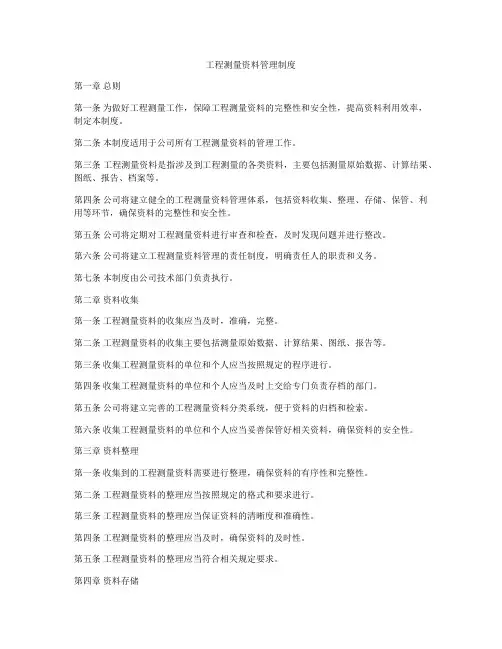

工程测量资料管理制度第一章总则第一条为做好工程测量工作,保障工程测量资料的完整性和安全性,提高资料利用效率,制定本制度。
第二条本制度适用于公司所有工程测量资料的管理工作。
第三条工程测量资料是指涉及到工程测量的各类资料,主要包括测量原始数据、计算结果、图纸、报告、档案等。
第四条公司将建立健全的工程测量资料管理体系,包括资料收集、整理、存储、保管、利用等环节,确保资料的完整性和安全性。
第五条公司将定期对工程测量资料进行审查和检查,及时发现问题并进行整改。
第六条公司将建立工程测量资料管理的责任制度,明确责任人的职责和义务。
第七条本制度由公司技术部门负责执行。
第二章资料收集第一条工程测量资料的收集应当及时,准确,完整。
第二条工程测量资料的收集主要包括测量原始数据、计算结果、图纸、报告等。
第三条收集工程测量资料的单位和个人应当按照规定的程序进行。
第四条收集工程测量资料的单位和个人应当及时上交给专门负责存档的部门。
第五条公司将建立完善的工程测量资料分类系统,便于资料的归档和检索。
第六条收集工程测量资料的单位和个人应当妥善保管好相关资料,确保资料的安全性。
第三章资料整理第一条收集到的工程测量资料需要进行整理,确保资料的有序性和完整性。
第二条工程测量资料的整理应当按照规定的格式和要求进行。
第三条工程测量资料的整理应当保证资料的清晰度和准确性。
第四条工程测量资料的整理应当及时,确保资料的及时性。
第五条工程测量资料的整理应当符合相关规定要求。
第四章资料存储第一条工程测量资料存储应当安全可靠,便于检索和利用。
第二条工程测量资料应当分门别类,按照规定的程序和方式进行存储。
第三条工程测量资料存储场所应当符合相关规定要求,确保资料的安全性。
第四条工程测量资料存储应当进行定期检查和整理,确保资料的完整性。
第五条工程测量资料存储应当进行备份,确保在资料丢失的情况下能够快速恢复。
第五章资料保管第一条工程测量资料保管应当建立完善的管理制度,确保资料的安全性。
工程测量管理制度范文工程测量是在工程建设过程中不可或缺的重要环节,它涉及到工程的测量、计算、记录与评定等多个方面,对于工程施工的进度、质量、安全等方面起着重要的影响。
为了确保工程测量工作的准确性和规范性,各企业和单位需要建立科学的工程测量管理制度。
本文将从制度的必要性、制度的内容以及制度的实施与监督等方面进行论述。
一、制度的必要性工程测量是一项复杂的技术活动,涉及到各个领域的知识和技能,需要人员进行专业培训和资质认证。
同时,工程测量具有一定的风险,测量误差会导致工程质量问题或者安全隐患。
因此,制定一套科学的工程测量管理制度具有重要的必要性。
首先,制度的建立可以提高工程测量的准确性。
通过制度化的管理,可以规范测量人员的操作流程,明确测量方法和要求,减少人为因素对测量结果的影响,提高测量的准确性和可靠性。
其次,制度的制定可以保证工程测量的规范性。
工程测量管理制度应当根据相关的法规和标准制订,明确测量的规范要求,并要求测量人员严格遵守。
这样可以确保工程测量符合法规要求,增强工程的合规性。
另外,制度的建立可以提高工程测量的效率。
通过制度的规范和流程的优化,可以减少重复劳动和浪费时间,提高工程测量工作的效率和生产力。
最后,制度的建立可以保障工程测量的安全。
工程测量涉及到一些具有一定危险性的操作,如攀爬、悬崖陡坡工作等。
制度的建立可以要求测量人员具备相关的安全防护知识和技能,确保测量作业的安全性。
二、制度的内容工程测量管理制度的内容应当包括以下几个方面:1.测量人员的资质要求。
明确测量人员应具备的专业知识和技能,并规定测量人员必须通过相应的培训和考试才能从事工程测量工作。
2.测量设备的购置和管理。
明确测量设备的采购程序,要求测量设备具备相应的精确度和稳定性,并规定测量设备的日常维护和定期校准。
3.测量作业的流程和程序。
规定测量作业的流程和程序,包括测量目的的确定、数据采集和处理、测量结果的评定和报告等。
4.测量数据的记录与保存。
工程测量管理制度范文第一章总则第一条为了规范工程测量活动,确保工程测量质量和进度,保证工程建设顺利进行,根据国家有关法律、法规和标准,制定本制度。
第二条本制度适用于所有工程测量活动,包括土建工程、装修工程等各类工程。
第三条工程测量活动必须依法、合规进行,严禁以任何方式违规操作、作假等行为。
第四条工程测量管理应坚持科学、公正、客观原则,保证测量数据真实有效。
第五条工程测量管理应强化质量意识和安全意识,确保测量过程中不发生任何事故。
第六条工程测量管理应强化团队合作,提高工作效率和工作质量。
第七条工程测量管理应注重技术创新,不断提高测量方法和技术水平。
第八条工程测量项目负责人应带头遵守本制度,任何人不得以任何理由违反本制度。
第二章工程测量人员管理第九条工程测量人员必须具备相应的专业知识和技能,并经过相应的培训和考核合格方可从事工程测量工作。
第十条工程测量人员应严格遵守法律法规,遵守职业道德,不得从事任何违法违规行为。
第十一条工程测量人员应具备良好的团队合作精神,积极与其他相关部门进行配合,保证工程测量工作的顺利进行。
第十二条工程测量人员应按时按质完成工作任务,不得拖延、虚报、弄虚作假。
第十三条工程测量人员应保守工程测量相关技术资料和工程测量数据,不得泄露、篡改或私自使用。
第十四条工程测量人员应遵守工作纪律,严禁以任何方式接受私人利益和贿赂。
第三章工程测量项目组织管理第十五条工程测量项目负责人应根据工程测量任务和工期制定合理的工程测量计划。
第十六条工程测量项目负责人应合理安排工程测量人员和设备,保证工程测量任务按时完成。
第十七条工程测量项目负责人应根据工程测量任务的复杂程度和难度,合理确定工程测量方法和测量设备。
第十八条工程测量项目负责人应及时与相关部门和单位沟通,解决工程测量过程中的问题和困难。
第十九条工程测量项目负责人应定期组织工程测量人员进行工作交流和经验总结,提高工作水平。
第二十条工程测量项目负责人应按时制作工程测量报告,将工程测量结果及时反馈给相关部门和单位。

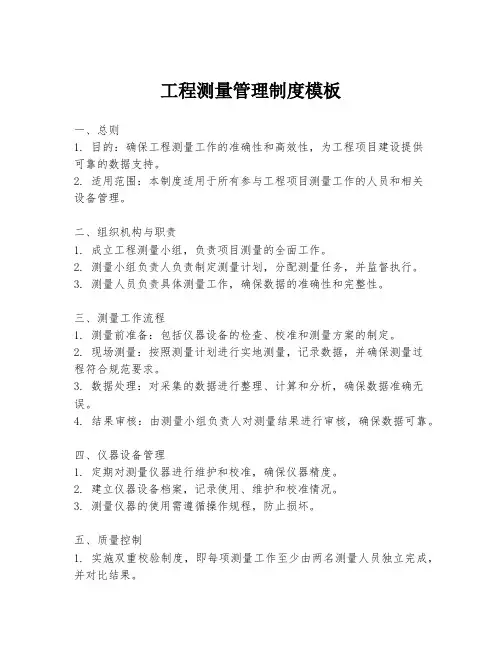

测量工作管理制度范文第一章总则1.1 目的和依据本制度的目的是规范和管理测量工作,确保测量工作的准确性、可靠性和高效性。
依据《测量法》、《测绘结果质量管理规范》等相关法律法规和标准。
1.2 适用范围本制度适用于我单位所有涉及测量工作的部门和人员。
1.3 主要职责(1)领导班子要高度重视测量工作,确保其有效进行。
(2)测量部门要负责组织和实施测量工作,并对测量结果的质量负责。
(3)其他部门和人员要配合测量部门的工作,提供必要的支持。
第二章测量工作的组织和管理2.1 测量项目的确定(1)测量部门要根据实际需要,确定测量项目,并编制详细的测量任务书。
(2)相关部门要根据需要,提供测量项目的相关资料和信息。
2.2 测量数据的采集与处理(1)测量部门要组织人员进行测量数据的采集,并确保数据的准确性和可靠性。
(2)测量数据的处理要符合相关的规范和标准,确保处理结果的正确性。
2.3 测量结果的呈报与分析(1)测量部门要及时向相关部门呈报测量结果,并进行必要的分析和解读。
(2)相关部门要及时反馈测量结果的使用情况和意见。
第三章测量工作的质量管理3.1 测量质量检查(1)测量部门要组织对测量工作的质量进行检查和评估。
(2)检查内容包括测量设备的使用情况、测量人员的素质和工作态度等。
3.2 测量设备的管理(1)测量部门要对测量设备进行统一管理,确保设备的完好和有效。
(2)测量设备的使用要符合相关的规范和标准。
3.3 测量人员的培训与考核(1)测量部门要定期组织测量人员的培训活动,提高其专业水平和工作能力。
(2)对测量人员的工作进行考核,评价其工作表现和专业素质。
第四章测量工作的安全管理4.1 安全意识培养(1)测量部门要加强对测量工作中安全风险的认识和防范。
(2)测量人员要严格遵守安全操作规程,保证工作的安全性。
4.2 环境保护措施(1)测量部门要采取必要的环境保护措施,防止测量工作对环境造成影响。
(2)对测量工作中产生的废弃物要进行妥善处理,确保环境的卫生和安全。
工程测量管理制度是指在工程项目中,为了规范和统一测量工作,保证工程质量和安全,制定的相关规章制度和管理办法。
该制度包括以下内容:1. 测量工作的组织和管理:明确测量工作的组织机构和人员分工,确定测量工作的管理责任和权限,确保测量工作的有序进行。
2. 测量基准的确定:确定项目中测量的基准,包括水准基准、平面基准和垂直基准等,确保测量数据的准确性和一致性。
3. 测量方法和仪器的选择:明确不同工程测量任务的方法和仪器的选择标准,根据不同要求选择合适的测量方法和仪器,确保测量结果的准确性。
4. 测量数据的处理和分析:制定测量数据处理和分析的标准和方法,对测量数据进行统计和分析,提供科学依据以支持工程决策。
5. 工程变更和争议处理:制定工程测量变更和争议处理的程序和规定,确保工程变更和争议的处理有序和公正。
6. 质量控制和检查:制定工程测量质量控制和检查的标准和方法,对测量工作进行监督和检查,确保测量结果的准确性和可靠性。
7. 培训和技术支持:制定工程测量人员培训和技术支持的方案,提供培训和技术支持,提升测量人员的专业水平和能力。
8. 安全管理:制定工程测量安全管理的规定和措施,确保测量工作的安全进行,预防和避免事故发生。
以上内容是工程测量管理制度的一部分,具体制度内容可以根据不同项目的特点和要求进行调整和完善。
工程测量管理制度(2)为做好施工技术准备、保证工程施工顺利进行、确保工程质量的重要环节,特制定本制度。
工程测量工作在各级技术主管的领导下,实行公司、项目经理部二级管理。
对测量人员的使用及调配须征得测量专业技术委员会的批准。
各级工程测量人员须坚持测量工作程序,遵循施工测量工作流程。
施工准备阶段,要认真熟悉图纸,根据移交的测量资料做好复测、方案编制等工作;施工阶段,要严格控制测量精度,并做好测量记录;工程竣工阶段,做好竣工测量,及时准确地提出测量成果,以满足竣工验交的需要。
测量工作必须做好原始记录,坚持复核和签字制度,不得随意涂改和损坏,工程测量资料和测量成果资料应妥善归档保管,装订成册。
建设单位工程测量管理制度一、总则为规范建设单位在工程项目中的测量工作,确保工程测量工作的准确、科学和有效进行,提高工程质量和效益,保障工程项目的顺利进行和圆满完成,特制定本制度。
二、管理范围本制度适用于建设单位在工程项目中进行的测量工作,包括土地测量、建筑测量、地理信息测量等方面的工作。
三、组织管理1、建设单位应设立专门的测量管理部门,负责统筹规划和组织实施工程测量工作。
2、建设单位应配备合格的测量工程师和技术人员,具有相关专业背景和执业资格。
3、建设单位应加强对测量人员的培训和考核,确保其具备良好的测量技术和职业道德。
四、测量计划1、建设单位应根据工程项目的要求和进度制定详细的测量计划,包括测量内容、测量方法、测量设备和人员配置等。
2、测量计划应经工程总包方和相关单位审核,确保符合工程项目的实际情况和要求。
3、建设单位应根据测量计划及时调配人员和设备,保障测量工作的顺利进行。
五、测量流程1、建设单位应按照测量计划组织实施测量工作,严格按照相关技术规范和标准进行操作。
2、建设单位应定期对测量数据进行审核和验收,确保数据的准确性和可靠性。
3、建设单位应及时处理测量中出现的问题和异常情况,确保测量工作的顺利进行。
六、测量质量控制1、建设单位应建立健全的测量质量控制体系,确保测量工作的准确性和科学性。
2、建设单位应加强对测量设备的管理和维护,确保设备的正常运转和精准度。
3、建设单位应对测量人员进行定期的技术培训和考核,提高其工作水平和职业素质。
七、测量成果管理1、建设单位应妥善保管测量成果和相关资料,确保数据的安全和完整性。
2、建设单位应按照相关规定向工程总包方和监理单位提交测量成果,并按时参加相关验收工作。
3、建设单位应及时总结和分享测量经验,推动测量工作的不断改进和提高。
八、责任追究1、建设单位应建立健全的测量责任追究机制,对工程测量过程中出现的违规行为和失误进行严肃处理。
2、建设单位应加强对测量工程师和技术人员的监督和管理,确保其遵守相关规章制度和职业操守。
公司工程测量管理制度一、总则1. 本制度适用于公司承接的所有工程项目的测量工作。
2. 工程测量工作必须遵循国家有关法律法规和行业标准,确保测量数据的真实性和准确性。
3. 测量人员应具备相应的专业知识和操作技能,定期参加培训,提升专业能力。
二、组织管理1. 公司设立专门的测量部门,负责全面的测量工作。
2. 测量部门负责人应具有丰富的工程测量经验和管理能力,对测量结果负责。
3. 测量部门应根据项目需求,合理配置测量人员和设备。
三、测量准备1. 测量前,应对测量设备进行校准和检查,确保设备的精度符合要求。
2. 根据工程特点和施工计划,制定详细的测量方案。
3. 测量人员应熟悉施工现场环境,了解施工图纸和技术要求。
四、测量实施1. 测量工作应在稳定的气候条件下进行,避免恶劣天气影响测量结果。
2. 严格按照测量方案执行,确保数据采集的正确性和完整性。
3. 对于关键部位的测量,应采用多种方法进行交叉验证。
4. 测量数据应及时记录,并由第二人复核确认无误后签字。
五、数据处理1. 测量数据应由专业人员进行处理和计算,确保数据的准确性。
2. 数据处理结果应形成书面报告,报告中应包含原始数据、处理方法和最终结果。
3. 对于异常数据,应及时分析原因并采取措施重新测量或调整。
六、质量控制1. 测量部门应建立完善的质量控制体系,定期对测量过程和结果进行检查。
2. 对于重大工程或复杂工程,应聘请第三方专业机构进行测量成果的审核。
3. 发现测量错误或偏差时,应立即采取措施进行纠正,并分析原因防止再次发生。
七、安全管理1. 测量人员在施工现场必须遵守安全生产规定,正确使用安全防护装备。
2. 在高空或其他危险区域进行测量时,应采取额外的安全措施。
3. 测量设备应妥善保管,防止损坏或丢失。
八、附则1. 本制度自发布之日起实施,由公司测量部门负责解释。
2. 对于本制度未尽事宜,按照国家相关法律法规和行业标准执行。
3. 本制度根据实际工作需要,可适时进行修订和完善。
工程测量规章制度一、总则1. 为确保工程测量的准确性和高效性,特制定本规章制度。
2. 本规章适用于所有参与工程项目的测量工作,包括但不限于地形测绘、施工放线、成果验收等各个阶段。
3. 所有测量人员必须遵守本规章制度,严格按照测量操作规程执行任务。
二、组织管理1. 成立专门的测量小组,负责全面的测量工作。
2. 测量小组成员应具备相应的资质证书,并定期接受专业培训。
3. 测量小组的工作直接向项目经理汇报,确保信息传递的准确性和及时性。
三、设备管理1. 测量设备应定期进行校准和维护,保证其精度和稳定性。
2. 所有测量设备应有明确的责任人,并建立设备台账,记录设备的使用、维护情况。
3. 对于精密或昂贵的测量设备,应实行专人管理和使用。
四、操作规程1. 测量前应对测量区域进行充分的了解和准备,包括地形地貌、气候条件等因素。
2. 测量时应使用经过校验的设备,并按照标准操作流程进行。
3. 测量数据应及时记录,并由第二人复核,确保数据的准确性。
4. 遇到复杂或特殊情况时,应及时上报并寻求解决方案。
五、数据处理1. 测量数据应统一归档管理,便于查询和分析。
2. 数据处理应采用科学的方法和软件,确保结果的可靠性。
3. 对于关键数据,应进行多次验证和对比分析,避免误差的产生。
六、质量控制1. 建立完善的质量检查体系,对测量过程进行监督和检查。
2. 定期对测量成果进行抽查,评估测量工作的质量和效率。
3. 对于发现的问题,应及时纠正并采取措施防止再次发生。
七、安全管理1. 测量工作中应严格遵守安全操作规程,保障人员和设备的安全。
2. 特殊环境下的测量工作,应制定相应的安全预案。
3. 定期开展安全教育和应急演练,提高团队的安全意识和应对能力。
八、附则1. 本规章制度自发布之日起实施,由项目经理负责解释。
2. 如有与国家法律法规相抵触之处,以国家法律法规为准。
3. 本规章如有更新,应及时通知所有测量人员并做好培训工作。
施工测量管理制度一、总则1.1 施工测量管理制度是为了规范施工现场的测量工作,确保测量工作的准确性和及时性,提高项目的施工质量,保证施工进度按照计划进行。
1.2 施工现场的测量工作包括土建测量、结构测量、设备测量等。
1.3 施工测量管理制度适用于项目的施工单位、监理单位和相关部门。
二、施工测量的组织管理2.1 项目的测量工作由专职测量人员负责,需要配备测量仪器和设备以及必要的软件。
2.2 测量人员要熟悉测量仪器和设备的使用方法,并保证其正常运转。
2.3 测量人员要按照项目的施工计划和需求进行测量,确保测量数据的准确性和可靠性。
2.4 测量人员要及时将测量数据传递给相关部门,确保施工进度的跟踪和控制。
三、施工测量的工作流程3.1 施工测量的工作流程包括测量前的准备工作、测量中的操作工作和测量后的处理工作。
3.2 测量前的准备工作包括确定测量的目标和要求、制定测量方案、准备测量仪器和设备以及查看测量现场的情况。
3.3 测量中的操作工作包括测量点的布设、测量仪器和设备的使用、数据的采集和记录等。
3.4 测量后的处理工作包括测量数据的处理和分析、结果的展示和报告等。
四、施工测量的规范要求4.1 测量工作要遵守国家和地方的相关法律、法规和标准,按照技术规范进行操作。
4.2 测量仪器和设备要保持良好的状态,定期进行校准和维护。
4.3 测量数据要进行合理的处理,确保其准确性和可靠性。
4.4 测量结果要及时进行展示和报告,供相关部门参考和决策。
五、施工测量的监督检查5.1 项目的施工单位和监理单位要对测量工作进行监督和检查,确保其合格和有效。
5.2 监理单位要及时发现和纠正测量工作中存在的问题,提出改进措施。
5.3 监理单位要定期对测量工作进行评估和检查,形成评估报告。
5.4 监理单位可以委托专业机构对测量工作进行评估和检查。
六、施工测量的记录和归档6.1 测量工作要做好详细的记录,包括测量方案、测量数据和处理结果等。
工程测量管理制度内容一、控制桩的交接及复测1、现场交接桩由建设单位组织,设计、施工、监理参加,现场交桩完成后,形成交接桩工作纪要。
2、在进行复测时,应在测量监理工程师旁站下进行,测量结果必须与相邻工程段闭合,平面控制桩应覆盖相邻工程段1-2个,高程与相邻工程段闭合。
3、复测完毕后应对控制桩进行保护,并设置明显的标志。
4、对复测闭合的控制桩及加密控制桩,必须请监理监理工程师复测检查。
5、复测结果在《测规》允许范围时,由施工单位自行调整;超出允许范围时,应及时向监理单位报告,由监理联系设计单位进行复核调整并签认,否则不得作为施工依据。
6、复测结束后,应编制测量控制桩点成果表,必须由测量监理工程师及总监复核签认。
二.测量资料的管理测量记录与资料必须分类整理、妥善保管,作为竣工文件的组成部分归档。
具体包括:1.项目交接桩资料,监理工程师提供的有关测量控制网点,放样数据变更文件。
2.项目及各工点、各工序测量原始记录,观测方案布置图、放样数据计算书。
3.测量内业计算书,测量成果数据图表。
4.计量器具周期检定文件。
各施工单位测量必须分别使用单项测量记录本。
测量记录统一使用水平仪簿和全站仪簿。
一切原始观测值和记录项目在现场记录清楚,不得涂改,不得凭记忆补记、补绘。
记录中不准连环更改,不合格时应重测。
手簿必须填列页次,注明观测者、观测日期、使用的仪器,并详细记载观测时的特殊情况。
凡划去的观测记录,应注明原因,予以保存,不得撕毁。
内业计算前应复查外业资料,核对起算数据。
计算书要书面整洁,计算清楚,格式统一。
计算者、复核者要签认。
采用计算机应用程序计算时,应使用正版软件。
各施工队应设专人管理原始记录和资料,建立台账,及时收集,整理立卷。
三.路基工程测量3.1 路基开工前应做好施工测量工作,其中包括导线、中线的复测、水准点的复测于增设、横断面的测量于绘制等。
测量精度须符合《公路勘测规范》JTGC102007的要求。
3.2 路基开工前应全面恢复中线并固定路线主要控制桩,如转点、ZH点、HY点、QZ点等,且应采用坐标法进行测量放样。
并注意与结构物中心线或相邻施工段中线闭合,同时注意设计中的长、短链等,根据现场实测横断面及设计图纸中路基横断面放出路基用地界桩和坡脚、路堑堑顶、截水沟、边坡、护坡道、取土坑、弃土堆等的具体位置,标明其轮廓。
同时应注意分离式路基和整体式路基的设计异同。
3.3 在施工监理的实际中,应重点注意:对于大挖方边坡放线应准确,避免欠挖,如果坡度陡于设计,会造成返工和经济损失,延误工期;对于大填方,坡脚放样须接合地形的变化,标高不一样,宽度均不一样,同时考虑加宽碾压部分;对于湿地,软基的换填,在换填前均需采集原地面标高,以及换除软基后填料施工前的挖方标高,同时作好护桩(方向桩)的埋设。
一般换填软基等都会出现大量涌水,应安排现场监理员进行测量旁站,确保挖除深度和宽度符合设计。
3.4 关于路基填方段的划分,应结合路线原地面和路基顶面标高的纵向变化,合理划分若干段,分段填筑施工,对应上报测量资料,控制和计算评定层厚。
宜结合单位、分部及分项工程划分与路基专业监理工程师协商。
3.5 路基填方的测量项目及允许偏差,详见《公路工程质量检评标准》和《路基施工技术规范》。
3.6 施工中须结合《路基工程监理工作细则》和施工技术规范相关要求的技术指标进行测量监理。
权3322220.5 10.310.3 0.5测项目与石方路基相同。
3.7路基河塘清淤回填路基河塘清淤、回填的质量关系着路基的强度和稳定性,并直接影响路面的使用质量,清淤工程量原则上以施工图数量为准。
每个河塘均需由承包人测设其平面图和断面图,并由监理复核,业主派专人进行复测,其中,河塘平面图需标明几何尺寸及其与路基的相对位置;河塘断面图要求沿路线方向每5米设一个横断面,每个断面不少于5个侧点,分别测出各测点清淤前后的高程,绘制出河塘清淤断面图,并利用河塘清淤数量计算表计算出该塘的清淤量,由监理签认后作为质保资料及设计变更的依据。
详细方案参见专项实施方法。
四、桥涵工程测量4.1 监理工作流程1、施工测量工序流程:基桩的复测和接收—建立施工测量控制网—施工定位测量—施工放样—工程施工。
2、施工测量监理工作流程:有错误4.2监理工作内容4.2.1 测量基桩的接收与交桩桥梁设计之前建立的导线点、水准点是施工放样的基准点,承包商应做好保护工作直到竣工验收之后。
所有桩点应设立护桩等参考标志,以便遇到破坏能及时准确予以恢复定位。
监理工程师应定期对桩位作复核检查,以保证施工准确无误。
桩位资料是施工测量控制的重要依据,必须认真做好移交工作。
设计院提供的基准桩位,只是给出了现场坐标系和基准标高,并不能保证现场测量放样的需要。
其中有些桩点在施工过程中会被破坏而丢失。
因此,在开工设计交桩 承包人书面接收桩点 现场复测 计算复核桩点坐标 控制网认可 水准点复核 检查合格 检查复核批准应用 施工定位测量认可 审核测量方案 复核测量计算 检查测量操之前承包商应加密控制网点,建立施工用测量控制网,以保证构造物各部位都能准确定位,即使建设过程中个别桩位丢失,也能有足够的精度恢复桩位。
4.2.2 桥梁测量控制网的一般布设图形1中小桥的测量控制网图形。
中小桥的控制要求较低,控制图形由桥轴线的桥位桩及其护桩组成。
桥位桩是主要测量用桩,其坐标桩号应准确测定,桥位桩间的距离测量要符合测量规范的标准。
为保证桥位桩能随时校核和必要时可能随时恢复,护桩的方向及其距离也应准确测定。
2大桥、特大桥的测量控制网图形。
桥址控制网的基本图形是三角形和四边形,以控制跨河流、沟谷正桥部分为主。
桥轴线是控制网的一条边,桥轴线与控制网直接联系,轿轴线的长度由基线直接传递、校核。
可保证桥轴线的精度。
控制网的各边和角都必须准确测量,测量的闭合差精度应符合测量规范的标准,各桩点的坐标应经平差计算最后得到。
控制网的精度与形状关系较大,一般控制网内三角形较多,复核测量的次数较多,控制网的精度较好。
除了上面举例之外,还有许多其他组合,由测量工程师确定。
(详见《公路桥涵施工技术规范》)3 曲线桥测量控制网。
曲线桥一般只能用坐标法作墩位放样,须以多个方向从不同桩位测量放样校核。
因此,须在桥位建立起一个多点的三角连锁网。
立交桥多为曲线桥。
控制网的布设除满足施工要求的精度之外还要充分考虑到桥区地形、观测条件、桩点的稳定性、使用效果和平差计算简便等因素,因此应力求简单、精度高。
4 控制网在施工过程中有可能被移动,应定期复测。
如果监理工程师认为控制网稳定性有问题,任何时候都可以指令承包人限期对控制网进行复测检查。
复测检查以前停止使用有可能已被移动的桩位。
4.2.3 测量控制网的精度控制(见《公路勘测规范》)4.2.4 施工定位测量放样的监理工作内容及程序控制网建立并经监理工程师批准后,可以开始具体部位(包括桩位、墩台、上部结构等)的施工定位测量放样工作。
具体程序如下:4.2.4.1 在测量放样前,承包商应提交一份测量放样方案。
内容包括以下几个方面:1 测设部位。
2 测设方位。
具体使用置镜点、后视点桩位的编号。
3 测设计算书。
根据测放点位、置仪点、后视点计算出相应的坐标与边长。
4 校核的方位。
校核时用的置仪点、后视点桩位编号及相应的计算书。
测量监理工程师对测量方案进行审核的工作内容:1审查测量放样所用的所有置镜点、后视点是否都是控制网上桩点。
不能用临时桩点或临时测放的桩点作为放样的置镜点或后视点,以避免误差过大和出现错误。
2测量方案必须能保证足够的精度,在测量过程中不受施工的干扰。
例如,应避免使测量误差集中在桥位某一位置。
3所有定位放样的测量都必须有可靠的校核方法,以确保测量没有错误,误差在允许范围内。
如交会法放样应取三点交会,坐标法放样应以两个桩点放样核对,测点在同一直线上应串线等。
4 所有计算都应准确无误。
承包人必须在得到监理工程师对测量方案的书面批准后方可进行测量放样。
测量仪器必须经过校验。
放样测量的报验表和原始记录及测量放样计算应提交给测量监理工程师,监理工程师应对承包人的放样进行复测。
4.3 桥梁水准测量的监理4.3.1 水准点的布设1 大中桥、特大桥施工水准点测设精度应达到四等水准测量的要求,桥头两岸应设置不少于两个水准点,每岸至少设一个稳固水准点。
2 小桥和涵洞水准测量按五等水准要求设置水准点。
3 根据施工需要及不良地质或易受破坏的地段适当增设辅助水准点。
其精度应符合五等水准要求。
五、隧道工程测量5.1 隧道施工测量的内容和作用5.1.1 地下隧道工程施工需要进行的主要测量工作主要包括:1 地面控制测量:在地面上建立平面和高程控制网;2 联系测量:将地面上的坐标、方向和高程传到地下,建立地面地下统一坐标系统;3 地下控制测量:包括地下平面与高程控制;4 隧道施工测量:根据隧道设计进行放样、指导开挖及衬砌的中线及高程测量。
5.1.2 地面控制测量地面控制测量主要是对施工隧道进行定位、定向和控制,一般根据实际情况布成网状(三角网、三边网、边角网等)或导线。
5.1.2.1 选点布网1 在隧道的进出口、平洞等的标桩位置,曲线的起点、终点及交点等处应选点。
2 三角网的布线应选在平坦地方,三角形边长应大致相等,求距角一般不应小于30度。
3 控制点要选在稳定、牢靠的地方,不受施工影响。
4 在每个洞口至少有三个控制点,确保洞内导线测量有足够的起始和检测数据。
5 相邻点要通视。
三角网的形式一般采用单三角锁,当隧道出入口附近有精度可靠的高级三角点时,可考虑布设三角网或三边网。
5.1.2.2 地面水准测量水准测量的等级,取决于隧道的长度、隧道地段的地形情况等。
水准测量施测,一般可利用路线基平水准点高程作为起始高程,沿水准路线在每个洞口至少应埋设三个水准点。
水准路线应构成环,或者敷设两条相互独立的水准路线。
5.1.3 地下控制测量5.1.3.1 地下导线测量布设地下导线时应考虑到贯通时所需的精度要求。
另外还应考虑导线点的位置,以保证在隧道内能以必要的精度放样。
在隧道建设中,导线一般采用分级布设。
1 施工导线在开挖面向前推进时,用以进行放样且指导开挖的导线测量。
施工导线的边长一般为25-50m。
2 基本控制导线当掘进长度达100-300m以后,为了检查隧道的方向是否与设计相符合,并提高导线精度,选择一部分施工导线点布设边长较长、精度较高的基本控制导线。
3 主要导线当隧道掘进大于2KM时,可选择一部分基本导线点敷设主要导线,主要导线的边长一般可选150-800m。
5.1.3.1 地下水准测量地下水准测量以洞口水准点的高程作为起始数据,经导入高程传递到地下水准基点,然后由地下水准基点出发,测定隧道内各水准点的高程,作为施工放样的依据。
