14.混凝土路面滑模摊铺施工技术交底记录
- 格式:xls
- 大小:857.50 KB
- 文档页数:13

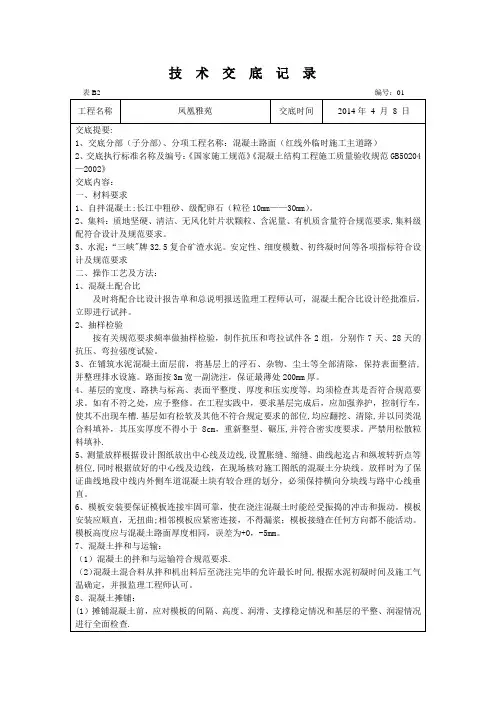

混凝土道路施工技术交底记录大全一、施工前准备1.确定施工方案:根据设计文件确定施工方法、施工工艺和施工顺序,并编制详细的施工方案。
2.准备施工设备:准备好必要的施工设备,包括挖掘机、打地机、压路机、搅拌车等设备。
3.检查施工材料:检查混凝土原材料的质量,确保符合设计要求,并及时调整配比。
4.施工现场的准备:清理施工现场,确保施工平整,并进行标线工作,确保施工的准确性。
二、地基处理1.挖掘:按照设计要求进行挖掘,确保基础土层的均匀性和稳定性。
2.排水处理:根据设计要求,进行排水处理,保证路面的排水畅通。
3.补强处理:对于不符合设计要求的地基,进行加固处理,保证地基的承载力。
4.打地机处理:使用打地机进行地基的场地整平和压实,确保地基的稳定性。
三、路面施工1.混凝土配制:按照设计要求混凝土强度等级,准确配制混凝土,确保混凝土的强度和质量。
2.混凝土浇筑:采用机械浇筑或人工浇筑的方法进行,确保混凝土的均匀性。
3. 混凝土浇注:采用层压法进行混凝土浇注,每层厚度不超过150mm,确保混凝土的密实性。
4.养护处理:混凝土浇筑后,采取适当的养护措施,保持混凝土的湿度和温度,避免混凝土裂缝和空鼓。
四、道路开放1.初期养护:混凝土浇筑48小时后,进行初期养护,确保混凝土的强度发展和完善。
2.交通标志设置:在道路开放前,进行交通标志的设置,包括施工警示标志、道路标线等,确保交通安全。
3.道路验收:在道路开放前,对道路进行验收,包括路面平整度、标线质量、排水情况等的检查,确保道路符合要求。
4.道路开放:经过验收合格后,可将道路开放给车辆通行。
五、安全措施1.施工区域划分:根据施工范围和施工方法,划分施工区域,并设置合理的施工警示标志。
2.人员防护:施工人员必须穿戴安全帽、安全鞋等防护用品,并接受安全培训。
3.设备防护:施工设备必须经过安全检查,并在使用前进行维护和保养。
4.交通管制:在施工期间,根据需要进行交通管制,并设置合理的路障和警示标志。

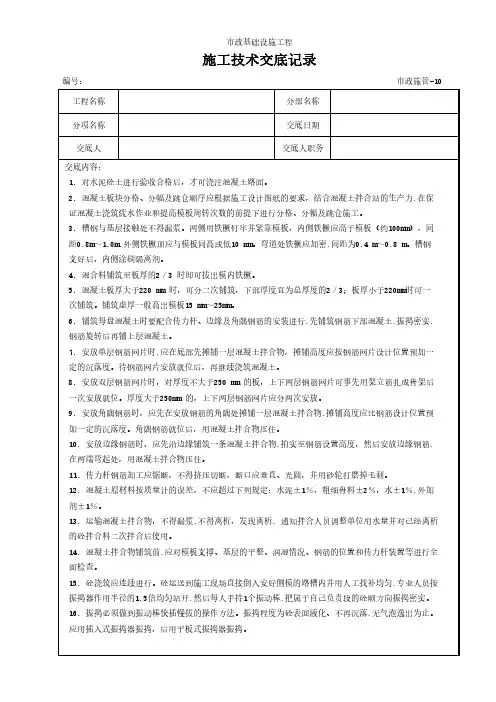

编号:市政施管-10工程名称分部名称分项名称交底日期交底人交底人职务交底内容:1. 对水泥砼土进行验收合格后,才可浇注混凝土路面。
2. 混凝土板块分格、分幅及跳仓顺序应根据施工设计图纸的要求,结合混凝土拌合站的生产力,在保 证混凝土浇筑流水作业和提高模板周转次数的前提下进行分格、分幅及跳仓施工。
3. 槽钢与基层接触处不得漏浆。
两侧用铁橛钉牢并紧靠模板,内侧铁橛应高于模板(约100mm),间 距0.8m~1.0m,外侧铁橛顶应与模板同高或低10 mm。
弯道处铁橛应加密,间距为0.4 m~0.8 m。
槽钢支好后,内侧涂刷隔离剂。
4. 混合料铺筑至板厚的2/3 时即可拔出模内铁橛。
5. 混凝土板厚大于220 mm 时,可分二次铺筑,下部厚度宜为总厚度的2/3;板厚小于220mm时可一次铺筑。
铺筑虚厚一般高出模板15 mm~25mm。
6. 铺筑每盘混凝土时要配合传力杆、边缘及角隅钢筋的安装进行,先铺筑钢筋下部混凝土,振捣密实, 钢筋旋转后再铺上层混凝土。
7. 安放单层钢筋网片时,应在底部先摊铺一层混凝土拌合物,摊铺高度应按钢筋网片设计位置预加一 定的沉落度。
待钢筋网片安放就位后,再继续浇筑混凝土。
8. 安放双层钢筋网片时,对厚度不大于250 mm 的板,上下两层钢筋网片可事先用架立筋扎成骨架后 一次安放就位。
厚度大于250mm 的,上下两层钢筋网片应分两次安放。
9. 安放角隅钢筋时,应先在安放钢筋的角隅处摊铺一层混凝土拌合物,摊铺高度应比钢筋设计位置预 加一定的沉落度。
角隅钢筋就位后,用混凝土拌合物压住。
10. 安放边缘钢筋时,应先沿边缘铺筑一条混凝土拌合物,拍实至钢筋设置高度,然后安放边缘钢筋, 在两端弯起处,用混凝土拌合物压住。
11. 传力杆钢筋加工应锯断,不得挤压切断,断口应垂直、光圆,并用砂轮打磨掉毛刺。
12. 混凝土原材料按质量计的误差,不应超过下列规定:水泥±1%,粗细骨料±2%,水±1%,外加 剂±1%。
混凝土路面技术交底记录一、项目名称:混凝土路面施工工艺交底二、施工单位:XXX施工队三、施工人员:1.XXX:项目经理2.XXX:施工队长3.XXX:施工技术员四、施工部位:道路路面五、施工内容:1.路面基层处理2.混凝土浇筑及养护3.路面平整度检测及修补六、施工方法及工艺:1.路面基层处理:a.清理基层:清理道路表面的杂物和积水;b.补强基层:根据路面情况,进行不同方式的基层补强,如碎石加固、沥青加固等;c.车道边沟施工:根据设计要求开挖车道边沟,并进行填土、夯实等处理;d.埋设管线:根据设计要求埋设道路下方的管线,并进行固定和保护;e.基层湿润处理:在浇筑混凝土前,对基层进行湿润处理,以提高混凝土的附着力。
2.混凝土浇筑及养护:a.浇筑混凝土:根据设计要求,进行混凝土的浇筑,并控制浇筑坡度和坡度的准确性;b.搅拌混凝土:选择合适的混凝土搅拌设备,进行混凝土的充分搅拌;c.分层浇筑:浇筑混凝土时采用多次分层浇筑的方法,以提高密实度和防止裂缝的发生;d.压实混凝土:在混凝土浇筑后,采用振动器对混凝土进行压实,提高其密实度;e.养护混凝土:及时对浇筑的混凝土进行养护,如保湿、覆盖等措施,以防止混凝土龟裂。
3.路面平整度检测及修补:a.平整度检测:在混凝土养护完成后,采用平整度测量仪器对路面进行检测,以评估其平整度;b.修补坑槽:对检测中存在的坑槽和凹陷进行修补,以提高道路平整度和行驶舒适度;c.配合草方:根据修补的情况,可以适当进行配合草方的施工,以消除路面缺陷和保护路面。
七、施工注意事项:1.施工期间,必须严格执行施工现场安全操作规程,保障施工人员和周边居民的安全。
2.混凝土浇筑时,要严格按照设计要求的浇筑坡度和坡度进行浇筑,避免出现坡度偏差等质量问题。
3.混凝土浇筑后,应及时进行养护,保持混凝土的湿润,防止混凝土快速干燥导致龟裂。
4.在平整度检测中发现的缺陷要及时修补,以确保道路的平整度和行驶舒适度。
混凝土工程施工技术交底记录日期:XXXX年XX月XX日地点:工地施工现场主持人:XXX参会人员:施工队伍全体成员一、施工前准备工作1.1施工方案交底1)根据项目要求及相关规范要求,施工方案应包括混凝土配合比设计、浇筑施工工艺、施工设备选择等内容。
2)施工方案应由专业技术人员编制,并提交给相关部门审批。
3)施工方案应向全体参与施工的工人进行详细交底,并强调操作规程和安全事项。
1.2设备与工具准备1)确保施工所需要的设备、工具齐全,并进行运输、存放有序。
2)设备和工具应符合相关国家标准,并定时进行检查和维护,确保安全可靠。
3)对于初次投入使用的设备和工具,应进行实地演练,确保施工人员能够正确使用。
1.3施工场地准备1)清理施工场地,清除障碍物,并确保场地平整、无积水。
2)设立施工安全警示标志,并设置必要的警示牌。
3)准备好必要的施工模板和支撑材料,并进行检查,确保质量合格。
4)为工人提供充足的安全防护用品,并进行相应培训,确保工人在施工过程中的安全。
二、混凝土浇筑工艺交底2.1混凝土配合比设计1)混凝土配合比设计应符合相关规范和设计要求。
2)配合比设计应详细交底给施工人员,包括各种材料的种类、用量、调配方式等。
2.2混凝土浇筑工艺1)浇筑前,应进行现场检查,并保证模板安装牢固、板面规整。
2)确保施工现场有足够的混凝土供应,并具备混凝土搅拌设备的完好性。
3)根据混凝土的性质和施工要求,确定浇筑方式和施工工艺。
4)浇筑过程中,按照设计要求控制浇筑高度和浇筑速度,确保混凝土浇筑质量。
5)施工工艺应注意混凝土的初凝时间和终凝时间,避免浇筑不及时或过早浇筑。
6)混凝土浇筑完成后,对其进行整平、振捣、抹光等处理,确保混凝土表面平整光滑。
三、施工现场安全交底3.1个人安全意识培养1)施工现场工人应具备必要的安全培训,掌握基本的安全操作知识和技能。
2)提高工人对危险因素的辨识能力,加强安全意识培养。
3.2安全规章制度交底1)全体施工人员应熟悉并遵守施工现场的安全规章制度。

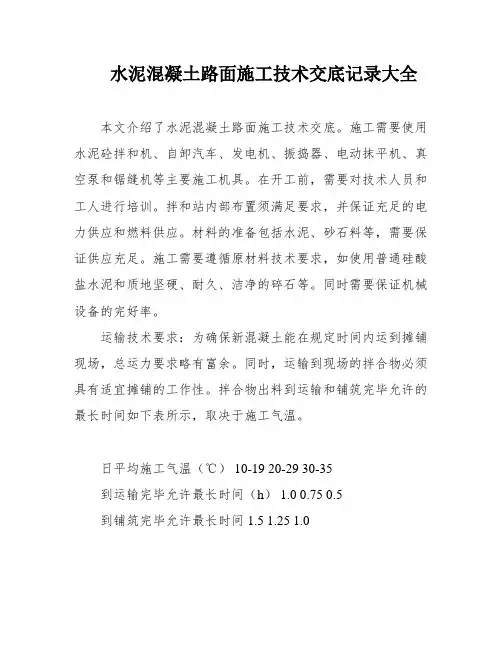

水泥混凝土路面施工技术交底记录大全本文介绍了水泥混凝土路面施工技术交底。
施工需要使用水泥砼拌和机、自卸汽车、发电机、振捣器、电动抹平机、真空泵和锯缝机等主要施工机具。
在开工前,需要对技术人员和工人进行培训。
拌和站内部布置须满足要求,并保证充足的电力供应和燃料供应。
材料的准备包括水泥、砂石料等,需要保证供应充足。
施工需要遵循原材料技术要求,如使用普通硅酸盐水泥和质地坚硬、耐久、洁净的碎石等。
同时需要保证机械设备的完好率。
运输技术要求:为确保新混凝土能在规定时间内运到摊铺现场,总运力要求略有富余。
同时,运输到现场的拌合物必须具有适宜摊铺的工作性。
拌合物出料到运输和铺筑完毕允许的最长时间如下表所示,取决于施工气温。
日平均施工气温(℃) 10-19 20-29 30-35到运输完毕允许最长时间(h) 1.0 0.75 0.5到铺筑完毕允许最长时间 1.5 1.25 1.0混凝土拌合物的运输必须满足上述要求,并遵守以下技术要求:a) 运送混凝土前,必须清洗厢罐、洒水润壁、排干积水。
装料时,自卸车随时移动车位,防止离析。
搅拌机卸料落差不得超过2m。
b) 运输过程中,必须防止漏浆、漏料和污染路面。
不得随意耽搁,自卸车运输时注意减小颠簸,防止拌合物离析。
车辆起步和停车必须平稳。
c) 混凝土在车内停留超过初凝时间,必须立即采取紧急措施处理,严禁混凝土硬化在车厢内。
d) 在烈日、大风、雨天和低温天气远距离运输时,自卸车必须遮盖混凝土。
e) 使用自卸车运输混凝土的最远距离不得超过5km。
f) 车辆在模板或导线区调头或错车时,严禁碰撞模板或基准线。
一旦碰撞,要立即告知测工重新测量纠偏。
g) 车辆倒车及卸料时,必须有专人指挥,确保卸料到位。
严禁碰撞前场施工设备及测量仪器。
卸料完毕,车辆必须迅速离开现场。
面层铺筑技术要求及工艺:1、摊铺1)摊铺原则是“宁少勿多”、“宁填勿挖”,采用人工补料,杜绝刨料,以防止拌和料离析。
2)切边时,先用全站仪放好线,切时中途不得停顿,必须一次成型,确保线形顺直流畅。

一、交底目的为确保砼路面摊铺作业的安全顺利进行,防止事故发生,提高施工人员的安全意识,特进行砼路面摊铺机安全技术交底。
二、交底对象所有参与砼路面摊铺作业的施工人员、管理人员及监督人员。
三、交底内容1. 作业现场环境及安全要求- 进入施工现场前,必须了解作业区域环境,包括地面平整度、是否存在地下管线、障碍物等。
- 作业现场应设置明显的警示标志,提醒过往行人及车辆注意安全。
- 作业区域应保持畅通,不得堆放杂物,确保施工安全。
2. 机械设备操作规范- 摊铺机操作人员必须持有相关操作证书,严禁无证操作。
- 操作前应检查摊铺机各部件是否完好,液压系统、电气系统是否正常。
- 操作过程中,必须严格遵守操作规程,不得擅自更改摊铺机设置参数。
- 摊铺过程中,严禁酒后驾驶、疲劳驾驶,确保操作安全。
3. 安全防护措施- 操作人员必须佩戴安全帽、安全带等个人防护用品。
- 作业现场应配备消防器材,确保火灾事故发生时能够及时进行灭火。
- 作业过程中,应保持通讯畅通,确保遇到紧急情况时能够迅速处理。
4. 作业现场管理- 作业现场应设立专人负责指挥,确保施工有序进行。
- 摊铺机行驶过程中,严禁超车、逆行、抢行,确保行车安全。
- 作业结束后,应将摊铺机停放至指定位置,锁好操作手柄,切断电源。
5. 应急处置- 发生事故时,应立即停止作业,并迅速上报。
- 根据事故情况,采取相应的应急处置措施,确保人员安全。
- 对事故原因进行调查分析,制定预防措施,防止类似事故再次发生。
四、交底要求1. 施工人员应认真听取安全技术交底,了解并掌握相关安全知识。
2. 施工人员必须严格遵守安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
五、总结砼路面摊铺机安全技术交底是确保施工安全的重要环节。
施工人员应充分认识到安全的重要性,严格遵守各项安全规定,共同营造一个安全、有序的施工环境。
混凝土路面施工技术交底咱先来说说这混凝土路面施工,这可是个有讲究的活儿!就拿我之前参与的一个项目来说吧,那是一条通往乡村的道路施工。
当时,周边的村民都眼巴巴地盼着这条路能早点修好,出行能方便些。
咱施工队那也是鼓足了劲儿,想着一定要把这路给修好喽。
在开始施工之前,那准备工作可得做充分。
首先得把路面基层清理干净,不能有啥杂物、浮土在那捣乱。
这就好比你要做一道美味的菜,得先把厨房收拾干净不是?然后就是测量放线,这一步可重要了,得像裁缝量体裁衣一样精准,不然这路修得歪歪扭扭可就闹笑话了。
接着就是模板安装啦。
模板得选结实耐用的,安装的时候要保证牢固和平整。
我记得有一次,一个新手工人没把模板安装好,结果混凝土一浇筑,模板竟然歪了,那场面,真是让人哭笑不得。
还好发现及时,赶紧调整,才没酿成大错。
再来说说混凝土的搅拌和运输。
搅拌的时候,各种材料的比例那得严格控制,水不能多也不能少。
就像和面一样,水多了面稀,水少了面干,都做不出好面食。
运输的时候,要保证混凝土不发生离析,尽快运到施工现场。
到了浇筑这一步,那更是关键。
得从一端开始,均匀地推进,不能这边厚那边薄的。
而且要振捣密实,把里面的气泡都赶出来,这样路面才结实。
我看到过有的工人振捣的时候不认真,结果路面出现了蜂窝麻面,那可不行!混凝土浇筑完了,还得进行抹面。
这就像给蛋糕抹奶油,要抹得光滑平整。
有个师傅抹面的手艺那叫一个绝,经他手抹出来的路面,就跟镜子似的。
然后就是养护啦。
养护就像照顾刚出生的宝宝,得细心呵护。
要及时洒水,保持路面湿润,不能让它“渴着”。
在那个乡村道路施工的时候,有几天天气特别热,我们就增加了洒水的次数,生怕这路面“中暑”了。
最后,切缝也不能马虎。
切缝的时机要把握好,不能太早也不能太晚。
太早了,混凝土还没强度;太晚了,裂缝就不好控制了。
总之啊,这混凝土路面施工,每一个环节都不能掉以轻心。
只有把每一步都做好,才能修出一条让大家都满意的好路!就像我们那个乡村道路,修好之后,村民们脸上洋溢的笑容,就是对我们最大的肯定。
一、交底时间:____年__月__日二、交底地点:____三、交底人员:项目经理、安全员、施工员、机手四、参加人员:项目经理、安全员、施工员、机手、相关作业人员五、交底内容:1. 进入施工现场的安全生产六大纪律:(1)严格遵守施工现场各项规章制度;(2)穿戴好个人防护用品,如安全帽、反光背心、安全鞋等;(3)严禁酒后、带病上岗;(4)严禁操作无证设备;(5)遵守交通规则,确保行车安全;(6)加强消防安全意识,做好火灾预防工作。
2. 机手操作要求:(1)机手必须持证上岗,严禁无证操作;(2)熟悉摊铺机性能、结构、操作规程及注意事项;(3)操作前,必须检查摊铺机各部件是否完好,油液是否充足;(4)操作过程中,精神集中,注意观察周围环境,确保安全;(5)不得擅自调整摊铺机结构、参数,如需调整,需经专业人员指导;(6)操作完毕后,及时关闭摊铺机电源,做好设备保养工作。
3. 摊铺作业安全要求:(1)进入作业区域前,了解作业面情况,确认是否存在安全隐患;(2)施工前,对摊铺机进行试运行,确保设备正常运行;(3)施工过程中,保持摊铺机与运输车辆的合理距离,防止碰撞;(4)施工过程中,严禁操作人员穿越摊铺机;(5)遇恶劣天气,如雨、雪、雾等,暂停施工,确保安全;(6)施工完毕后,清理现场,做好设备维护工作。
4. 机械设备安全要求:(1)各种作业机械、车辆应按规定路线行驶,有序作业;(2)沥青混合料运输车辆在现场路段上行驶、卸车时,必须由专人指挥;(3)机械摊铺应符合要求,如与架空线路保持安全距离、专人指挥等;(4)特殊情况需使用加热工具时,需申报并经消防管理人员检查、验收;(5)机械运转中禁止进行维修、保养、紧固等工作。
六、注意事项:1. 各作业人员必须严格遵守本交底内容,确保施工安全;2. 施工过程中,发现安全隐患,立即停止作业,报告相关部门;3. 各部门应加强沟通协作,确保施工顺利进行;4. 本交底内容为本次施工安全技术交底,如有变动,以最新通知为准。

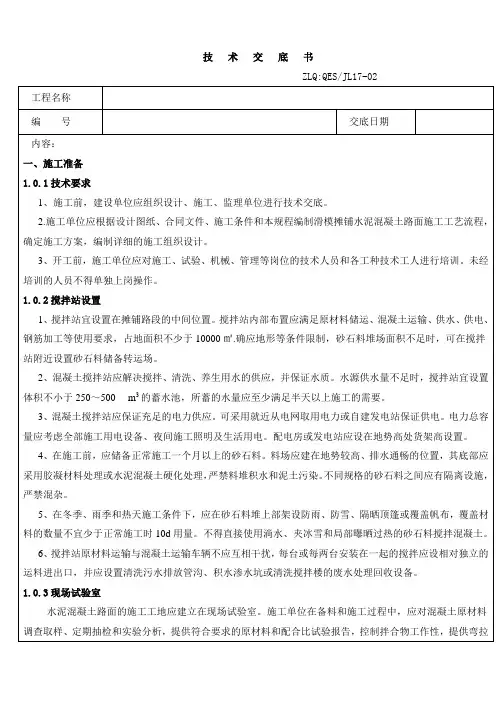

水泥混凝土路面施工技术交底记录大全水泥混凝土路面施工技术交底水泥混凝土路面施工工艺流程图:主要施工机具:水泥砼拌和机,自卸汽车,发电机,振捣器,电动抹平机,真空泵和锯缝机。
一、开工前的各项工准备工作(一)、开工前准备开工前,对施工、试验、测量、机械、管理等岗位的技术人员和各工种技术工人,以及一般工人进行培训,未经培训人员不得单独上岗操作。
(二)、拌和站准备:1、拌和站内部布置须满足原材料储运、混凝土运输、供水、供电、钢筋加工等使用要求。
2、拌和站保障搅拌、清洗、养生用水的供应,并保证水质。
供水量不足时,拌和站设置与日搅拌时相适应的蓄水池。
3、拌和站保证充足的电力供应,电力总容量须满足全部施工用电设备、夜间施工照明及生活用电的需要。
4、确保摊铺机械、运输车辆及发电机等电力等动力设备的燃料供应,本工地设置油料储备库。
5、摊铺现场和拌和站之间须建立快速有效的通讯联络,用于进行生产调度的指挥。
本工程一律采用手机联络,要求24小时联络畅通。
6、根据本工程特点,在建立水泥混凝土拌和站。
(三)、材料的准备:1、水泥的储存和供应要求:确保施工期间的水泥供应。
水泥仓库覆盖或设置顶篷防雨,并设置在地势较高处,严禁水泥受潮或浸水。
2、砂石料储备:施工前,储备正常施工5-8d的砂石料。
砂石料场底部作硬化处理。
不同规格的砂石料之间设隔离设施,并设标识牌,严禁混杂。
低温天、雨天、大风天及日照强烈的条件下,在砂石堆上部架设顶篷或覆盖,覆盖砂石料数量不少于正常施工一周的用量。
3、原材料与混凝土车辆不得相互干扰。
(四)、机械设备的准备:1、保证在混凝土路面施工前,各项投入机械的完好率。
2、对施工中的小型机具,要有备用品。
二、施工技术标准及施工工艺(一)、原材料技术要求1水泥:采用普通硅酸盐水泥,要求满足重交通路面水泥龄期的抗折强度、抗压强度的标准,水泥进场时每批量须附有化学成分、物理、力学指标合格的检验证明,并满足重交通路面的要求。
一、交底日期:____年__月__日二、交底内容:1. 作业前准备(1)了解作业现场环境,确认作业面是否有架空线、高压线等,了解电压参数,确保安全作业。
(2)检查混凝土摊铺机各部件是否完好,油位、仪表是否正常,燃油是否有泄漏。
(3)确保摊铺机周围环境整洁,无障碍物,便于操作。
2. 操作规程(1)操作人员必须经过专业培训,熟悉混凝土摊铺机的结构、性能和操作方法。
(2)操作前,检查摊铺机各部件是否正常,确认摊铺机前方、两侧和底部无人员或障碍物。
(3)操作过程中,注意力集中,视野开阔,遵守交通规则。
(4)严禁酒后操作,不得在工作时吸烟、做与工作无关的事。
(5)严禁用摊铺机拖拉任何机械,避免损坏摊铺机。
(6)摊铺机在行驶时,必须将熨平板抬起,并挂牢挂钩,遵守交通规则。
3. 工作中注意事项(1)操作机械时,必须精神集中,不准吸烟和做与工作无关的事。
(2)严禁用摊铺机拖拉任何机械。
(3)摊铺机在行驶时,必须把摊铺机的熨平板抬起,并挂牢挂钩,同时应遵守交通规则。
(4)机械自行爬上拖车时,应确保爬梯支撑稳固可靠,周围严禁站人。
拖运中应将机棚架和排烟管放下,以免超高。
4. 工作后注意事项(1)摊铺机必须停放在平坦、安全地区,不准停放在坑洼流水处或斜坡上。
(2)执行清洁保养规范,将机械擦拭干净。
(3)如遇电气故障及火情时,应先切断电源,卸下电瓶连线。
(4)作业或保养时,操作人员应相互配合。
5. 应急措施(1)遇紧急情况,立即停机,确保人员安全。
(2)如发生火灾,立即使用灭火器进行灭火,并迅速撤离现场。
(3)如发生触电事故,立即切断电源,并进行急救。
三、交底要求1. 操作人员必须认真阅读本交底内容,确保掌握安全操作规程。
2. 操作过程中,严格执行本交底内容,确保安全生产。
3. 操作人员应定期参加安全培训,提高安全意识。
4. 对违反安全操作规程的行为,一经发现,严肃处理。
5. 各部门应加强安全检查,确保混凝土摊铺机安全作业。

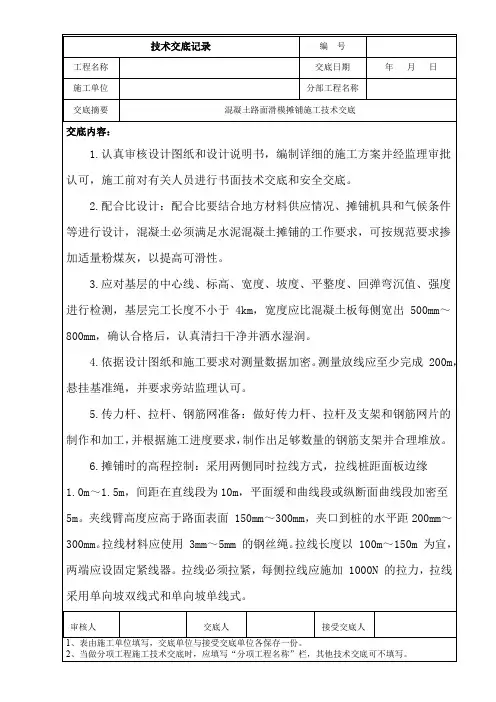

市政基础设施工程施 工 技 术 交 底 记 录编号:市政施管—10应取样复试,其质量应符合国家现行标准的规定。
8.接缝材料(1)胀缝接缝板应选用能适应混凝土面板膨胀收缩、施工时不变形、弹性复原率高、耐久性良好的材料。
(2)填缝材料宜使用树脂类、橡胶类的填缝材料及其制品,各种性能应符合有关规程要求。
2.3 机具设备1. 主要机械(1)混凝土滑模摊铺机:摊铺机按铺筑要求宽度在现场进行组装,应特别注意履带行走位置要满足摊铺行进宽度,高频振捣棒要全部有效,布料设备状况应良好。
摊铺开始前,应对摊铺机进行全面性能检查和施工部件位置参数的正确设定。
摊铺机燃料质量要求高,每天使用数量大,工作前一定要认真调配好燃油和润滑油的供应源,配备足够的专用运油车。
足摊铺最低施工速度1m/min的要求,最小的搅拌能力和运输能力为:一次摊铺一个车道时,稳定可靠地供应(3)其他机械:挖掘机、推土机、发电机、自卸汽车、铲车、油车。
2.小型机具及检测设备:切缝机、钢筋切断机、钢筋调直机、电焊机、全站仪、经纬仪、水准仪、水泥试验仪器。
切缝机应备手扶式切缝机和桁架式切缝机,切缝时应以桁架式切缝机为主,手扶式进行补充,常用的易磨损件要备足。
切缝时水车和发电机要保持良好状态。
2.4 作业条件1.基层条件:应对基层的中心线、标高、宽度、坡度、平整度、回弹弯沉值、强度进行检测,基层完工长度不小于4km,宽度应比混凝土板每侧宽出500mm~800mm,确认合格后,认真清扫干净并洒水湿润。
2.测量准备:依据设计图纸和施工要求对测量数据加密。
测量放线应至少完成200m,悬挂基准绳,并要求旁站监理认可。
3.传力杆、拉杆、钢筋网准备:做好传力杆、拉杆及支架和钢筋网片的制作和加工,并根据施工进度要求,制作出足够数量的钢筋支架并合理堆放。
三、施工工艺3.1 工艺流程3.2 操作工艺1.施工测量(1)摊铺时的高程控制:采用两侧同时拉线方式,拉线桩距面板边缘1.0m~1.5m,间距在直线段为10m,平面缓和曲线段或纵断面曲线段加密至5m。
夹线臂高度应高于路面表面150mm~300mm,夹口到桩的水平距离为200mm~300mm。
拉线材料应使用3mm~5mm的钢丝绳。
拉线长度以100m~150m为宜,两端应设固定紧线器。
拉线必须拉紧,每侧拉线应施加1000N的拉力。
拉线采用单向坡双线式和单向坡单线式(相邻车道连接摊铺)。
单向坡双线式的两根拉线间的横坡应与路面一致。
(2)摊铺时的方向控制:摊铺机设置了方向传感器,传感器搭挂在拉线上(一侧即可),对行进方向进行调整。
(3)拉线的保护:拉线设置完成后,禁止扰动。
如在施工中风力达到5~6级,造成拉线振动过大而不稳定时,应停止施工。
2. 混凝土拌和(1)搅拌站计量:必须采用自动称料及控制系统。
在施工中,搅拌站控制室应打印出每盘的配料数据和误差,按需要打印每天(周、旬、月)对应摊铺桩号拌合料配料的统计数据及误差。
(2)掺加外加剂:外加剂宜使用水质外加剂,如使用粉质外加剂则应在使用前充分溶解。
外加剂溶液宜在施工前一天准备好,施工中连续不断地搅拌均匀。
为防止外加剂罐有沉淀,每隔13d应进行一次清理。
(3)坍落度控制:新搅拌的混凝土应均匀一致。
站与站之间和同一搅拌站的盘与盘之间,坍落度差别应小于10mm,路面不应看出颜色差异。
坍落度的大小应根据摊铺所需坍落度、运距的长短以及天气情况等因素进行调整。
(4)搅拌时间的控制:搅拌时间应尽量调整合适,双卧轴式的搅拌机总拌合时间为60~90s含每盘的上料和出料时间),原材料上齐后纯拌合时间不宜少于25s,最长不得超过高限值的2倍在保证拌合料的匀质性的前提下,宜尽量压缩拌合时间,增加搅拌站的生产能力。
3.混凝土运输混凝上运力的配备应综合考虑施工时的搅拌能力、摊铺速度和运距等因素,总运力以略大于搅拌能力为宜。
运输的车辆,在装料时,每盘间应适当挪动车位,以防离析。
运输途中应防止漏浆、漏料和污染路面。
如在车内超过初凝时间,不得继续使用,并及时清除。
运输时间应根据混凝土初凝时间和施工时的气温而定,具体应符合表1-31的规定。
4.路面钢筋布设(1)钢筋的布设方法:面板纵向缩缝处的拉杆钢筋由摊铺机自动打入,而横向缩缝及胀缝处的传力杆钢筋、角隅钢筋、结构物上的加强钢筋、桥面及桥头搭板钢筋则需由人工辅助铺设。
(2)传力杆钢筋布设:传力杆钢筋每5m一道,由φ8台式支架钢筋按设计高度架起并焊牢(如图1-8、图1-9所示)。
铺设时,应先在基层上弹出位置线,在卸混凝土前放置好,并用锚固钢筋或射钉枪(垫以薄铁片)与基层固定牢靠,以免卸料或摊铺机推进时产生偏移。
(3)角隅钢筋底部焊接短钢筋支架(详见图1-10)。
角隅钢筋与传力杆钢筋同时铺设,并与传力杆钢筋绑扎牢固,接近摊铺机时,应密切注意,以免钢筋端部绞入螺旋布料器中。
(4)结构物加强筋的布设:结构物上的加强钢筋应事先绑扎成网片,但不宜过长(每片长4m~5m即可),否则会给现场卸料及布料造成不便。
施工时,钢筋网片用马凳筋按设计高度架起,待布料均匀后,再与下一张网片进行绑扎。
桥面及桥头搭板钢筋可参照加强钢筋进行铺设。
5.混凝土布料布料未配置布料机时,应以挖掘机或装载机辅助施工。
将卸在摊铺机前的料堆均匀平摊在摊铺机前,或对机前(螺旋布料器)局部缺料的区域进行补充送料。
机前的料堆不得高于摊铺机松方控制板顶面,正常高度应在螺旋布料器叫-片最高点以下。
供料应与摊铺速度协调,以免造成长时间待料或坍落度损失过大的现象。
采用布料机布料时,松铺系数应视坍落度大小由试铺确定,布料机与摊铺机之间距离视天气而定,应控制在5m~10m范围内。
6.路面摊铺(1)摊铺前的准备:摊铺前,应对以下工作进行全面检查:搅拌站是否运转正常;摊铺机性能是否稳定;拉线是否符合设计及施工要求;端模板、振动搓平梁、钢筋是否到位;基层质量是否达到要求并洒水湿润;摊铺机履带行走部位是否坚实够宽,不得有积水或淤泥,以免摊铺机陷入或倾斜。
对摊铺机工作部件进行正确施工位置设定,并将这些有关的施工参数通过试铺调整固定下来,正式摊铺时只根据情况变化进行少量微调。
振捣棒下缘位置应在挤压板最低点以上,间距不宜超过450mm,并均匀排列;最边缘振捣棒与摊铺边沿不宜大于250mm。
挤压板前倾角应调整为3°左右。
振动搓平梁的高度应在挤压板后端以下1mm~2mm,并与路面高程相同。
(2)首次摊铺注意事项1)首次摊铺时,在无纵坡和弯道的摊铺起点位置钉与挤压底板相同的4个矩形分布的木桩,其顶面高程分别为挤压底板的4角点高程,后2桩为路面对应点高程,设前倾角的摊铺机的前2桩在路面高程上应加挤压底板前倾角高程。
有路拱应增设拱中2个桩,后桩为路拱对应点高程,设前倾角的摊铺机应在前桩路拱高程上加挤压板底板前倾角高程。
将传感器挂到拉线上,并检查传感器的灵敏度和反应方向,开动摊铺机进入设好的桩位,调整水平传感器立柱高度,使摊铺机挤压底板恰好落在精确测量设置好的木桩上,再校核测量摊铺机底板高程、横坡度或路拱,同时,调整好摊铺机机架前后左右的水平度。
令摊铺机挂线自动行走,再返回桩顶校核1~2遍,正确无误,方可开始摊铺。
2)在开始摊铺的5m内,必须对所摊出的路面标高、边缘厚度、宽度、中线、横坡度等技术参数进行测量。
机手应根据测量结果及时缓慢地在摊铺机行进中微调摊铺机上传感器、挤压底板、拉杆打入深度及压力、抹平板的压力及边缘位置。
禁止停机剧烈调整高程、中线及横坡等,以免严重影响平整度等质量指标。
从摊铺机起步、调整到正常摊铺,应在10m内完成,并应将摊铺机工作参数设置固定保护起来,不允许非操作手任意更改。
(3)摊铺1)连接摊铺时,应将摊铺机后退到前一天做过的带侧向收缩口工作缝(收口每侧20mm~40mm,长度与侧模等长或略长)的路面内,到挤压底板前缘对齐工作缝端部,开始摊铺。
2)摊铺中,机手应随时调整松方高度控制板进料位置,开始应略设高些,以保证进料,正常状态应保持振捣仓内砂浆料位高于振捣棒100mm左右,料位高低上下波动宜控制在±40mm之内。
摊铺机正常摊铺速度为1m/min左右;振捣频率可在6000~11000r/min之间调整,宜采用9000r/min 左右。
应防止过振、漏振、欠振。
同时,机手应根据混凝土的坍落度大小调整摊铺的速度和振捣频率。
当混凝土坍落度显得偏大时,应适当降低振捣频率,加快摊铺速度,最快摊铺速度视混凝土坍落度宜控制在1.5~3m/min 之间,最大不得超过3m/min,最小振捣频率不得小于6000r/min;当新拌混凝土坍落度偏小时,应提高振捣频率,最大不得大于11000r/min,并减慢摊铺速度,最小宜控制在0.5~1m/min。
摊铺机起步时,应先开启振捣棒再行走。
摊铺机离开工作面后,应立即关闭振捣棒(否则极易损坏振捣棒)。
摊铺中应经常检查振捣棒的工作情况。
发现路面上经常在横断面某处出现麻面,表示该处的振捣棒出了问题,必须停机检查或更换该处的振捣棒。
摊铺后,发现路面上留有发亮的振捣棒拖出的砂浆条带,则表明振捣棒位置过深,必须调整到正确位置;振捣棒底缘在挤压底板的后缘高度以上。
3)摊铺中应尽可能使摊铺机缓慢、均匀、连续不问断地作业。
混合料正常的滑模摊铺速度,根据设备性能控制在0. 5~1.5m/min之间比较适宜。
当料的稠度发生变化时,先调振捣频率,后改变摊铺速度。
不得料多追赶,然后随意停机等待,间歇摊铺。
4)当混合料供应不卜,或搅拌站出现故障等情况时,停机等待时间不得超过当时气温下混凝土初凝时间的2/3,一般为1.5h左右。
在此期间,应每隔15~20min开动振捣棒3~5min。
如超过此时间,应开出摊铺机做施工缝处理。
5)拉杆打入装置应根据设计需要设在摊铺机一侧、双侧或中央(摊铺2个或2个以上车道时),并由专门人员负责供料。
侧向打拉杆装置的插入位置应在挤压底板下或偏后一些。
打入压力应满足一次到位的要求,不允许多次打人。
6)摊铺结束后,应及时做好以下两项工作:首先,将摊铺机驶离工作面,先把所有传感器从拉线上解脱,并解除摊铺机上的拉线自动跟踪控制,再升起机架,用水冲洗干净,对附着的已经结块混凝土,可轻敲打掉。
清理干净后,应对与接触的机件喷涂废机油或擦十防锈。
其次,设置横向施工缝。
先将从摊铺机振动仓内脱出的厚砂浆铲除丢弃,然后支设施工缝的端模和侧模,并检测标高。
为使下次摊铺能紧接着施工缝开始,两侧模板应适当向内收进20mm~40mm,长度视摊铺机侧模而定。
支撑牢固后,在空缺部位添人混凝土,再打人传力杆钢筋,并用振捣棒振捣密实。
木抹子找平后,用靠尺逐块检测平整度,不足部位再进行适当修复。
7)滑模摊铺机采用自动抹平板装置进行抹面,以消除表面气孔和石子移动带来的缺陷。
自动抹平板压力不可过大,适宜的压力是路面上不出现其端部推出的"W"形砂浆棱。
