2020年建筑节能监理规划[详细]
- 格式:doc
- 大小:112.50 KB
- 文档页数:30
建筑节能监理规划
建筑节能监理规划是指在建筑节能过程中,对建筑工程的设计、施工和运行进行监督、评估和指导,确保建筑节能措施的有效实施和运行效果的持续改善。
1. 规划目标
确定建筑节能监理的整体目标和任务,包括提高建筑能源利用效率、降低能耗、减少
碳排放等。
2. 规划内容
制定建筑节能监理的具体工作内容和范围,包括建筑节能设计评估、施工过程监督、
运行管理等。
3. 规划要求
确定建筑节能监理的要求和标准,包括建筑节能技术指标、施工质量要求、运行管理
要求等。
4. 规划组织
确定建筑节能监理的组织结构和职责分工,包括建筑节能监理机构的设置、人员配备
和业务培训等。
5. 规划程序
制定建筑节能监理的工作流程和操作规程,确保监理工作的有序进行和监理结果的准确、可靠。
6. 规划评估
建立建筑节能监理的评估体系,定期对监理工作进行评估,提出改进意见和措施,不断提高监理质量和效果。
7. 规划推广
推广和宣传建筑节能监理的意义和作用,提高建筑业对节能监理的认识和重视,促进建筑节能事业的发展。
8. 规划监管
加强对建筑节能监理工作的监管和指导,确保建筑节能监理的规范和有效实施,提高建筑节能工作的质量和效果。
总之,建筑节能监理规划应当包括目标、内容、要求、组织、程序、评估、推广和监管等方面的内容,以确保建筑节能工作的有效实施和监理工作的质量和效果。
16.1节能监理的范围:凡涉及建筑工程和设备安装工程中有关节能要求的各个分项工程,均应纳入工程监理。
16.1.1墙体节能工程:16.1.2幕墙节能工程:16.1.3门窗节能工程:16.1.4屋面节能工程:16.1.5地面节能工程:16.1.6通风与空调节能工程:16.1.7空调与采暖系统冷热源及管网节能工程:16.1.8配电与照明节能工程:16.1.9检测与控制节能工程等。
16.2节能监理工作的主要内容:16.2.1施工准备阶段建筑节能监理工作的主要内容:16.2.1.1施工图纸是否通过审图机构的审查,是否报送建筑节能主管部门备案。
16.2.1.2审查施工方是否有承担建筑节能工程施工应具备的资质、质量管理体系、施工质量控制和检验制度、技术能力及管理水平。
16.2.1.3审查施工单位施工组织设计中建筑节能专项内容和技术安全措施。
16.2.1.4审查施工单位建筑节能专业施工人员岗前培训及技术交底情况。
16.2.1.5组织设计交底及图纸会审:1、由建设单位(或监理单位)及时组织设计单位对所设计的施工图纸中有关建筑节能工程进行重点全面的技术交底,其内容包括:设计意图、建筑节能指标、施工重点、难点部位、技术措施等相关注意事项。
2、图纸会审中所提出的建筑节能意见,建议形成统一共识后,由提出单位整理成初稿,交总包单位汇总记录在图纸会审记录中,并经业主、设计、施工、监理参加人员签字盖章后归档备查。
16.2.2施工阶段建筑节能监理工作的主要内容:16.2.2.1建筑节能工程使用的材料、构配件、设备等必须符合设计要求及国家有关标准的规定,严禁使用国家明令禁止使用与淘汰的材料,构配件和设备。
16.2.2.2建筑节能材料、构配件和设备均应具有出厂合格证、中文说明书及相关性能检测报告、定型产品和成套技术应有形式检验报告。
进口材料和设备应按规定进行出入境商品检验证明。
16.2.2.3建筑节能材料和设备应按规范规定进行现场抽样、复验,复验应由监理工程师见证取样送检。
B12建筑节能监理规划工程名称:编制人:审核人:监理单位名称建筑节能监理规划一、工程概况1.1工程名称:1.2工程地址:1.3建设单位:1.4施工单位:1.5监理单位:1.6工程总投资:1.7建筑、结构特征1、建筑层数:2、建筑总高度:3、建筑面积:4、建筑长度:5、结构类型:6、建筑抗震设烈度:7、建筑抗震设防烈度:8、建筑耐火等级:9、基础类型:1.8工程项目建设工期:1.9工程质量等级:合格二、建筑节能监理控制依据1、《建筑节能工程施工质量验收规范》GB50411-20072、《居住建筑节能设计标准》BJ04-242-20063、《砼结构工程施工质量验收规范》GB50204-20044、《屋面工程质量验收规范》GB50207-20025、《建筑装饰装修工程质量验收规范》GB50210-20016、《建筑给水排水及采暖工程施工质量验收规范》GB50242-20027、《外墙外保温工程技术规程》JGJ144-20048、节能工程各系统构造应符合设计要求。
三、建筑节能监理控制措施1、节能工程所用的材料(产品)的品种、规格、性能应符合设计要求,主要的材料和制品(原材料、半成品、成品、购配件等),进场时应检查产品质量合格证明文件、型式检验报告及相关性能的检测报告,主要材料和制品现场抽样复验。
(密度、抗拉强度、尺寸稳定性等)单个锚栓抗拉承载力,每300㎡/1批。
2、审核施工方案、施工工艺和技术交底3、对隐蔽工程进行验收4、要求施工单位必须建立“三检”制度,并有完整的检查记录,必须按工序、层次进行检查验收,如发现上道工序质量不合格,必须进行返工或修补,直至合格后方可进行下道工序。
5、门窗四角是应力集中部位,规定门窗四角处板不得拼接,应采用整版切割成形,避免因板缝而产生裂缝。
6、板背面胶粘剂涂胶面积不得小于40%;锚栓入墙内长度不得小于50㎜,塑料园盘直径不小于50㎜。
7、XPC板采用的是热熔挤出的生产工艺,两面表皮内应力较大,应两边开出浅槽,以释放内引力,同时使粘结面积增大,粘结更牢固。

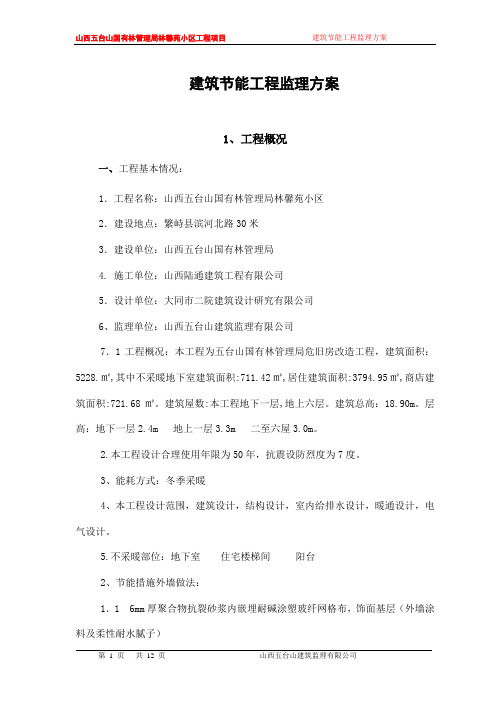

建筑节能工程监理方案1、工程概况一、工程基本情况:1.工程名称:山西五台山国有林管理局林馨苑小区2.建设地点:繁峙县滨河北路30米3.建设单位:山西五台山国有林管理局4. 施工单位:山西陆通建筑工程有限公司5.设计单位:大同市二院建筑设计研究有限公司6、监理单位:山西五台山建筑监理有限公司7.1工程概况:本工程为五台山国有林管理局危旧房改造工程,建筑面积:5228.㎡,其中不采暖地下室建筑面积:711.42㎡,居住建筑面积:3794.95㎡,商店建筑面积:721.68㎡。
建筑屋数:本工程地下一层,地上六层。
建筑总高:18.90m。
层高:地下一层2.4m 地上一层3.3m 二至六屋3.0m。
2.本工程设计合理使用年限为50年,抗震设防烈度为7度。
3、能耗方式:冬季采暖4、本工程设计范围,建筑设计,结构设计,室内给排水设计,暖通设计,电气设计。
5.不采暖部位:地下室住宅楼梯间阳台2、节能措施外墙做法:1.1 6mm厚聚合物抗裂砂浆内嵌埋耐碱涂塑玻纤网格布,饰面基层(外墙涂料及柔性耐水腻子)1.2 20mm厚聚玻化微珠保温砂浆找平层(加金属网)1.3 60mm厚岩棉板用镀锌钢丝网锚固件卡紧,每块岩棉板至少应有两个锚固点,板缝应挤紧,不得留有空隙,嵌埋用的窄条岩棉板宽度不得少于150mm并至少应有一个锚固点,沿窗洞口四周每边至少应设置三个锚固点。
1.4 370mm(240mm)厚粘土实心砖墙(基层墙体应平整坚实,清洁干净,不能有突出物)1.5 20mm厚白灰砂浆2.1 粘贴面砖a.用6mm厚水泥抗裂砂浆粘贴面砖,应确保与墙体的粘接牢固性。
b.面砖厚度不宜超地6mm。
c.面砖饰面每层宜设水平分隔缝,垂直分隔缝的位置按缝间面积30㎡左右确定。
d.面砖应采用柔性砂浆勾缝,且厚度应比面砖厚度薄2~3mme.粘贴面砖前,需做水泥砂浆与钢丝网片握裹力试验和抗拉拔试验。
2.2 20mm厚玻化微珠保温砂浆找平层(加金属网)。
建造工程节能监理规划一、背景介绍随着全球能源危机的逐渐加剧以及环境保护意识的提高,节能已经成为建造工程领域中的重要课题。
为了确保建造工程在设计、施工、运营过程中能够有效地节约能源,提高能源利用效率,节能监理工作显得尤其重要。
本文将就建造工程节能监理规划进行详细的介绍。
二、监理目标1. 节约能源:通过监理工作,确保建造工程在设计和施工过程中充分考虑节能要求,采取合理的节能措施,降低能源消耗。
2. 提高能源利用效率:通过监理工作,推动建造工程在运营过程中合理利用能源,优化能源利用结构,提高能源利用效率。
3. 保证施工质量:通过监理工作,确保建造工程在施工过程中严格按照节能设计要求进行施工,保证施工质量,避免能源浪费。
三、监理内容1. 设计阶段监理:a. 监督设计单位充分考虑建造工程的节能要求,合理选取建造材料和设备,制定合理的节能方案。
b. 检查设计文件是否符合国家相关节能标准和规范要求,提出修改意见。
c. 验收节能设备选型,确保设备性能符合设计要求。
2. 施工阶段监理:a. 监督施工单位按照设计文件要求进行施工,确保节能设备的正确安装和调试。
b. 检查施工过程中是否存在能源浪费的行为,提出整改意见。
c. 验收节能设备的安装质量,确保设备安装符合设计要求。
3. 运营阶段监理:a. 监督建造工程的运营单位制定合理的能源管理制度和节能措施,确保建造工程的正常运行。
b. 定期检查建造工程的能源利用情况,分析能源消耗情况,提出优化建议。
c. 检查建造工程的节能设备是否正常运行,及时发现并解决问题。
四、监理方法1. 文件审核:对设计文件进行审核,确保设计方案符合节能要求。
2. 现场检查:对施工现场进行巡查,发现问题及时提出整改意见。
3. 数据分析:通过对建造工程的能源消耗数据进行分析,评估能源利用效率。
4. 风险评估:对建造工程的节能措施进行风险评估,提出风险防控措施。
五、监理报告1. 设计阶段监理报告:包括对设计文件的审核结果、修改意见等内容。
国家珠宝检测中心项目节能监理规划专篇编制:审批:深圳市建设监理有限公司建筑节能工程监理规划专篇一、工程概况:(一)项目建设概况1.项目名称:国家珠宝检测中心2.项目建设地点:深圳市罗湖翠竹路3.建设单位:佳兆业地产有限公司4.设计单位:深圳市建筑设计公司5.施工单位:深圳市泛华工程公司(二)工程概况本工程建筑面积7493.90M2,总建筑面积27000M2,建筑层数为地上11层,地下1层为车库及设备用房。
1、所有外墙填充墙、内墙填充墙均采用混凝土加气块。
2、门窗采用铝合金门窗、木门及部分防火门。
3、楼地面设备间及楼梯间为砂浆地面,其余部分为混凝土结构。
4、外墙采用玻璃和铝合金幕墙。
5、屋面采用40MM厚挤塑聚苯板,4MM厚APP卷材,2MM厚砂浆找平层,钢筋混凝土屋面板。
二、编制依据:1、经审批通过的《监理规划》;2、经审查的《专项施工方案》;3、《住宅建筑围护结构节能应用技术规程》4、《住宅建筑节能工程施工质量验收规程》5、《实施广东省建筑节能管理办法有关问题说明的通知》6、建筑节能工程特点:建筑节能,是指在建筑物的设计、施工、安装和使用过程中,按照有关建筑节能的国家、行业和地方标准,对建筑物围护结构采取隔热保温措施,选用节能型用能系统、可再生能源利用系统及其维护保养等活动。
(一)、建筑节能工程专业术语:1、围护结构:建筑物及房间各面的围挡物,如墙体、屋面、门窗、楼板和地面等。
按其是否同室外空气直接接触,又可分为外围护结构和内围护结构。
三、节能监理工作目标、范围、阶段。
3、1目标:符合施工图、节能设计专篇及国家、省、市节能规范的要求。
3、2 监理范围:施工图的全部内容。
3、3 阶段:施工阶段、保修阶段。
四、现场组织结构:总监理工程师:全面负责全面节能质量控制。
专业监理工程师:负责珠宝中心节能质量控制。
专业监理工程师:负责电气、空调节能质量控制。
专业监理工程师:负责给排水节能质量控制。
专业监理工程师:负责节能资料管理、节能材料送检工作。
工程建筑节能施工专项监理规划依据设计要求及监理规划,特制定本规划:一、工程概况:1、工程名称:通港达新能源汽车场工程2、建设单位:深港玩具(深圳)有限公司3、设计单位:大地建筑事务所(国际)4、监理单位:深圳市合创建设工程顾问有限公司5、施工单位:湖南中核建设工程公司6、工程投资:约3亿元7、工程地点:深圳市宝安区松岗街道松白工业区近107国道8、建设规模:本工程地上9层,高45.3米,地下1层,深4.2米。
总建筑面积45649.87平方米,其中地下建筑面积9696.23平方米,1至5层为商业部分,建筑面积21590平方米,6至9层为办公,建筑面积12870平方米。
结构形式为混凝土框架剪力墙。
1.工期符合合同约定。
2.造价符合合同约定。
3.质量合格。
二、监理依据及人员配备:1.监理依据:国家有关工程建设(“建筑法”、“质量”“安全”管理条例等)法律、法规、《民用建筑节能管理规定》及委托监理合同、设计文件、《建筑节能工程施工验收规范》(GB20411-2007).2.人员配备:本工程监理组负责建筑节能分部的施工监理。
总监负责建筑节能施工方案的审核、负责组织监理实施细则的编制和调整、补充;现场样板件的审查认定;不定期进行质量、安全检查,指导监理工作;审签子分部、分部验收报告;负责有关问题的协调、组织编写建筑节能质量评估报告。
现场专业监理负责日常现场质量、安全监控。
包括分部、分项施工方案的审查;编写监理预控要点;原材料抽样检查;检验批检查验收;安全方案及针对性防护检查;分部、子分部检查验收;资料的收集、编写;完成总监交办的其他工作。
三、监理的控制要点、方法及监控流程:一)控制要点:1、主要材料、构配件、设备进场验收:规格、型号、性能符合设计要求;产品合格证、检验报告、材质证明、中文说明书等资料合法、齐全且应符合消防、环保有关规定。
按进场批次、对每批应根据规范规定的数量由监理见证抽样复检合格,方可投入使用。
工程施工监理规划节能随着社会的快速发展和经济的持续增长,能源消耗日益增加,能源问题已经成为制约社会发展的重要因素。
为了提高能源利用效率,降低能源消耗,实施节能措施是十分必要的。
工程施工监理规划节能是实现节能目标的重要环节,本文将就工程施工监理规划节能的相关内容进行探讨。
一、工程概况本工程为XX建筑节能改造项目,位于XX市中心区域,主要包括一栋办公楼和两栋住宅楼。
工程总面积约为XX平方米,建筑结构为框架结构,层数为XX层。
工程总投资约为XX万元,预计工期为XX个月。
二、工程目标1. 提高能源利用效率,降低能源消耗,实现节能目标。
2. 保证工程质量,确保工程安全,按时完成工程。
3. 推广应用新型节能技术和材料,提高节能环保水平。
三、监理工作内容1. 审查施工图纸、施工方案和施工技术,确保其符合节能设计要求。
2. 对施工过程中的节能措施进行监督和检查,确保施工质量。
3. 对施工现场的能源消耗进行监测和分析,提出节能优化建议。
4. 对施工单位的相关人员进行节能培训和指导,提高其节能意识和技能。
5. 对工程验收进行监督,确保工程符合节能标准和规定。
四、监理工作方法1. 审查:对施工图纸、施工方案和施工技术进行审查,确保其符合节能设计要求。
2. 检查:对施工过程中的节能措施进行检查,对施工现场的能源消耗进行监测和分析。
3. 指导:对施工单位的相关人员进行节能培训和指导,提高其节能意识和技能。
4. 监督:对工程验收进行监督,确保工程符合节能标准和规定。
五、监理工作依据1. 国家和地方的节能政策和法规。
2. 节能设计文件和技术标准。
3. 施工图纸和施工方案。
4. 监理合同和委托监理协议。
六、节能措施的实施1. 建筑外墙:采用保温隔热性能优良的材料,提高建筑外墙的保温隔热性能。
2. 屋顶:采用隔热性能优良的材料,降低屋顶的热损失。
3. 门窗:采用密封性能优良的门窗,减少室内外热量交换。
4. 供暖和空调:采用节能型供暖和空调设备,提高能源利用效率。
河南省建筑节能监理规划1. 引言节能是当前建筑行业一个最为关注的问题,也是国家的重要政策。
近年来,河南省大力推进建筑节能工作,并取得了显著成效。
针对建筑节能监理问题,制定《河南省建筑节能监理规划》,强化建筑节能工作的监管,提升建筑节能质量,推进河南省建筑节能事业的不断发展。
2. 规划目标本规划的总体目标是:•强化节能监理,并提高节能质量;•完善节能监管体系,促进节能监管信息化;•推进节能监理专业化发展,提高节能监理人员素质;•建立健全监督机制,确保监理工作有效开展。
在此总体目标下,本规划制定了以下具体目标:2.1 提高节能质量加强建筑节能监理并做好监理工作,提高节能工作水平,推进能耗规模化、工艺低碳化、人员专业化、制度规范化和技术创新化。
2.2 建立健全节能监管体系建立多级节能监管机构,形成全覆盖的节能监管体系。
推广节能监管信息化手段,实现全过程、全覆盖、全方位的监管。
防止出现程序性、程序外行为,确保监管有效开展。
2.3 推进节能监理专业化加强节能监理人员培训,提高监理专业技能和管理水平。
建立专业节能监理人员考核制度,评定和认证合格的节能监理人员。
加强节能监理专业实践,提高节能监理工作实际能力和经验。
2.4 建立健全监督机制建立健全工作流程,防止监督失职等问题发生。
对节能监理过程中的关键环节以及监理人员的行为进行日常监督,确保监理工作有效开展。
定期对节能监理整体工作进行评估,确保监理工作质量和效率的提升。
3. 主要工作内容3.1 建立健全建筑节能监理机制建立多级别的节能监理机构,实现对建筑节能监理工作全方位的监管,并进行有效的协调管理,提高监理质量。
同时,完善节能监理信息系统,集中管理节能监理的数据和信息,提高监理的效率。
3.2 健全节能监理流程建立规范的节能监理工作流程,对监理工作的每个环节进行详细的规定,从而实现节能监理工作的标准化、规范化和规模化。
坚持监理工作与建设、设计、施工三者协调配合。
建筑节能工程监理规划随着现代建筑的普及,也带来了建筑节能的问题。
建筑节能不仅可以降低建筑物的能耗,节省能源开支,其实还可以减少污染排放,最终对社会和环境都有着巨大的贡献。
因此,建筑节能工程监理规划成为了当下不可或缺的重要工作。
建筑节能工程监理规划是指建筑节能工程的监理行为中,对节能措施和工程质量等方面进行合理规划的行为。
建筑节能工程监理规划需要根据国家相关的规定、标准和技术标准,对建筑节能工程进行质量检验和监督,确保工程的稳定性、安全性、可持续性和节能性。
建筑节能工程监理规划需要考虑以下几个方面:1.节能措施的选取和实施在建筑节能工程中,节能措施的选取和实施对于建筑节能效果的提升起着至关重要的作用。
因此,在制定监理规划时,需要对节能措施进行技术评估和经济评估,来选择适合的节能措施,同时保证其合理性和可行性。
2.工程质量的检验和监督建筑节能工程的质量检验和监督是建筑节能工程中必不可少的一环。
在监理规划中,需要规定施工单位要按照建筑法律、法规和标准要求,严格执行施工标准和技术规范。
同时,监理需要对施工现场进行定期检查和监督,对施工过程和成品质量进行评判,以确保工程质量符合要求。
3.节能管理和效果评价建筑节能工程监理规划还需要考虑节能管理和效果评价。
采用节能措施后,需要进行有效管理和维护,使得节能效果能够持久和稳定。
同时,效果评价是评估新建或改建建筑节能性能的关键环节,需要通过监测和测量,对工程节能效果进行定量评价。
建筑节能工程监理规划需要关注以下方面:1.规划合理性监理规划需要满足建筑节能相关规定的要求,尽可能地达到节能目标,同时根据工程的实际条件和需要,制定出合理可行的监理方案。
2.工程质量控制工程质量监理是建筑节能工程的关键要素,监理规划需要明确监理人员的具体职责和工作要求,确保工程施工和运行质量符合相关标准和规定。
3.节能效果评价节能工程的效果评价是建筑节能工程监理规划的最终目标,需要从建筑节能效益、节能措施成本和实施管理等方面,进行全面、客观、科学的评估。
仪陇县金鸿山水城建筑节能监理规划巴中市宏旭建设工程监理有限公司2020年10月施工方案专篇审批表目录一、工程概况二、保温工程施工时间计划三、工程节能监理要求四、施工阶段与质量控制主要内容1建筑节能各分部施工要点2风险分析与控制措施3验收监督一、工程概况(略)二、保温工程施工时间计划三、工程节能监理要求(一)屋面要求:上人屋面(III),采用99J20201 W3G-B-40 防水采用SBS改性沥青防水卷材,陶粒混凝土找坡,隔气层为冷底子油一道刷热沥青一遍。
(二)外墙做法:水泥砂浆(2020)+聚苯颗粒保温砂浆(10mm)+粘土空心砖砌体(240mm)+水泥砂浆(2020)+外墙瓷砖(三)玻璃门窗做法:门窗为塑钢门窗(传热系数:不大于4.9W/(m2·K));所有玻璃为大于6mm厚单层吸热玻璃(自身隔热系数不大于0.83)四、施工阶段与质量控制主要内容4.1建筑节能各分部监理要点:4.1.1粘土空心砖砌块填充墙砌体工程监理4.1.1.1一般要求1、砌块,其龄期应超过28天。
2、砌块在运输、装卸过程中,严禁抛掷和倾倒,现场堆置高度不超过2m。
3、砌筑前,块材应提前2天浇水湿润。
4、底部应现浇混凝土坎台,高度不低于2020m。
4.1.1.2施工监理要点1、工艺流程:弹线定位→构造钢筋绑扎→拉结筋焊接→圈梁下砌体砌筑→圈梁、构造柱钢筋、模板、混凝土→圈梁上部砌体砌筑→顶部斜砖砌筑。
2、施工工艺:(1)弹线定位:根据建筑图纸和楼层轴线位置,在板上放出隔墙及门洞的位置线,构造柱、门洞抱柱位置线;然后用吊线的方法,将底板上的位置线引至顶板上;最后沿墙体位置线的外侧,弹出墙体施工50控制线。
(2)构造柱、门口抱柱钢筋绑扎:按线调整结构预留构造柱、门口抱框柱钢筋位置,并预先按箍筋的数量,将箍筋套入构造柱上;绑扎竖向钢筋并与顶部预埋钢筋或预埋件绑扎(或焊接)牢固,然后绑扎箍筋。
(3)焊接拉结筋:在墙、柱上剔出预埋贴模筋或预埋钢板,按拉结筋的间距(不大于500mm),焊接拉结筋,长度不小于1000mm。
(4)圈梁下部砌体砌筑:①立皮数杆:根据砌块的高度、砂浆的厚度,设置皮数杆,每面墙体两个,用以控制水平砖缝、门洞口高度、圈梁位置。
○2撂底:砌筑前,根据砌块的尺寸和墙体长度进行排砖,确定每层砖的数量及半砖的位置。
○3砌筑:根据皮数杆的控制线拉通线,砌筑形式采用梅花钉,砌筑方法采用:一铲灰、一块砖、一揉压、一灌缝;砌筑时,先从构造柱脚开始,马牙槎应先退后进。
每一个马牙槎沿高度方向的尺寸不得超过30cm;上、下砖缝错开;空心砖灰缝控制在8~12mm。
(5)圈梁、构造柱钢筋、模板、混凝土:砌筑至圈梁底以后,绑扎圈梁钢筋,圈梁主筋与主体结构用预埋钢板或用膨胀螺栓固定钢板焊接牢固,并做隐蔽验收。
(6)圈梁以上砌块砌筑:待圈梁混凝土强度达到1.2Mpa后,开始砌筑上部砌体,接近梁、板时,留一定的空间,用以砌筑斜砖。
(7)顶部斜砖:墙体砌筑7d后,用粘土砖斜砌,将顶部挤紧。
4.1.1.3质量控制要求:1、砌块不应于其他块材混砌。
2、填充墙灰缝厚度、宽度应正确。
小型空心砌块砌体灰缝厚度应为8—12mm。
3、填充墙砌筑时应错缝搭砌。
小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
4.1.1.4质量验收1、检验批划分填充墙砌体工程按每一楼层为一个检验批。
2、技术资料检查(1)砖或砌块、水泥出厂合格证,产品性能检测报告。
(2)砂浆试块试验报告。
(3)楼层平面放线记录。
(4)构造柱、圈梁、拉结筋的隐蔽验收记录。
(5)构造柱、圈梁混凝土试块报告。
(6)检验批验收记录。
3、外观质量检查(1)砌体所用材料品种、规格、强度及砂浆的强度,构造柱、圈梁的钢筋规格、数量、位置符合设计要求。
(2)砌块错缝搭接,搭砌长度满足要求,竖向通缝不大于2皮。
(3)墙体灰缝饱满,砌体水平灰缝饱满度≥80%,对于空心砖砌体,其竖缝填满砂浆,不得有透明缝、瞎缝、假缝。
(4)顶部与梁(板)的接缝紧密,无松动。
(5)构造柱、圈梁混凝土表面质量符合混凝土验收规范要求。
4、砌筑尺寸允许偏差项目填充墙砌体一般尺寸允许偏差4.1.2.塑钢门窗安装工艺控制4.1.2.1 范围适用于本工程车间和厂房建筑物塑料门窗安装工程。
4.1.2.2 施工准备4.1.2.3 材料及主要机具:①塑钢门窗的规格、型号、尺寸均应符合设计要求。
适用于负荷不超过800N/m2。
②门窗框连接件(铁脚)与洞口墙体连接,采用机械冲孔胀管螺栓固定。
③门窗小五金应按门窗规格、型号配套。
④门窗安装时应准备木楔、钢钉,门窗与框间按要求打发泡剂。
⑤发泡剂应按设计要求准备。
并应有出厂证明及产品生产合格证。
⑥嵌缝材料的品种应按设计要求选用。
⑦自攻螺丝根据需要准备。
⑧水泥:325号以上普通硅酸盐水泥或矿渣水泥。
砂:过5mm筛子,筛好备用。
豆石:准备少许。
4.1.2.4. 作业控制:①结构工程已完,经验收达到合格标准,已办好工种之间的交接手续。
②按图示尺寸弹好门窗位置线,并根据已弹好的+ 50cm水平线,确定好安装标高。
③校核已留置的门窗洞口尺寸及标高是否符合设计要求,有问题的应及时改正。
④检查塑料门窗安装时的连接件位置排列是否符合要求。
⑤检查塑料门窗表面色泽是否均匀。
是否无裂纹、麻点、气孔和明显擦伤。
⑥准备好安装时的脚手架及做好安全防护措施。
4.1.2.5 操作工艺监理4.1.2.5.1工艺流程控制:弹线找规矩→门窗洞口处理→安装连接件的检查→塑料门窗外观检查→按图示要求运到安装地点→塑料门窗安装→门窗四周打发泡剂→安装五金配件→清理①采用后塞口施工。
②检查门窗洞口尺寸是否比门窗框尺寸大3cm,否则应先行剔凿处理。
③按图纸尺寸放好门窗框安装位置线及立口的标高控制线。
④安装门窗框上的铁脚。
⑤安装门窗框,并按线就位找好垂直度及标高,用木楔临时固定,检查正侧面垂直及对角线,合格后,用膨胀螺栓将铁脚与结构牢固固定好。
⑥嵌缝:门窗框与墙体的缝隙应按设计要求用泡沫塑料填实。
表面用厚度为5~8mm的密封胶封闭。
⑦门窗附件安装:安装时应先用电钻钻孔,再用自攻螺丝拧入,严禁用铁锤或硬物敲打,防止损坏框料。
⑧安装后注意成品保护,防污染,防电焊火花烧伤,损坏面层。
4.1.2.5.2质量控制标准4.1.2.5.2.1保证项目:①塑料门窗及其附件和玻璃的质量,必须符合设计要求和有关标准的规定。
②塑料门窗必须安装牢固,预埋铁件的数量、位置、埋设和连接方法,应符合设计要求和有关标准的规定。
③塑料门窗安装位置及开启方向必须符合设计要求。
4.1.2.5.2.2 基本项目控制:①塑料门窗扇关闭紧密,开关灵活,无阻滞回弹,无变形和倒翘。
②塑料门窗附件安装齐全,安装牢固,位置正确、端正,启闭灵活,适用美观。
③塑料门窗框与墙体间的缝隙填嵌饱满密实,表面平整,嵌塞材料符合设计要求。
④塑料门窗表面洁净、平整,颜色一致,无划痕碰伤,无污染,拼接缝严密。
4.1.2.5.2.3 允许偏差项目,见下表。
塑料门窗安装允许偏差4.1.2.5.3成品保护监理①窗框四周嵌防水密封胶时,操作应仔细,油膏不得污染门窗框。
②外墙面涂刷、室内顶墙喷涂时,应用塑料薄膜封挡好门窗,防止污染。
③室内抹水泥砂浆以前必须遮挡好塑料门窗,以防水泥浆污染门窗。
④污水、垃圾、污物不可从窗户往下扔、倒。
⑤搭、拆、转运脚手杆和脚手板,不得在门窗框扇上拖拽。
⑥安装设备及管道,应防止物料撞坏门窗。
⑦严禁在窗扇上站人。
⑧门窗扇安装后应及时安装五金配件,关窗锁门,以防风吹损坏门窗。
⑨不得在门窗上锤击、钉钉子或刻划,不得用力刮或用硬物擦磨等办法清理门窗。
4.1.2.6 施工中监理应注意的几个问题①运输存放损坏:运输时应轻拿轻放,存放时应在库房地面上用方枕木垫平,并竖直存放,并应远离热源。
②门窗框松动:安装时应先在门窗外框上按设计规定的位置打眼,用自攻螺丝将镀锌连接件紧固;用电锤在门窗洞口打孔,装入尼龙胀管,门窗安装后,用木螺丝将连接件固定在胀管内;单砖及轻质墙,应砌混凝土块木砖,以增加和连接件的拉结牢固程度,使门框安装后不松动。
③门窗框与墙体缝隙未填软质材料:应打入发泡剂软质材料,使之与墙体形成弹性连接。
④门窗框安装后变形:填缝时用力过大,使之受挤变形,不得在门窗上铺搭脚手板。
⑤门窗框边未嵌密封胶:应按图纸要求操作。
⑥连接螺丝直接锤入门窗框内:没按规矩先用手电钻打眼,后拧螺丝。
⑦污染:保护措施不够,清洗不认真。
⑧五金配件损坏:由于安装后保管不当,使用时不注意。
4.1.2.7 内业资料要求4.1.7.1 门窗产品出厂合格证和试验报告。
4.1.7.2 五金配件的合格证。
4.1.7.3 保温嵌缝材料的材质证明及出厂合格证。
4.1.7.4 密封胶的出厂合格证及使用说明。
4.1.7.5 质量检验评定记录。
4.1.3聚苯颗粒保温砂浆抹灰4.1.3.1材料要求:聚苯颗粒轻骨料是收集废弃的聚苯板粉碎成0.5-5.0㎜大小的颗粒,要求每立方的聚苯颗粒轻骨料容重不得低于8kg。
贮存:严禁烟火。
聚苯颗粒包装应放置在阴凉处,防止暴晒和雨淋;运输时防止划损包装,交付时注意与保温胶粉料配套清点。
3、保温胶粉料性能及存运条件:保温胶粉主要由氢氧化钙等多种无机材料,辅之以多种高分子材料(保水、缓凝、增稠、粘结等),在工厂采用预混干搅拌技术制成。
贮存:通风干燥条件下贮存10个月,运输可按非危险品办理,交付时注意与聚苯颗粒骨料配套清点。
4.1.3.2材料配制①聚苯颗粒保温浆料的配制:先开机,将25-28kg(根据墙体及空气相对湿度可做微调)水倒入砂浆搅拌机内,然后倒入一袋28kg粉料搅拌3-5分钟后,再倒入一袋2020聚苯颗粒继续搅拌3分钟,搅拌均匀后倒后倒出。
在加入聚苯颗料后不能再渗水搅拌,否则会影响保温层的粘结度和施工。
该浆料应随搅随用,在4h内用完,严禁人工搅拌。
②施工要求⑴基层墙体应毛糙、基本平整,不平整用砂浆找平。
混凝土表面要刷界面剂。
墙面阳角及易磕损部位应按设计先做好护角。
施工前先用水润湿墙面(不宜太湿)。
⑵现场把聚苯颗粒主凝材料放入搅拌机中渗水搅拌成粘稠状,再放入聚苯颗粒轻骨料均匀搅拌。
稠度满足施工要求及操作要求。
⑶聚苯颗粒砂浆视设计厚度分道施工,每道施工厚度不超过10mm,用抹刀抹平。
⑷待保温层固化24小时,将第一道抗裂抹面砂浆用抹刀抹于施工好的聚苯颗粒砂浆表面。
⑸施工注意事项:施工温度不应低于5摄氏度,保温层固化干燥约72小时后进行防护层施工,觉拌好的保温浆料必须有4小时内用完,回收的落地灰应在4小时内回罐搅拌后使用完毕。
抹保温浆料间隔在24小时以上。
保温层抹灰时厚度应略高于灰饼厚度,然后用杠尺刮平,用抹子局部平整。
4.1.4吸热玻璃4.1.4.1材料及主要机具:玻璃和玻璃砖的品种、规格和颜色应符合设计要求,其质量应符合有关产品标准。
