南方CASS断面法计算土方步骤
一、定义及含义
1、南方CASS断面法:南方CASS断面法是一种用于土方量算的快速
计算法,由南方公司开发,它采用模型断面作为计算土方的依据,根据断
面形状,以比较简单的方法映射出复杂的土方体积,是一种非常有效的量
算方法。
2、土方:土方指的是对工程地基需要测量的挖掘或回填土方体积,
土方量的测量实质上就是挖掘意图面积和回填意图面积的测量,确定挖掘
数量和回填数量,后者一般比前者多,得出总体积就是测量出的土方体积。
二、计算土方的步骤
1、准备断面图:首先,在开始计算土方之前,我们需要准备断面图,根据断面图可以确定工程的挖掘和回填深度,以及挖掘后的稳定断面形状,从而确定土方的断面图。
2、确定模型断面:接下来,我们需要确定模型断面,即将断面图中
的复杂几何形状抽象成简单的南方CASS断面模型,如常见的双曲线断面、心形断面等,这一步是南方CASS断面法最重要的环节。
3、计算模型断面土方体积:计算模型断面土方体积是执行南方CASS
断面法最重要的步骤,根据选定的断面模型,以及模型断面平面上的挖掘
深度和回填深度,采用南方CASS断面法计算出断面体积。
4、汇总土方体积:最后。

田面土地平整项目区整体地势较为平坦,所以土地平整土方量计算方法采用三角网法,尽量依据自然地形、地势,合理设计高程,使挖填方量最小,同时满足机械作业、灌排、农作物耕作的要求。
本着满足土地平整要求的原则,结合实际情况,确定本项目的土地平整方案:项目区地势相对平坦,局部起伏较大,考虑农作物对田块的要求,需要项目区内耕地进行以田块为单元的局部土地平整。
本次规划采用三角网进行土方计算,借助南方CASS软件进行土地平整工程土方辅助计算。
经过与实际工程的对比分析发现,运算结果与实际工程相差不大,能够满足项目需要。
土方计算的具体步骤如下:1、输入地形图:首先要有数字化的地形图(有三维标高),如果等高线没有三维高程,可以使用【原始数据】-【地形数据】-【无高程等高线转换】功能来输入三维标高,如果离散点只是文字,可以使用【原始数据】-【地形数据】—【数据转换】---【高程点转换】功能将文字转成离散点。
然后使用【原始数据】 -【地形数据】-【等高线离散】将等高线离散化。
2、确定计算范围:使用【绘制区域】绘制出要计算土方的区域范围,使用【划分区块】功能将区域划分为一个或多个区块。
3、自动布置三角网:使用【自动布置三角网】绘制出三角网。
三角网可以按自然离散点来布置,也可以按设计离散点来布置;区块边界插点间距可以自己输入,布置后可通过【内插三角网】、【调整三角网】、【删除三角网】、【调整三角点位置】功能对三角网进行调整。
4、采集自然标高:使用【采集自然标高】功能采集出每一个三角点的自然标高。
5、设计标高:设计标高可以通过【采集设计标高】、【优化设计标高】或【输入设计标高】等功能来获得。
6、绘制土方零线。
7、计算土方量:使用【计算土方量】功能来计算土方量。
按照规划设计规范,项目区应选取不小于项目建设规模5%的田块作为典型专业文档供参考,如有帮助请下载。
.田块,计算其土方工程量,再以此类推出项目区的土方工程量。
项目区土地平整区域1 土方计算图详见图7-1,具体土方成果图详见单体设计图册。
南方cass计算土方量的方法嘿,朋友们!今天咱来唠唠南方 CASS 计算土方量的那些事儿。
你说这土方量计算啊,就好比咱做饭的时候要掌握好调料的用量一样重要。
南方 CASS 呢,就是咱手里的一把“好勺”。
先来说说这数据准备吧,就像准备食材一样,得齐全、新鲜。
地形数据得准确无误,不然就像做菜少了盐一样,没滋味。
把那些等高线啦、高程点啦都整得明明白白的。
然后呢,就是构建三角网。
这三角网就像是搭房子的架子,得稳稳当当的。
它把那些数据都串起来,形成一个立体的网,这样才能算得准呐。
接下来就是计算啦!南方 CASS 就像个聪明的小算盘,噼里啪啦就把土方量给算出来了。
它能根据你给的条件和数据,精确地算出到底有多少土方。
你想想,要是没有南方 CASS 这么个好帮手,咱得费多大劲去手算呀。
那不得算得头晕眼花,还不一定准呢!好比盖房子,要是土方量算错了,那房子不就盖歪了嘛。
所以说,这南方 CASS 计算土方量可太重要了,咱可得好好用它。
再比如说挖个池塘,你得知道要挖多少土吧,不然挖多了浪费,挖少了又不够。
南方 CASS 就能帮你把这个数算得清清楚楚。
它就像一个神奇的魔法棒,轻轻一挥,土方量就出来啦。
是不是很厉害?而且啊,它操作起来也不难,只要你认真学一学,很快就能上手。
就像骑自行车一样,一开始可能有点晃悠,但骑多了就熟练啦。
咱用南方 CASS 计算土方量,不就是为了又快又准嘛。
它能满足咱的要求,让咱的工作变得轻松又高效。
所以啊,朋友们,可别小瞧了南方 CASS 计算土方量这事儿。
它可是咱工程上的好帮手,能帮咱解决大问题呢!咱可得好好利用它,让它为咱的工作添砖加瓦。
你说是不是这个理儿?咱得把它用得溜溜的,让它发挥出最大的作用!就这么着吧,大家赶紧去试试吧!。
南方CASS方格网计算土方步骤一:现场采集数据:已知坐标点和高程,可以直接利用数据采集来采集要计算土方范围里的点(要算十米格子土方图,实际中采集点为5-8米一点,二十米格子为12-16米一点,中间地形变化比较大的全部要采集,砍高砍底要全部采集),同时范围边采集,而对于没坐标点的可以利用一个固定点为零平台,坐标全假设为0,利用0位角定向即可采集数据,方法和上面一样,再后一个不同之处就是会要采集个平整到哪处位置点的高程将成为你计算土方量的设计高程。
二:开始计算:传好数据会出现记事本格式的DAT文件如图,在南方CASS绘图处理菜单中展野外测点点号,就会出现如图然后把范围用多段线框出来,如图把范围框线改别图层并关闭图层,删掉展点号,后打开关闭的图层。
打开CASS菜单里工程应用里方格网计算,会出现下图接着就是采集原地面高程点数据文件输入如图再后看到有三个设计面和一个方格网格子距离输入你将可以选择是有坡度计算还是平整计算和十米格子或二十米格子计算等。
一般情况多用设计面第一个和第二个,第一个平整很简单直接输入设计高程,如图接着就是你选择方格宽度,下图为20米第二种有坡度的计算,设计面不同如图基准点就是坡度开始位置点击平面会出现坐标,向下方向上一点就是坡度结束点点击平面出现的坐标,基准点设计高程就是坡度开始位置设计高程,接着也是选择格子距离10米或20米,下图为20米,有坡比的和平整的不同之处就是设计高程会不同,如下图对比有坡比的蓝色设计高程呈现不同值平整的蓝色设计高程全为32米。
第三种设计面计算和第二种一样,就是一个坡度后接着再一个坡度。
下面给个例子做下:条件:已知采集好了原地面数据,平整高度为35米计算。
已知采集好了原地面数据,从左到右正直坡度为1.5℅,左边开始设计高程为32米计算。
比如电子版图,就在图上面把土方范围框出来后用命令G加点(是保存到你自己文件里)来采集原地面高程点,后面计算都一样。
最新文件仅供参考已改成word文本。

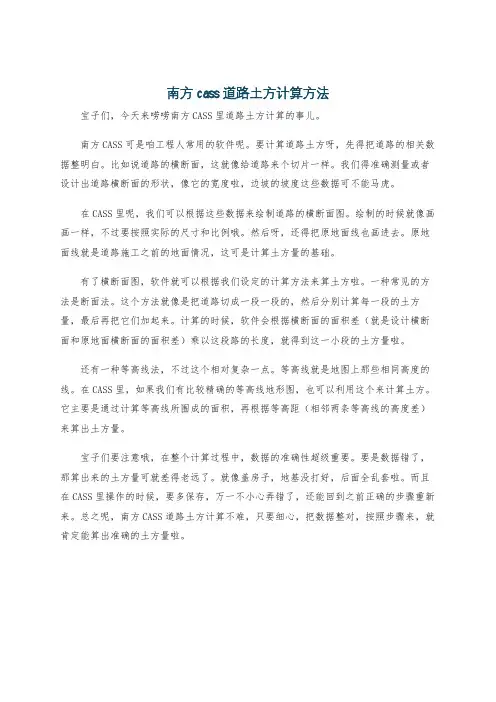

南方cass道路土方计算方法宝子们,今天来唠唠南方CASS里道路土方计算的事儿。
南方CASS可是咱工程人常用的软件呢。
要计算道路土方呀,先得把道路的相关数据整明白。
比如说道路的横断面,这就像给道路来个切片一样。
我们得准确测量或者设计出道路横断面的形状,像它的宽度啦,边坡的坡度这些数据可不能马虎。
在CASS里呢,我们可以根据这些数据来绘制道路的横断面图。
绘制的时候就像画画一样,不过要按照实际的尺寸和比例哦。
然后呀,还得把原地面线也画进去。
原地面线就是道路施工之前的地面情况,这可是计算土方量的基础。
有了横断面图,软件就可以根据我们设定的计算方法来算土方啦。
一种常见的方法是断面法。
这个方法就像是把道路切成一段一段的,然后分别计算每一段的土方量,最后再把它们加起来。
计算的时候,软件会根据横断面的面积差(就是设计横断面和原地面横断面的面积差)乘以这段路的长度,就得到这一小段的土方量啦。
还有一种等高线法,不过这个相对复杂一点。
等高线就是地图上那些相同高度的线。
在CASS里,如果我们有比较精确的等高线地形图,也可以利用这个来计算土方。
它主要是通过计算等高线所围成的面积,再根据等高距(相邻两条等高线的高度差)来算出土方量。
宝子们要注意哦,在整个计算过程中,数据的准确性超级重要。
要是数据错了,那算出来的土方量可就差得老远了。
就像盖房子,地基没打好,后面全乱套啦。
而且在CASS里操作的时候,要多保存,万一不小心弄错了,还能回到之前正确的步骤重新来。
总之呢,南方CASS道路土方计算不难,只要细心,把数据整对,按照步骤来,就肯定能算出准确的土方量啦。

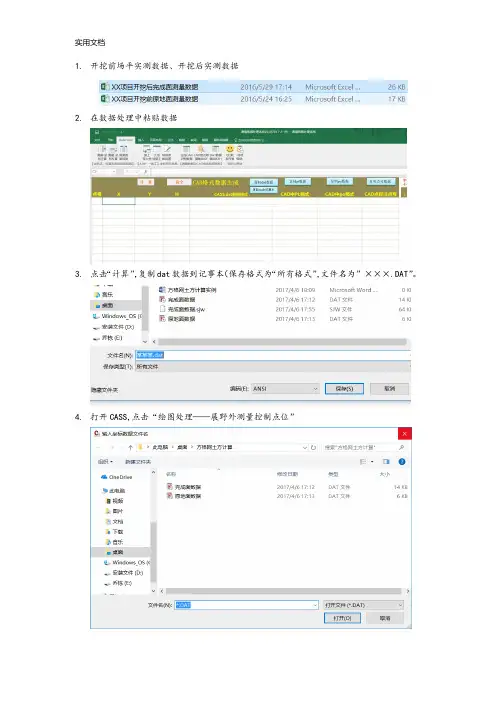

1.开挖前场平实测数据、开挖后实测数据
2.在数据处理中粘贴数据
3.点击“计算”,复制dat数据到记事本(保存格式为“所有格式”,文件名为”×××.DAT”。
4.打开CASS,点击“绘图处理——展野外测量控制点位”
5.修改点样式(DDPTYPE快捷键
6.复制完成面外围点号数据(完成面点位测点时,先外围——再内部),为之后的工
作提供方便。
在CAD中粘贴点号数据
外围点号为1~99,所以复制PL数据中的1~99号点。
在CASS中输入PL命令,粘贴。
7.在CASS菜单栏选择“等高线——建立DTM”,选择完成面.dat数据
8.点击“等高线——删除三角形”(删除不关联的三角形),然后点击“等高线——修改
结果存盘”,会生成一个.sjw文件。
9.删除所有三角形
10.在CASS中点击“工程应用——方格网土方计算”
11.生成数据
12.绪论
很多时候我们为方便进行坐标标注,在导入.DAT文件后会进行一些坐标标注——ZBBA 插件。
1.高程坐标点数据文件为开挖前场平数据。
2.三角网文件为DT,生成的.SJW文件。
3.方格宽度可以适量修改。
实用文档。
南方CASS道路断面土石方计算土石方计算是在道路工程中常见的一项工作,用于确定道路断面的土石方体积,并作为工程量清单中的重要部分。
土石方计算的准确性对工程的进展和投资决策都具有重要的影响。
本文将介绍南方CASS道路断面土石方计算的基本原理和方法。
首先,我们需要了解一些基本概念。
在土石方计算中,常用的基本单位是“方”。
在计算土石方体积时,一般将地面分割成若干矩形或梯形的区域,然后通过测量区域的长度、宽度和高度差,计算出该区域的体积,并将体积转换为“方”。
常用的土石方计算公式如下:1.矩形区域土石方计算公式:土方体积=底面积×高度差石方体积=底面积×高度差2.梯形区域土石方计算公式:土方体积=(上底面积+下底面积)×高度差÷2石方体积=(上底面积+下底面积)×高度差÷2在南方CASS道路断面土石方计算中,通常需要先将道路横断面按照一定间距进行采样,然后根据采样的数据计算土石方的体积。
以下是具体的计算步骤:1.根据设计方案,确定道路断面的采样间距。
通常采样间距为每隔几米或每隔几十米进行一次采样。
2.在道路断面上进行采样,测量采样点的坐标和高程。
采样可以使用测量仪器进行,如高程仪、全站仪等。
应确保测量的准确性和完整性。
3.根据采样点的坐标和高程数据,确定各个采样点之间的区域。
可以将道路断面分割成若干个矩形或梯形的区域。
4.根据土石方计算公式,计算每个区域的土石方体积。
首先需要计算出每个区域的底面积和高度差。
底面积可以根据采样点的坐标计算得出,高度差可以根据采样点的高程数据计算得出。
5.将每个区域的土石方体积累加起来,得到整个道路断面的土石方体积。
6.将土石方体积转换为“方”。
需要根据施工规范和设计要求确定土石方的计算单位,如立方米、立方公里等。
需要注意的是,在进行土石方计算时,应该考虑到地质条件、路基结构和交通荷载等因素对土石方体积的影响,并进行相应的修正和调整。
教你8步用Cass方格网计算出土方量
在工程作业中往往会遇到土石方的挖方、填方计算,利用Cass软件快速使用方格网法计算土石方量的方法,此方法简单明了。
1:首先准备测量数据(全站仪,RTK测量仪器导出数据),数据格式为DAT,点号,描述,Y坐标,X坐标,高程。
2:打开CASS软件,选择工具栏绘图处理,展高程控点,空格确定。
3:选择所需要计算的测量数据,双击打开。
4:使用pl多段线命令,画取边界线闭合应用C命令进行闭合。
(可以只选择需要计算的区域)
5:选择工具栏,工程应用,方格网法土方计算,开始计算;选择闭合的边界线。
6:选择测量数据,原始地面的dat数据文件。
7:输入图纸或者甲方给定点点设计平面目标高程(75米),修
改所需要的方格宽度(长宽各10米)
8:确定开始计算了,计算结果如下。
cass土方计算(有原始及现状地貌)
有原地貌标高和竣工地貌标高,如何使用南方CASS计算挖方量.
1.使用原始地形dat坐标数据文件建立DTM模型:“等高线”菜单-“建立DTM” ,
使用原始地形数据建立DTM文件,然后使用:“等高线”菜单-“三角网存取”-“
写入文件”,将建立的DTM模型保存为原有地形.sjw文件.
2.同样的,使用竣工测量获得的坐标数据文件建立DTM模型:“等高线”菜单-“建立
DTM” 使用竣工测点数据建立DTM文件,然后使用:“等高线”菜单-“三角网存取”
-“写入文件”,将建立的DTM模型保存为开挖后地形.sjw文件.
3.使用两保存的sjw文件,使用DTM法计算二期间土方量:“工程应用”菜单-“DTM法
土方量计算”-“二期间土方计算”,一次打开原有地形.sjw文件和开挖后地形.sjw
文件,既可以计算获得施工前后的方量.。
南方CASS方格网法计算土方量有原始地貌和竣工地貌用方格网法计算期间土方1.原始地貌生成dat文件(若直接从全站仪导出数据则就是dat文件,不需转化,可用记事本查看,此处针对dwg高程数据点文件):打开原始地貌图——工程应用——高程点生成数据文件——有编码高程点——选择存储位置,输入名称——命令2(直接选取高程点或控制点)——框选存储对象——右键确认——完成dat文件转化。
2.竣工地貌计算分块(通常方格网不会整个一大块一次计算,会划分很多块再计算,若整个计算,可忽略此步骤):打开竣工地貌图——命令boundary——拾取——点取一个封闭区域——右键确认——回车——拾取。
以此循环,直到将所有封闭区域分别点取,全部分块都生成边框。
通常点取封闭区域的时候,会出现点取区域不封闭的提示,此刻可以执行copy命令,将该封闭区域复制出来,单独点取后,生成边框,再将边框移动到原来的位置,完成分区。
或者用PL命令手画封闭。
生成边框之前,最好换一种线的颜色,这样生成的边框能够区分,避免就算成功生成边框也不易分辨的问题。
3.竣工地貌生成三角网:等高线——建立DTM文件——用图面高程点——命令2(直接选取高程点或控制点)——框选要生成的对象——右键确认——完成三角网文件。
4.检查三角网文件正确性:等高线——重组三角网——点取图上错误三角网线。
三角网文件线条是一种颜色,生成的封闭区域框是另一种颜色,直接修改两种颜色线条交叉区域即可完成三角网文件检查。
5.三角网存取:等高线——三角网存取——写入文件——选择存储位置,输入名称——框选对象——右键确认。
6.计算土方工程量:命令fgwtf_getpt——选择计算区域边界线——填入原地貌dat文件,填入竣工地貌sjw文件——确认方格网起始位置0,0(就是:命令处输入0,0)——命令Z回车,命令E回车——生成计算网格——M回车——移动网格到相应位置。
确认方格网起始位置0,0,无此步骤,工程量会有出入,应该有这一步骤才是正确的,统一起始点。
南方CASS工程应用——道路断面土方计算实例一、系统环境:(1)操作系统WIN XP ;(2)应用环境:南方CASS7.0 FOR CAD2004 或CAD2006二、实例数据:坐标高程数据文件:dgx.dat (路径:\Program Files\CASS70\DEMO\dgx。
dat )三、准备工作展绘坐标数据文件dgx。
dat 中的测点点号,并绘制等高线。
基本操作如下:(1)【绘图处理】菜单—-【展野外测点点号】;弹出“输入坐标数据文件名”对话框中,打开dgx.dat文件,展绘出测点点号;(2)【等高线】菜单——【建立DTM】;弹出“建立DTM”对话框中,“选择建立DTM方式”中单选“又数据文件生成”;“坐标数据文件名”中打开dgx.dat文件;“结果显示”中单选“显示建三角网结果";单击【确定】完成DTM的建立.(3)【等高线】菜单—-【绘制等高线】;弹出“绘制等值线”对话框,修改“等高距”为0.5米;“拟合方式"中单选“三次B样条拟合";单击【确定】完成等高线的绘制.(4)【等高线】菜单—-【删三角网】。
四、道路断面设计阶段工作:1. 设计线路走向,即确定纵断面线:在等高线地形图中绘制道路的纵断面剖面线:使用pline 绘多段线命令,连接dgx.dat 中测点点号421和227,起点测点421,终点测点227。
如图所示:2。
绘制道路的纵断面图,以便下一步中确定“横断面设计文件”中的各个横断面的中桩设计高.基本操作如下:【工程应用】菜单-【绘断面图】-【根据已知坐标】,弹出“断面线上取值"对话框,在“选择已知坐标获取方式”中单选“由数据文件生成”;在“坐标数据文件名”中打开dgx.dat 文件;注意在“采样间距”中输入25米(该值可输入与横断面间距相同的数值,便于查看横断面个数及其中桩处的地面高程,并最终确定各里程处横断面的中桩设计高程);单击【确定】按钮.弹出“绘制纵断面图”对话框,在“断面图比例”中默认横向1:500;纵向1:100;在“断面图位置”中单击“···”按钮,用鼠标在绘图区空白处指定纵断面图左下角坐标,返回“绘制纵断面图”对话框后,单击【确定】按钮。
南方CASS计算两期间土方与方格网法土方计算相结合准确计算土方量欧陆(荣县经纬国土资源测绘有限公司四川荣县 643100)摘要:单纯的方格网法测量土方是将其方格均视为独立的规则平面,这与计算场地的实际地形是有差别的,精度也无法评估,有其局限性;而三角网法测量土方量虽然精度高,但可读性差,客户不愿采用。
针对这种情况,本文采用南方CASS计算两期间土方与方格网土方计算相结合的方法计算土方量,既提高了土方测量的效率,又保证了土方计算成果的正确性,很好地解决了这一难题。
关键词:CASS7。
1;方格网法;计算两期间土方。
在工程建设中,不管是工业与民用建筑、道路建设还是其它工程建设常需要将自然地貌改造为水平的或一个或多个坡度的场地,以便适用于布置各类建筑物和构筑物,这些都涉及到土石方的开挖与回填量的计算问题。
随着数字测图技术的发展,南方数码科技有限公司研发的地形地籍成图软件CASS7。
1是目前市面上较常见的一套测量软件,其中所包含的土方计算功能为大家所普遍使用,它不仅上手容易,内业操作简便,而且计算结果准确性良好,可信度较高,为广大使用者所认可。
土方量的计算,实际上就是计算设计标高与自然地面标高之间的土石方体积。
设计面有平面、单一斜面、曲面,其中,对于设计面是平面和单一斜面的土方量计算,南方CASS7。
1中提供了比较简单的操作方法进行计算;而以曲面或连续不同坡度的斜面作设计面来计算土方量时,操作就相对复杂了.南方CASS7。
1中提供了DTM法、断面法、方格网法、等高线法四种计算方法,其中用得最多的是方格网法和DTM法两种方法,它们各有优点,又各有缺点;方格网法计算土方量,成果直观易懂,是绝大部分客户的首选方法,但方格网法土方量计算中,一旦确定了方格的边长,容易出现如图1所示的情况,方格的一端远离坎底,另一端正好在坎顶边,和如图2所示的情况,方格内有起伏较大的区域,该起伏区域的土方量是没有进行统计的,这就不能满足计算成果的精度要求.不规则三角网(TIN)是数字地面模型DTM表现形式之一,该法直接利用外业所采集的地形碎部点、特征点进行三角构网,对计算区域按三棱柱法计算土方。
南方CASS软件土方量计算方法和精度分析例子:番禺大道商住项目一期A区土石方工程第5次进度土石方计算报告(3)施测方法土方测量分两次进行,第一次测量本地块的原始标高,具体测量如下:在指定的范围内,平均以5米的间隔采取高程点,如果地形变化的地方实测其地形特征线坐标高程,以提高土石方量的计算精确度。
第二次测量本地块的挖土标高,由于挖土后的标高相差很大,故以平均5米的间隔采取高程点,并且在地形变化处详细测量出地形特征线坐标高程,绘制出开挖前后的三维地形图和三维效果图。
两次测量均采用相同的已知点(PY473为测站点,PY472为定向点。
经检测两已知点的精度符合控制点要求)。
三、使用软件计算土方过程及方法野外数据通过南方测绘CASS7.0系统传输到计算机中,采用南方测绘CASS7.0系统中的构造三角网法(即建立数字地面模型):利用开挖前、开挖后坐标高程数据分别生成三角网时手工选择画好的地形特征线,删除边界以外的三角形,检查有无高程点没有参加三角形组网,检查有无因为程序漏洞引起的三角形穿越地形特征线情况,对三角网内三角形进行必要的增加和删除,使之更加符合实际地形情况,然后将检查无误的三角网导出三角网文件(*.SJW)。
再利用软件DTM法土方计算中的计算两期间土方功能,根据开挖前、开挖后的三角网文件,在CAD中把两期三角网模型进行叠加,把两期三角网空间相交的线作为开挖零界线,分解出若干个三棱柱和三棱锥,后分别计算出每个三棱柱和三棱锥体积并加以统计,高于原地面的三棱柱和三棱锥体积为填方,低于原地面的三棱柱和三棱锥体积为挖方,三棱柱或者三棱锥体积公式为V=(H1+H2+H3)/3×S。
其中H1、H2、H3为三角高度,要么均≥0、要么均≤0,S为投影面积,V为体积。
上述计算过程及方法严格遵守了国家标准《城市测量规范CJJ T8-2011》中9.8章土石方测量中的详细规定。
南方CASS是由广东南方数码科技公司在CAD基础上研发,其开发者是由武汉测绘科技大学专家教授组成,CASS地形地籍成图软件经过十几年的稳定发展,市场和技术十分成熟,用户遍及全国各地,涵盖了测绘、国土、规划、市政、环保、地质、交通、水利、电力、矿山及相关行业;软件销量超过25000套,市场占有率遥遥领先,已经成长为业内应用最广、服务最好的软件品牌,其DTM两期间土方计算法通过美国AUTODESK公司开发的AutoCAD Civil 3D 软件中土方功能计算验证,利用南方CASS和AutoCAD Civil 3D用同样图形数据计算结果误差为0,是可靠和精准的计算方法。
南方C A S S方格网计算土方有原始地貌和竣工地貌计算The Standardization Office was revised on the afternoon of December 13, 2020南方CASS方格网法计算土方量有原始地貌和竣工地貌用方格网法计算期间土方1.原始地貌生成dat文件(若直接从全站仪导出数据则就是dat文件,不需转化,可用记事本查看,此处针对dwg高程数据点文件):打开原始地貌图——工程应用——高程点生成数据文件——有编码高程点——选择存储位置,输入名称——命令2(直接选取高程点或控制点)——框选存储对象——右键确认——完成dat文件转化。
2.竣工地貌计算分块(通常方格网不会整个一大块一次计算,会划分很多块再计算,若整个计算,可忽略此步骤):打开竣工地貌图——命令boundary——拾取——点取一个封闭区域——右键确认——回车——拾取。
以此循环,直到将所有封闭区域分别点取,全部分块都生成边框。
通常点取封闭区域的时候,会出现点取区域不封闭的提示,此刻可以执行copy命令,将该封闭区域复制出来,单独点取后,生成边框,再将边框移动到原来的位置,完成分区。
或者用PL命令手画封闭。
生成边框之前,最好换一种线的颜色,这样生成的边框能够区分,避免就算成功生成边框也不易分辨的问题。
3.竣工地貌生成三角网:等高线——建立DTM文件——用图面高程点——命令2(直接选取高程点或控制点)——框选要生成的对象——右键确认——完成三角网文件。
4.检查三角网文件正确性:等高线——重组三角网——点取图上错误三角网线。
三角网文件线条是一种颜色,生成的封闭区域框是另一种颜色,直接修改两种颜色线条交叉区域即可完成三角网文件检查。
5.三角网存取:等高线——三角网存取——写入文件——选择存储位置,输入名称——框选对象——右键确认。
6.计算土方工程量:命令fgwtf_getpt——选择计算区域边界线——填入原地貌dat文件,填入竣工地貌sjw文件——确认方格网起始位置0,0(就是:命令处输入0,0)——命令Z回车,命令E回车——生成计算网格——M回车——移动网格到相应位置。
