地下室外墙后浇带超前止水预制板改良技术研究摘要:目前,在房屋建筑工程中,为了功能的需要和解决差异沉降,钢筋混凝土的收缩变形以及混凝土的温度应力等问题,后浇带在建筑工程中已广泛应用,在地下工程防水中,地下室外墙后浇带的施工尤为重要,因此,只有在施工中引起高度重视并采取合适的施工工艺,才能起到它应有的作用。
本文首先介绍了地下室外墙后浇带的几种施工工艺。
其次,系统的分析了几种施工工艺在进度、质量、成本效益方面的优缺点。
最后,详细的阐述了外墙后浇带超前止水预制板改良的具体措施及解决传统施工方法产生的不良影响。
关键词:地下室外墙后浇带超前止水预制板、施工工艺、改良措施随着城市发展进程不断加快,建筑工程开发周期不断缩减,这对房屋建筑的地下室外墙后浇带施工提出越来越高的要求,不仅要求质量有保证,加快工进度,节约成本,又要起到应有的作用,所以传统施工工艺不能满足日益增长的建设需求。
一、地下室外墙后浇带的几种施工工艺1、传统的后浇带施工传统的施工工艺中,地下室外墙后浇带中直接预埋止水钢板,待两侧结构完成后60天后封闭,此施工工艺施工較简便。
但是,存在以下问题:(1)基坑暴露时间较长,影响下道工序施工,特别是对于深基坑来讲,安全性得不到保证,文明施工无法有序开展。
(2)如果一直不回填,一下雨就要抽水,基坑降排水费用增加,且需要反复清理。
(3)地下室外墙长时间暴露,天气、季节变化带来温差的变化,外墙易产生裂缝。
2、超前止水后浇带施工地下室外墙后浇带外侧增加超前止水现浇加强带,泵提前封闭后浇带,提前施工防水层,提前回填土,加快工程进度。
(1)与一般的后浇带施工技能比较,后浇带超前止水施工技能能够缩短基坑降水时长,降低施工费用。
(2)选用了多道防水构造措施,能确保混凝土的防水效果,防水质量满意规范要求。
(3)及时进行根底外墙防水、室外土方回填,降低了因地下室外露出时间较长、昼夜温差发生构造裂缝的概率。
(4)进行土方回填后,能够进行脚手架、砌体等后续工序的施工,愈加合理的进行工序交叉,缩短工期。

地下室外墙沉降后浇带超前回填施工工法地下室外墙沉降后浇带超前回填施工工法一、前言在地下室施工中,墙体沉降是一个常见的问题,为了解决这个问题,我们需要采取有效的施工工法。
地下室外墙沉降后浇带超前回填施工工法是一种常用的解决方法,本文将对这种工法进行详细介绍。
二、工法特点地下室外墙沉降后浇带超前回填施工工法的特点主要有:1)采用循环作业的方式,提高施工效率;2)施工过程中能够保持墙体稳定,减少沉降;3)控制了施工过程中可能出现的沉降,保证施工质量;4)降低了地下室沉降对上部结构的影响。
三、适应范围地下室外墙沉降后浇带超前回填施工工法适用于地下室外墙沉降较大的情况,特别是在复杂地质条件下,如软土地区或伴有地面水位较高的地区。
四、工艺原理地下室外墙沉降后浇带超前回填施工工法的基本原理是通过预埋管道向墙体底部注入混凝土,超前回填预制浇带,使地下室外墙沉降后得到补偿,从而保证了墙体的稳定性。
施工工法与实际工程之间的联系:1)在实际工程中,我们需要先进行墙体沉降的调查和分析,确定需要补充的高度;2)然后,确定回填的具体位置和施工顺序;3)根据这些数据,制定出施工方案和施工步骤;4)在施工过程中,还需要进行各项技术措施的选择和采取。
五、施工工艺1)施工前的准备工作:- 先进行用地勘测和测量;- 搭建施工场地;- 准备施工所需的材料和设备。
2)墙体沉降后的回填工序:- 在墙体底部预埋管道;- 注入混凝土,完成回填。
3)浇带的施工工序:- 将预制浇带安装在墙体上;- 进行固定和连接。
六、劳动组织施工过程中需要组织的劳动力主要包括:项目经理、技术负责人、施工员、操作人员等。
七、机具设备该工法所需的机具设备主要包括:挖掘机、混凝土泵车、管道、浇带等。
八、质量控制为了保证施工过程中的质量,我们需要采取以下措施:- 严格按照施工方案进行施工;- 对材料进行质量检验;- 进行现场监督和检查。
九、安全措施在施工中,需要注意以下安全事项:- 在工地搭建安全警示标志;- 使用安全防护设备;- 对施工人员进行安全培训。
地下室后浇带超前止水施工工法(含示意图)地下室后浇带超前止水施工工法1 前言随着高层建筑日益增多,为解决建筑高度、结构形式不同引起的不均匀沉降,一般均设置后浇带(或变形缝);设置传统型的后浇带势必将造成后浇带封堵之前雨水、地下水进入地下室,如何在后浇带封堵之前同时满足结构变形与防水的要求是现在高层建筑施工中较为矛盾的问题。
超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部超前防水施工,实现防水和变形缝的双重功能。
同时地下室施工完成后,便可回填土方,减少深基坑安全隐患,整体防水效果比较理想。
2 工法特点后浇带超前止水施工工法的特点:1 施工方便,容易操作。
2 在后浇带混凝土封堵施工之前允许不同高度、不同结构型式的建筑产生沉降、温度变形等。
3 增加三道防水措施能使地下室施工后不渗水,地下室基本不用抽水,而采用传统型后浇带地下室施工完成后抽水量很大。
3 适用范围适用于建筑工程因上部结构形式不同、为满足建筑物变形而设置的有不均匀沉降要求的地下室底板后浇带、外壁板后浇带的施工。
4 工法原理结构物在后浇带部分事先进行加厚处理形成一个整体,将后浇带剥离出来,通过加厚部位中间设置遇水膨胀止水条,满足不同沉降、伸缩变形,又能在地下室后浇带灌注前满足止水效果。
5 施工方法及操作要点5.1 操作流程如图5.1。
图5.1 操作流程5.2 操作要点土方开挖,按照图纸进行机械开挖。
机械开挖土层至设计标高+0.3m,剩余部分采用人工清土至设计标高。
5.2.1 垫层处理完成、基底及边坡处理好之后浇注后浇带基础的垫层混凝土,在一般情况下,后浇带处基础垫层和地下室底板、承台的垫层一起浇注。
现场搅拌混凝土要严格按照设计配合比进行配料,同时根据砂、石的实际含水率调整用水量,所有配制混凝土的材料要称重计量,确保混凝土各组分的重量符合配合比的要求。
垫层混凝土浇注之前基底和边坡的标高、坡度、几何尺寸应符合设计要求。
后浇带基础基底垫层采用普通混凝土、平板振动器振捣;基槽边坡采用干硬性的混凝土(其它组分不变,减少用水量),用木抹子拍实整平。
地下室外墙后浇带超前封闭单面加固施工工法地下室外墙后浇带超前封闭单面加固施工工法一、前言地下室是建筑物重要的承载结构之一,而其外墙的施工质量直接关系到地下室的安全和耐久性。
本文将介绍一种地下室外墙后浇带超前封闭单面加固施工工法,该工法具有简单、高效、经济等特点,并在实际工程中得到了验证和应用。
二、工法特点1. 本工法可以实现地下室外墙的超前封闭施工,即在地下室主体结构尚未完工前,先行施工并加固地下室外墙,从而提高整体工程效率。
2. 本工法采用单面加固施工,即只对地下室外墙的一侧进行加固处理,无需对整个外墙进行拆除和重建,减少了工程成本和时间。
3. 本工法利用后浇带的浇筑与地下室基础的浇筑相结合,形成整体加固效果,提高了地下室的抗震性能和整体稳定性。
三、适应范围本工法适用于各类地下室外墙的加固工程,特别适用于地下室外墙存在明显裂缝、变形等问题的情况,可以有效改善地下室结构的稳定性和安全性。
四、工艺原理本工法通过后浇带超前封闭施工,利用后浇带的浇筑和地下室基础的浇筑相结合,形成一体化的加固效果。
在施工过程中,需要采取一系列的技术措施,以确保施工工法的实际应用效果达到设计要求。
五、施工工艺1. 准备工作:清理地下室外墙表面,并进行必要的检测和测量工作。
2. 加固设计:根据地下室外墙的实际情况,进行加固设计,并确定加固方案和工程量。
3. 施工准备:搭建施工脚手架、搬运材料、准备机具设备等。
4.固定基础:采用固定基础的方法对地下室外墙进行加固,使用钢筋混凝土浇筑,并结合预埋件进行固定。
5. 后浇带施工:在固定基础完成后,进行后浇带的施工,采用钢筋混凝土浇筑,并使用模板进行支撑。
6. 后期处理:完成后浇带的浇筑后,进行后期处理,如砼表面打磨、防水处理等。
六、劳动组织本工法的施工需要合理组织人员和协调各个施工队伍之间的工作流程,确保施工的连续性和高效性。
七、机具设备1. 脚手架:用于搭建施工脚手架,提供施工平台。
智能化消防装备生产基地建设项目地下车库后浇带提前封闭施工方案徐州佳信建筑安装工程有限公司2016/6/17目录一、编制说明 (2)二、编制依据 (2)三、后浇带提前封闭方案 (2)(一)、材料选用 (2)(二)后浇带封闭流程及施工方法 (3)附图: (4)一、编制说明地下室外侧剪力墙及底板后浇带位置,为了保证施工进度、现场施工安全,减少事故发生概率,同时雨季即将来临,为了消除基坑围护事故隐患,将地下室外墙外侧进行防水施工并进行基坑土方回填。
但该位置因后浇带未达到封闭条件,为了保证后浇带后续正常浇筑封闭,编制本方案。
二、编制依据1、智能化消防装备生产基地建设项目施工图;2、《建筑施工手册》第四版;3、本工程施工组织设计;三、后浇带提前封闭方案(一)、材料选用后浇带提前封闭选用3mm厚钢板、φ25mm钢筋、防锈沥青和砂浆。
1、钢板和钢筋钢板选用3mm宽30mm钢板折边,根据尺寸进行切割对焊成型,采用三级φ25钢筋作肋,连接成整体,成型后在使用前涂刷沥青防腐涂料。
3、砂浆砂浆采用1:3水泥砂浆。
(二)后浇带封闭流程及施工方法盖板加工:根据图纸后浇带尺寸下料→拼接成型→刷沥青防腐剪力墙:侧墙后浇带清理→弹定位线→打膨胀螺栓→安装钢盖板→防水施工→防水保护层施工→土方回填。
基础底板:底板后浇带清理→弹定位线→打膨胀螺栓→安装钢盖板→防水施工→防水保护层施工→土方回填。
1、底板、侧墙后浇带清理须封闭的后浇带,在封闭前应将后浇带里面的建筑垃圾及施工过程中遗留的木屑、从侧面流入后浇带的混凝土清理干净,后浇带侧面、底面的浮浆亦应剔除。
2、钢盖板固定(1)、剪力墙后浇带封闭用的钢盖板采用膨胀螺栓固定在外剪力墙上,固定点沿两边垂直间距500mm,内测从后浇带钢筋焊接处定位筋,以保证混凝土保护层,防止回填土时将钢板挤压向剪力墙,造成剪力墙厚度不足;(2)、底板上盖板固定方式。
底盖板安装方法同剪力墙;4、防水找平层抹灰(1)、钢盖板与结构交界处采用1:3水泥砂浆进行抹灰,阴阳角抹半径不小50mm的圆弧,用于防水卷材铺贴。
地下室外墙超前止水后浇带施工工法地下室外墙超前止水后浇带施工工法一、前言:地下室外墙超前止水后浇带施工工法是针对地下室施工中常见的水密性问题而设计的一种施工工法。
该工法通过超前进行止水处理,以确保地下室外墙的防水效果,并采取特定的施工工艺和控制措施,达到工程要求。
二、工法特点:1. 超前止水:该工法的特点是在地下室外墙施工前进行超前止水,预先处理潜在的水渗透问题,从而提高防水效果。
2. 后浇带施工:超前止水后,进行后续的浇筑工作,确保地下室外墙整体结构的完整性与稳定性。
3. 综合应用:该工法可以应用于各类地下室项目,包括住宅、商业建筑、工业建筑等。
三、适应范围:该工法适用于各类地下室外墙的防水施工,可根据具体工程要求进行灵活调整和应用。
四、工艺原理:1. 施工工法与实际工程联系: 该工法通过超前止水处理,解决地下室外墙水渗透问题,保证结构安全与稳定。
2. 采取的技术措施: 使用专业止水材料进行超前止水处理,确保地下室外墙的防水效果;后续进行浇筑工作,保证整体结构稳定与完整。
五、施工工艺:1. 现场准备:确定施工范围和施工节点,清理施工区域,安装防护措施。
2. 超前止水:根据设计要求和地下室外墙的特点,选择适合的止水材料和施工方法,进行超前止水处理。
3. 后浇带施工:在超前止水完成后,进行后续的浇筑工作,确保地下室外墙结构的完整性与稳定性。
4.施工完工:进行检查与验收。
六、劳动组织:根据具体的工程规模和施工要求,合理组织施工队伍,确保施工过程的高效与顺利。
七、机具设备:1. 止水设备:包括喷涂设备、注浆设备等,用于进行超前止水处理。
2. 浇筑设备:包括混凝土搅拌机、泵车等,用于后浇带施工。
八、质量控制:1. 施工质量检查:定期对施工过程进行检查,确保施工质量符合设计要求。
2. 质量控制措施:采取适当的质量控制措施,包括现场巡检、样品采集与检测等。
九、安全措施:1. 施工安全培训:对施工人员进行安全培训,提高安全意识。
地下室工程中超前止水后浇带施工技术要点1、工艺流程超前止水后浇带施工是在地下室底板后浇带底增加混凝土底板,两侧混凝土底板比后浇带宽300mm,从而使底板中间产生3~4cm 的伸缩缝。
伸缩缝底部可用橡胶止水带、内嵌聚苯泡沫板、防水油等防水材料填充伸缩缝,随后同时浇筑该底板地下室基础底板,充分沉降后再次浇筑[3]。
超前止水后浇带施工技术的基本工艺流程为:施工缝处理→钢筋绑扎及安装→止水带安装→模板安装加固→混凝土浇筑→模板拆除、混凝土养护等。
2、基础工程(1)处理后浇带施工缝区域。
完成后浇带两侧混凝土浇筑作业后,还应凿毛处理后浇带区域的混凝土,并用铁丝网将其拦截,止水钢板外露宽度符合设计值后用高压水枪冲洗施工缝。
清理施工缝中的碎屑,并涂刷配置好的水泥浆液,水泥浆凝固后安装钢筋工程,验收隐蔽区域的施工质量。
(2)绑扎安装地下室外墙钢筋。
施工人员应先绑扎超前止水后浇带导墙内的钢筋,然后分别绑扎地下室基础梁结构、底板结构上的钢筋。
绑扎结束后,安装地下室墙体结构的钢筋以及后浇带混凝土挡板内的钢筋。
安装导墙内的钢筋时,重点控制钢筋位置的准确性,使其能够在后期填充挤塑聚苯板后,与收口网、钢丝网、橡胶止水带形成稳固的防水结构。
(3)在地下室各结构的伸缩缝内分别安装聚苯板和止水钢板,首先安装基础底板、基础结构聚苯板和止水钢板。
其次,在导墙内钢筋安装结束后,填充30mm 挤塑聚苯板。
最后,在地下室超前止水混凝土后浇带两侧墙体的中心位置设置止水钢板,止水钢板方向应与地下室的迎水面一致。
(4)安装中埋式橡胶止水带。
地下室工程超前止水后浇带施工技术中,止水带多为中埋式橡胶止水带,施工人员应预先将止水带埋设在地下室导墙中心位置,止水带宽度为 500mm,预埋后止水带上下侧会产生缝隙,需要填充 30mm的聚苯板作为隔离缝。
施工过程中还应注意止水带安装的规范性,严格控制止水带的水平度。
(5)设置快易收口网。
超前止水后浇带施工时,还应在超前止水期间用快易收口网作为浇筑时的固定模板。
地下室外墙超前止水后浇带施工工法地下室外墙超前止水后浇带施工工法一、前言地下室是建筑中常见的空间,其外墙的防水处理十分重要。
而地下室外墙超前止水后浇带施工工法是一种先进的施工工艺,能够有效防止地下室墙体渗漏问题的发生。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,旨在向读者展示该工法的实用性和可行性。
二、工法特点地下室外墙超前止水后浇带施工工法具有以下几个特点:1.工法灵活多样:根据地下室的具体情况和设计要求,可以选择不同的止水材料和施工方法。
2.施工效率高:该工法能够与主体结构同时施工,减少施工周期,提高施工效率。
3.防水效果好:采用超前止水后进行后浇带施工,能够有效防止地下室外墙的渗漏问题,增强建筑结构的耐水性能。
4.施工难度低:该工法施工简单易行,不需要特殊设备,适合各类工程施工。
三、适应范围地下室外墙超前止水后浇带施工工法适用于各类地下室工程,如地下车库、地下商场、地下库房等。
对于具有较高的地下水位、土质条件差或周围地下水压力大的地区,特别适合采用该工法进行地下室外墙防水施工。
四、工艺原理地下室外墙超前止水后浇带施工工法的工艺原理是通过超前进行止水处理,将防水材料施工于墙体外围,形成一层完整的防水层,再进行后浇带施工,增强墙体的防水性能。
具体的工艺原理如下:1.预处理:清理墙体表面的杂物,修补墙体的裂缝和空鼓。
2.施工准备:准备好所需的防水材料、模板和施工工具,确保施工的顺利进行。
3.超前止水:根据设计要求,将止水材料施工于墙体外围,确保完全覆盖,并与主体结构形成良好的连接。
4.后浇带施工:在超前止水完成后,进行后浇带施工,增强墙体的防水效果和耐水性能。
五、施工工艺1.预处理:清理墙体表面,除去杂物和灰尘,并修补墙体的裂缝和空鼓。
2.施工准备:准备好防水材料、模板和施工工具。
根据设计要求,确定超前止水的施工方法和材料,并进行质量检查。

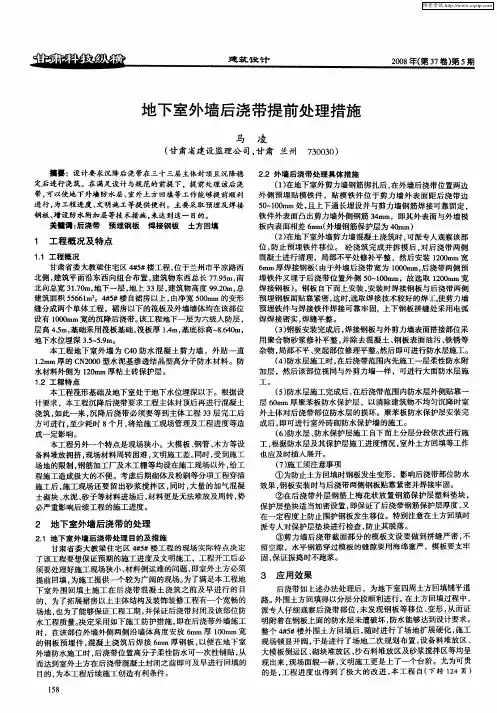

地下室、地下室夹层后浇带处理方案一、地下室底板和外墙(-7.3~-6.8m)后浇带处理1、将后浇带内的钢筋除锈、杂物清理干净、水抽干,查找是否有涌水处,若发现涌水处必须先进行封堵。
2、因外墙外回填砂,现场若发现有明水流进地下室,应先进行外墙补漏后再进行后浇带的施工。
3、人工将后浇带两侧砼凿毛并凿成30~ 50mm的凹槽。
4、为确保防水效果,应在后浇带两侧凹槽处贴上遇水膨胀止水条(缓膨型),并与钢筋绑扎加固,以防脱落。
5、外墙(-7.3~-6.8m)后浇带支模时,在墙侧按间距@400mm高加入Φ14止水螺杆,再用钢管加固。
6、后浇带砼浇筑可沿一个方向连续不断向前浇筑,中间不应停顿,避免形成冷缝。
外墙后浇带与砖砌挡土墙之间的砼挡墙要求和后浇带一起浇筑,浇筑高度刚好到止水钢板中间。
如图一所示。
7、后浇带砼强度等级为C40,(内掺12%HEA-CX抗渗微膨胀防水剂),抗渗等级P8。
8、派专人养护,不少于14天。
二、○19~○20轴交(1/H)轴剪力墙后浇带(-7.3~-0.05m)1、将后浇带内的钢筋除锈、杂物清理干净。
2、人工将后浇带两侧砼凿毛并凿成30~ 50mm的凹槽。
3、剪力墙后浇带砼等级(C40S8)与-3.100、-1.900m后浇带砼等级(C35S8)相差大于一个等级,按图二所示(结合结构设计总说明(三)七(十二)条)设置施工缝,加快易收口网和遇水膨胀止水条(缓膨型),并与钢筋绑扎加固,以防脱落。
图二4、人工将后浇带两侧砼凿毛并凿成30~ 50mm的凹槽。
5、重新支设模板,在墙侧按间距@400mm高加入Φ14止水螺杆,再用钢管加固。
6、后浇带浇筑C45P8砼(内掺12%HEA-CX抗渗微膨胀防水剂)。
后浇带应一次浇筑成型,中间不应停顿,避免形成冷逢。
7、派专人保湿养护不少于14天。
三、地下室顶板、外墙(-6.8m以上)和A、B栋地下室夹层外墙后浇带处理1、将后浇带内的钢筋除锈、杂物清理干净。

地下室底板、外墙后浇带前置式止水施工工法一、前言地下室底板、外墙后浇带前置式止水施工工法是一种在地下室底板及外墙后浇带前先进行止水处理的施工方法。
该工法的特点在于通过设置止水层,有效地防止地下室底板及外墙后浇带的渗水问题。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点该工法的特点主要包括以下几点:1. 前置式止水施工:施工过程中在地下室底板及外墙后浇带前先进行止水处理,有效预防渗水问题。
2. 多层止水层设计:采用多层止水层设计,提高止水效果,确保施工质量。
3. 结构连接严密:采用专业的止水连接材料,将地下室底板与外墙后浇带紧密连接,有效防止渗漏。
4. 抗渗性强:采用高性能止水材料,确保地下室底板及外墙后浇带的抗渗性能。
三、适应范围该工法适用于各种地下室工程,特别适用于需要抗渗的地下室底板及外墙后浇带工程。
无论是新建工程还是修复工程,均可采用该工法进行施工。
四、工艺原理该工法的工艺原理主要是通过设置止水层,阻止地下水的渗透,以保证地下室底板及外墙后浇带的抗渗性能。
施工过程中,首先进行基础开挖并做好基础处理;然后设置止水层,并使用专业的止水连接材料将止水层与地下室底板及外墙后浇带进行连接;最后进行地下室底板及外墙的后续施工。
五、施工工艺1. 基础处理:进行地基开挖,并做好基础处理,确保基础的稳固性和平整度。
2. 止水层施工:在地下室底板及外墙后浇带的位置设置止水层,采用多层设计,确保止水效果。
3. 止水连接:使用专业的止水连接材料,将止水层与地下室底板及外墙后浇带进行连接,确保结构连接严密。
4. 后续施工:在止水层固定后,进行地下室底板及外墙的后续施工,包括混凝土浇筑、防水层施工等。
六、劳动组织施工过程中,需要合理安排工人的工作任务和工作时间,确保施工进度和质量的同时,保障工人的劳动安全和健康。
七、机具设备施工过程中需要使用的机具设备主要包括挖掘机、卸料车、混凝土搅拌机、水泥搅拌车、防水材料施工设备等。
浅谈地下室外墙后浇带超前止水墙施工工艺摘要:根据图纸设计要求,两座高层主楼与多层裙房结构之间设置两条800mm宽沉降后浇带,后浇带浇筑前不可避免地会掉落杂物,清理困难,影响混凝土浇筑质量,同时封闭前雨水与施工用水容易进入地下室,造成地下室积水,影响地下室其他工程施工,另外由于本工程施工场地极其狭小,需利用基坑周边回填后来增大场地可利用面积,同时能够为业主提前停止降水,节省降水费用。
关键词:超前止水、后浇带、施工工艺引言:后浇带超前止水技术的施工是目前建筑工程项目中应用较为广泛的一种,主要是依据混凝土结构自身的水浮力、水土压力和建筑荷载等要求,实现对基础底板以及建筑外墙后浇带进行提前防水的一种做法。
这种施工体系和施工模式的应用对于变形缝的预防和处理十分重要,同时也可以有效地避免底板外侧和顶面出现的结构问题影响。
目前的施工中,后浇带施工通常都是在为浇筑混凝土封闭之前进行分析,需要提前做好后浇带的止水结构,然后停止降水作业。
此外,在底层基础底板结构下增强后浇筑附加板地带,从而当地下室外墙增设后浇带挡土墙,可以增强建筑结构来自水平或者侧向方向上的沉降变形能力和工作模式。
一、工程概况沈阳友谊时代广场是一座结合娱乐、商务、办公、公寓为一体的综合性建筑。
地上50层、地下5层、建筑面积26.3万㎡,地下室外墙共有两条后浇带,由于场地狭小、同时为业主节省降水费用,所以采用采用地下室外墙后浇带超前止水墙施工工艺。
二、施工工艺:本工程由于工期紧,施工地下室结构外墙时未留置后浇带附加钢筋现采取结构植筋进行施工。
2.1.植入钢筋并调整:按照植筋深度钻孔、清孔灰,植入钢筋,并且做拉拔实验,保证植筋数量、质量。
2.2.施工缝剔凿:新旧混凝土交界处必须进行凿毛处理(外墙后浇带与原混凝土外墙外侧壁),保证混凝土咬合结实紧密,增强竖向施工缝的抗渗能力。
2.3.外贴止水条带设置与清理:施工缝处理完后,在原地下室外墙外侧壁扣槽,在槽内粘贴膨胀止水条(25mm*25mm),外露一半,将外贴止水带露出部分清理清洗干净;外贴止水带应采取有效保护措施,不能破坏止水带。
地下室外墙后浇带超前止水结构施工工法地下室外墙后浇带超前止水结构施工工法一、前言地下室墙体的施工是建筑工程中非常重要的一环,其中后浇带超前止水结构施工工法作为一种新兴的施工工法,在地下室外墙的施工过程中具有重要的意义。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,旨在提供一个全面且可行的参考指南。
二、工法特点后浇带超前止水结构施工工法具有以下特点:1. 结构简单:工法采用嵌固围护槽的方式,将后浇带与地下室墙体连接,形成一个整体结构。
2. 施工方便快捷:工法采用预制槽板和一次性浇筑的方式,简化了施工程序,提高了施工效率。
3. 强度高:槽板材料具有足够的强度,能够承受地下室墙体的挤压力和地下水的压力,确保结构的稳定性。
4.防水性能好:由于后浇带与地下室墙体形成一体化结构,能够有效防止地下水渗漏,保证地下室的防水性能。
三、适应范围后浇带超前止水结构施工工法适用于各类地下室墙体的施工,特别适用于土壤含水量较高、地下水位较高、地下水压力较大的地区。
同时,该工法对地下室墙体的材料没有特殊要求,可适用于钢筋混凝土、砖混结构等各种墙体材料。
四、工艺原理工艺原理是后浇带超前止水结构施工工法的核心部分,它实现了施工工法与实际工程之间的联系。
工艺原理主要包括以下几个环节:1. 嵌固围护槽:在地下室外墙立面上开设围护槽,用于嵌固后浇带槽板,增加结构的稳定性。
2. 后浇带槽板安装:将预制的后浇带槽板安装在围护槽内,利用预制槽板的强度和刚性为地下室墙体提供支护。
3. 后浇带混凝土浇筑:在安装好的槽板内浇筑混凝土,形成地下室外侧的后浇带,增加整体结构的抗压能力和防水性能。
五、施工工艺后浇带超前止水结构施工工艺主要包括以下几个施工阶段:1. 围护槽的开设:根据设计要求,在地下室外墙立面上开设围护槽,保持槽的水平和竖直。
2. 槽板安装:将预制的后浇带槽板按照设计要求安装在围护槽内,保持板与板之间的连接紧密。
地下结构后浇带超前止水施工工法作者:石小川曹心婧龚飞来源:《城市建设理论研究》2014年第02期一、工艺介绍后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设临时施工缝,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体。
按照后浇带设置作用的不同,分为沉降后浇带、温度后浇带及伸缩后浇带。
根据JGJ3 - 2010《高层建筑混凝土结构技术规程》相关规定,沿基础长度每隔30 - 40m 设置贯通顶板、底板及墙板的施工后浇带。
后浇带封闭时间宜滞后45d以上。
由以上规定,我们不难看出,随着建筑物长度及复杂程度的增加,后浇带作为一种必要防裂措施将不可避免;同时后浇带浇筑时间的滞后性也给施工带来了极大的不便:后浇带一般设置于地下部分,长时间无法闭合将直接影响到外侧防水和回填土的施工,影响工期;而且雨季时更有可能导致地下结构内灌满泥水。
本工法的实施,在保证后浇带构造作用不受影响的前提下,通过在后浇带外侧加设“抗水板”的方式,提前对后浇带进行止水、封闭,可以极大地提早外墙防水及回填土施工的开始时间,减少防水、回填土在后浇带处砌砖防护等额外投入,最大限度的保证外墙防水的整体连贯性。
对于沉降后浇带,抗水板与后浇带两侧剪力墙一起施工,在不影响后浇带沉降功能的前提下(抗水板内设置止水橡胶防水材料嵌缝,可以保证抗水板自由沉降),对后浇带进行提前封闭处理,同时由于是一次性整体浇筑成型,避免了后浇带施工缝因处理不到位而发生渗漏的可能。
对于温度后浇带,提前预制、吊装抗水板,用预埋拉结钢筋等措施与温度后浇带进行连接,同时利用防水砂浆处理抗水板与后浇带两侧剪力墙的接缝。
本工法可以有效地提高结构整体自防水能力,对后浇带施工缝的处理也是一种有益的加强措施,保证地下防水的防水效果。
可普遍应用于新建地下车库、地下人防工程以及居住建筑、公共建筑现浇混凝土结构地下部分的后浇带施工。
预制板封堵地下室外墙后浇带施工工法一、前言预制板封堵地下室外墙后浇带施工工法是一种应用较广泛的封堵墙工法。
它可以在地下室外墙竣工前预先进行封堵,不仅可以提高地下室的防渗性和节省施工时间,更能够适应各种复杂的地质和环境条件。
二、工法特点预制板封堵地下室外墙后浇带施工工法的主要特点如下:1. 该工法通过预先封堵地下室外墙的开挖底部,有效避免了地基水流和土壤渗透带的影响,提高了地下室地面和墙体的防水性能。
2. 该工法可以快速高效地进行施工,减少施工周期和人工成本。
3. 该工法的施工材料和机具设备简单易得,对现场环境要求较低。
4. 该工法适用范围广泛,适用于各种地质和环境条件下的地下室结构。
三、适应范围预制板封堵地下室外墙后浇带施工工法适用于以下地下室结构:1. 极易受潮或淹水的地下室结构;2. 地质条件比较复杂,地下水较多的地区;3. 地下室所在区域存在规模较大的地下水系统;4. 地下室结构基础深度较浅,土壤常规压实与回填土压实效果较差的场合。
四、工艺原理预制板封堵地下室外墙后浇带施工工法的工艺原理主要包括以下几个方面:1. 找准封堵高度:在正式封堵前,需要先找准封堵的高度位置,既要防止位置过低,造成地下室的防渗性能下降,也不宜过高,否则就失去了封堵的作用。
2. 制作预制板:基于封堵墙对防渗要求的高度,需制作相应的预制板。
预制板其巨寿大、堵墙效果好、施工易于操作和有效地解决部分施工质量要求高所导致的难度问题。
3. 封堵完成后浇筑带条:在封堵墙完成之后,需要进行带条的浇筑。
该工艺的施工流程与常规的墙体浇筑流程类似,但仍需重视带条的密实效果,以充分发挥封堵墙对抗渗功能。
五、施工工艺预制板封堵地下室外墙后浇带施工工法的施工工艺主要分为以下几个阶段:1. 地面布置和清理:施工前需对施工现场进行细致的检查和规划,并对施工区域进行清洁和平整处理。
2. 确定封堵高度:确定封堵墙的高度,并标识出封堵高度和位置。
3. 配置预制板:按设计要求制作预制板,并进行预处理,以加快其硬化速度。
土方回填地下室外墙后浇带提前封闭施工技术探讨摘要:在当前的地下室施工中,如果地下室建设规模较大,通常需要设置后浇带,后浇带在具体施工过程中,可以防止沉降的出现,同时在一定程度上减轻混凝土的收缩应力。
但是由于混凝土应力作用,对后浇带混凝土进行补浇工作的时间不同,因此会对地下室外墙的防水以及土方回填工作造成阻碍。
所以对外墙建筑的后浇带进行提前封闭处理,可以有效提高工程建设速度,推进工程整体进度。
关键词:土方回填;地下室外墙;提前封闭施工1 工程概况及特点1.1 工程概况某工程占地面积大约在14万m2。
总体建筑由地下室、27层办公楼以及29层公寓楼组成。
地下建筑总计两层,地下室整体使用面积近3万m2,地下室高度将近9 m。
以建筑地基高度以及平面数据作为参考基础,在地下室外墙附近约2 m左右设计基坑。
在地下室的外墙设计中共需要设置十四个后浇带,平均每个后浇带的横向宽度保持在800 mm左右。
1.2 工程特点在项目建设过程中,该设施的具体建设环境非常拥挤,不具有足够的施工空间,在工地周围仅有7 m宽的通道,并且建筑用的材料没有足够的地方放置,在堆放的过程中,非常密集。
在后期工程中,砌体以及粉刷工程进行的时候,施工现场更显得杂乱无章。
在建筑工程中,建筑材料种类繁多,在使用时会对工地秩序带来不方便,施工现场的安全性得不到保证,对建筑进度产生一定的影响。
2 后浇带超前处理目的以当前工程实际状况的视角来说,如果能对地下室外墙后浇带提前开展封闭施工工作,将会为施工现场节省很大的空间,保证整体工程进度,调整整体工程环境的秩序,保证工程中施工人员的安全性,从某种角度来说,可以减轻工程建设中意外状况发生的概率。
在完成地下室建设后,可以将地下室拆除后的面板、木料、钢制材料有序的堆放着地下室顶部,对其他材料的摆放位置也可以相应的做出调整,重新布置规划,使施工现场的总体施工水平得到提高,保证基坑的安全性,消除施工现场的安全隐患,解决工程中最值得思考的问题。
2016年振速降低40%~50%。
(3)采用数码电子雷管的精确时差减振法,间隔时间为岩石振动频率的一半,可实现部分振动的峰顶与峰谷重叠相抵,又可降低振速30%~60%。
(4)改变起爆方向,让起爆方向正对或平行被保护,也可适当降低被保护建筑物附近地震波的振速。
通过以上一种措施或几种措施综合使用,在现场将爆破振制安全范围内,同时提高了单响药量,提高了单次作业效果。
3结论(1)在实际的基坑开挖作业中,通过以上开挖方案的严格执行,镇海路站基坑周围建筑物没有出现振动造成的损伤,爆破及非爆破施工产生的冲击波、噪声均在控制范围之内,对周围环境影响较小,取得了预定的效果,有效地保证了基坑开挖的安全顺利进行。
(2)配合“液压劈裂机+凿岩机+人工”的非爆破开挖方式,有效降低了现场产生的噪音,且保证了建筑物底部岩层的完整性。
(3)为考察减振效果,在现场选取重要位置布设仪器进行了减震效果观测,发现在基坑开挖爆破过程中采取减振孔减振可以将爆破振动速度控制在《爆破安全规程》允许的范围之内。
参考文献[1]王梦恕.21世纪我国隧道及地下空间发展的探讨[J].铁道科学与工程学报,2004(01).[2]孙东瑞.复杂条件下城市地铁车站基坑爆破开挖技术[J].铁道建筑技术,2014(S1):214-217.[3]孙秀民,汪进玉.爆破振动对建筑物的影响评价研究[J].爆破,2008(02).[4]祝文化,宋成梓,陈卫雄,等.复杂环境下地铁车站基坑爆破振动效应的试验研究[J].爆破,2009(02):99-101.[5]刘小春,谷新建,李方.城市控制爆破工程的爆破事故和爆破公害研究[J].中国安全科学学报,2002(06).[6]赵新涛.城市岩体开挖爆破振动效应及安全控制研究[D].重庆大学,2010.[7]徐亮.多排密集钻孔爆破减振理论及设计方法研究[D].华侨大学,2014.0引言在设计高层建筑的时候,沉降后浇带可以解决沉降的差异。
地下室外墙后浇带提前处理方案
1.工程概况:
长白山·关东文化园—关东上城(一期)工程规划建筑面积132078.16平方米。
其中:地上建筑面积72812.01平方米,地下建筑面积59266.15平方米。
建筑高度为18.45米(四层),结构体系为钢筋砼框架结构-核心筒结构。
地下一层,局部三层,地上二~四层。
抗震设防类别:丙类。
耐火等级:地下Ⅰ级,地上Ⅱ级。
本工程地下室、主楼基础采用独立基础。
筏板基础,筏板厚850㎜~1000㎜。
车库基础为筏板梁基础,筏板厚400㎜,梁高700㎜~1000㎜。
基底标高-9.9M。
本工程地下室外墙为C35砼剪力墙,抗渗P8,外贴两道高分子防水卷材,高分子防水卷材外侧为挤塑苯板保护层。
2.工程特点:
本工程筏板基础及地下室处于地下水位埋深以下。
根据设计要求,本工程沉降后浇带要求主体封顶且沉降稳定后进行后浇带砼浇筑,也就是沉降后浇带必须要等主体工程26层完工后方可进行砼浇筑。
根据施工进度计划的安排,最少7个月,这样将给施工现场施工、管理等造成一定影响。
本工程另外一个特点是场地狭小。
模板、木方、钢管等设备材料堆放拥挤,现场材料周转困难,文明施工要求达不到。
3.地下室外墙后浇带的处理
3.1 地下室外墙后浇带处理的目的
长白山·关东文化园—关东上城(一期)工程的现场特点,决定了该工程预期的施工进度及安全文明施工。
工程开工后首先处理好施工现场狭小、材料倒运难的问题,即室外土方必须提前回填,为施工
提供一个较为宽阔的现场。
为了满足本工程地下室外围回填土施工在后浇带砼浇筑之前及早进行的目的,为了拓展裙房以上主体结构施工有一个较为宽畅的场地,也为了能够保证工程工期和保证后浇带封闭及该部位防水工程的质量。
决定采用如下施工措施:在外墙回填土前将外墙后浇带空缺部位用预制板封堵,做好防水及保护层,从而达到室外土方在后浇带砼浇筑封闭之前即可及早进行回填的目的,为本工程后续施工创造有利条件。
3.2 外墙后浇带处理具体措施
3.2.1在地下室外墙砼浇筑后防水层施工前,利用后浇带预留口两侧的止水螺杆(无止水螺杆可用化学锚栓),配合-50*5的上下通长扁铁固定预制板(每块预制板规格1200㎜×60㎜×6㎜)。
3.2.2 预制板自下而上安装,固定后先将板缝及预制板两头与墙体交接处用聚合物砂浆补平,覆盖钢丝网,钢丝网覆盖出预制板边200㎜(四边),然后在其上面用聚合物防水砂浆抹面,厚度20㎜,抹平抹光,以便防水层施工。
3.2.3 防水层施工时在后浇带范围内先做一层防水附加层,出后浇带边各500㎜,然后随同外墙大面积防水层一体施工。
3.2.4 大面积防水层施工完毕后,在防水层外侧,根据设计要求铺贴挤塑苯板保护层,根据施工进度情况,室外回填工作也应及时插入施工。
3.3 施工时的注意事项
为防止土方回填时大体积土方倾倒,而使预制板发生变形,破坏保护层和防水层,要求后浇带部位用人工分层回填、夯实,并派专人
看护。
4.提前处理后浇带给施工带来的效果
后浇带根据以上办法施工后,为地下部位的土方回填带来方便,给后续工程提供了方便,同时拓宽施工场地,合理进行施工场地的二次布局,使施工现场开阔,把安全、文明施工催上一个新台阶。
