①②寻找拟建投资地块投资分析、编制项目建议书代可研报告1天(计委)总体规划方案设计方签署的合作意向书项目规划审批申报表建设单位用地申请及拟建项目情况说明、拟建方案设想总平面图、1:2000地形图一份⑥⑦⑩规划意见书天(规委)项目立项23天(市计委、市建委开发办)委托交通影响评估报告22天(市规划院、规委)45天30天(市规划院)⑧⑨委托钉桩0天(规委、测绘院)人防(审批意见2003.06.19已取得)、消防专业报建图(审批意见2003.05.19已取得)20天(评估单位)地价款(2003.06.10已交)电信方案咨询供电方咨询20天供水方案咨询20天市政项目方案综有线电视方案咨询20天 10人道路方案咨询20天热力方案咨询20天(20)28)雨、污水方案咨询20天)(39)卫生验收园林验收a 、年度施工计划 a 、建设项目环保审查审批手续(环保评估报告审批)b 、施工合同 b 、建设项目竣工环境保护验收、申请报告、验收申请表c 、地名办批复 c 、建设项目环境保护验收监测报告d 、物业管理公约批复e 、外商投资企业批准证书,企业成立合同,营业执照f 、临时国有土地使用证,国有土地使用权出让合同,出门金缴纳证明g 、建设工程规划许可证 h 、建设工程施工许可证I 、预售房价款监管协议书,投资总额达25%以上证明材料 j 、预售商品房面积测量报告和分摊部位的说明、各层平面图 k 、关于涉外项目国家安全审查的批复 l 、市政府征地批复m 、预售商品房型图,装修标准和设备简介市政各专业施工图设计,56)(60)30天(62)办理建设工程规13天办理开工11天、建筑工程消防设计审核意见书筑工程消防安全质量验收合格报告设意见整改及落实情况防火材料构件和消防产品、设备合格证明、消防施工单位的资质证书、建设项目人防工程竣工验收备案表、区县人防办出具的认可文件、人防工程竣工验收报告、施工单位签署的人防工程质量保修书(6365)竣工验收天建委c、房屋竣工证明文件d、房屋面积测量成果报告评估报告审批) e、竣工项目地价款核准复函报告、验收申请表 f、公用建筑面积、分摊面积的材料g、国有土地使用证或土地来源证明理开工证(64)11天。
大华集团房地产开发全过程流程图
项目开发整体操作流程(一)投资决策
项目开发整体操作流程(二)规划设计
项目开发整体操作流程(三)建设实施
项目开发整体操作流程(四)竣工交付
总体规划设计方案审核工作流程
申领《建设用地规划许可证》及《建设用地批准书》
工作流程
勘察及初步设计工作流程
园林景观规划工作流程
环境影响评价报告书工作流程情况一情况二
申领《建设工程规划许可证》工作流程
建设工程项目招标一般流程
申办《建设工程施工许可证》工作流程
申办《市政管线工程规划许可证》工作流程
按意见修改
按意见修改
申办《建设工程竣工规划验收》及《房屋产权登记》监督流程
物业管理及移交工作流程
不合格进行整改
不合格限期整改
申办新建住宅《交付使用许可证》审核工作流程。
房地产开发全过程流程图
项目开发整体操作流程(一)投资决策
项目开发整体操作流程(二)规划设计
项目开发整体操作流程(三)建设实施
项目开发整体操作流程(四)竣工交付
总体规划设计方案审核工作流程
申领《建设用地规划许可证》及《建设用地批准书》
工作流程
勘察及初步设计工作流程
园林景观规划工作流程
环境影响评价报告书工作流程情况一情况二
申领《建设工程规划许可证》工作流程
建设工程项目招标一般流程
申办《建设工程施工许可证》工作流程
申办《市政管线工程规划许可证》工作流程
申办《建设工程竣工规划验收》
及《房屋产权登记》监督流程
竣
期
服
务
物业管理及移交工作流程。
第一章房地产开发程序简介1第二章房地产开发公司的设立6第一步房地产开发公司设立的法律程序6第一项房地产开发公司设立的相关税费6第三章土地使用权取得流程6第二步取得开发土地使用权的法律程序7第二项取得开发土地使用权的相关税费9第三步拆迁安置阶段的法律程序9第三项拆迁安置阶段的相关税费10第四章房地产开发阶段10第四步立项和可行性研究的法律程序10第四项立项和可行性研究阶段的相关税费10第五步规划设计和市政配套法律程序11第五项规划设计和市政配套的相关税费11第五章项目建设阶段12第六步项目开工、建设、竣工阶段流程12第六项项目开工、建设、竣工阶段的相关税费14 第六章销售经营阶段15第七步销售经营阶段的法律程序15第七项销售经营阶段的相关税费16第七章物业管理17第八步物业管理阶段的法律程序17第八项物业管理阶段的相关税费17附录:房地产开发专业术语17第一节面积类17第二节价格类20第三节实务类22第四节管理政策类30第一章房地产开发程序简介房地产开发是指房地产开发企业,以盈利为目的投资开发房地产项目,从立项、规划、土地出让或转让、拆迁、建设、到销售等一系列经营行为。
我国《城市房地产管理法》第2条对房地产开发下的定义是“指在依据本法取得国有土地所有权的土地上进行基础建设,房屋建设的行为”。
房地产开发流程主要包括以下几个程序。
1、前期的准备前期准备工作主要包括由计委对房地产项目进行立项审批,规委对项目进行规划审批,进行设计施工,土地出让或转让等。
此阶段的主要工作是取得项目开工建设的一系列许可证和取得项目建设用地的国有土地使用权。
“五证”中的《建设工程规划许可证》、《建设工程开工许可证》都是在这个阶段取得的。
《国有土地使用权证》由于开发商支付土地出让金的时间不同,取得的时间也不尽一样。
在房地产开发中,土地的取得是最重要的。
现阶段,土地的取得有两种方式:划拨和出让。
划拨是指国家将土地无偿划拨给使用人使用,划拨出让的土地由于未向国家交纳土地出让金,不允许作开发利用。

房地产开发企业常用流程图11个
房地产项目开发流程图
项目公司组织机构
项目部组织机构
可行性研究工作流程图
项目报批报建手续办理流程图
设计过程管理流程及相关文件
相关文件:《〈设计任务书〉编制规定》
相关文件:《设计评审与管理控制程序》
相关文件:《施工图设计交底与图纸会审控制程序》
相关文件:《设计变更控制程序》
相关文件:总手册《8 测量、分析与改进》
施工质量工序质量监控流程图
施工过程中,每个分部、分项工程完成后,应组织施工单位进行自检,监理检验评定,不允许有不合格品放行和进入下一工序。
具体流程图如下:
建筑工程质量管理工作流程图
施工阶段进度控制工作流程图
施工进度动态控制循环图
项目管理评审持续改进流程图。

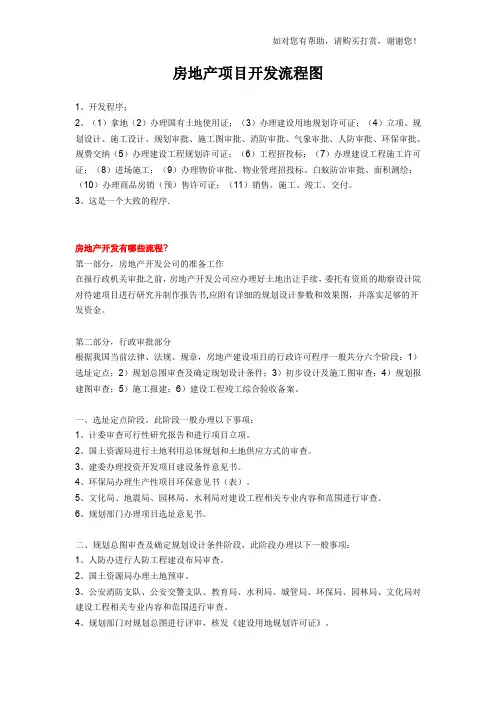

房地产项目开发流程图1、开发程序;2、(1)拿地(2)办理国有土地使用证;(3)办理建设用地规划许可证;(4)立项、规划设计、施工设计、规划审批、施工图审批、消防审批、气象审批、人防审批、环保审批、规费交纳(5)办理建设工程规划许可证;(6)工程招投标;(7)办理建设工程施工许可证;(8)进场施工;(9)办理物价审批、物业管理招投标、白蚁防治审批、面积测绘;(10)办理商品房销(预)售许可证;(11)销售、施工、竣工、交付。
3、这是一个大致的程序.房地产开发有哪些流程?第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
房地产开发全过程流程图
项目开发整体操作流程(一)投资决策
项目开发整体操作流程(二)规划设计
项目开发整体操作流程(三)建设实施
项目开发整体操作流程(四)竣工交付
总体规划设计方案审核工作流程
申领《建设用地规划许可证》及《建设用地批准书》
工作流程
勘察及初步设计工作流程
园林景观规划工作流程
环境影响评价报告书工作流程情况一情况二
申领《建设工程规划许可证》工作流程
建设工程项目招标一般流程
申办《建设工程施工许可证》工作流程
申办《市政管线工程规划许可证》工作流程
按意见修改
按意见修改
申办《建设工程竣工规划验收》及《房屋产权登记》监督流程
物业管理及移交工作流程
竣 期 服 务
资料不齐备
不合格进行整改
不合格限期整改。
房地产开发全流程图解房地产项目的整体开发涵义——通过整合多种资源为人们提供居住空间并改变人们生存物质环境的一种活动。
房地产项目的整体开发流程——一个房地产项目的整体开发经营行为▶房地产的本质问题就是土地资源的再分配及流通:政府流向开发商、开发商流向消费者、消费者之间的转移!▶前期(决策期)——由拿地到方案定案——重在决策(大局已定);▶中期(实施期) ——由施工图设计到入伙——重在执行;▶后期(运营期) ——入伙后到房屋拆除——重在服务,重在总结反馈。
房地产项目的整体开发流程——企业视角与客户视角案例:佳兆业项目整体开发流程▶18个关键节点——里程碑计划(一级计划)▶签订土地合同至获取施工许可证5个月时间;▶拿地7个月后开盘!(恒大地产拿地后6个月开盘。
)•项目启动会(即项目启动时间,取得设计要点后经集团评审通过的时间);•国有土地使用证(指国有土地使用证的签发时间);•建设用地规划许可证(指建设用地规划许可证的签发时间);•总平图规划设计完成(指规划设计完成时间,以上报规划局的签收时间为准);•方案设计完成(指方案通过集团董事会批准的时间);•方案图报建(指取得政府相关部门批文时间,以最后部门的批文时间为准);•桩基施工图完成(指可用于招标及施工的桩基施工图完成时间);•主体施工图完成(指可用于招标及施工的施工图完成时间);•建设工程规划许可证(指建设工程规划许可证的签发时间);•精装交楼标准施工图及材料定板(指拟批量精装交楼项目可用于招标及施工的施工图完成时间);•项目开工(指项目动土时间,以土方开挖或桩基施工的开始时间为准);•施工许可证(指施工许可证的签发时间);•主体开工(指总包单位进场,以地下室底板或者承台基础施工开始时间为准);•预售证(指预售许可证的签发时间);•开盘(指取得预售证后,正式开盘销售的时间);•主体封顶(指主体屋面结构的完成时间);•竣工验收(指竣工验收备案证明的签发时间);•入伙(指第一批办理集中交付的时间,不指与小业主签订购房合同上的交楼时间)。
房地产项目开发全流程图1.市场调研和可行性分析:首先需要进行市场调研,了解需要开发的房地产项目所在地区的市场需求和潜在竞争对手。
同时进行可行性分析,确定项目是否有利可图。
2.土地拿地:在确定了项目的可行性后,需要寻找适合的土地并进行购买或租赁。
这一步需要注意土地的位置、规模、用途和法律手续等。
3.规划设计:完成土地拿地后,需要进行项目规划和设计。
这一步需要考虑项目的用途、风格、建筑设计、景观规划等。
4.筹资和融资:一旦规划设计完成,就需要进行项目筹资和融资。
这包括确定项目的总投资额、寻找投资者或融资渠道,并达成资金支持的协议。
5.批准和审批:在筹资和融资完成后,需要获取相关政府部门的批准和审批。
这包括土地使用权、建筑规划许可证等。
6.施工和建设:一旦获得审批的许可,就可以进行房地产项目的施工和建设。
这一步需要组织各种资源,包括劳动力、材料和设备等,并进行项目管理和监督。
7.销售和营销:在施工和建设过程中,可以同时进行销售和营销活动,吸引潜在买家或租客。
这可以包括广告宣传、展示中心的建设和销售团队的组建。
8.交付和验收:项目竣工后,需要进行交付和验收。
这包括向买家或租客交付房屋或商业空间,并进行相关的验收手续。
9.运营和管理:一旦项目交付完成,需要进行房地产项目的运营和管理。
这包括维护房屋设施、管理租金或收入、处理客户投诉等。
10.售后服务:房地产项目的开发过程还包括售后服务。
这包括为买家或租客提供售后保修、维修和其他相关服务。
以上是房地产项目开发的全流程图。
从市场调研和可行性分析开始,到土地拿地、规划设计、筹资和融资、批准和审批、施工和建设、销售和营销、交付和验收、运营和管理、售后服务,每个步骤都是非常重要的,并且需要具备专业的知识和技能来完成。

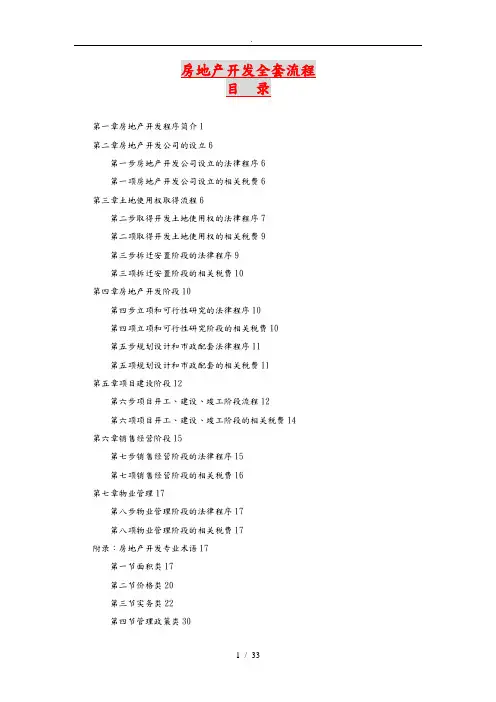

第一章房地产开发程序简介 (1)第二章房地产开发公司的设立 (6)第一步房地产开发公司设立的法律程序 (6)第一项房地产开发公司设立的相关税费 (6)第三章土地使用权取得流程 (6)第二步取得开发土地使用权的法律程序 (6)第二项取得开发土地使用权的相关税费 (9)第三步拆迁安置阶段的法律程序 (9)第三项拆迁安置阶段的相关税费 (10)第四章房地产开发阶段 (10)第四步立项和可行性研究的法律程序 (10)第四项立项和可行性研究阶段的相关税费 (11)第五步规划设计和市政配套法律程序 (11)第五项规划设计和市政配套的相关税费 (12)第五章项目建设阶段 (12)第六步项目开工、建设、竣工阶段流程 (12)第六项项目开工、建设、竣工阶段的相关税费 (14)第六章销售经营阶段 (15)第七步销售经营阶段的法律程序 (16)第七项销售经营阶段的相关税费 (16)第七章物业管理 (17)第八步物业管理阶段的法律程序 (17)第八项物业管理阶段的相关税费 (17)附录:房地产开发专业术语 (18)第一节面积类 (18)第二节价格类 (20)第三节实务类 (22)第四节管理政策类 (30)第一章房地产开发程序简介房地产开发是指房地产开发企业,以盈利为目的投资开发房地产项目,从立项、规划、土地出让或转让、拆迁、建设、到销售等一系列经营行为。
我国《城市房地产管理法》第2条对房地产开发下的定义是“指在依据本法取得国有土地所有权的土地上进行基础建设,房屋建设的行为”。
房地产开发流程主要包括以下几个程序。
1、前期的准备前期准备工作主要包括由计委对房地产项目进行立项审批,规委对项目进行规划审批,进行设计施工,土地出让或转让等。
此阶段的主要工作是取得项目开工建设的一系列许可证和取得项目建设用地的国有土地使用权。
“五证”中的《建设工程规划许可证》、《建设工程开工许可证》都是在这个阶段取得的。
《国有土地使用权证》由于开发商支付土地出让金的时间不同,取得的时间也不尽相同。
在房地产开发中,土地的取得是最重要的。
现阶段,土地的取得有两种方式:划拨和出让。
划拨是指国家将土地无偿划拨给使用人使用,划拨出让的土地由于未向国家交纳土地出让金,不允许作开发利用。
一般都是划拨给国家机关、学校等单位使用。
出让是指与国家签订土地出让合同,交纳土地出让金获得国有土地使用权的方式。
目前的房地产开发除经济适用房外,都属于这种方式。
同样,如果要在划拨土地上进行开发,也要交纳土地出让金,将划拨土地转为出让土地。
出让的土地由于其用途不同,土地的使用期限也不相同。
主要分为:居住用地70年,工业用地50年,商业用地40年等。
2、建筑施工阶段建筑施工阶段是开发商委托建筑公司进行项目建设的阶段。
该阶段是房地产开发的重要阶段。
在本阶段,为了更快的收回成本,回笼资金,实现赢利,开发商通常在建筑阶段采用项目预售的方式对物业进行销售。
3、销售阶段销售阶段是开发商出售商品房,回收资金实现赢利的阶段。
销售分为预售和现房销售两个阶段,预售即通常所说的期房销售,是指开发商在建设工程竣工之前进行销售,现房销售即开发商在取得《竣工证》或竣工验收合格文件后进行销售。
1 预售由于预售可以提前回收资金,目前开发商大多采用此种销售方式。
预售条件,《城市商品房预售管理办法》第五条规定:(1)已交付全部土地使用权出让金,取得土地使用权证书;(2)持有建设工程规划和施工许可证;(3)按提供预售的商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已经确定施工进度和竣工交付日期。
《城市商品房预售管理办法》第六条规定:商品房预售实行许可证制度。
开发经营企业进行商品房预售,应当向城市、县房地产管理部门办理预售登记,取得《商品房预售许可证》。
2)现售商品房现售,应当符合以下条件:(1)现售商品房的房地产开发企业应当具有企业法人营业执照和房地产开发企业资质证书;(2)取得土地使用权证书或者使用土地的批准文件;(3)持有建设工程规划许可证和施工许可证;(4)已通过竣工验收;(5)拆迁安置已经落实;(6)供水、供电、供热、燃气、通讯等配套基础设施具备交付使用条件,其他配套基础设施和公共设施具备交付使用条件或者已确定施工进度和交付日期;(7)物业管理方案已经落实。
第二章房地产开发公司的设立第一步房地产开发公司设立的法律程序一、资房地产综合开发公司的设立:1、公司设立准备;2、申请资质等级审批;3、申请办理企业名称预先核准;4、办理工商注册登记;5、办理税务登记。
二、外资房地产开发公司的设立:1、申请批准项目建议书;2、办理企业名称登记;3、送审合资或合作合同、章程;4、申领外商投资企业批准证书;5、办理企业登记。
第一项房地产开发公司设立的相关税费1、企业法人开业登记费;2、企业法人变更登记费;3、企业法人年度检验费;4、补、换、领证照费。
第三章土地使用权取得流程土地所有权是指国家或集体经济组织对国家土地和集体土地依法享有的占有、使用、收益和处分的权能。
土地使用权主要有以下三种取得方式见表一。
表一、土地使用权取得方式土地相关术语:一、生地:指空间地、田地、未开垦地等不具备使用条件的土地。
二、熟地:指三通一平或七通一平,具备使用条件的土地。
三、宗地:是地籍的最小单元,是指以权属界线组成的封闭地块。
四、宗地图:是土地使用合同书附图及房地产登记卡附图。
它反映一宗地的基本情况。
包括:宗地权属界线、界址点位置、宗地建筑位置与性质、与相邻宗地的关系等。
五、集体土地:是指农村集体所有的土地。
六、征用土地:指国家为了公共利益的需要,可依照法律规定对集体所有的土地实行征用。
土地的使用年限:凡与省市规划国土签订《土地使用权出让合同书》的用地,其土地使用年限按国家规定执行。
即:居住用地七十年;工业用地五十年;教育、科技、文化、卫生、体育用地五十年;商业、旅游、娱乐用地四十年;综合用地或者其他用地五十年。
另外,加油站、加气站用地为二十年。

第二步取得开发土地使用权的法律程序一、国有土地使用权的出让:1、办理建设用地规划许可证;2、办理建设用地委托钉桩;3、办理国有土地使用权出让申请;4、主管部门实地勘察;5、土地估价报告的预审;6、委托地价评估;7、办理核定地价手续;8、办理土地出让审批;9、签订国有土地使用权出让合同;10、领取临时国有土地使用证;11、领取正式国有土地使用证;12、国有土地使用权出让金的返还。
二、国有土地使用权的划拨:1、国有土地使用权划拨用地申请;2、主管部门现场勘察;3、划拨用地申请的审核、报批;4、取得划拨用地批准。
三、集体土地的征用:1、征用集体土地用地申请;2、到拟征地所在区(县)房地局立案;3、签订征地协议;4、签订补偿安置协议;5、确定劳动力安置方案;6、区(县)房地局审核各项协议;7、市政府下文征地;8、交纳菜田基金、耕地占用税等税费;9、办理批地文件、批地图;10、办理冻结户口;11、调查户口核实劳动力;12、办理农转工工作;13、办理农转居工作;14、办理超转人员安置工作;15、地上物作价补偿工作;16、征地结案。
第二项取得开发土地使用权的相关税费1、地价款(土地出让金);2、资金占用费;3、滞纳金;4、土地使用费;5、外商投资企业土地使用费;6、防洪工程建设维护管理费;7、土地闲置费;8、土地权属调查、地籍测绘费;9、城镇土地使用税;10、地价评估费;11、出让土地预订金;12、征地管理费;13、土地补偿费;14、青苗及树木补偿费;15、地上物补偿费;16、劳动力安置费;17、超转人员安置费;18、新菜田开发建设基金;19、耕地占用税。
第三步拆迁安置阶段的法律程序1、委托进行拆迁工作;2、办理拆迁申请;3、审批、领取拆迁许可证;4、签订房屋拆迁责任书;5、办理拆迁公告与通知;6、办理户口冻结;7、暂停办理相关事项;8、确定拆迁安置方案;9、签订拆迁补偿书面协议;10、召开拆迁动员会,进行拆迁安置;11、发放运作拆迁补偿款;12、拆迁施工现场防尘污染管理;13、移交拆迁档案资料;14、房屋拆迁纠纷的裁决;15、强制拆迁。
第三项拆迁安置阶段的相关税费1、房屋拆迁补偿费;2、搬家补助费;3、提前搬家奖励费;4、临时安置补助费(周转费);5、清理费;6、停产停业综合补助费;7、对从城区位置较好的地区迁往位置较差的地区或远郊区县的居民的补助费;8、一次性异地安置补助费;9、房屋拆迁管理费;10、房屋拆迁服务费。

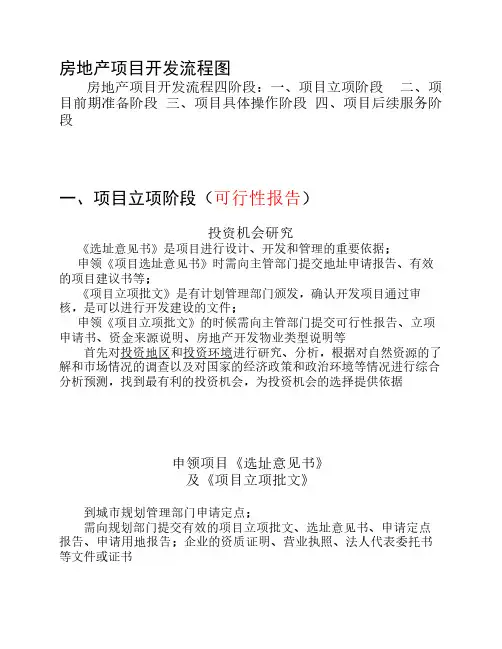

第四章房地产开发阶段第四步立项和可行性研究的法律程序1、选定项目,签定合作意向书;2、初步确定开发方案;3、申报规划要点;4、申报、审批项目建议书;5、编制项目可行性研究报告;6、申报、审批项目可行性研究报告。
第四项立项和可行性研究阶段的相关税费1、可行性研究费;2、建设工程规划许可证执照费。
第五步规划设计和市政配套法律程序一、房地产开发项目的规划设计程序:1、申报选址定点;2、申报规划设计条件;3、委托作出规划设计方案;4、办理人防审核;5、办理消防审核;6、审定规划设计方案;7、住宅设计方案的专家组审查;8、落实环保“三废”治理方案;9、委托环境影响评价并报批;10、建设工程勘察招、投标;11、委托地质勘探;12、委托初步设计;13、申报、审定初步设计。
二、房地产开发项目的市政配套相关程序:1、征求主管部门审查意见;2、落实市政公用设施配套方案;3、报审市政配套方案;4、市政各管理部门提出市政配套意见;5、市政管线综合。
第五项规划设计和市政配套的相关税费1、工程勘察(测量)费;2、工程设计费;3、建设工程规划许可证执照费;4、竣工档案保证金;5、临时用地费;6、临时建设工程费;7、建设工程勘察招标管理费;8、勘察设计监督管理费;9、古建园林工程设计费。
第五章项目建设阶段第六步项目开工、建设、竣工阶段流程一、房地产开发项目开工前准备工作:1、领取房地产开发项目手册;2、项目转入正式计划;3、交纳煤气(天然气)厂建设费;4、交纳自来水厂建设费;5、交纳污水处理厂建设费;6、交纳供热厂建设费;7、交纳供电贴费及电源建设集资费;8、土地有偿出让项目办理“四源”接用手续;9、设计单位出报批图;10、出施工图;11、编制、报送工程档案资料,交纳档案保证金;12、办理消防审核意见表;13、审批人防工程、办理人防许可证;14、核发建设工程规划许可证;15、领取开工审批表,办理开工登记。
二、房地产开发项目的工程建设招投标流程:1、办理招标登记、招标申请;2、招标准备;3、招标通告;4、编制招标文件并核准;5、编制招标工程标底;6、标底送审合同预算审查处确认;7、标底送市招标办核准,正式申请招标;8、投标单位资格审批;9、编制投标书并送达;10、召开招标会,勘察现场;11、召开开标会议,进行开标;12、评标、决标;13、发中标通知书;14、签订工程承包合同;15、工程承包合同的审查。
