提高楼板厚度一次施工合格率编制单位:XXX发布人:XXX编制日期:二〇一八年十月目录一、工程概况 (2)二、小组概况 (2)三、选择课题 (2)四、现状调查 (3)五、设定目标 (4)六、原因分析 (4)七、要因确认 (4)八、制定对策表 (9)九、对策实施 (10)十、效果检查 (12)十一、制定巩固措施 (14)十二、总结和下一步打算 (15)提高楼板厚度一次施工合格率XXXQC小组一、工程概况本工程位于XXX处。
工程总建筑面积约为83104.58㎡,包括4栋25层、2栋26层住宅、一层公建及其附属地下室组成。
总合同额:1.19亿。
楼板厚度控制层数为152层。
地下室约13732.4㎡,主要为机动车库,设备用房。
地上69372.18㎡,主要为住宅、商业公建。
二、小组概况表2.1.1 小组概况简介表制表人:XXX 制表日期:2018年4月1 日三、选择课题制表人:XXX 制表日期:2018年4月1日四、现状调查为了再次确保本次课题的必要性和正确性,我们小组成员结合本工程实际,对本工程的目标、17年五矿集团评估报告情况进行了调查、对比、分析。
表4.1 实测不合格点频数表序号检查项目频数频率(%)累计频率(%)1 楼板厚度 4 44.5 44.52 顶板水平度 2 22.2 66.73 垂直度 2 22.2 88.94 表面平整度 1 11.1 1005 截面尺寸0 0 1006 合计9制表人:XXX 制表日期:2018年4月10日图4.1 实测不合格率统计排列图通过以上图表分析,我们总结发现:在保证垂直度、平整度、截面尺寸及顶板平整度的前提下,楼板厚度是最易发生问题、最难控制的地方,占不合格总数的50%,即混凝土结构实测问题症结所在,只要将楼板厚度的不合格点降低一半,就可以解决这个问题,那么主体实测一次施工合格率就能达到(8+38+43+44+20/10+40+45+45+19)=95.6%,满足要求。
河北省工程建设优秀质量管理小组申报资料小组名称:河北建设大厦项目部“铝”创新高QC小组课题名称:提高铝合金模板墙体混凝土一次验收合格率申报单位:河北建设集团股份有限公司申报日期:二O二O年四月提高铝合金模板墙体混凝土一次验收合格率河北建设集团股份有限公司河北建设大厦项目部“铝”创新高QC小组发布人:刘海涛目录一、小组概况二、工程概况三、选题理由四、现状调查五、设定目标六、原因分析七、要因确认八、制定对策九、按对策实施十、检查效果十一、制定巩固措施十二、总结十三、下一步打算表一小组概况表二小组成员组成制表人:刘海涛日期:2019年4月1日河北建设商务中心商务办公楼及地下车库三区项目位于保定市鲁岗路北、锦绣街西。
总建筑面积71632.48㎡,地下三层,地上二十四层,采用框架核心筒结构,主楼地上结构总高98.80m。
本工程外观端庄大气,结构方正合理,是集经典与现代化为一体的综合商务办公建筑。
(效果图如下图所示)本工程核心筒区域墙体高度3.28m,墙体最长跨度为9.6m,因为铝合金模板具有浇筑后混凝土构件成型质量高、模板安拆操作方便快捷以及符合国家提倡绿色施工的要求等优势,所以在地上工程三层至二十四层的标准层采用了铝合金模板早拆施工技术。
本工程核心筒区域墙体高度3.28m,墙体最长跨度为9.6m,浇筑后成型质量达不到薄抹灰的要求,存在垂直度、平整度超出要求以及蜂窝麻面、烂根的质量问题。
为此我们特成立了专门的QC小组,不断的分析、改进,解决了这一问题,成为创优的亮点。
河北建设大厦夜景图河北建设大厦侧视图三、选题理由表三活动日程计划表计划实施制表人:赵四龙日期:2019年12月30日四、现状调查1、我QC小组就确定的课题对本项目已完成楼层墙体混凝土一次验收合格进行了调查分析,并做出了归纳,发现质量问题如下:发现核心筒墙体成型质量在混凝土浇筑后无法达到应有的效果,存在墙体出现垂直度、平整度超出要求以及蜂窝麻面、烂根的情况发生,导致后期修补成本增加,并不满足前期策划的目标。

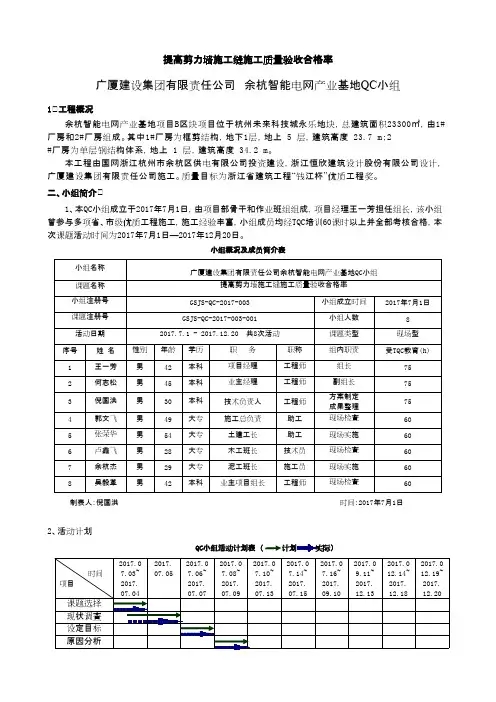

提高剪力墙施工缝施工质量验收合格率广厦建设集团有限责任公司 余杭智能电网产业基地QC 小组1 工程概况余杭智能电网产业基地项目B 区块项目位于杭州未来科技城永乐地块,总建筑面积23300㎡,由1#厂房和2#厂房组成。
其中1#厂房为框剪结构,地下1层,地上 5 层,建筑高度 23.7 m ;2 #厂房为单层钢结构体系,地上 1 层,建筑高度 34.2 m 。
本工程由国网浙江杭州市余杭区供电有限公司投资建设,浙江恒欣建筑设计股份有限公司设计,广厦建设集团有限责任公司施工。
质量目标为浙江省建筑工程“钱江杯”优质工程奖。
二、小组简介 1、本QC 小组成立于2017年7月1日,由项目部骨干和作业班组组成,项目经理王一芳担任组长,该小组曾参与多项省、市级优质工程施工,施工经验丰富,小组成员均经TQC 培训60课时以上并全部考核合格,本次课题活动时间为2017年7月1日—2017年12月20日。
小组概况及成员简介表小组名称广厦建设集团有限责任公司余杭智能电网产业基地QC 小组课题名称提高剪力墙施工缝施工质量验收合格率小组注册号GSJS-QC-2017-003小组成立时间2017年7月1日课题注册号GSJS-QC-2017-003-001小组人数8活动日期2017.7.1 - 2017.12.20 共8次活动课题类型现场型序号姓 名性别年龄学历职 务职称组内职责受TQC 教育(h)1王一芳男42本科项目经理工程师组长752何志松男45本科业主经理工程师副组长753倪国洪男30本科技术负责人工程师方案制定成果整理754郭文飞男49大专施工总负责助工现场检查605张荣华男54大专土建工长助工现场实施606卢鑫飞男28大专木工班长技术员现场检查607余杭杰男29大专泥工班长施工员现场实施608吴毅革男42本科业主项目组长工程师现场检查60制表人:倪国洪 时间:2017年7月1日2、活动计划QC 小组活动计划表)制表人:倪国洪时间:2017年7月2日三、课题选择(1)选题理由选题理由一:剪力墙施工缝容易出现接缝不平整、夹渣、渗漏、蜂窝等较常见的建筑质量问题。
省级高速公路太凤线太白至凤线(陕甘界)公路工程TF-01合同段提高隧道初支平整度合格率一、工程概况省级高速公路太凤线太白至凤县(陕甘界)公路太白至田坝段路线起于太白县西侧咀头镇梅湾村,设太白收费站及连接线与姜眉公路太白过境段相接,沿红岩河南侧向西南展线,设韩家山、白云驿隧道后至朱沟,经石沟门村、靖口镇沿黄牛河向西设线,于凤县平木镇东庄村设平木停车区,于白蟒寺村设平木互通立交,在平木镇西南设隧道穿越庙儿岭至田坝,在田坝处设枢纽式立交与银昆高速相连,止于河口镇核桃坝村。
全线按设计速度80Km/h的一级公路技术标准设计,路基宽度25.5m.二、QC小组简介鉴于初期支护施工对隧道工程的重要性,我部于2018年4月成立了QC小组,小组成员7人。
小组由具有丰富施工经验人员组成,主要致力于寻求影响初期支护平整度的因素,优化施工工艺、加强施工过程控制,以提高隧道初支平整度的合格率;本小组自成立以来就树立了“质量第一”的质量观,始终将质量管理工作贯穿于施工管理的全过程。
具体情况见下表。
QC小组情况及人员分工三、选题理由喷射混凝土是隧道工程初期支护的重要组成部分,其施工质量直接关系到二次衬砌的施工质量,同时严重影响隧道工程的施工安全性。
喷射混凝土的施工质量主要反映在三个方面:喷射混凝土强度、喷层厚度、平整度,而喷层良好的平整度可以有效保证二次衬砌的背部密实和衬砌厚度,同时确保防水层平顺舒展,从而提升防排水效果。
所以提高隧道喷射混凝土平整度是隧道初期支护施工质量的一个重要控制点。
本QC小组主要任务是控制隧道初支平整度,要求初支平整度在50mm内为合格。
本课题的意义是,寻找出影响隧道初支平整度的相关因素,合理有效的采取相应措施得以提高隧道初支平整度的合格率,确保优质的工程质量并为今后施工提供可靠的经验。
四、现状调查本QC小组成员对白云驿隧道初支平整度质量情况进行了调查,调查结果汇总见下表。
初支平整度具体情况统计表根据统计表,小组成员运用排列图进行了分析,见下图。

提高地下室防水卷材一次施工合格率弘业建设集团瑞金医院QC小组一、工程概况交通大学附属瑞金医院分院一期工程,总建筑面积137086怦,地上建筑面积122170怦,地下建筑14916怦。
本工程由急诊医疗综合楼(地上12层、建筑面积90479 怦,其中:3层高门诊急诊综合楼1栋,建筑面积39373怦。
本工程地下室采用自粘聚合物改性沥青防水卷材施工,施工面积11258 m2o二、QC小组简介本QC小组由工程施工技术人员中主要骨干组成,由项目经理明担任组长。
本次课题活动时间为2014年9月-2015年3月,QC小组每月检查分析活动3次,每季度总结一次,每月的8日、20日定期组织QC小组学习讨论,提高QC小组的活动意识,寻找存在的问日三、选择课题1、首先是公司和业主的要求,本工程除满足规规定的要求外,要求工程质量确保“海山杯”,争创“钱江杯”。
防水质量的好坏直接影响到工程质量目标的实现。
2、地下车库防水施工一段时间后,我们发现部分聚合物改性沥青防水卷材的施工出现卷材与基层粘结不牢、空鼓、卷材搭接不符合要求等质量缺陷,返工率较高,增加了项目成本,影响施工进度。
因此,我们QC小组选择“提高地下室防水卷材一次施工合格率”为活动课题。
四、现状调查2014年9月,QC小组对9月1日到9月15日完成的地下室I区段部分(1235怦)出现的质量缺陷进行统计,调查结果如下表。
日由调查结果可以得出,地下室防水卷材一次施工合格率为(1235-224)/1235=81.9%根据以上调查情况,我们做出了质量问题调查频数统计表:日QC小组根据以上调查情况绘制了排列图:地下室防水卷材质量问题排列图I 从排列图可以看出,“卷材与基础粘结不牢”与“空鼓”占0.4%是主要问题所在。
因此QC 制图人:钱舟勇 制图日期:2014年9月15日 小组将重点采取措施对“卷材与基础粘结不牢”与“空鼓”进行控制。
五、目标设定本次QC 小组活动的目标值定为:将地下室防水卷材一次施工合格率从81.9%提升至95%。
