学校运动场改造工程文明施工的技术组织措施
- 格式:doc
- 大小:24.95 KB
- 文档页数:5

学校田径运动场工程主要施工方案及技术措施一、施工步骤根据建设单位提供的图纸要求及工程特点,采取按施工进度表每日调度材料和劳动力进场的顺序,尽量减少施工材料二次搬运和劳动力窝工浪费;根据施工步骤先完成看台基础、运动场基础,塑胶面层,最后完成运动场人造草的铺设和围墙。
因场内没有堆土场,故使用自卸汽车运出场外。
二、主要分项工程施工方案和施工方法1、拆除田径场地原有体育设施、树木和建筑垃圾1.1根据某中学施工现场的实际情况,对运动场中间的树木移植到指定地点,将运动场上原有的房屋建筑和运动场上建筑垃圾进行清理和拆除。
1.2原基础清理施工施工质量控制2、基础碾实为加强土基的密实度,在拆除田径场地原有树木和体育设施,清理完建筑垃圾后进行土基整平,用18-30 吨压路机进行碾压,轮迹深度不得高于5mm,平整度用3m 直尺检查,空隙不大于20mm,密实度达到98%后,再进行下一步施工。
3、测量放线、定好水准点根据甲方提供的水准点,用全站仪测量,确定田径场的1-4 分界处及二圆心位置,主席台位置、篮球场和训练场位置,并设置角柱及圆心定位基桩,用水泥混凝土浇捣并加以保护,以免施工过程中碰撞移位。
用水准仪测量好高程,放好坡度,根据场地中心点定出运动场地上各点、线的标准位置,绘制放线平面图,放线平面图需经甲方、监理确定签字后再进行施工现场各点线的最终定位。
为防止水准点被人为因素、自然因素破坏,避免施工中出现不必要的损失,定期对水准点进行复测。
施工现场设立的所有标志都是为基础施工顺利进行服务的,应该注意保护。
对于一些原始控制点从开始施工至竣工验收都具有重要作用,更应重视,妥善保护。
4、运动场排水沟砌筑工程4.1排水沟砌筑工艺流程测量定位→开挖排水沟土方→水沟和排水沟盖板预制→沟底垫层浇筑→排水沟安砌→安装排水沟盖板→沟槽回填。
4.2测量定位排水沟是整个工程的主线,根据施工图纸,用经纬仪精确的放出其位置,并以中心桩以及二圆心点加以控制,确定排水沟的位置及排水沟方向,根据出水口的位置及沟底标高,确定排水沟的最高点和最低点,盖板做成活动的,并考虑到沟槽深度和土质的放坡系数,确定沟槽的灰线宽度。
学校运动场改造主要分项工程施工措施第一节沟槽土方开挖一、施工1、施工前准备为了便于施工及有利于沟槽的稳定,土方开挖前先做好定位放线工作,及时配合沟槽支护班组做好清表工作。
按照要求,沿沟槽支护边放好开挖边线,在槽边设置排水沟和集水井,做好地表水的排除工作。
2、沟槽开挖顺序当钢板桩成功打入时,可以开始沟槽的开挖工作。
土方开挖由专人指挥,严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。
当挖至标高接近沟槽底板标高时,边抄平边配合人工清槽,防止超挖,并按支护结构要求及时调整钢板桩。
接近钢板桩帷幕墙30cm的土方由人工进行清理,并由挖机带走。
在设计要求有底板的沟槽开挖时,沟槽开挖施工至基础底板标高时,应及时完成石子垫层、素砼基础铺设工作。
在前一块完成土方后开挖及垫层、基础施工后,才能进行下一块相邻区块的土方开挖。
3、沟槽排水为保持开挖的沟槽内无积水直到施工完成,因此必须认真做好沟槽排水工作。
首先在沟槽顶面两侧设排水沟以堵截地面上的雨水和明水流入沟槽内;另外在槽底两侧设置排水明沟,并在每个井段设置集水坑,并配备足够数量的水泵进行抽水,确保沟槽内无积水。
4、车辆行车及机械配备土方不得堆积在沟槽边,可组织车辆将开挖出的土方进行临时转移。
车辆所经过的场地利用原道路,车辆远离沟槽围护行走。
计划配置2台挖掘机及12辆自卸车,实际按施工进度及天气、交通等状况增减机械。
二、应急措施在基坑开挖期间,设专人检查基坑稳定,发现问题及时能报有关施工负责人员,便于及时处理。
在施工中如发现局部边坡位移较大,须立即停止开挖,能知支护班组做好加固或钢板桩帷幕外侧插打用于卸载土体压力的第二道钢板桩墙,待稳定后继续开挖。
如施工过程中发现水量过大,及时增设井点处理。
2、项目部应设立以项目经理为首的应急救援指挥小组,不定期的举行应急救援预案的演习。
并将演习经过用书面的形式记录下来,上报公司安全科备案。
三、注意事项沟槽临边不得堆积弃土,不得堆放建筑材料、存放机械、水泥罐及行车。
关于学校运动场的施工方案一、项目背景为了提升学校运动场的设施品质,提供一个更加安全、舒适的运动环境,本次施工将对运动场进行全面改造和升级。
改造内容包括地面修复与整平、人工草皮更换、灯光设施更新等。
二、施工内容1. 地面修复与整平清理旧有材料,包括旧草皮、旧跑道等。
修复地面不平整,填补坑洼,确保地面平整。
2. 人工草皮更换选用优质、环保的人工草皮材料。
按照专业要求进行铺设,确保草皮质量和平整度。
3. 灯光设施更新更换老旧、损坏的灯光设施。
安装新型、节能环保的LED灯具,提升照明效果。
4. 新建篮球场与排球场根据学校需求,合理规划场地布局。
使用高品质材料,按标准尺寸进行建设。
5. 围栏与看台安装选用坚固耐用的围栏材料。
安装符合安全要求的看台设施。
6. 操场路径铺设使用防滑、耐磨的地面材料。
合理规划路径走向,方便师生通行。
7. 运动设备安装安装各类运动器械,如单双杠、跳高架等。
确保设备质量,满足使用要求。
8. 标志与指示牌设置在关键位置设置清晰的标志和指示牌。
提供使用说明和安全警示。
9. 施工安全隔离措施设置明显的施工区域标志。
采用安全隔离设施,确保施工安全。
10. 环境保护与控制严格遵守环保法规,减少施工噪音和扬尘。
合理安排施工时间,减少对学校正常教学的影响。
11. 工程验收与保养在施工完成后进行全面验收。
提供保养指导,确保运动场设施长期稳定运行。
三、施工安排本次施工预计分三个阶段进行,分别为准备阶段、施工阶段和验收阶段。
具体安排如下:准备阶段:完成方案设计、材料采购、施工队伍组建等工作。
施工阶段:按照施工内容分阶段进行,确保各项任务按时完成。
验收阶段:在工程完工后进行全面验收,确保施工质量符合要求。
四、结语本次运动场改造项目将为学生提供一个更加舒适、安全的运动环境,促进学校体育事业的发展。
我们将严格遵守施工规范,确保工程质量和安全。
期待项目顺利完成,为学校师生带来更好的运动体验。
运动场施工方案及技术措施要求1000字运动场施工方案及技术措施要求一、施工前的准备1.1 质量保证措施(1)制定运动场设计方案,明确布局及用途。
(2)对原地面及地下设施进行检测、勘察,确保它们不会对运动场工程质量造成影响。
(3)对原地面进行清理,确保其表面干净、平坦耐用。
(4)制定施工方案,确定施工进度表,确保施工进度及质量。
1.2 安全保证措施(1)按照相关规定建立安全管理体制。
(2)为施工人员提供完善的劳动保护措施及防护设施。
(3)按照规定设立安全监督岗位,执行安全监督。
1.3 环境保护措施(1)遵守相关规定,选择绿色、环保的建材。
(2)施工现场进行尽量减少扬尘。
(3)按照规定进行垃圾分类、集中收集、处理。
二、施工工艺2.1 打线方案运动场施工必须先进行打线,在进一步的施工前,确定各个竞技场地的边界线、标准线、中心线等线路。
2.2 等分格子体育场格子分两种:竞赛格和训练格。
通常竞赛格为正方形,边长为7.30m,训练格为长方形,长及宽都是5米。
2.3 打草稿殷切地打草稿为清晰、整洁的线路创造出坚实的基础,将运动场的几何结构定位准确。
2.4 清理基础将基础清理干净,以便于材料的粘合和更好的基础植入。
2.5 批涂沥青数据地打好草稿后,运动场场地需要要按规定进行沥青涂刷,从而更好地锁住材料。
2.6 现场制作的彩色面层将物料先用水搅拌,然后加入固化剂,再次搅拌粘合。
三、施工注意事项3.1 增强施工人员安全意识,严格执行现场安全措施。
3.2 超出规定形状和尺寸的线路或防护层会影响到运动员选拔和个人保护。
3.3 运动场不同的功能区应选用不同的彩色面层,以便区分不同的运动区域。
3.4 在运动场施工过程中,必须严格按照施工设计和工艺要求,控制施工进度与质量,确保定位精确,标线清晰,平整度好,整体色彩鲜艳,细节处处理得当。
3.5 运动场竞技面层是高层次竞技重新下垫片的载体,作为竞技标准线的基础作用,必须按规定操作,加强品质道德劳动过程监管。
学校运动场改造工程施工方案一:学校运动场改造工程施工方案一、前言现有的学校运动场设施已经老化且不符合安全标准,为了提供更好的体育活动条件,我们决定进行运动场改造工程。
本施工方案将详细描述改造方案,施工流程,以及所需资源和时间计划。
二、项目背景1. 项目目的- 提供更安全、舒适的运动场环境- 改善学生体育活动条件- 提升学校体育设施的形象2. 项目范围- 运动场地面重铺- 更换篮球架和足球门- 添加跑道和标志- 安装新的观众席和灯光设备三、施工计划1. 施工阶段- 准备阶段:确定设计方案,招标,准备材料和设备- 地面改造阶段:刨除现有地面,铺设新的人工草坪或塑胶跑道- 设施升级阶段:更换篮球架和足球门,添加跑道和标志- 设备安装阶段:安装新的观众席和灯光设备2. 施工时间计划- 准备阶段:2周- 地面改造阶段:4周- 设施升级阶段:2周- 设备安装阶段:1周四、资源需求1. 人力资源- 工程师:2人- 施工人员:10人- 设备操作员:3人2. 材料和设备- 人工草坪或塑胶跑道材料- 篮球架和足球门- 跑道标志- 观众席和灯光设备五、风险管理1. 土地问题:在地面改造阶段,可能会发现需要解决的土壤问题,影响施工进度。
2. 天气因素:恶劣的天气会对施工进度产生不利影响,需要及时调整计划。
六、法律名词及注释1. 招标:指按照规定的程序和要求,面向社会公开邀请承包商提供施工报价及相关资质进行比较选择的过程。
2. 人工草坪:一种人工合成材料,用于覆盖运动场地面,具有类似天然草坪的外观和性能。
3. 塑胶跑道:一种由橡胶颗粒和胶粘剂组成的跑道材料,具有良好的弹性和耐磨性。
附件:- 设计图纸- 材料和设备清单- 工期计划表- 招标文件二:学校运动场改造工程施工方案一、前言为了提高学生的体育活动条件与舒适度,我们决定对学校运动场进行改造工程。
本施工方案将详细描述改造的具体内容、施工流程以及所需资源和时间计划。
二、项目背景1. 项目目的- 提供优质的运动场设施,满足学生的体育需求- 改善学校的体育环境,提升学校形象- 营造良好的体育氛围,促进学生的身心健康发展2. 项目范围- 地面改造:重铺人工草坪或塑胶跑道- 设施升级:更换篮球架和足球门,添加跑道标志- 观众席和灯光设备的安装三、施工计划1. 施工阶段- 准备阶段:确定改造设计方案,招标工作- 地面改造阶段:拆除旧地面,铺设新的人工草坪或塑胶跑道- 设施升级阶段:更换篮球架和足球门,添加跑道标志- 设备安装阶段:安装观众席和灯光设备2. 施工时间计划- 准备阶段:2周- 地面改造阶段:4周- 设施升级阶段:2周- 设备安装阶段:1周四、资源需求1. 人力资源- 工程师:2人- 施工人员:10人- 设备操作员:3人2. 材料和设备- 人工草坪或塑胶跑道材料- 篮球架和足球门- 跑道标志- 观众席和灯光设备五、风险管理1. 土地问题:在地面改造阶段,可能会遇到土壤问题,需要进行及时处理。
运动场装修工程施工方案一、工程概况本工程为某学校运动场装修工程,包括田径场、足球场、篮球场等区域。
运动场位于学校内,交通便利,周边环境整洁。
工程规模约为XX平方米,包括地面涂装、看台座椅安装、灯光系统改造、音响系统改造等施工内容。
二、施工目标1. 确保工程质量达到国家相关标准和规定,满足学校教学和体育活动需求。
2. 确保施工安全,减少施工对学校正常教学秩序的影响。
3. 保证工程进度,按时完成施工任务。
4. 注重环保,减少施工过程中对环境的影响。
三、施工组织与管理1. 成立施工现场临时管理机构,负责施工过程中的组织、协调、管理等工作。
2. 建立健全施工队伍,对施工人员进行技术培训和安全教育,确保施工人员具备相关技能和资质。
3. 制定详细的施工计划,明确施工顺序、施工时间、施工人员分工等。
4. 加强施工现场安全管理,严格执行安全规定,配备必要的安全防护设施。
四、施工方法与工艺1. 地面涂装:采用符合国家标准的环保型涂料,确保涂层均匀、美观、耐用。
施工前,对地面进行清理、打磨、除尘,确保地面平整。
涂装过程中,控制涂层厚度,避免出现起泡、开裂等现象。
2. 看台座椅安装:选用符合国家标准的座椅,安装稳固,保证座椅间距合理,满足观众观看比赛的需求。
3. 灯光系统改造:根据运动场实际情况,合理布局灯光设备,确保光线充足、均匀,满足夜间比赛需求。
施工过程中,注意对原有设施的保护,避免损坏。
4. 音响系统改造:选用高品质音响设备,确保音质清晰、音量适中。
施工过程中,注意布线整齐,减少信号干扰。
五、质量保证措施1. 严格把控原材料质量,选用符合国家标准的材料,并进行复试检测。
2. 加强施工过程质量控制,对施工过程中的关键环节进行验收,确保工程质量。
3. 施工完成后,组织相关单位进行联合验收,确保工程达到预期效果。
六、安全保证措施1. 定期对施工人员进行安全教育培训,提高安全意识。
2. 施工现场设置安全警示标志,明确安全通道,确保施工安全。
学校运动场改造施工方案
一、前期准备工作
1.确定施工时间和预算。
2.完成现场测量和勘察,制定详细的施工图纸。
3.准备所需材料和施工设备。
二、施工步骤
1. 清理工作
•清除原有设施和场地上的障碍物。
•进行场地平整和清理,确保施工区域无妨碍。
2. 场地铺设
•根据设计图纸,铺设场地基础材料,如碎石、沙土等。
•进行场地的铺面施工,包括草坪种植或铺设合适的运动地板。
3. 设施建设
•安装篮球架、足球门等各项体育设施。
•根据需要,设置观众席、休息区等辅助设施。
4. 其他工程
•架设灯光设备,以确保夜间比赛和训练的照明需求。
•完成边界标识和安全警示标识的设置。
三、验收和保养
1.完成施工后的验收工作,确保施工质量符合要求。
2.制定运动场保养计划,定期检查和维护设施,保持场地整洁和安全。
四、总结
学校运动场改造施工是一项复杂的工程,需要细致的规划和协调。
通过前期准
备和精细施工,可以为学生提供一个安全、舒适的体育场地,促进体育教育的开展。

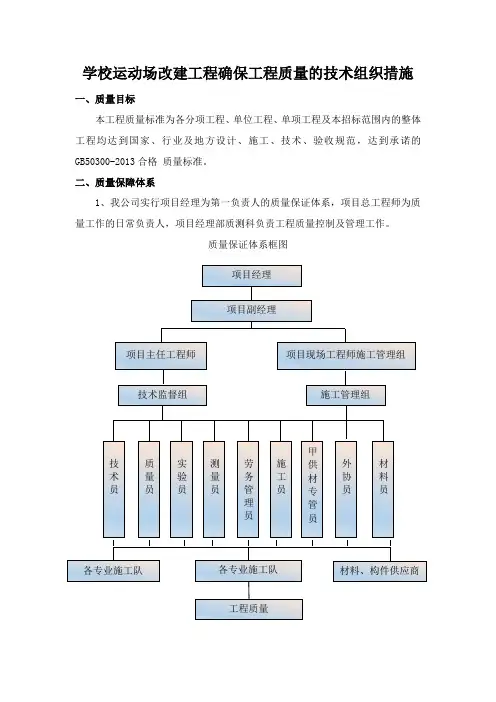

学校运动场改建工程确保工程质量的技术组织措施一、质量目标本工程质量标准为各分项工程、单位工程、单项工程及本招标范围内的整体工程均达到国家、行业及地方设计、施工、技术、验收规范,达到承诺的GB50300-2013合格质量标准。
二、质量保障体系1、我公司实行项目经理为第一负责人的质量保证体系,项目总工程师为质量工作的日常负责人,项目经理部质测科负责工程质量控制及管理工作。
质量保证体系框图项目经理项目副经理项目主任工程师项目现场工程师施工管理组技术监督组施工管理组技术员质量员外协员施工员甲供材专管员实验员测量员劳务管理员材料员各专业施工队工程质量材料、构件供应商各专业施工队保证工程质量的监控和程序控制体系2、上述监控和程序控制体系中,除须强化落实技术复核体系、质量监督体系、材料检查体系、计量级配体系,方针目标控制、技术规程控制、质量标准控制外,其中的操作制度控制分解为如下的14项质量保证的具体制度,并严格执行。
2.1建立工程报检制度2.2工程项目质量总承包负责制度 2.3技术交底制度技 术 复 核 体 系质 量 监 督 体 系材 料 检 验 体 系计 量 级 配体 系方 针 目 标 控 制技 术 规 程 控 制质 量 标 准 控 制操 作 制 度 控 制工程质量分部分项质量检验工序操作质量控制 材料质量保证 项目管理部程序控制和制度执行项目质量监控体系2.4材料进场检查制度2.5样板引路制度2.6施工挂牌制度2.7过路三检制度2.8质量否决制度2.9成品保护制度2.10质量文件记录制度2.11工程质量等级评定制度2.12竣工服务承诺制度2.13培训上岗制度2.14工程质量事故报告及调查制度三、工程质量保证技术措施1、质量保证总体措施1.1从管理人员上保证委派业主确认的曾施工过类似工程的项目经理担任该工程项目经理,组建重点工程项目部,并配足专业施技管理人员,建立岗位责任制和质量监督制度,明确分工职责,落实施工控制责任制。
学校操场施工组织设计学校运动场施工方案一、项目背景近年来,随着国家对青少年身体素质的重视,学校操场成为学生日常锻炼的重要场所。
为提高学校操场运动场地的质量,满足师生运动需求,我校决定对现有操场进行升级改造。
本次施工组织设计运动场施工方案旨在确保施工顺利进行,提高工程质量和效益。
二、施工目标1.按照国家相关标准,打造一个功能齐全、质量优良、环保低碳的现代化操场。
2.确保施工过程中不影响学校正常教学秩序,保障师生安全。
3.提高操场使用率,满足各类运动项目需求。
三、施工组织1.成立施工项目管理组,负责整个施工过程的协调、监督和管理工作。
2.明确各岗位职责,确保施工人员严格按照操作规程进行施工。
3.制定施工进度计划,确保工程按时完成。
四、施工方案1.拆除原有操场设施,清理现场。
在进行拆除工作前,要对原有设施进行详细评估,确定可利用的设施和需要拆除的设施。
拆除过程中,要注意保护现场环境,避免破坏周边设施。
清理现场时,要将废弃物分类存放,便于后续处理。
2.土建工程。
土建工程包括操场基础处理、排水系统改造、绿化带设置等。
在施工过程中,要严格按照设计图纸和施工规范进行操作,确保工程质量。
同时,要注意施工安全,预防安全事故的发生。
3.铺设运动场地。
运动场地铺设是操场施工的关键环节。
要选择质量优良的运动场地面层材料,确保铺设质量。
在铺设过程中,要严格按照施工工艺进行操作,确保场地平整、排水畅通。
4.安装运动设施。
运动设施安装要按照设计要求进行,确保设施安全、可靠。
在安装过程中,要严格遵循施工规范,保证设施安装牢固、美观。
5.绿化与景观设计。
绿化与景观设计是提高操场环境质量的重要环节。
要选择适合学校操场环境的植物,注重绿化带的设置,提高绿化效果。
同时,要充分考虑景观设计,营造优美的运动环境。
6.施工安全与环保。
在施工过程中,要高度重视安全与环保工作。
制定严格的安全管理制度,确保施工人员安全。
同时,要加强环保意识,减少施工过程中的污染。
学校运动场改造施工组织设计方案一、项目概况1.1项目名称:学校运动场改造施工1.2项目地点:学校场地1.3项目内容:改造学校运动场,包括场地平整、设施增设等方面1.4项目施工周期:预计4个月二、施工组织机构设计2.1总体施工组织机构根据项目的特点和规模,设置项目部、施工队、技术部、安全部、质量部等组织机构,并指定相应负责人,确保施工过程的顺利进行。
2.2项目部及职责项目部是整个施工过程的指挥中心,负责项目的全面管理和协调工作。
职责包括:合同签订、进度安排、材料采购、质量监督、安全管理等。
2.3施工队及职责施工队负责具体施工工作,包括场地平整、设施增设、设备安装等。
队伍需由经验丰富的工人组成,确保施工质量和效率。
2.4技术部及职责技术部负责施工技术的支持和指导。
职责包括:技术方案编制、施工图纸设计、工程量计算等。
2.5安全部及职责安全部负责施工过程中的安全管理工作。
职责包括:制定安全管理制度、组织安全培训、监督施工现场安全等。
2.6质量部及职责质量部负责施工质量的监督和控制。
职责包括:制定质量管理措施、进行质量检查、整改不合格问题等。
三、施工流程及关键节点3.1施工流程3.1.1现场勘察和设计:确定施工方案,编制施工图纸,确定施工周期和施工工艺。
3.1.2场地平整:清理杂物,进行场地平整和土地改造,保证场地的平整度和排水性。
3.1.3设施增设:根据需求增设篮球架、足球门、网球场等设施,保证设施的合理布局和运动功能。
3.1.4设备安装:安装运动设备,如灯光设备、声音设备等,确保运动场的功能完备。
3.1.5质量验收:对改造施工进行质量验收,确保施工质量符合相关标准。
3.1.6竣工验收:对整个施工项目进行竣工验收,包括场地质量、设施功能等方面的考核。
3.2关键节点3.2.1现场勘察和设计:确保施工方案的科学性和可行性。
3.2.2设施增设和设备安装:保证设施和设备的准确、合理安装。
3.2.3质量验收和竣工验收:确保施工质量和工程完工标准的符合。
学校运动场施工方案为了提高学校的体育设施建设水平,改善学生的体育锻炼条件,我们计划对学校运动场进行施工,以满足学生日益增长的体育活动需求。
本文档将详细介绍学校运动场施工方案,包括施工内容、施工流程、预算安排等。
一、施工内容。
1. 场地平整,对运动场进行整体平整,确保场地平整度符合相关标准要求。
2. 绿化美化,在运动场周边进行绿化美化工作,种植草坪、树木,并设置景观石、健身器材等,营造良好的运动环境。
3. 设施更新,更新运动场的设施设备,包括篮球架、足球门、排球网等,确保设施完好,符合运动需求。
4. 灯光照明,对运动场进行灯光照明改造,确保夜间运动场地的照明充足,提高夜间使用率。
二、施工流程。
1. 场地勘测,首先对运动场进行勘测,确定施工范围和施工难点,为后续施工工作做好准备。
2. 土方开挖,对需要平整的地面进行土方开挖,确保场地平整度。
3. 设施更新,更新运动场设施,包括篮球架、足球门等,确保设施完好。
4. 绿化美化,在运动场周边进行绿化美化工作,种植草坪、树木,并设置景观石、健身器材等。
5. 灯光照明,进行运动场灯光照明改造,确保夜间使用条件。
6. 完工验收,最后进行整体完工验收,确保施工质量符合相关标准要求。
三、预算安排。
1. 场地平整,预计费用XXXX元。
2. 绿化美化,预计费用XXXX元。
3. 设施更新,预计费用XXXX元。
4. 灯光照明,预计费用XXXX元。
总预算为XXXX元。
四、施工注意事项。
1. 施工期间要注意安全,加强施工现场管理,确保施工人员和师生安全。
2. 施工过程中要与相关部门进行沟通,确保施工工作顺利进行。
3. 施工完工后,要进行相关设施的保养和维护工作,延长设施使用寿命。
通过本文档的详细介绍,相信大家对学校运动场的施工方案有了更清晰的了解。
我们将按照本方案的要求,积极组织施工,确保施工质量,为学生提供更好的体育锻炼条件。
学校操场改造工程施工组织设计一、项目背景操场是学校内的重要运动场地,为了提供更好的运动环境和条件,保证学生们的健康成长,学校决定对操场进行改造工程。
本次改造工程主要包括操场表面铺设新型运动地板、增设多功能健身设施、增加跑道等。
本文对该操场改造工程的施工组织设计进行详细阐述。
二、施工目标1.提高操场运动地板的质量和使用寿命,提供更好的运动环境。
2.增加多功能健身设施,满足学生的多样化需求。
3.增加跑道的长度和宽度,提高学生进行长跑训练的能力。
1.施工部门划分和职责(1)总包单位:负责整个操场改造工程的总体施工组织和协调工作,对施工进度、安全质量负责。
(2)土建施工单位:负责操场地面铺设和施工过程中的土方开挖、平整工作。
(3)运动地板供应商:负责供应和安装新型运动地板,配合土建施工单位进行工作。
(4)健身设施供应商:负责供应和安装多功能健身设施,配合土建施工单位进行工作。
(5)跑道施工单位:负责对操场的跑道进行扩建和施工。
2.施工工序与周期(1)工序1:场地勘测和规划调查操场的实际情况,确定施工方案和改造范围。
预计需要1天完成。
(2)工序2:准备施工材料运动地板和健身设施供应商准备所需材料,并与施工单位协商物资交付时间。
预计需要1天完成。
(3)工序3:操场平整土建施工单位对操场进行土方开挖和平整工作,确保操场地面平整。
预计需要3天完成。
(4)工序4:运动地板铺设运动地板供应商进行新型运动地板的铺设工作,同时与土建施工单位配合对地板进行检查和质量控制。
预计需要3天完成。
(5)工序5:多功能健身设施安装健身设施供应商进行多功能健身设施的安装和调试工作,同时与土建施工单位配合对设施进行检查和质量控制。
预计需要2天完成。
(6)工序6:跑道施工跑道施工单位进行操场跑道的扩建和施工工作,与土建施工单位配合进行对接。
预计需要5天完成。
(7)工序7:竣工验收对改造工程进行全面验收,确保改造工程符合设计要求和安全标准。
操场改造工程安全文明施工措施第一节、安全文明目标1.全年实现“五无”,即无残疾、无重伤、无火灾、无中毒、无坍塌。
2.负伤率控制在3‰以内;3.实现重大伤亡事故为零的目标。
4.争创“安全生产、文明施工优良样板工地”。
第二节、安全文明施工要求根据业主招标文件要求,我方将严格按照如下条款进行现场布置和执行.1. 建设工程施工现场周边设置连续、密闭的围栏。
其标准如下:施工现场的围墙材料为钢管架和蓝色波纹瓦。
场地出入口大门应主庄重美观、门扇应做成密闭不透式。
2.工程标牌(十牌二图)。
在大门内的显眼位置上设立“十牌二图”,内容为公司简介、工程概况、管理网络、员工文明公约、消防保障、安全生产六大纪律、文明施工牌、施工现场平面图、工程计划进度网络图、警钟长鸣。
“十牌二图”的格式按照管理手册统一执行。
在大门内外设置二块可活动警示牌,一块为“进入工地,请戴好安全帽”,另一块为“施工带来不便,感谢你的协助”。
其他警示牌根据管理手册统一加工制作。
3. 临时建筑物、构筑物包括办公用房、宿舍、食堂、仓库、卫生间、沐浴室及消防用的砂、水池等。
临时建筑物、构筑物,要求稳固、安全、整洁,厨房必须设隔油池、卫生间必须设化粪池。
工人宿舍的搭设必须按环境综合治理委员会办公室正式颁布的统一样式进行搭设。
在搭设之前要委托符合资质要求的设计单位进行施工图设计,并按规定办理报建手续。
并满足消防要求,禁止使用竹棚、石棉瓦、油毡搭建。
人均床铺面积不小于2平方米,按设计架设用电线路,严禁任意拉线接电,严禁使用电炉和明火烧煮食物。
施工现场必须设置固定的饮水亭,饮水亭由模板和钢管搭设,面刷蓝色油漆,底座用C10混凝土硬化。
4. 成品、半成品及原材料的堆放。
所有材料应堆放整齐,分类分区,并标识清楚,不得侵占市政道路及公用设施。
材料堆放的原则是:必须按现场平面布置图堆放材料,材料分类、分批、分规格堆放整齐,在显眼处贴上或立上产品标识牌,并在场地四周做好围护,派专人进行管理。
学校运动场改造工程施工安全生产的技术组织措施(一)、安全标准:合格。
(二)、安全生产1、工段班、组长是工段和班组生产安全的具体负责人,对班组生产操作过程中,各员工的作业是否符合安全生产要求、是否按设备安全操作规程操作,负有监管责任。
2、单位任何员工对生产过程中,存在安全隐患、不符合安全规范的操作,都有权利和义务进行制止;工段班长、组长应及时纠正违章操作,并对违章人员进行处理。
3、生产过程中,设备是否安全运转,操作人负有监管责任,对设备运转过程中,应及时望、闻、听、测,对设备的异常做到早发现、早报告、早处理;对设备异常不闻不问,以至于设备损坏者,追究其事故责任。
4、生产场所,严禁烟火;确需动火的,班组应上报动火计划,由生产部经理审批,并在现场进行有效监火后,方可进行明火作业(三)、安全施工措施1、安全管理方针:“安全永远是第一”。
2、安全组织保证体系:以项目经理为首,由各工序负责人、安全检查员、技术负责人、监理工程师、单位管理部门组成安全保证体系。
3、安全生产保证体系4、安全管理制度a.安全技术交底制:开工前各级管理人员需要逐级进行书面交底。
b.班前检查制:安全检查员检查各工序防护措施检查记录。
c.安全活动制:每周一次定期安全教育,总结问题,提出安全重点难点。
d.定期检查与隐患整改制:每周一次安全检查并定措施、定时间、定人员整改,做好记录。
e.安全员奖惩制与事故报告制。
f.危急情况停工制:一旦出现危及人员生命财产的险情,立即停工,及时报告并采取必要措施。
5、安全网络体系6、安全管理工作a.建立健全安全组织机构并配备合格的安全员,制定各项安全管理措施,确保达到“文明安全工地”标准。
b. 项目经理负责现场安全和检查,项目经理和专职安全员每天巡查现场,检查安全隐患,监督施工安全措施的执行。
小问题当天解决,大问题限期解决,危及生命的要先排除险情,采取措施后再施工,防护设备的变动必须经安全员批准。
c. 技术负责人负责检查安全检查,做好安全技术书面交底工作。
学校运动场改造工程文明施工的技术组织措施
一、文明施工措施
1、文明施工管理体系
成立以项目经理为组长,总工为副组长的文明施工领导小组,如图所示。
文明施工领导小组
技术员安
质
员
试
验
员
文
明
施
工
员
工
班
长
2、总则:文明施工是一个系统工程,贯穿于项目施工管理的终始,是施工现场综合管理水平的体现,教育施工人员自觉形成环境保护意识,创造良好的施工环境;通过创文明工地,可以提高项目部的施工现场管理水平,向规范化、制度化、科学化迈进,提高工程质量和经济效益。
3、措施:
(1)施工区域和生活区域划分明确,阴暗潮湿地带定期消毒。
(2)制定文明施工计划。
(3)设专职人员负责检查现场文明施工。
(4)施工现场临时道路用混凝土路面及排水沟,落实排水措施及运输道路平整坚实、畅通,设立专门的垃圾通道,建立有效的排污措施,零散碎料和垃圾杂件及时清理;塑胶配料场所,用塑料布铺底,以防胶液污染地面。
(5)合理安排作业时间,在夜间避免进行噪音较大的工
作、影响居民休息。
(6)各种机械设备都要安装良好的噪音消声装置,噪音大的机械应不在晚间使用。
(7)施工临时土质道时应适量洒水或覆盖,防止车辆行驶后尘土飞扬。
(8)雨期,工地附近道路应保持干燥,防止积水,造成有水洼、路滑、影响行人车辆。
(9)设立专门的垃圾通道及堆放地点,建立有效的排污设施,零散碎料和垃圾杂件及时清理;塑胶配料场所,用塑料布铺底,以防胶液污染地面。
(10)施工过程中应尽量保持花草树木生长条件,不得随意破坏树木、和在绿化带洒放土石杂物和污泥水,未经批准不得随意砍伐、做到人人爱护一草一木。
4、施工现场料具:
(1)堆放材料码放整齐,分类分批堆码直至符合要求,不妨碍交通。
(2)料具和构配件指定位置分类码放整齐。
(3)施工现场材料保管,要采取必要的防雨、防潮、防冻、防火、防爆、防损坏等措施。
特殊物品及时入库,专库专管,并建立严格要求的领退料手法。
5、场容管理措施
a. 工程施工场地把施工区和生活区域分离,建立卫生区管理责任制,持牌显示,分片包干,责任到人,确保施工区和生活区整洁、文明、有序。
b. 施工现场的所有材料、器具、构件按施工平面布置图指定的位置码放整齐,建筑物内外的零散碎料及时清理,施工现场禁止随地大下便。
c. 进入施工现场所有人员必须佩戴安全帽,非施工人员不准进入施工现场。
d. 施工现场的全体管理人员配戴胸卡。
e. 消除火灾隐患,完善消防设施,严格用火制度,做好消防火灾隐患工作。
6、现场消防保卫措施
a. 施工现场工作坚持“预防为主,防消结合”的工作
方针,认真贯彻《中华人民共和国消防法》,逐渐落实防火责任制,利用多种形式对施工人员进行广泛的宣传教育,做到人人重视消防工作。
b. 现场采用非易燃材料做临设、施工现场的生活、加工、仓储、办公室与在施工程分开设置。
c. 易燃、剧毒物品分类专库管理,严格进出库手续,进行易燃、易爆化学危险品操作时,必须保证通风良好,禁止与电气焊等明火作业交叉操作。
d. 施工现场设吸烟处,在明显位置贴吸烟管理要求和需知告示,配备烟头容器和灭火器材,吸烟应到指定吸烟处,施工现场其它地方禁止吸烟。
e. 对现场的要害部位及成品保护工作,坚持“谁主管、谁负责、谁施工、谁负责”的原则,把责任落实到人,根据现场实行情况,采取减少出入口,分片控制出入人员,具体办法由保卫人员负责制定。
