安装工程单方造价分析完整版
- 格式:docx
- 大小:148.29 KB
- 文档页数:2
第1篇一、引言随着我国经济的快速发展,建筑行业日益繁荣,安装工程作为建筑的重要组成部分,其造价也成为众多建设单位关注的焦点。
安装工程每平方造价的合理确定,不仅关系到工程的经济效益,还影响到工程的质量和进度。
本文将对安装工程每平方造价进行分析,旨在为相关从业者提供参考。
二、安装工程概述安装工程是指将设备、管道、线路等工程设施按照设计要求,进行安装、调试和试运行的过程。
安装工程主要包括以下几类:1. 电气安装工程:包括强电、弱电、智能化等安装工程。
2. 水暖安装工程:包括给排水、供暖、通风、空调等安装工程。
3. 通风空调安装工程:包括通风、空调、除尘等安装工程。
4. 机械设备安装工程:包括机械设备、管道、电气设备等安装工程。
5. 电信网络安装工程:包括通信线路、管道、设备等安装工程。
三、安装工程每平方造价的影响因素1. 工程规模:工程规模越大,所需材料和人工成本越高,造价也随之增加。
2. 工程地点:不同地区的物价水平、人工成本、运输成本等因素不同,导致安装工程每平方造价有所差异。
3. 设备材料:设备材料的品牌、型号、质量等因素直接影响安装工程每平方造价。
4. 施工工艺:施工工艺的复杂程度、施工难度等因素对造价产生影响。
5. 设计要求:设计要求越高,施工难度越大,造价也越高。
6. 工程质量:工程质量要求越高,施工过程中所需的材料、人工、设备等成本越高。
7. 施工进度:施工进度要求越快,施工过程中可能产生的加班费、赶工费等额外成本越高。
四、安装工程每平方造价的计算方法1. 材料费:根据工程所需材料种类、规格、数量及市场价格计算。
2. 人工费:根据工程所需人工种类、工种、工日数及人工成本计算。
3. 设备费:根据工程所需设备种类、型号、数量及设备成本计算。
4. 管理费:包括施工组织设计、技术交底、施工监理、质量验收等费用。
5. 利润:根据企业实际情况和市场需求,确定合理的利润空间。
6. 风险:考虑工程过程中可能出现的风险因素,如自然灾害、政策调整等,预留一定的风险费用。

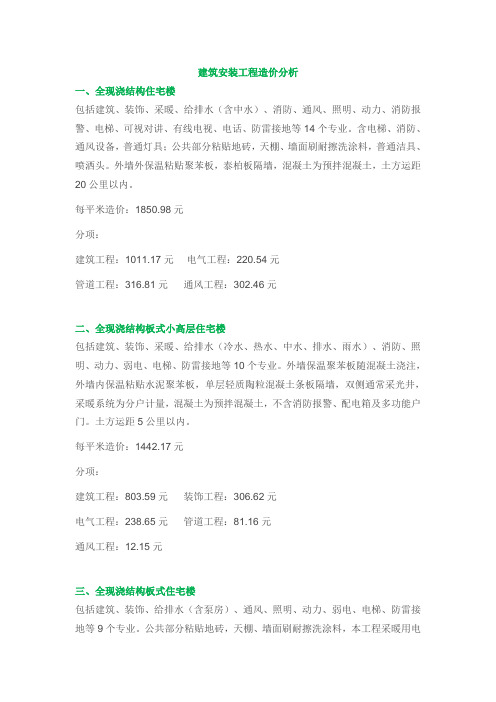

建筑安装工程造价分析一、全现浇结构住宅楼包括建筑、装饰、采暖、给排水(含中水)、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等14个专业。
含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头。
外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价:1850.98元分项:建筑工程:1011.17元电气工程:220.54元管道工程:316.81元通风工程:302.46元二、全现浇结构板式小高层住宅楼包括建筑、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等10个专业。
外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。
土方运距5公里以内。
每平米造价:1442.17元分项:建筑工程:803.59元装饰工程:306.62元电气工程:238.65元管道工程:81.16元通风工程:12.15元三、全现浇结构板式住宅楼包括建筑、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等9个专业。
公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。
含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内。
每平米造价:1360.43元分项:建筑工程:730.56元装饰工程:174.30元电气工程:248.45元管道工程:207.12元四、全现浇结构塔楼包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等10个专业。
公共部分楼梯间、电梯间地面为水泥砂浆整体面层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料。
含给排水、消防、通风设备,不含电梯、卫生洁具,弱电(电视、电话、综合布线)只埋管不穿线。
第1篇一、引言安装工程单方造价指标是建筑工程造价管理的重要组成部分,它反映了安装工程在单位面积或单位体积内的综合成本。
准确编制安装工程单方造价指标,对于合理控制工程造价、提高投资效益具有重要意义。
本文将从安装工程单方造价指标的概念、编制方法、影响因素等方面进行阐述。
二、安装工程单方造价指标的概念安装工程单方造价指标是指在一定时期内,单位面积(或单位体积)安装工程所需的人工、材料、机械等各项费用的总和。
它反映了安装工程在单位面积或单位体积内的成本水平,是进行工程造价编制和工程预算的基础。
三、安装工程单方造价指标的编制方法1. 收集资料收集安装工程单方造价指标编制所需的各项资料,包括设计图纸、施工组织设计、材料价格、人工工资、机械设备租赁费等。
2. 确定编制范围根据项目特点和需求,确定安装工程单方造价指标的编制范围,如电气安装、管道安装、通风空调安装等。
3. 分析工程量根据设计图纸和施工组织设计,分析安装工程的工程量,包括人工、材料、机械等各项工程量。
4. 计算工程量单价根据市场调查和成本分析,计算各项工程量的单价,包括人工单价、材料单价、机械单价等。
5. 编制安装工程单方造价指标根据工程量、单价和编制范围,编制安装工程单方造价指标。
具体步骤如下:(1)确定编制依据:根据国家相关政策和规定,结合项目特点,确定编制依据。
(2)计算直接工程费:根据工程量和单价,计算直接工程费,包括人工费、材料费、机械费等。
(3)计算间接费用:根据国家规定的费率,计算间接费用,如企业管理费、规费、税金等。
(4)计算单方造价:将直接工程费和间接费用汇总,计算单位面积(或单位体积)安装工程的单方造价。
四、安装工程单方造价指标的影响因素1. 设计因素:设计方案的合理性、技术水平的高低、设备选型的优劣等都会影响安装工程单方造价。
2. 材料因素:材料价格波动、材料质量、材料运输距离等都会对安装工程单方造价产生影响。
3. 人工因素:人工工资水平、施工队伍素质、施工效率等都会影响安装工程单方造价。

综合楼
一:工程况
二:造价分析
⒈土建工程费用分析
①各项费用分析
⒉安装工程费用分析
三:土建,安装主要工料消耗数量分析(每平米建筑面积用量)
展销楼
一:工程概况
二:造价分析
i.各项费用
分部工程直接费分析
ii,安装工程费用分析
三:土建,安装主要工料消耗数量分析(每平米建筑面积用量)
住宅楼
一:工程概况
二:造价分析
⒈土建工程费用分析
①各项费用分析
②分部工程直接费分析
⒉安装工程费用分析
三:土建,安装主要工料消耗数量分析(每平米建筑面积用量)
办公楼一:工程概况
二:造价分析
⒈土建工程费用分析
①各项费用分析
②分部工程直接费分析
⒉安装工程费用分析
三:土建,安装主要工料消耗数量分析(每平米建筑面积用量)。
安装各专业单方造价安装各专业单方造价安装工程是建筑工程中的一个重要组成部分,涉及到建筑物内外水、电、气、暖等各项设施的安装和调试。
而在安装工程中,各个专业的单方造价也是非常重要的一个环节。
本文将从水电气暖四个方面,详细介绍各专业单方造价的相关内容。
一、水暖安装1. 概述水暖安装主要包括给排水系统、卫生器具等设施的安装和调试。
其中,给排水系统包括供水系统、排水系统和雨水排放系统。
2. 单方造价计算方法(1)人工费:按照当地最低工资标准计算,一般为每小时15元左右。
(2)材料费:包括管材、管件、阀门等材料费用。
(3)机械使用费:如挖掘机、起重机等机械设备使用费用。
(4)运输费:如运输管材等材料所需的运输费用。
(5)管理费及其他间接费用:如项目管理人员薪酬及其他间接支出等。
3. 实例分析以某小区给排水改造为例,该项目总面积为10000平方米,共有150户,每户需改造的给排水管道长度为20米左右。
根据上述单方造价计算方法,该项目的单方造价约为1000元/平方米左右。
二、电气安装1. 概述电气安装主要包括弱电系统和强电系统两个部分。
其中,弱电系统包括电话、广播、监控等设施的安装和调试;强电系统则包括配电室、开关柜等设施的安装和调试。
2. 单方造价计算方法(1)人工费:按照当地最低工资标准计算,一般为每小时15元左右。
(2)材料费:包括电线、开关、插座等材料费用。
(3)机械使用费:如吊车、钻孔机等机械设备使用费用。
(4)运输费:如运输电线等材料所需的运输费用。
(5)管理费及其他间接费用:如项目管理人员薪酬及其他间接支出等。
3. 实例分析以某商业综合体为例,该项目总建筑面积为50000平方米,共有10个楼层。
根据上述单方造价计算方法,该项目的单方造价约为800元/平方米左右。
三、空调安装1. 概述空调安装主要包括中央空调和分体空调两种形式。
其中,中央空调主要适用于大型建筑物,而分体空调则适用于小型建筑物。
2. 单方造价计算方法(1)人工费:按照当地最低工资标准计算,一般为每小时15元左右。
设工程单方造价指标汇总The document was prepared on January 2, 2021工程单方造价汇总1、桩基工程:70~100元/平方米;2、钢筋:40~75KG/平方米多层含量较低、高层含量较高,合160~300元/平方米;3、砼:~立方/平方米多层含量较低、高层含量较高,合100~165元/平方米;4、砌体工程:60~120元/平方米多层含量较高、高层含量较低;5、抹灰工程:25~40元/平方米;6、外墙工程包括保温:50~100元/平方米以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米;7、室内水电安装工程含消防:60~120元/平方米按小区档次,多层略低一些;8、屋面工程:15~30元/平方米多层含量较高、高层含量较低;9、门窗工程不含进户门:每平方米建筑面积门窗面积约为~平方米与设计及是否高档很大关系,高档的比例较大,造价90~300元/平方米,一般为90~150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米;10、土方、进户门、烟道及公共部位装饰工程:30~150元/平方米与小区档次高低关系很大,档次越高,造价越高;11、地下室如有:增加造价40~100元/平方米多层含量较高、高层含量较低;12、电梯工程如有:40~200元/平方米,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/平方米;13、人工费:130~200元/平方米;14、室外配套工程:30~300元/平方米,一般约为70~100元/平方米;15、模板、支撑、脚手架工程成本:70~150元/平方米;16、塔吊、人货电梯、升降机等各型施工机械等约为总造价的5~8%:约60~90元/平方米;17、临时设施生活区、办公区、仓库、道路、现场其它临时设施水、电、排污、形象、生产厂棚与其它生产用房:30~50元/平方米;18、检测、试验、手续、交通、交际等费用:10~30元/平方米;19、承包商管理费、资料、劳保、利润等各种费用约为10%:以上各项之和10%=90~180元/平方米;20、上交国家各种税费总造价~%:33~70元/平方米,高档的可能高达100元/平方米.以上没有算精装修,一般造价约为1000~2000元/平方米,高档小区可达3500元以上.精装修造价一般为500~1500元/平方米,这要看档次高低,也有300元/平方米简装修,更有3000~10000元/平方米超高档装修拎包入住.21、设计费含前期设计概念期间费用:15~100元/平方米;22、监理费:3~30元/平方米;23、土地费:一般二线城市市区老郊区地带为70~100万/亩,容积率一般为~,故折算房价为:525~1500元/平方米,市区中心地带一般为200万元/亩,折算房价为:1500~3000元/平方米,核心区域可达300万元/亩以上,单方土地造价更高;一线城市甚至有高达20000元/平方米以上的土地单方造价;三线城市、县城等土地单方造价较低,一般为100~500元/平方米,也有高达2000元/平方米以上的情况;24、土地税费与前期费,一般为土地费的15%左右,二线城市一般为100~500元/平方米,各地标准都不一样.基本建设费是固定的,即使是不收土地款的动迁房,以国家最低标准承建,造价也难以少于1000元/平方米.实际上,多层普通商品房,建安成本大约在1200元/平方米左右,小高层与高层普通商品房,建安成本大约在1500~1800元/平方米左右,档次越高,造价越高.建设工程单方造价指标汇总1、全现浇结构住宅楼:包括建筑、装饰、采暖、给排水含中水、消防、通风、照明、动力、消防报警、电梯、可视对讲、有线电视、电话、防雷接地等十四个专业.含电梯、消防、通风设备,普通灯具;公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,普通洁具、喷洒头.外墙外保温粘贴聚苯板,泰柏板隔墙,混凝土为预拌混凝土,土方运距20公里以内.每平米造价元,其中:建筑工程:元;电气工程:元;管道工程:元;通风工程:元;2、全现浇结构板式小高层住宅楼:包括建筑、装饰、采暖、给排水冷水、热水、中水、排水、雨水、消防、照明、动力、弱电、电梯、防雷接地等十个专业.外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门.土方运距5公里以内.每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;3、全现浇结构板式住宅楼:包括建筑、装饰、给排水含泵房、通风、照明、动力、弱电、电梯、防雷接地等九个专业.公共部分粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗.含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距20公里以内.每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;4、全现浇结构塔楼:包括建筑、装饰、采暖、给排水、消防、通风、照明、动力、弱电、防雷接地等十个专业.公共部分楼梯间、电梯间地面为水泥砂浆整体面层,天棚、内墙面底层刷耐水腻子,面层擦洗涂料.含给排水、消防、通风设备,不含电梯、卫生洁具,弱电电视、电话、综合布线只埋管不穿线.混凝土为预拌混凝土,土方运距5公里以内.每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;5、框剪结构住宅楼:包括建筑、装饰、采暖、给排水、消防、通风空调、照明、动力、消防报警、综合布线、安全防范、有线电视、防雷接地等十三个专业.含热交换站、消防、空调设备,中高档卫生洁具,普通灯具,外窗为落地窗,不含电梯,居室门.公共部分楼梯间、电梯间地面粘贴地砖,天棚做轻钢龙骨装饰石膏板吊顶,外墙外保温粘贴聚苯板,单层轻质陶粒混凝土条板隔墙,混凝土为预拌混凝土,土方运距30公里以内.每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;6、框剪结构商住楼:包括建筑、装饰、给排水给水、排水、中水、热水、纯净水、消防含消防喷淋系统、空调水、照明、动力、弱电、防雷接地、通风等十个专业.外墙外保温粘贴聚苯板、外墙内保温为水泥聚苯板,增强水泥条板隔墙,外窗为落地窗.本工程不含采暖系统,采用集中空调采暖,含给排水、通风空调、消防设备,普通灯具,普通洁具,不含电梯,外墙玻璃幕.混凝土为预拌混凝土,土方运距20公里以内.每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;7、混合结构住宅楼:包括建筑、装饰、采暖、给排水、照明、弱电、防雷接地、等七个专业.外墙外保温粘贴聚苯板、外墙内保温粘贴无纸石膏聚苯板复合板,单层轻质陶粒混凝土条板隔墙,阳台不封闭,弱电只埋管不穿线,不含卫生洁具、灯具.混凝土为现场搅拌.每平米造价元,其中:建筑工程:元;装饰工程:元;电气工程:元;管道工程:元;通风工程:元;工程预付款及其计算:1.预付备料款的限额预付备料款限额由下列主要因素决定:主要材料包括外购构件占工程造价的比重;材料储备期;施工工期.对于施工企业常年应备的备料款限额,可按下式计算;备料款限额=年度承包工程总值主要材料所占比重/年度施工日历天数材料储备天数一般建筑工程不应超过当年建筑工作量包括水、电、暖的30%,安装工程按年安装工作量的10%;材料占比重较多的安装工程按年计划产值的15%左右拨付.2.备料款的扣回发包单位拨付给承包单位的备料款属于预支性质,到了工程实施后,随着工程所需主要材料储备的逐步减少,应以抵充工程价款的方式陆续扣回.扣款的方法:1可以从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每次结算工程价款中,按材料比重扣抵工程价款,竣工前全部扣清.其基本表达公式是:T=P—M/N T ----起扣点,即预付备料款开始扣回时的累计完成工作量金额;M----预付备料款限额;N----主要材料所占比重;P----承包工程价款总额.2扣款的方法也可以在承包方完成金额累计达到合同总价的一定比例后,由承包方开始向发包方还款,发包方从每次应付给承包方的金额中扣回工程预付款,发包方至少在合同规定的完工期前将工程预付款的总计金额逐次扣回.四工程进度款的支付中间结算施工企业在施工过程中,按逐月或形象进度、或控制界面等完成的工程数量计算各项费用,向建设单位业主办理工程进度款的支付即中间结算.工程进度款支付过程中,应遵循如下要求:1.工程量的确认根据有关规定,工程量的确认应做到:1承包方应按约定时间,向工程师提交已完工程量的报告.2工程师收到承包方报告后7天内未进行计量,第8天起,承包方报告中开列的工程量即视为已被确认,作为工程价款支付的依据.3工程师对承包方超出设计图纸范围和或因自身原因造成返工的工程量,不予计量.2.合同收入的组成1合同中规定的初始收入,即建造承包商与客户在双方签订的合同中最初商定的合同总金额,它构成了合同收入的基本内容.2因合同变更、索赔、奖励等构成的收入,这部分收入并不构成合同双方在签订合同时已在合同中商定的合同总金额,而是在执行合同过程中由于合同变更、索赔、奖励等原因而形成的追加收入.3.工程进度款支付国家工商行政管理总局、建设部颁布的建设工程施工合同示范文本中对工程进度款支付作了如下详细规定:1工程款进度款在双方确认计量结果后14天内,发包方应向承包方支付工程款进度款.按约定时间发包方应扣回的预付款,与工程款进度款同期结算.2符合规定范围的合同价款的调整,工程变更调整的合同价款及其他条款中约定的追加合同价款,应与工程款进度款同期调整支付.3发包方超过约定的支付时间不支付工程款进度款,承包方可向发包方发出要求付款通知,发包方收到承包方通知后仍不能按要求付款,可与承包方协商签订延期付款协议,经承包方同意后可延期支付.协议须明确延期支付时间和从发包方计量结果确认后第15天起计算应付款的贷款利息.4发包方不按合同约定支付工程款进度款,双方又未达成延期付款协议,导致施工无法进行,承包方可停止施工,由发包方承担违约责任.工程价款价差调整的主要方法1.工程造价指数调整法这种方法是甲乙方采用当时的预算或概算定额单价计算出承包合同价,待竣工时,根据合理的工期及当地工程造价管理部门所公布的该月度或季度的工程造价指工程合同价数,对原承包合同价予以调整,重点调整那些由于实际人工费、材料费、施工机械费等费用上涨及工程变更因素造成的价差,并对承包商给以调价补偿.2.实际价格调整法在我国,由于建筑材料需要市场采购的范围越来越大,有些地区规定对钢材、木材、水泥等三大材的价格采取按实际价格结算的方法.工程承包商可凭发票按实报销.这种方法方便而正确.但由于是实报实销,因而承包商对降低成本不感兴趣,为了避免副作用,地方主管部门要定期发布最高限价,同时合同文件中应规定建设单位或工程师有权要求承包商选择更廉价的供应来源.3.调价文件计算法这种方法是甲乙方采取按当时的预算价格承包,在合同工期内,按照造价管理部门调价文件的规定,进行抽料补差,在同一价格期内按所完成的材料用量乘以价差.也有的地方定期发布主要材料供应价格和管理价格,对这一时期的工程进行抽料补差.4.调值公式法建筑安装工程费用价格调值公式一般包括固定部分、材料部分和人工部分.但当建筑安装工程的规模和复杂性增大时,公式也变得更为复杂.调值公式一般为:P=Poao+a1A/Ao+a2B/Bo+a3C/Co+a4D/Do+……式中P----调值后合同价款或工程实际结算款;Po----合同价款中工程预算进度款;ao----固定要素,代表合同支付中不能调整的部分占合同总价中的比重;a1、a2、a3、a4......----代表有关各项费用如:人工费用、钢材费用、水泥费用、运输费等在合同总价中所占比重ao+a1+a2+a3+a4 (1)Ao、Bo、Co、Do基准日期与a1、a2、a3、a4……对应的各项费用的基期价格指数或价格;A、B、C、D与特定付款证书有关的期间最后一天的49天前与a1、a2、a3、a4……对应的各项费用的现行价格指数或价格.在运用这一调值公式进行工程价款价差调整中要注意如下几点:1固定要素通常的取值范围在0.15-0.35左右.2调值公式中有关的各项费用,按一般国际惯例,只选择用量大、价格高且具有代表性的一些典型人工费和材料费,并用它们的价格指数变化综合代表材料费的价格变化,以便尽量与实际情况接近.3各部分成本的比重系数,在许多招标文件中要求承包方在投标中提出,并在价格分析中予以论证.4调整有关各项费用要与合同条款规定相一致.5调整有关各项费用应注意地点与时点.6各品种系数之和加上固定要素系数应该等于1房地产建筑成本按建筑平方米算1、桩基工程如有:70~100元/平方米;2、钢筋:40~75KG/平方米多层含量较低、高层含量较高,合160~300元/平方米;3、砼:~立方/平方米多层含量较低、高层含量较高,合100~165元/平方米;4、砌体工程:60~120元/平方米多层含量较高、高层含量较低;5、抹灰工程:25~40元/平方米;6、外墙工程包括保温:50~100元/平方米以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米;7、室内水电安装工程含消防:60~120元/平方米按小区档次,多层略低一些;8、屋面工程:15~30元/平方米多层含量较高、高层含量较低;9、门窗工程不含进户门:每平方米建筑面积门窗面积约为~平方米与设计及是否高档很大关系,高档的比例较大,造价90~300元/平方米,一般为90~150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米;10、土方、进户门、烟道及公共部位装饰工程:30~150元/平方米与小区档次高低关系很大,档次越高,造价越高;11、地下室如有:增加造价40~100元/平方米多层含量较高、高层含量较低;12、电梯工程如有:40~200元/平方米,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/平方米;13、人工费:130~200元/平方米;14、室外配套工程:30~300元/平方米,一般约为70~100元/平方米;15、模板、支撑、脚手架工程成本:70~150元/平方米;16、塔吊、人货电梯、升降机等各型施工机械等约为总造价的5~8%:约60~90元/平方米;17、临时设施生活区、办公区、仓库、道路、现场其它临时设施水、电、排污、形象、生产厂棚与其它生产用房:30~50元/平方米;18、检测、试验、手续、交通、交际等费用:10~30元/平方米;19、承包商管理费、资料、劳保、利润等各种费用约为10%:以上各项之和10%=90~18 0元/平方米;20、上交国家各种税费总造价~%:33~70元/平方米,高档的可能高达100元/平方米.以上没有算精装修,一般造价约为1000~2000元/平方米,高档小区可达3500元以上.以上没有包括部分国有企业开发造成的腐败成本.精装修造价一般为500~1500元/平方米,这要看档次高低,也有300元/平方米简装修,更有3000~10000元/平方米超高档装修拎包入住.21、设计费含前期设计概念期间费用:15~100元/平方米;22、监理费:3~30元/平方米;23、广告、策划、销售代理费:一般30~200元/平方米,高者可达500元/平方米以上;24、土地费:一般二线城市市区老郊区地带为70~100万/亩,容积率一般为~,故折算房价为:525~1500元/平方米,市区中心地带一般为200万元/亩,折算房价为:1500~3000元/平方米,核心区域可达300万元/亩以上,单方土地造价更高;一线城市甚至有高达20000元/平方米以上的土地单方造价;三线城市、县城等土地单方造价较低,一般为100~500元/平方米,也有高达2000元/平方米以上的情况;25、土地税费与前期费,一般为土地费的15%左右,二线城市一般为100~500元/平方米,各地标准都不一样.结论:基本建设费是固定的,即使是不收土地款的动迁房,以国家最低标准承建,造价也难以少于1000元/平方米.实际上,多层普通商品房,建安成本大约在1200元/平方米左右,小高层与高层普通商品房,建安成本大约在1500~1800元/平方米左右,档次越高,造价越高.能让利的主要是:小区的档次、向政府交纳的土地费及地方政府部分的税费、广告策划销售环节的费用、装修费用等.另外,开发商的开发品质也有一定关系,如果一味压价,品质是要差一些;民营开发商比国营/政府开发商的成本确实也低一些,这主要有两方面的原因,一是大多数民营企业主要以效益为主导,成本一般控制得好一些,二是民营企业腐败成本相对要低一些.不论何种原因,同品质的小区成本上下也不会超过100~200元/平方米.工程成本测算方法1、计算工程量.这个工作很简单,就是一点:统筹计算,事半功倍.2.组综合单价.这也是影响中标与否的关键一步,特别是很多的工程已经开始清单报价,价格的风险对我们施工单位来说更加重要.一定要根据材料价格信息和已调查到的人工价格分摊到里面.3.测算综合单价.工程子项很多,但是占造价大部分的就那几个项目,我一般对这几个项目进行测算:混凝土、钢筋、外架、模板措施费、地砖、外墙高级装修如干挂.下面对以上几个单项说说我的过程:混凝土:每一个单价不外乎人工、材料、机械三大块管理费等等另外计算,人工不要照定额上的人工费,因为不准的,人工费按清工价格另行总计算.机械费按现场总配置的机械设备按总工期总费用折旧或租费统一计算,机械人工就不管了,因为一般都是由清工合同中包含的.我们仅仅算一个材料费就够了.以C25混凝土为例:通过当地的其他工程相同材料产地的同级配比看看水泥砂石水泥含量是多少,如果没有,可以到工程所在地的实验室找找.级配单的级别一般要高过实际设计等级的.还要看工程所在地附近的材料情况.这些要在投标的勘察摸清楚.如果是商品混凝土的话就更简单了.通过级配分析出整个工程的水泥砂石用量,注意:不要去分什么梁板柱什么的,只要是混凝土都放到这里分析.分析好了之后就是对混凝土的损耗进行分析.大家都知道混凝土的损耗量一般是3%.但是大家有没有注意到,混凝土的工程量计算是不扣除钢筋体积的,而钢筋的比重是m3,也就是说一个10000 m2的工程,按含钢量50kg/ m2的话,就有500吨的钢筋,也就是说钢筋占了64m3的混凝土,这64m3的混凝土可以用来完成一个普通的300 m2的框架结构的一个标准层.这么多的混凝土够不够你浪费的不够不要高兴得太早了,施工损耗和钢筋的体积相抵消了,但是还有损耗的.你以为送料的车能给足你量吗不可能的,顶多给你97%.不过不要紧,施工单位还有一招啊:楼板12cm,国家规范允许±5mm,算算一个楼面下来你能按国家允许范围内省多少绕来绕去,就是为了让大家更加了解工程上的实际情况.我一般都是混凝土取1%的损耗就够了.混凝土的配比含量都知道了,分析结果乘以你所调查的材料单价就好了.1钢筋:钢筋推荐用鲁班钢筋软件抽料,鲁班软件做的比较细腻.如果不抽料的情况下,可以按定额含量暂估.竣工或进度款支付同期调整.钢筋同混凝土一样,人工费机械费暂时不管,只算材料费,关键是定损耗,实际中的损耗是1%.而且建议在和钢筋班组定合同中就把这个1%损耗定死,超了就算他的.因为实际中,科学合理的下料和进料,1%的损耗控制不在话下.工程量出来了,结合你所了解的材料单价及其走势总价合同时用相乘就是可以了.2外架:外架的测算相对繁琐一点,因为这个涉及到施工组织设计和国家的搭设规范以及当地的安全监督站的要求.要知道,安徽和浙江的搭设要求不一样的, 杭州和宁波的搭设规范也有不同之处,市区和郊区的搭设要求也不一样.不过大体上是一样的.我对这个测算一般是按柱距1500mm,一道踢脚杆一道拦腰杆来算的.根据建筑物外墙周长和工程总进度计划编制月需求钢管扣件量,这一步对熟悉施工的朋友来说不难的.我们这的行情是:钢管租金元/米,扣件元/个,每250米一吨48×钢管,每吨钢管配180-200个扣件足够.有了这些数据,再给你一本脚手架搭设规范,应该没问题了.有的同行可能说这样测算一个外架有没有必要我告诉你:外架对于施工单位来说有很多的作用,我们在外架上吃苦头的经历难以忘记.作为定额上的按建筑面积上的计算方法不准的,而且这种东西其实是施工单位的一件法宝:如果甲方拖欠工程款,谈判谈不下来,我就拆外架,这个对甲方来说具有重大的打击力度,因为这样无疑是告诉他我们要打持久战了,而拆与不拆,就要考虑外架的成本了.3地砖,这个比较简单一点,人工费、机械费其实也没什么机械一般质量要求的13元/ m 2,地砖价格相信你在成本测算之前已经了解到了.水泥砂的成本6-8元就足够足够了.4粉刷:这个也一样,人工费一般按建筑面积30元/ m2.至于材料费4-5元做20-30mm的中级抹灰够了.人工费按粉刷面积4元/ m2.5外墙干挂:这个和设计及甲方要求的材料有很大关系,这些明确的前提下找一个家专业做这个的施工队伍报个价就行了啊.6门窗工程:最好的办法是找门窗厂给你报价.7模板措施费:这项费用我一般是按“包工”给施工班组价格和钢管扣件支撑的租费得出来的.包工的价格,框架结构一般是65元左右.如果工期紧或大跨度要多备一两层模板,价格相应提高.如果是剪力墙或者有结构转换层也要提高.另外的钢管扣件的租金结合常规支撑方案参照外架测算方法计算.有了以上几个大项,总造价就偏不到哪里去了,其他的小项直接按定额并调差就好了.这也符合“该粗则粗,该细则细”的方法.。
安装工程单方造价分析标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]
安装工程单方造价分析
1、纯车库的消防单方造价(如:通风、喷淋及消火栓、报警等)通风30元/平米【含防火卷帘及挡烟垂壁】,喷淋40元/平米,消火栓15元/平米,自动报警25元/平米,共计约110元左右。
2、别墅的安装单方造价别墅的单方造价230元/平米左右,电气80,水40,暖80,弱电20~30。
3、商业楼的安装单方造价商业楼安装单方造价不低于150元/平方,楼不一样差别较大。
4、商住楼的安装单方造价(如:车库带高层住宅)
商住楼安装单方造价170元左右,电气80元,暖65,水20,弱电10。
5、住宅楼安装单方造价:
强电:150元/m2。
弱电:40元/m2。
消防电:30元/m2。
给排水:58 元/m2。
暖通 :65元/m2。
消防水:46元/m2。
